600MW机组凝汽器安装过程图片及讲解研究报告

youn****329
实名认证
店铺
PPT
1.58MB
约18页
文档ID:240659879
600MW机组凝汽器安装过程图片及讲解研究报告_第1页
1/18

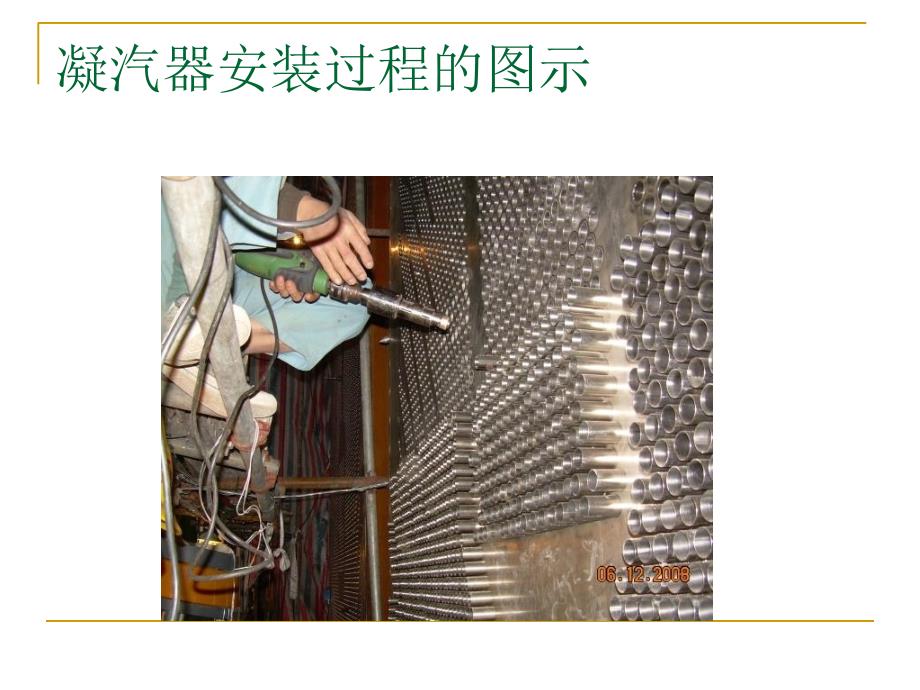

凝汽器安装过程的图示汽机基础,土建钢梁和楼面未施工汽机基础纵向分四列,其中凝汽器就是安装在中间两列的,前后分别装高压缸和发电机开始安装了,先把底板装上去再来上面的和下面的角度图示是凝汽器底下凝结水出口,还没有焊接哦!接下来是凝汽器喉部了这个孔是放7、8号低加的,边上两个孔是装三级减温器的低压加热器吊装中,听说这个吊装过程老麻烦的加热器和减温器安装完成,先睹为快!装完加热器之后就用帆布围起来,外面加了一些风扇强制通风,因为有工人在里面施工由于封闭起来,就不知道里面在搞什么了?但是要搞好长一段时间n搞完了,下一步工作就是开始穿钛管了n钛管是从运转层吊到凝汽器前的临时平台上的这就是开箱的后钛管,很长的一切就绪,工人们都快等不及了_图中箭头所示的东东就是用来穿钛管的,有了这个东东用手就可以穿了工人手上的这个东西是用来割掉长出来的部分这个工具像个电钻,套进去,“唧”的一声,头就掉出来了图示为切割后的钛管与孔板焊接穿管与焊接是同时进行的好不容易穿完了,来张整体的接下来该安装前后水室了吊装中固定好还有后水室的连通管到此为止,凝汽器本体基本安装完成相管路及上方汽机低压缸的安装不在此进行报道谢谢观赏!。
