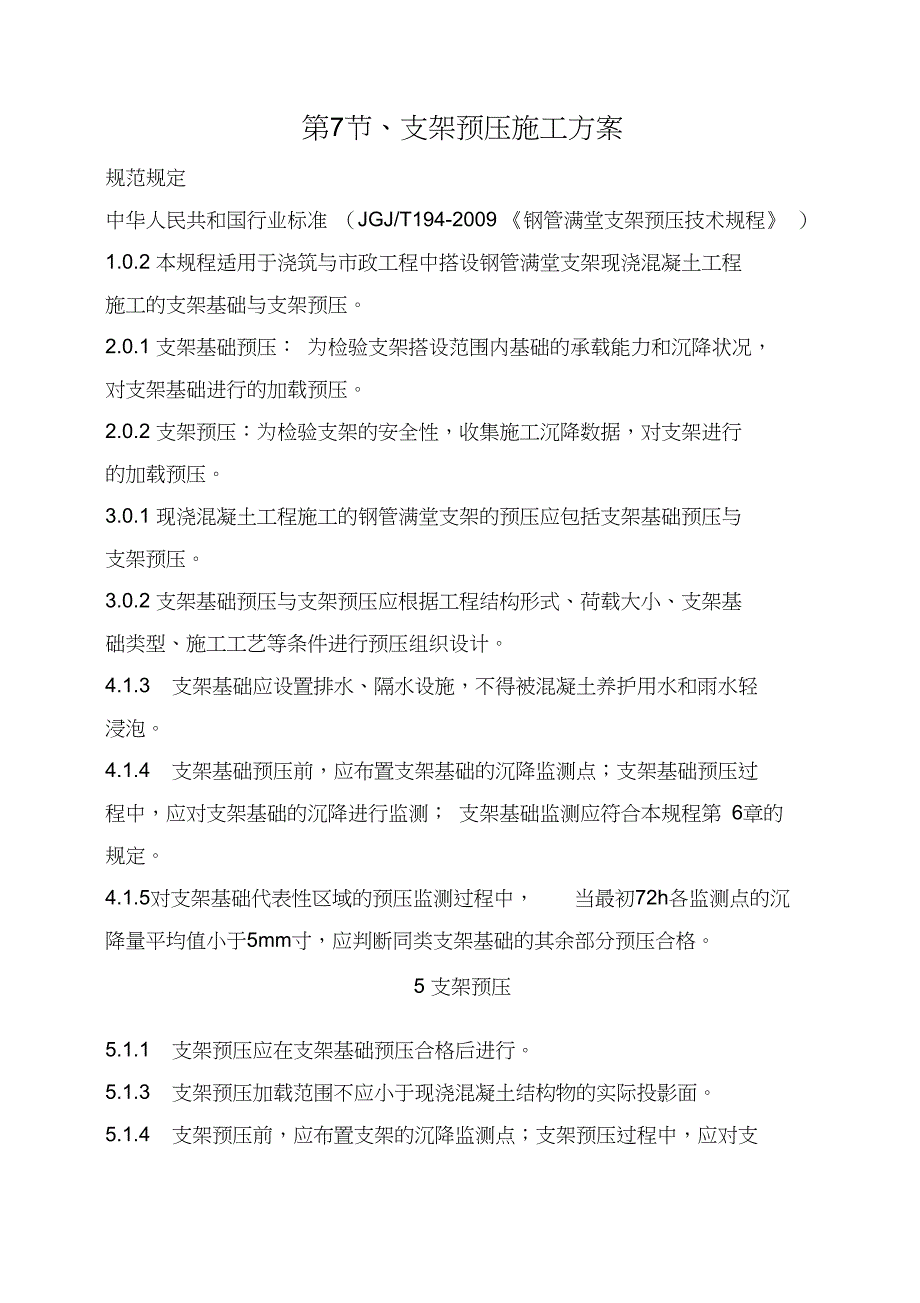

第7节、支架预压施工方案规范规定中华人民共和国行业标准 (JGJ/T194-2009 《钢管满堂支架预压技术规程》 )1.0.2 本规程适用于浇筑与市政工程中搭设钢管满堂支架现浇混凝土工程 施工的支架基础与支架预压2.0.1 支架基础预压: 为检验支架搭设范围内基础的承载能力和沉降状况, 对支架基础进行的加载预压2.0.2 支架预压:为检验支架的安全性,收集施工沉降数据,对支架进行 的加载预压3.0.1 现浇混凝土工程施工的钢管满堂支架的预压应包括支架基础预压与 支架预压3.0.2 支架基础预压与支架预压应根据工程结构形式、荷载大小、支架基 础类型、施工工艺等条件进行预压组织设计4.1.3 支架基础应设置排水、隔水设施,不得被混凝土养护用水和雨水轻 浸泡4.1.4 支架基础预压前,应布置支架基础的沉降监测点;支架基础预压过 程中,应对支架基础的沉降进行监测; 支架基础监测应符合本规程第 6章的 规定4.1.5对支架基础代表性区域的预压监测过程中, 当最初72h各监测点的沉降量平均值小于5mm寸,应判断同类支架基础的其余部分预压合格5 支架预压5.1.1 支架预压应在支架基础预压合格后进行。
5.1.3 支架预压加载范围不应小于现浇混凝土结构物的实际投影面5.1.4 支架预压前,应布置支架的沉降监测点;支架预压过程中,应对支架的沉降进行监测;支架预压监测应符合本规程第 6章的规定5.1.5 在全部加载完成后的支架预压监测过程中, 当满足下列条件之一时, 应判断支架预压合格:1、 各监测点最初24h的沉降量平均值小于1mm2、 各监测点最初72h的沉降量平均值小于5mm5.1.7 支架预压后应编写支架预压报告,支架预压报告应包括下列内容:1 、工程项目名称;2、 支架分类以及支架代表性区域的选择;3、 支架沉降监测;4、 支架预压的合格判定5.2.1 支架预压荷载不应小于支架承受的 混凝土结构恒载与模板重量 之和 的 1.1 倍5.3.1 支架预压应按预压单元进行分级加载,且不应小于 3级 3级加载依次宜为单元内预压荷载值的 60%、 80%、 100%5.3.2 当纵向加载时,宜从混凝土结构跨中开始向支点处进行对称加载; 当横向加载时,应从混凝土结构中心线向两侧进行对称布载注明:避免对支架造成不利影响533每级加载完成后,应先停止下一级加载,并应每间隔12h对支架沉降 量进行一次监测。
当支架顶部监测点12h的沉降量平均值小于2mr时,可进 行下一级加载5.3.4 支架预压可一次性卸载,预压荷载应对称、均衡、同步卸载6、监测内容6.1.1 支架基础预压和支架预压的监测应包括下列内容:1 、加载之前监测点标高;2、 每级加载后监测点标高;3、 加载至100%后每间隔24h监测点标高;、4、卸载6h后监测点标高6.1.2 预压基础应计算沉降量、弹性变形量、非弹性变形量6.2.1 支架基础和支架的沉降监测点的布置应符合下列规定:1、 沿混凝土结构纵向每隔 1/4 跨径应布置一个监测断面;2、 每个监测断面上的监测点不易少于 5个点,并应对称布置6.3.2 预压监测宜采用三等水准测量要求作业6.3.4 支架沉降监测记录与计算应符合下列规定:1、 预压荷载施加前,应监测并记录支架顶部和底部监测点的初始标高;2、 每级荷载施加完毕时,应监测各监测点标高并计算沉降量;3、 全部预压荷载施加完毕后,每间隔24h应监测一次并记录各监测点标高, 当支架预压判定合格后,可进行支架卸载;4、 卸载6h后,应监测各监测点标高,并计算支架各监测点的弹性变形量;5、 应计算支架各监测点的非弹性变形量。
7.0.1 钢管满堂支架预压验收应在施工单位自检合格的基础上进行,宜由 施工单位、监理单位、设计单位、建设单位共同参与验收沉降观测记录表:表A.0.2支架沉降监测表一一顶部(底部)测点测 占八、、加 载 前加载中加载后卸载6h后非 弹 性 变 形量1标 高60%80%100%标 高弹 性 变 形 量0h12h24h36h0h12h24h36h0h24h48h72h标 高沉 降 量标 高沉 降 量标 高沉 降 量标 高沉 降 量标 高沉 降 量标 高沉 降 量标 高沉 降 量标 高沉 降 量标 高沉 降 量标 高沉 降 量标 高沉 降 量标 高沉 降 量=注:1表中沉降量均指相邻两次监测标高之差;2、加载过程中,支架预压监测 36h不能满足本规程第5.3.3条规定,应重新对支架进行验算与安全检验,可根据实际情况延长预压时间或采取其他处理方法监测: 计算: 施工技术负责人: 监理: 表B 钢管满堂支架预压验收表咅 分目 项 查 检期 日 收 验围 范 收 验验 收 意 见施工 单 位日st 月XX 年—监理单位日st 月XX 年—设计单位日章咅 月目m 二 年理 年监zf\建设单位日st 月炉 年—条文说明中:3.0.4支架预压在施工过程中容易发生支架失稳事故。
因此预压前需对支 架的承载力、刚度和稳定性进行验算支架稳定计算需满足:1、 整体稳定性应满足以下条件:Mr> Mo ( 3-1 )公式中:Mr 在设计荷载作用下支撑结构的抗倾覆力矩(KN-m ;Mo ――在设计荷载作用下支撑结构的倾覆力矩(KN-m2、 支撑立杆稳定应满足以下条件:不考虑风荷载时:—f ( 3-2 )A考虑风荷载时:M, f ( 3-3 )式中:N――计算立杆段的轴向力;――轴心受压杆件的稳定系数,按《钢结构设计规范》 GB50017取值;A ——立杆截面面积;M w——计算立杆段由风荷载设计者产生的弯矩;W——立杆截面抗弯模量;f ――钢材抗压强度设计值对于新管材取 f=205Mpa,旧管(重 复使用)乘以0.85的折减系数工程实例。
