皮带更换工期控制、工艺要求及应急预案.doc

新**
实名认证
店铺
DOC
48KB
约4页
文档ID:535070029

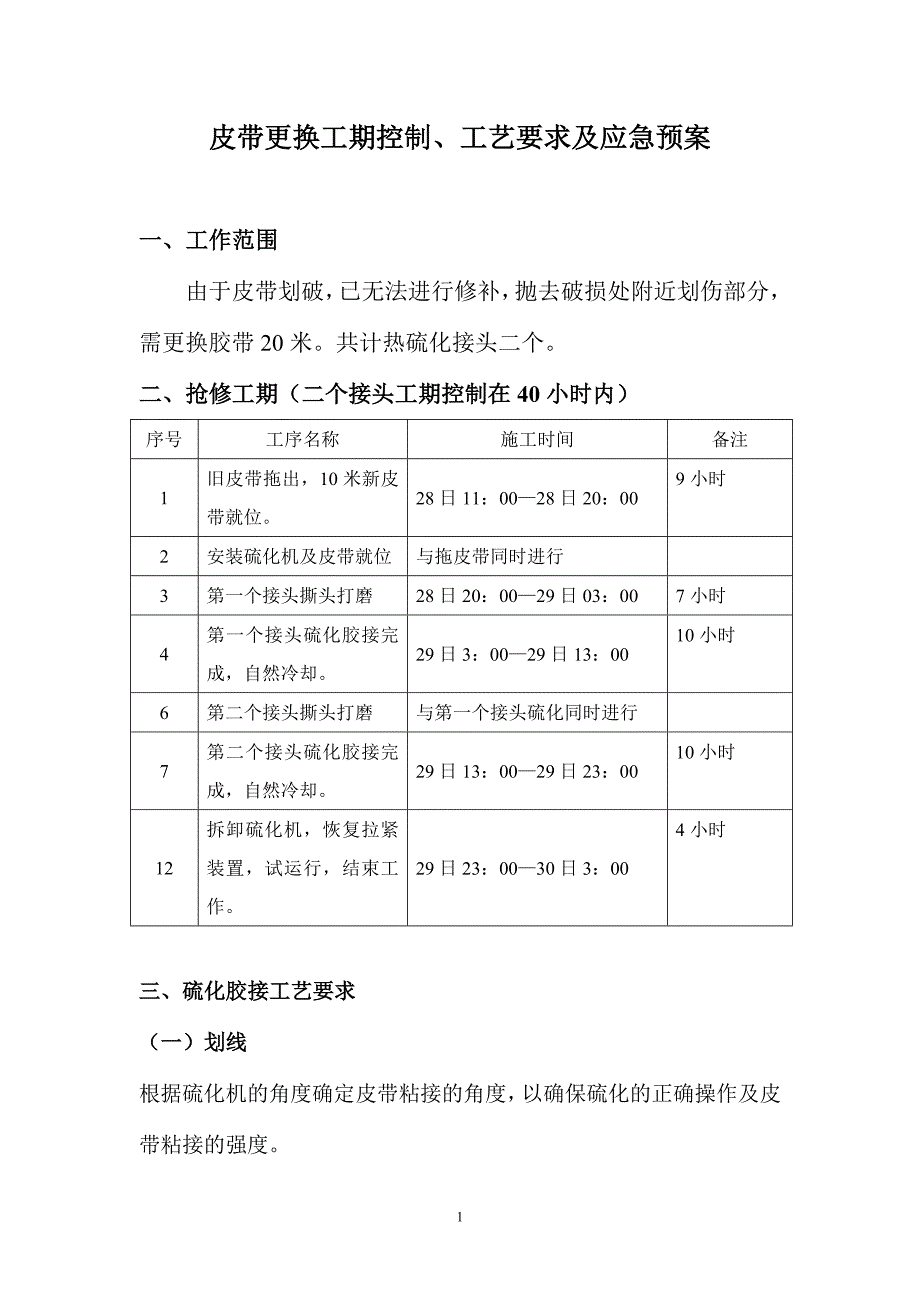

皮带更换工期控制、工艺要求及应急预案.doc_第1页
1/4

皮带更换工期控制、工艺要求及应急预案一、工作范围由于皮带划破,已无法进行修补,抛去破损处附近划伤部分,需更换胶带20米共计热硫化接头二个二、抢修工期(二个接头工期控制在40小时内) 序号工序名称施工时间备注1旧皮带拖出,10米新皮带就位28日11:00—28日20:009小时2安装硫化机及皮带就位与拖皮带同时进行3第一个接头撕头打磨28日20:00—29日03:007小时4第一个接头硫化胶接完成,自然冷却29日3:00—29日13:0010小时6第二个接头撕头打磨与第一个接头硫化同时进行7第二个接头硫化胶接完成,自然冷却29日13:00—29日23:0010小时12拆卸硫化机,恢复拉紧装置,试运行,结束工作29日23:00—30日3:004小时三、硫化胶接工艺要求(一)划线根据硫化机的角度确定皮带粘接的角度,以确保硫化的正确操作及皮带粘接的强度1、根据带宽1200mm,得出其角度(1200mm×0.4=480mm);2、找出皮带的中心点,然后找到最合适的切口的起点,确定后,对照硫化机方向,划出1100mm的线,用粉线打出二)剥胶皮1、靠机尾方向剥工作面,靠机头方向剥非工作面2、第一层剥胶皮,第二层剥一层尼龙层,与切口距离50mm,第三层剥一层尼龙层,距第二层距离250mm,第四层剥一层尼龙层,距第三层距离250mm,第五层剥一层尼龙层,距第四层距离300mm,最后反过来剥去最后一层的胶皮50mm。

三)打磨 皮带剥完胶皮后,上面覆盖一层薄胶,需打磨干净,以便硫化时胶能完全融合,渗透四)烘干打磨完后,须找出两个接头的中心线并调整对正,不致使皮带偏离中心线,再把硫化机的加热板装上,上板与下板的大小板错开,加热到80℃关机约10~15分钟后,把上加热板搬开,对接头进行清洗五)清洗用甲苯或120#汽油对接头部位进行彻底的清洗,不能有灰尘和污物六)刷胶用厂家配备的胶水,在整块接头部位刷一层胶,待胶干后再刷第二遍七)粘接1、调整好皮带中心线,并把接头搭接好,两切口的距离为1100mm,多余部分切除2、用1.5mm厚的接口胶粘在下切口,多余部分切除,剩余部分可用于带边的填充3、用1.0mm的胶片在整个扒皮部分铺盖,两个切口处留出两公分把两块接头搭接好,并测量中心线,准确无误后,取4.5mm厚的接头胶粘在上切口,切除多余部分,最后在此有切口处再刷上一遍胶八)硫化1、用报纸把加热板与皮带隔开,接口及皮带边用塑料纸隔开,把上加热板盖在需硫化的部位,上下板对正,大小板接口处用薄铁皮隔开2、在上加热板上放上水袋,大小水袋与大小加强板错开,再在水袋上加上铝板,同样要大小板错开3、在铝板上放上横梁,装上螺杆,穿上保险销,保险杆,扭紧螺母。

4、加压到1.0MPa,升温至100℃后,再加压到1.4MPa,升温至145℃,保温30分钟,关机,待温度降低至80℃以下,硫化全部结束四、硫化胶接质量要求1、胶带各台阶等分的不均匀度不得大于1mm2、裁割外表面要平整,不得有破裂现象,刀割接头时对下一层帆布的误割深度不得大于帆布厚度的1/2,每个台阶的误损长不得超过全长的1/103、钢丝砂轮清理浮胶时,对帆布的毛误损不得超过厚度的1/44、接头胶料的配制,应严格执行配比5、接头处胶带边缘应为一条直线,其直线度应小于0.3%6、接头质量应保证使用一年以上五、应急预案针对目前甲皮带换带抢修、乙带处于单带运行状态,为保证来煤的正常供仓及卸贮,特制订如下应急预案1、燃运部当班运行人员应24小时对乙带进行巡视监控,在运行中禁止乙带高负荷运行,运行载荷应控制在1200T/H以下,确保乙带运行正常2、检修公司应安排检修人员24小时待命,及时对乙带发生的缺陷进行处理,并配备足够的人员进行临时抢修和消缺 2012年03月16日1。

下载提示
相似文档
正为您匹配相似的精品文档
