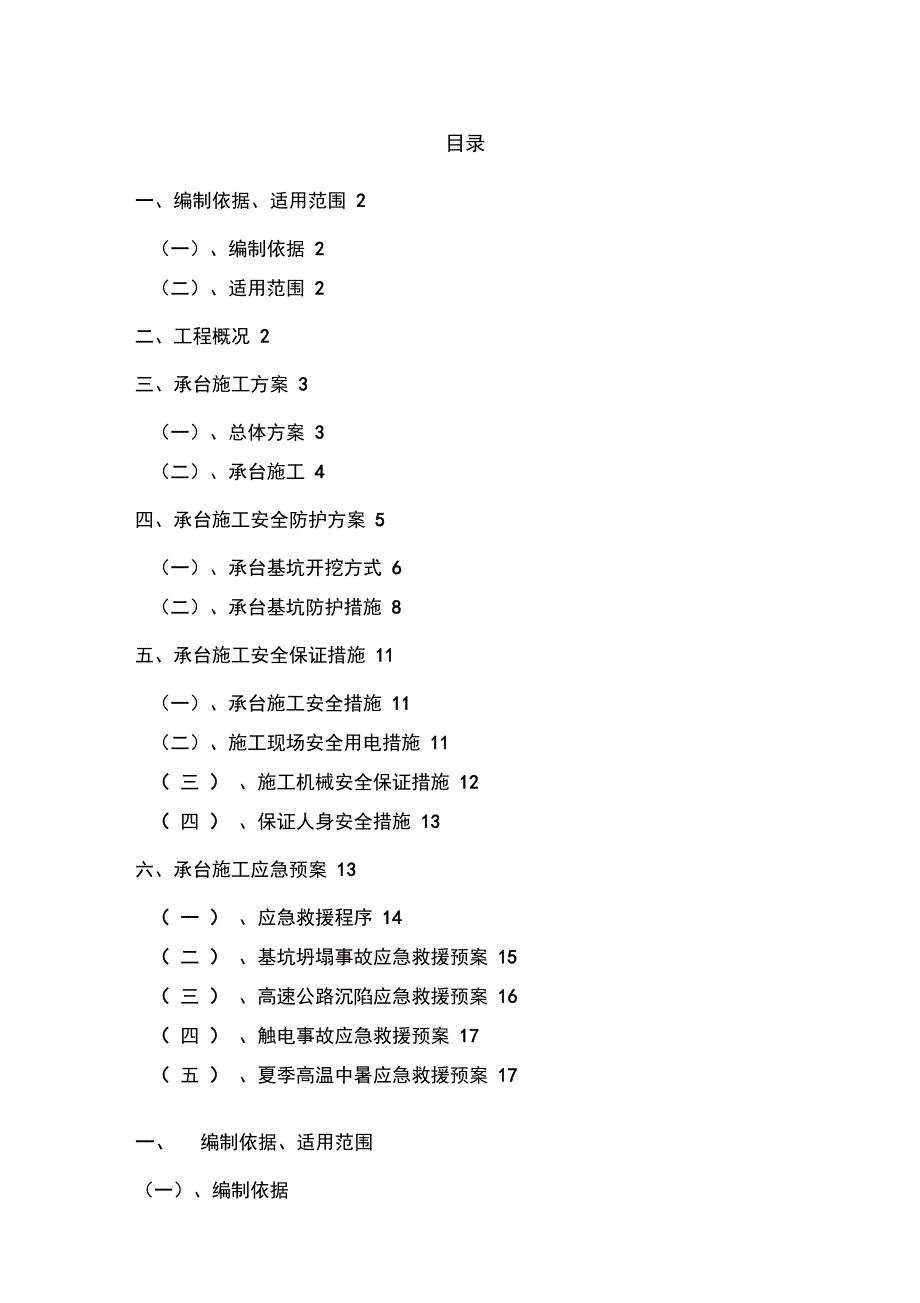

目录一、编制依据、适用范围 2(一)、编制依据 2(二)、适用范围 2二、工程概况 2三、承台施工方案 3(一)、总体方案 3(二)、承台施工 4四、承台施工安全防护方案 5(一)、承台基坑开挖方式 6(二)、承台基坑防护措施 8五、承台施工安全保证措施 11(一)、承台施工安全措施 11(二)、施工现场安全用电措施 11( 三 ) 、施工机械安全保证措施 12( 四 ) 、保证人身安全措施 13六、承台施工应急预案 13( 一 ) 、应急救援程序 14( 二 ) 、基坑坍塌事故应急救援预案 15( 三 ) 、高速公路沉陷应急救援预案 16( 四 ) 、触电事故应急救援预案 17( 五 ) 、夏季高温中暑应急救援预案 17一、 编制依据、适用范围(一)、编制依据(1)《铁路工程基本作业施工安全技术规程》 (TB10301-2009 )(2)《铁路桥涵工程施工安全技术规程》 (TB10301-2009 ) ;(3)《铁路营业线施工及安全管理办法》 (铁办 【2007】186 号)( 4)铁三院下发的施工图、 通用图和设计院、 经规院相关通 用图( 5)沪昆铁路客运专线湖南有限责任公司编制的 《建设标准 化管理体系》文件;(6)现场实地踏勘调查资料;( 7)国家其它有关安全生产管理的法律、 法规、标准等强制 性文件。
二)、适用范围沪昆客专长昆湖南段跨谭邵高速公路特大桥 17#、17'#、18#、18' # 4 个主墩承台二、工程概况沪昆铁路客运专线跨谭邵高速公路特大桥,主跨距谭邵高速 韶山出口约 2km, 17# 、 17'# 墩位于高速公路东侧, 18#、18'# 墩位于高速公路西侧, 每个桥墩均设置 8 根直径钻孔桩, 顺桥向 桩间距4n,横桥向桩间距为6m承台尺寸为(顺桥)* (横桥)* (高),承台顶面标高,钻孔平台标高 88m高速公路路面标高约,承台距高速公路路面最小距离约 -14.5m三、承台施工方案(一)、总体方案承台采用放坡开挖,开挖坡比 1:0.75,坡面采用锚杆挂钢筋网喷射砼防护承台工序流程如下:(二八承台施工1、 施工准备在桩基施工完成后将原泥浆泥浆清空回填, 测量组根据设计图纸进行施工放样2、 基坑开挖施工目前基坑面标高88.0m,按1:0.75坡比进行放坡开挖至承台 底标高承台基坑底面按承台尺寸每边外扩 1m做汇水沟并做好集水井,及时将坑底积水排出基坑,防止浸泡基坑基坑开挖前, 应在基坑顶先做好截水沟并汇至便道临时排水沟排出施工场地, 开挖完成后及时进行坡面防护3、桩头凿除及垫层浇筑桩头采用人工凿除, 在距桩底以上15cm必须划线环切后再 凿除,嵌入桩桩头10c m部分应确保其完整及高度,严禁不划线、 不环切直接凿除。
凿除平整后浇注砼垫层, 浇注垫层时对桩头做 好保护,避免垫层砼污染桩头垫层厚度 . 同时在围堰四周做好 临时排水沟及集水井,及时排出基坑,防止基坑浸泡4、钢筋、模板安装 垫层浇注完成后进行承台放样,安装承台模板模板采用大 块钢模板, 拉杆体系加固 钢筋采用在钢筋车间加工成型后现场 安装,钢筋安装时应预埋承台系梁钢筋5、冷却管安装 为了降低大体积混凝土由于水泥水化热而引起的内外温差, 在钢筋绑扎过程中, 分层分区埋设好冷却水管网, 安装好控制阀 门在混凝土灌注前,应先通水试验确保水管无渗漏,并将水管 内灌满水、密封,以免管内因进入水泥浆而堵塞6、砼浇筑及养护 砼采用搅拌车运至墩位,汽车泵送到承台浇注承台混凝 土施工时按水平分层灌注完成,每层厚度不超过 30cm混凝土入模后及时振捣,避免出现欠振、过振、漏振等现象四、承台施工安全防护方案本方案具体介绍 17#、 1 7' #墩承台开挖施工, 18#、 18'#墩承台开挖施工按照本方案施工一)、承台基坑开挖方式基坑开挖采用放坡开挖施工,目前基坑面标咼 88.0m,承台 底标高77.982m,高速公路路面标高82.6m,最大开挖深度达10m 考虑到放坡开挖其 16#墩在基坑开挖范围内,16#墩桩基施工8 月底可以全部完成,因此,我部采取先开挖 17' #墩再开挖17# 墩的施工顺序。
依据现场实际情况开挖采用分层开挖的方式,逐层开挖逐层 防护第一层从高速公路往便道后退开挖,形成 10%坡度,开挖深度3m第二层开挖深度5m第三层采用吊机配合小挖机开挖, 开挖至承台底标高,开挖坡度放坡基坑开挖布置图如下:310088.0 m 地面线9 C.4第一层0第二层 082.6 m高速公路V形草沟35I"隔离围挡19500S 0重心oLi便道高由速公路伟沥青 冃边 边戋6°O—190基坑顶坡线181.8防护围挡土方车通道边坡线15201720山体坡脚线f 500I01750台坯揑扭市市記?|山体坡顶线iff- 0+i拱肋1边坡线'速 隔离围挡 高线边青青沥60750山体坡脚线500路,3线边应O O O17201520S0重心|HL8ll81T 500 |Q. O O Oj 1拱肋I//1X / ■* 1O O OO土方车通道I 」基坑顶坡线TnnrTFT(二八承台基坑防护措施1、 高速临边防护在沿高速公路路面设置 2m高施工围挡,将施工区域及高速公路隔离,诱导行车线路在离基坑边1m设置隔离围挡,阻止施工人员或设备等侵入高速公路隔离围栏及基坑顶围栏连成闭合整体2、 基坑防护① 坡面防护对开挖的山体坡面及基坑坡面采用插打① 48钢管,再挂钢筋网片喷浆防护。
钢管长度视现场地质情况采用 1〜3m锚杆间距按纵横向m间距设置,各锚杆间应采用钢筋及网片有效连接, 防止网片及锚杆脱离 网片安装前应每平方米设置 4 个垫块,保证 网片及土坡面距离不小于 3cm,安装网片后用砂浆抹面,厚度 5cm根据现场实际开挖情况,边坡土体含膨胀土较多等地段应 先按纵横锚杆位置形成网格骨架,骨架尺寸深度 20cm,宽度20cm② 坑顶防护及安全措施在基坑四周距离基坑边 1m位置设置施工围挡,围挡采用脚 手架钢管,竖杆间距2〜3m,横杆设置两道,高度第一道离地面 35cm,第二道离地面 70cm横杆及竖杆之间用扣件连接,围挡 高度不低于 1.5m对坑顶上方路面进行整修,刨去表面松散的黏土,铺设碎石 或钢板进行碾压处理, 并加强路面的日常管理, 出现裂纹、 垮塌 现象应及时进行加固处理,确保坑顶路面的强度在吊机进行吊装作业及砼泵车进行砼浇筑作业时,现场安排 专人进行交通指挥,严格控制其站位,在距离基坑边 2m范围内严禁重型设备站位及重车碾压,确保基坑坑壁安全在坑顶便道左侧靠近 18#墩位置整理出一块场地,场地表面 铺设钢板, 作为模板、 钢筋安装过程中及其他临时物资的堆放场 地,严禁将临时物资放置于坑顶边缘或开挖坡面上。
③ 基坑防、排水承台基坑底面按承台尺寸每边外扩 1m做汇水沟并做好集水井,及时将坑底积水排出基坑,防止浸泡基坑基坑开挖前,应 在基坑顶先做好截水沟并汇至便道临时排水沟排出施工场地 汇水沟、截水沟均采用砂浆抹面 截水沟、汇水沟断面尺寸均采用 0.5mx0.5 x,深1m,沿坑底对角线布设两个,排水沟到每个集 水井做成1%的坡度土方开挖时,可将基坑内积水抽至坑底排水沟,通过排水沟 汇入集水井,施工现场配置污水泵2台,污水泵的扬程不得低于 15m集水井中的水直接用污水泵抽至施工便道排水沟进行排放地面线501防护围栏88.0m截水沟骨架防护77.982m100 10010cm喷浆防护T501:基坑防护布置图3、其他防护措施① 、在基坑周边醒目位置设置安全警示牌,夜间应设置警示 灯、防撞设施,确保施工安全② 、沿高速公路侧设置 5个沉降观测点,观测点间距 20m施工期间每天观测1次,观测出现异常应及时采取措施处理并报告 相关部门③ 、现场施工照明其照射方向应背离高速公路,防止影响高速公路行车安全④ 、设置专门的爬梯供作业人员上下基坑内,爬梯的强度及 安全防护设施必须满足安全使用要求 五、承台施工安全保证措施(一)、承台施工安全措施1、 加强安全技术交底工作;配备足够的安全设施。
2、 各工种操作人员均要进行专门培训,做到持证上岗3、 信号指挥要规范、明确和统一4、 所有作业人员必须严格遵守有关安全规程, 提高安全意识, 消除不安全因素5、 吊机指挥要由专人负责, 信号要明确, 起吊重物要捆绑牢 固,严防起吊物坠落伤人6、 小型材料在锁扣围堰平台顶面临时堆放时, 必须搁置牢固, 堆放有序,以免材料滚落基坑伤人7、 应尽量避免基坑内双层作业, 必须双层作业时, 应相互错 开位置8、 混凝土泵送过程中,排除堵塞、重新泵送或清洗混凝土 泵时要特别注意,防止堵塞物或废浆高速飞出伤人9、加强承台施工期间高速公路沉降观测,动态掌握高速公 路沉降信息,确保高速公路安全二)、施工现场安全用电措施施工临时用电应根据当地供电部门批准的供电设计方案, 进 行变、配电室及用电设施的建设施工用电应符合下列规定:1、电气设备不得超铭牌规格使用2、多路电源进出线的开关柜或配电箱应采用密封式结构,进线及负荷回路应标明名称, 刀闸应标明额定电压值 多路进线 应有可靠的闭锁装置3、开关及熔断器必须是上端接电源,下端接负荷4、不同电压等级的插销及插座应选用不同的结构形式5、严禁将电线直接钩挂在闸刀上或直接插入插座内使用。
6、熔断器的熔丝熔断后应查明原因,在排除故障后方可更换7、连接电动机械和电动工具的电气回路应设开关或插座, 并应有保护装置 移动式电动机械或工具的电源线应使用相应规 格的橡皮软电缆严禁在一个开关上连接多台电动设备8、承台施工现场应保证照明充足且灯光设置要保证不影响 高速公路行车安全三) 、施工机械安全保证措施 各种机械操作人员和车辆取得操作合格证, 不准将机械设备 交给无本机操作证的人员操作, 对机械操作人员要建立档案, 专 人管理操作人员按照机械说明规定, 严格执行工作前的检查制度和 工作中注意观察、工作后的检查保养制度保持机械操作室整洁,严禁存放易燃易爆物品不酒后操作 机械,机械不带病运转、超负荷运转起重作业严格按照《建筑机械使用安全技术规程》 ( JGJ-02) 和《建筑安装工人安全技术操作规程》规定的要求执行定期组织机电设备、车辆安全大检查对检查中查出的安全 问题按照“三不放过”原则进行调查处理,制定防范措施,防止机械事故的发生 四 ) 、保证人身安全措施1、所有参建职工均进行岗前安全教育,要认真学习,做到 人人熟知,并始终贯穿在施工全过程中2、特殊岗位和技术工种,如安全员。
