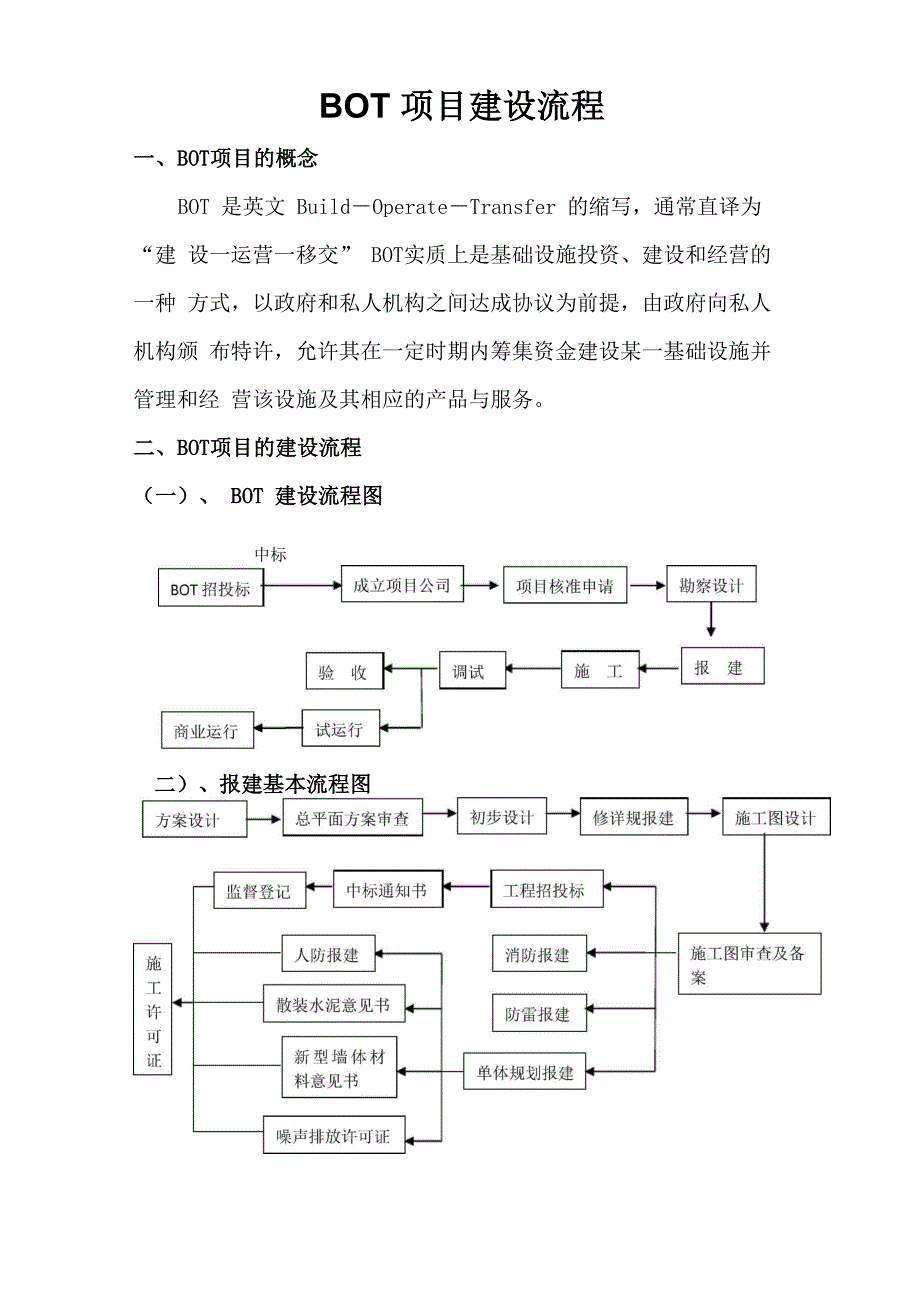

BOT 项目建设流程一、 BOT项目的概念BOT 是英文 Build-Operate-Transfer 的缩写,通常直译为“建 设一运营一移交” BOT实质上是基础设施投资、建设和经营的一种 方式,以政府和私人机构之间达成协议为前提,由政府向私人机构颁 布特许,允许其在一定时期内筹集资金建设某一基础设施并管理和经 营该设施及其相应的产品与服务二、 BOT项目的建设流程(一)、 BOT 建设流程图中标二)、报建基本流程图三、各项工作办理具体要求(一)、成立项目公司1. 项目公司名称核准2. 注册地址,注资及验资3. 工商、税务登记(二)、项目核准申请(发改局)1. 项目核准申请(需由项目所在地镇、街或项目行业主管部门加盖意见)2. 企业申请报告原件(核对原件)3. 企业营业执照复印件4. 项目建设立项申报表原件5. 环境影响评价审批意见原件6. 项目用地预审函或国有土地使用证复印件(核对原件)7. 规划选址意见或规划用地许可证复印件(核对原件)8. 组织机构代码证复印件(核对原件)9. 项目节能专篇10 项目资本金来源证明原件(不低于项目投资的30%) 提交以上资料并经发改局审核通过后,发改局会出具项目核准的批复,作为 后面其它报建程序的一项重要依据。
三)、初步设计及评审(建设局) 初步设计完成后,应填写初步设计审查申请表,向建设行政主管部门申请初 步设计评审工作,在取得初步设计评审专家和职能部门的意见并经修改完善后方 可进行施工图设计及修详规报建四)、总平面方案审查(规划局)1. 立案申请表2. 规划设计条件(含历次调整规划设计条件)的批准文件3. 有效的建设用地规划许可证或建设用地批准文件及附图附件4、规划设计条件或原规划批复文件中要求取得的专业管理部门意见 5、绘制在1/500或1/2000 广州坐标系统现状地形图上的总平面图6、总平面方案图(规划设计单位出)、规划说明书7、电子磁盘文件(五)、修详规报建(规划局)1. 立案申请表 (即使由项目公司做为建设单位,也必须由项目用地规划许可证取 得的单位—项目所在地政府行政主管部门做为申请单位)2. 立案基本资料① 申请函(说明地块的基本概况,建设项目性质、规模、用途、平面布置 及工艺要求等)② 申请者《企业法人营业执照》、《组织机构代码证》复印件③ 授权委托书④ 代理人身份证明文件(复印件)3. 《建设用地规划许可证》及附图附件(复印件)4.1:500 或 1:2000 实测现状地形图(坐标系统和高程系统按规划局要求,附电 子文件)5. 建设单位取得的市土地管理部门的用地证明6. 绘制在1:500 或1:1000 现状地形图上的总平面规划图蓝图(2 份)7. 规划成果“修详通”电子文档8. 《修建性详细规划电子报批初步审查检测报告》(将修详通电子文档及总图蓝 图送规划局测量队检测后即可)(注意:总图中不能出现“综合楼”,建筑面积按 建筑物面积计算)9. 《XX市城乡规划管理现场踏勘表》(在规划局网站下载,需到镇、街规划管 理部门盖章)资料齐全 15个工作日完成(六)、施工图设计及审查备案 施工图设计完成后,应向建设行政主管部门申请施工图审查,将施工图交由 具有审图资质的单位审查,取得施工图审查合格证。
1. 施工图审查时需提供的资料(审图中心)① 立项批文(复印件1份)② 规划设计要点(规划批准图)(复印件1份)③ 《建设用地规划许可证》及附图的复印件1份④ 环保审查意见书(复印件1份)⑤ 勘察合同及登记表(复印件1份)⑥ 设计合同及登记表(复印件1份)⑦ 施工图设计文件审查登记表⑧ 勘察报告(原件1份)⑨ 完整施工图纸二套(如需加盖审图章,可酌情多送图纸套数)⑩ 居住/公共建筑的:(应提供建筑节能计算书电子版一份)1) 提供《广州市居住/公共建筑节能设计、审查表原件》(一式八份)2) 《广州是居住/公共建筑节能设计审查备案表》(修订版)(一式八份)3) 《建筑节能计算报告书》(一式二分)资料齐全 15个工作日完成2. 建设工程勘察(设计)合同登记(建设局)① 《XX市建设工程勘察(设计)合同登记表》(原件3份);② 勘察(设计)单位的《企业法人营业执照》(复印件1份,加盖公章,核 对原件);③ 勘察(设计)单位的工程勘察设计资格证书副本(复印件1份,加盖公章, 核对原件);④ 《建设工程勘察(设计)合同》(须由勘察设计单位法定代表人签署,否 则,须提交法人委托授权书)(原件3份);⑤ 钻孔平面布置图(办理勘察合同登记时提交,须技术负责人签名)(原件 1 份);⑥ 参与该项目的项目负责人和技术人员名单(须项目负责人和技术人员签 名,设计项目负责人加盖注册章)(原件1份);⑦ XX市设计合同登记明细表;⑧ 进入XX市的广州地区以外的勘察(设计)单位(包括省属、部属和军队 所属单位)需提交有效的《广州地区勘察设计企业注册登记证》或《广州地区单 项工程勘察设计登记证》或广州市规划局《城市勘察测量许可证》 (复印件1份, 加盖公章,核对原件)资料齐全 3个工作日完成3. 审查备案① 施工图设计文件审查合格证书(原件1份)② 施工图设计文件审查意见书(原件1份)③ 施工图审查合同(原件1份)④ 建筑节能设计审查备案表(原件1份)资料齐全 3个工作日完成(七)、工程招投标项目的建筑工程、安装工程、设备及重要材料的采购、监理等均按照发改局 核准的要求采取相应的招标方式,可以委托某个招标代理有限公司组织项目的招 投标程序,招投标工作完毕并确定中标单位后应向XX市建设工程交易中心递交 相关资料,由其公示和发出中标通知书,递交的相关资料有:1. 申请报告(以建设单位的名义写)2. 招标申请表3. 建设单位资质、营业执照(原件核对)4. 建设单位验资报告(原件核对)5. 有关立项批复文件(原件核对)6. 国有土地使用证(原件核对)7. 建设用地规划许可证(原件核对)8. 建设工程规划许可证(原件核对)9. 工程图纸审查备案书(原件)10. 银行资信证明(存款不少于项目的 30%)(原件核对)11. 工程代理合同(原件核对)12. 代理公司备案资料(代理公司资质证书、法人证明、招标负责人职称证复印 件)13. 工程监理合同备案表、监理合同14. 投标单位确认表及资质材料(邀请函)(三个单位资质复印件、营业执照、安 全生产许可证、建造师执业资格证、B证)15. 招标文件16. 工程预算书(须造价盖章资质章、公章、造价师章)17. 投标文件(中标单位的 1 份)18.中标通知书(八)、消防报建(公安局防火监督大队)1. 封面:项目名称、设计单位、日期2. 扉页:设计单位法定代表人、技术总负责人、项目总负责人和各专业负责人姓 名,并经上述人员签署或授权盖章3. 设计文件目录4. 设计说明书5. 设计图纸6. 建设工程消防设计备案表(九)、防雷报建(气象局)1. 防雷装置设计审核申报表2. 防雷设计图纸3. 规划总图4. 防雷施工单位资质复印件、防雷工程资格证书 2 本复印件(均需核对原件) (十)、单体规划报建(规划局,办理完后取得建设工程规划许可证)1. 立案申请表(表Cl)(即使由项目公司做为建设单位,也必须由项目用地规划许可证取得的单位—项目所在地政府行政主管部门做为申请单位)2. 立案基本资料① 申请函(说明地块的基本概况,建设项目性质、规模、用途、平面布置 及工艺要求)② 申请者《企业法人营业执照》、《组织机构代码证》复印件③ 授权委托书④ 代理人身份证明文件(复印件)3. 《建设用地规划许可证》及附图附件(复印件)4. 《国有土地使用证》(复印件)5. 经市规划局批准的修建性详细规划及附图(复印件)6. 建筑施工设计图(2 份)7. 《建设工程放线测量记录册》(2份)(由规划局测量队提供)办理此项业务需向测量队提供如下资料:① 建设用地规划许可证(复印件1份)② 审批过的规划总平面图(复印件1份)③ 报建建筑蓝图一式一份(原件)、电子图一式一份(报建通规整过)④ 建设工程规划管理测量记录(一式两份由测量队提供,要有建设单位、设 计单位盖章)资料齐全 15个工作日完成,取得《建设工程规划许可证》 (十一)、人防报建(建设局)办公楼、门卫室需办理人防报建,缴纳易地建设费。
需提供的资料有:1. 人防报建申请表(一式三份)2. 项目计划备案文件(复印件1份,加盖公章)3. 《建设用地规划许可证》及附图(复印件1份,加盖公章)4. 《建设工程规划许可证》及附件(《建设工程审核意见书》及《建筑功能制表 明细表》) (复印件1份,加盖公章)5. 规划部门审批的建筑工程报建图纸(包括建筑平、立、剖面及总平面图、蓝图 各1份)资料齐全, 3 个工作日完成 (十二)、散装水泥与新型墙体材料报建(建设局)建筑物需预缴纳散装水泥及新型墙体材料专项资金,需填写《建设项目预缴 散装水泥及新型墙材专项资(基)金申报表》(一式两份)及修规总图复印件 1 份办理完毕建设局该业务科室会出具建设工程使用散装水泥意见书、建设工程 使用新型墙体材料意见书(十三)、噪声排放许可证(环保局)主要指建筑施工噪声需办理排放许可证,按修规总图中建筑面积计算,填表 缴费即可十四)、监督登记(建设局)1. 已盖章的《建设工程质量(安全)监督登记表》(一式五份)2. 建设工程规划许可证3. 基坑先行开挖批准文件(基坑先行开挖工程提供)4. 建设工程施工中标通知书5. 建设工程监理中标通知书(符合监理招标条件工程)6. 总承包(专业承包)单位项目经理资质证书复印件(正式受理报监需提供原 件存管)7. 工程地质勘察资料8. 施工图设计文件审查报告(原件)9. 施工图设计文件审查批准书(原件)10. 经设计审查合格的施工图一套11. 公共建筑节能设计审查备案表12. 基坑设计审查文件(基坑工程必须提供)13. 施工组织设计(或分期专项施工方案)14. 监理规划(监理实施细则)或旁站监理方案15. 人防审核意见书(《人防工程设计专项审查意见书》及经审查的施工图一套 或《防空地下室易地建设意见书》)(地下室工程提供)16. 按建设行政主管部门要求及工程特点需提供的其它资料 (十五)、施工许可证(建设局) 资料由建设单位和施工单位共同提供,其中, 由建设单位提供的资料有:1. 建筑工程施工许可申请表(原件一式两份)2. 国有土地使用证(复印件,需与原件核对)3. 建设工程规划许可证(复印件,需与原件核对)4. 人防办理情况意见书(复印件,需与原件核对)5. 施工图审查备案的证明文件(复印件,需与原件核对)6. 监理工程备案表(应监理工程提供)(复印件,需与原件核对)7. 施工中标通知书(必须招标的工程提供)(复印件,需与原件核对,需注明安 全措施费用)8. 建设工程使用散装水泥意见书(复印件,需与原件核对)9. 建设工程使用新型墙体材料意见书(复印件,需与原件核对)10. 建筑工程施工噪音排放许可证(复印件,需与原件核对)11. 建设工程质量(安全)监督登记表(复印件,需与原件核对)12. 建设单位开户银行的存款证明或对建设单位支付和履约的担保:政府投资项 目仅需提供财政拨款证明文件(复印件,需与原件核对) 由施工单位提供的资料有:1. 施工单位资质证书、广。
