地下室底板外墙聚氨酯防水涂料施工施工资料

凯和****啦
实名认证
店铺
DOCX
21.88KB
约11页
文档ID:299184681

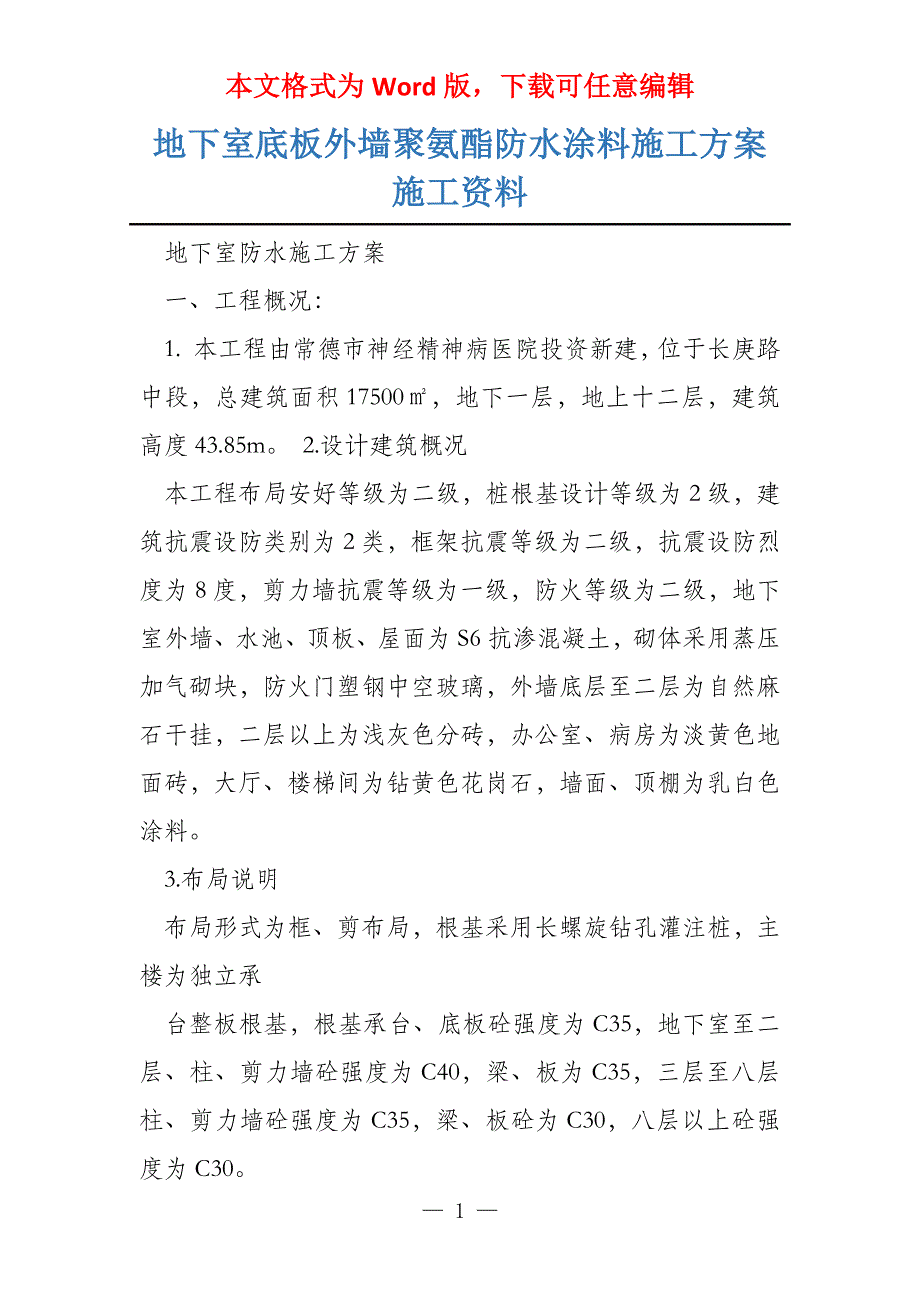

地下室底板外墙聚氨酯防水涂料施工施工资料_第1页
1/11

本文格式为Word版,下载可任意编辑地下室底板外墙聚氨酯防水涂料施工方案施工资料 地下室防水施工方案 一、工程概况: 1. 本工程由常德市神经精神病医院投资新建,位于长庚路中段,总建筑面积17500㎡,地下一层,地上十二层,建筑高度43.85m 2.设计建筑概况 本工程布局安好等级为二级,桩根基设计等级为2级,建筑抗震设防类别为2类,框架抗震等级为二级,抗震设防烈度为8度,剪力墙抗震等级为一级,防火等级为二级,地下室外墙、水池、顶板、屋面为S6抗渗混凝土,砌体采用蒸压加气砌块,防火门塑钢中空玻璃,外墙底层至二层为自然麻石干挂,二层以上为浅灰色分砖,办公室、病房为淡黄色地面砖,大厅、楼梯间为钻黄色花岗石,墙面、顶棚为乳白色涂料 3.布局说明 布局形式为框、剪布局,根基采用长螺旋钻孔灌注桩,主楼为独立承 台整板根基,根基承台、底板砼强度为C35,地下室至二层、柱、剪力墙砼强度为C40,梁、板为C35,三层至八层柱、剪力墙砼强度为C35,梁、板砼为C30,八层以上砼强度为C30 钢筋采用一级和四级钢砌体:内、外墙及楼梯间均采用200厚,蒸压加气砖砌块,砼砌块容量为2.8KN/㎡,Mb5.10水泥砂浆砌筑,阳台、女儿墙Mb7.5水泥砂浆砌筑,砌体质量操纵等级为B级。

二、防水形式: 按照施工图及图纸会审要求 1、地下室底板采用200g/m2厚聚乙烯丙纶布防水卷材(2遍) 2、地下水外墙采用聚氨酯防水涂料防水 第一节、聚乙烯丙纶布防水 (一)、施工打定: 1、材料复试: 材料依据筹划进场后,工程部试验员,在甲方监理的监视下依据规定取样送检,待复试合格后面可使用 2、施工前组织专业班组专心学习有关施工模范及本施工方案并举行细致的 书面交底 3、布局施工单位在地板垫层及养护墙施工时,对阴阳角及管道根等细部用 1:3水泥砂浆抹成r≥50mm的光滑圆角,以使防水卷材粘接坚韧 4、地板防水施工时有布局单位搭设时马道及安好防护,以便材料运输和确 保人员通行安好 5、地下室垫层及外墙基面,办理文字交接检,执行贯标要求 (二)、配制水泥沙胶粘剂: (重量比)425#硅酸盐水泥:801胶:水;比例为:1:0.25:0.5 (体积比)801胶1:水3:425#硅酸盐水泥6 (三)、施工方法: 1、找平层应符合模范、和有关规定,基层含水率不能高于30%,防水基层 应抹平压光,不起沙,不起皮、无裂缝等现象,并达成设计强度,验收合格后除掉找平层上的硬性颗粒及浮土,以防止损坏卷材及影响粘贴强度。

2、对阴阳角、穿墙管等繁杂部位举行第一道加铺这些部位是防水层的关 键部位,应采用大胶号粘接剂为宜 3、铺设时粘结层在内侧,铺设方向可任意选择次序是从基面的地处向高 处铺设,先预放卷材5—10米找准方向定位后圈起,将制好的粘接剂洒在被粘贴卷材的前方,用刮板刮到3mm左右,同时滚放卷材,用刮板轻刮卷材外观,摈弃粘接层内的空气和多余水泥浆卷材搭缝与粘贴卷材同步举行,要求场边搭接不小于100mm(卷材印刷字边线为100mm),短边搭接不小于150mm,短边与短边间距不能小于1000mm,卷材与基层的粘接率要达成85%,不得有大面积空鼓卷材铺设完后应采用大胶号粘接剂用毛刷或刮板在全体接缝处涂刷、刮一层水泥浆,将接缝处封严 4、防水卷材应用于外露工程布局时,需加防护层,防止意外损坏及紫外线 直接照射防护分为刚性和柔性两种,刚性采用1:3水泥砂浆抹20mm厚,柔性采用20?1胶水泥素涂刷1.0mm施工养护层前应做防水层闭水试验或雨后检查不漏、不渗方可施工,养护层施工时,务必留神对防水层的养护 5、地下水位高时应减低地下水位,距离施工地面300mm以下开头施工卷 材,防水层接缝应采用搭接盖条接缝方式,盖条采用乙丙卷材100mm的粘接剂粘,也可采用机械接缝密封胶带施工接缝,胶带宽度为不小于50mm。

水位降低时间为直到养护层完全为止,不能低于48小时 6、施工依次: 清扫、休整找平层→配制水泥胶粘剂→施工繁杂部位→施工防水层→施工盖条→养护→施工养护层 7、卷材接缝不得小于规定搭接宽度,接缝粘结率达100%,不得有孔洞和翘 边,卷材防水层粘结率达成97%以上,目视不得有皱折、空鼓和粘贴不牢等现象附加层应粘结坚韧、无空鼓、无起层翘边损坏,封边严密 (四)、施工留神事项: 1、施工过程中对卷材若有划伤,应立刻修补,留神施工工具的安置,防止 破坏防水层 2、防水层凝固时间的小于48小时 3、关注天气预报:在大面积施工前应留神天气预报,尽量制止雨天举行露 天施工 4、防水层养护:防水层不能在雨中和雨后潮湿面施工如在施工工程中遇 雨,应采取合理的遮盖、养护措施 (五)、文明施工措施: 1、组织明确:由工程经理牵头组成现场消防保卫小组,并定专人负责消防 保卫日常检查和监视 2、材料保管:仓库和材料堆放舱底务必配备必要的消防设备;对储存物品 举行火灾危害性的分类并分开存放,仓库要保持通风良好 3、、防设备与通道检查:消防设备应经常检查,保持良好的工作状态;时 刻保证消防通道的畅通。

4、慎用明火:严格执行动火审批制度,凡有明火以及易燃材料存放处,应 配备足够的灭火器材,周边无意燃物,并有专人负责管理 5、可燃材料筹划进场:施工用可燃材料应按筹划限量进入工地,并采取有 效地防火措施 6、消防培训:学习消防学识,举行岗位练兵,熟谙使用各种消防器材 7、宿舍安好:生活区的照明电路皆由毕业迪昂按规定架设,任何人不得乱 拉电线宿舍内严禁使用电炉、电热水器、液化气灶等 (六)、质量保证措施 在施工中按照IS09002质量体系举行管理,制定专项质量保证体系,建立明确的工程质量管理责任机制,有工程经理承担组长,把实现工程质量目标的任务层层分解,落实到人对材料质量、施工技术施工质量举行全面操纵确保工程质量万无一失 1、技术操纵;留心审查工程设计图纸,领导设计意图,留心考察施工现场, 制定合理的施工技术方案;根据工程实际处境出变更观法;确保工程设计合理,施工技术方案正确 2、施工产品的检验管理制度 2.1、购买原材料、施工产品务必确保具备四证齐全:即生产许可证、产品合格证、出厂检测报告和质量保证书 2.2、原材料,施工产品进场后应按国家有关标准和模范要求。

2.3、随时采纳业主、监理对现场材料的抽检 2.4、确保无一例不合格材料进入施工现场 2.5、现场设专职保管员对进场原材料、施工产品举行分类保管,确保产品在使用前不受污染和在保质期内举行使用 3、质量检验 严格执行隐秘工程检查制度,每一道施工工序执行班自检、专职质检、工程总工检验的自检制度,自检合格后报监理工程验收隐秘工程的验收严格按照模范举行,专心填写隐秘工程验收表,并由工程师现场签字 其次节、聚氨酯涂料防水 (一)材料打定 聚氨酯涂膜防水材料 由双组材料组成,甲组分为聚氨基甲酸预聚体,外观为浅黄色粘稠状,用桶装,每桶为50kg:乙份是以交联剂(固化剂)、促进剂(催化剂)、增韧剂、增粘剂、防霉剂、填充剂和稀释剂等混合加工制成,外观为墨绿色等膏状物,桶装 每桶为100kg其质量、技术性能应符合设计要求及有关的国家标准的规定,并有产品出厂合格证 (二)机具打定 电动搅拌机、搅拌桶、小型油漆桶、橡皮刮板、塑料刮板、磅秤、油漆刷、小沫子、油工铲刀、扫帚等 (三)作业条件 防水层的基层(底板为垫层上的水泥砂浆找平层,梁承台侧为抹在砖胎模靠梁、承台一侧的水泥砂浆找平层,钢筋砼外剪力墙为抹在外墙上的水泥砂浆找平层)已施工完毕,并价差验收,办理完隐秘工程验收手续。

外观应左成弧或钝角 基层外观应保持枯燥,含水率不大于9%,并要求外观平整、坚韧,不得有起砂、开裂、空鼓等缺陷在施工是若没有测含水率的手段,可以在基层外观房一块1M2 z卷材或玻璃,静置3-4小时以后掀开检查,基层笼罩部位与卷材上为见水印即可施工 (四)、操作方法 1、清理基层 先将基层外观的尘土、砂粒、砂浆、硬块等杂物清扫明净,并用明净的湿拖布揩擦一次基层外观的突出物、砂浆疙瘩等应铲除、清理掉对阴阳角、管道根部、等部位应专心修平,做成圆滑面 2、涂刷底胶 (1) 涂刷底胶相当于传统的刷冷底子油工序,其作用是隔断基层潮气,防止 涂膜起鼔、脱落,巩固涂膜与基层的粘结,制止涂膜展现针眼、气孔等质量问题,务必专心操作 (2) 配制底胶方法是:将聚氨酯甲料、乙料和二甲苯按1:1.5:2的重量比 合作搅拌平匀,即可举行涂布施工,配制量视涂刷施工速度确定,不配制过多,防止固化 (3) 涂刷时,先用漆刷蘸底在阴阳角、管子根部等部位平匀涂布一遍,大面 积那么改用长柄滚刷或橡皮刮板举行刮涂,一般涂布量为0.15—0.20kg/m2,涂布后常温在4h以后手感不粘时,即可举行下道工序作业。

3、涂刷防水涂膜 (1) 涂膜应分层分遍涂布,不得一次涂成,待所涂层枯燥成膜后,立可涂 下一遍涂料 (2) 涂抹材料的配制:随生产厂家材料出厂的成分不同而异,根本有两种 配料方法: A、 按甲料:乙料=1:1.5(重量比)的比例用电动搅拌器强力搅拌平匀,必 要时在渗入甲料重量0.3%的二月桂酸二丁基锡促凝剂,并搅拌平匀,待用; B、 按甲料:乙料:莫卡(固化剂)=1:1.5:0.2比例用电动搅拌器强力搅 拌平匀,待用 (3) 细部做附加层:阴阳角处,在大面积涂料前,先做一布二油防水附加 层,即在底胶外观干后,将纤维布裁成与管根、地漏直径尺寸及外形一致并周边加宽20cm的布套在管上,同时涂刷涂膜防水材料,常温经4h左右,再刷其次道涂膜防水层;再经2 h实干后,即可举行大面积涂膜防水层作业 (4) 第一遍涂膜施工:在底胶根本枯燥固化后,用塑料刮板或橡皮刮板均 匀刮涂在已涂好底胶的基层外观,厚度为1.3—1.5mm,刮涂量为1.5kg/m2,要求厚薄平匀一致,不得有刮漏和鼓泡等缺陷 (5) 其次遍涂膜施工:在第一遍涂膜固化24h后,涂刮其次遍涂膜,涂刮 方向与第一遍垂直,涂刮量略少与第一遍,为1kg/m2,厚度为0.7—1.0mm,亦要求平匀涂刷,防止有鼓泡。

(6) 立面涂抹防水层的收头,应用防水涂料多遍涂刷或用密封材料封严 (7) 防水层经检查合格,应做好成品养护 4、点粘油毡养护层 在防水层做完后,在上面满铺350号石油沥青油毡养护层,油毡点粘风不动就好 一、质量标准 1、主控工程 (1) 防水涂料务必符合设计要求 检验方法:检查出产合格证、质量检验报告和现场抽样复验报告 (2) 涂膜防水层不得有渗漏或积水现象 检验方法:雨后淋水、蓄水试验 — 11 —。
