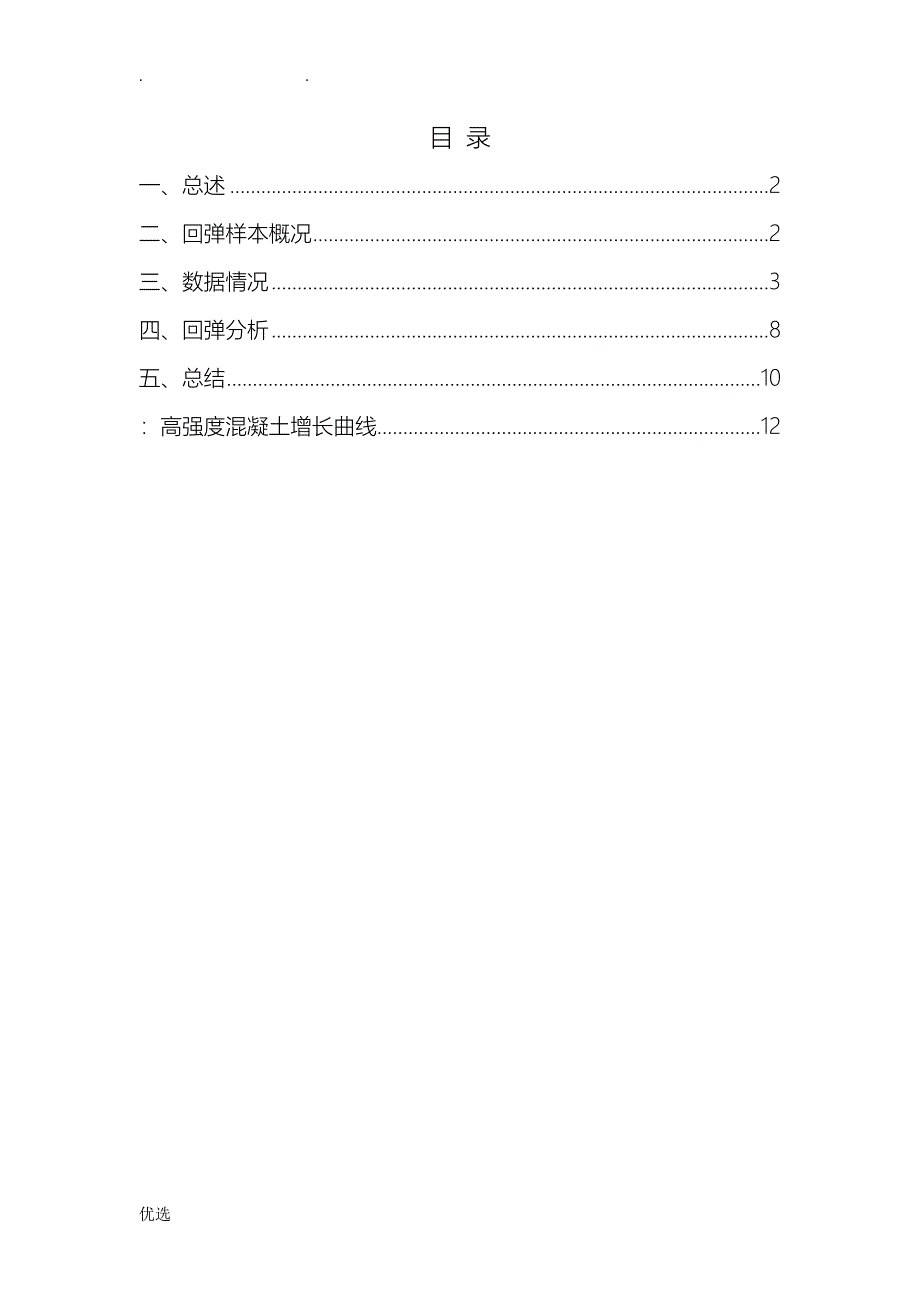

.目 录一、总述 2二、回弹样本概况 2三、数据情况 3四、回弹分析 8五、总结 10:高强度混凝土增长曲线 12优选. -一、总述 鉴于规对同条件养护的混凝土强度要求在等效龄期可取日平均气温逐日达600℃·d时对应的龄期〔0℃及以下龄期不计在〕,等效龄期不应小于14d,也不宜大于60d时送检,并应到达设计强度要求而混凝土市场不同厂家不同强度〔配合比也不同〕混凝土的同条件下的强度增长不一,特别是高强度混凝土〔大于C50以上〕同条件下后期强度增长较缓慢对此,在富饶中心A楼、B楼高强度混凝土施工中,对C50以上混凝土同条件下的强度增长情况进展跟踪,采用回弹方式进展数据采集、积累,根据国家"回弹法检测混凝土抗压强度技术规程"JGJ/T23—2011中附表B进展强度换算,最后对数据进展统计、分析,总结出本"高强度混凝土回弹数据分析"技术成果因本地区暂无高强度砼同条件下的强度变化曲线规定或成果,希望在今后的施工中能起到根本的指导作用。

同时,希望对该技术成果缺乏之处提出珍贵的意见和建议二、回弹样本概况回弹部位为墙柱构件全数回弹,提前绘制平面图,对回弹构件进展编号,确保同一编号每次回弹数据与构件一一对应选择在A楼1F~12F进展C60数据采集;13F~18F进展C55数据采集,墙柱24个构件编号为1-24B楼1F~5F进展C50数据采集,楼一区、二区分别选择30个构件,编号为1-30回弹数据为混凝土浇筑7天、14天、28天、45天、60天、90天的强度;其中,C60砼回弹继续延长至120天、150天强度,即到达或接近设计强度为止B楼C50为腾泰混凝土提供,混凝土配合比分别为:材料名称水泥砂石子粉煤灰外加剂水品种、规格PI52.5中砂5-31.5二级HP400自来水每立方米材料用量〔kg/m³〕3947671030495.3155A楼C55为高见泽混凝土提供,混凝土配合比分别为:材料名称水泥砂石子粉煤灰外加剂水品种、规格PI52.5中砂5-31.5二级HP400自来水每立方米材料用量〔kg/m³〕4267331030495.7157A楼C60为高见泽混凝土提供,混凝土配合比分别为:材料名称水泥砂石子粉煤灰外加剂水品种、规格PI52.5中砂5-31.5一级HP400自来水每立方米材料用量〔kg/m³〕4646911030506.2160现场养护采用浇水、淋水养护方式,养护7天时间,每天养护四次,即每天的8:00、11:00、13:00、16:00。

三、数据情况1. B楼C50砼 第一次回弹自6月30日开场;最后一次回弹时间在9月14日,回弹34次,共采集1020个测区数据数据采集开场时间相对较晚,故该标号的混凝土数据数量相对较少,下表中红色代表采集数据日期富饶中心B楼混凝土强度回弹时间明细部位砼标高浇筑时间7天强度14天强度28天强度45天强度60天强度90天强度B楼1区1FC502021/4/102021/4/172021/4/242021/5/082021/5/252021/6/092021/7/09B楼2区1FC502021/5/012021/5/082021/5/152021/5/292021/6/152021/6/302021/7/30B楼1区2FC502021/4/212021/4/282021/5/052021/5/192021/6/052021/6/202021/7/20B楼2区2FC502021/5/132021/5/202021/5/272021/6/102021/6/272021/7/122021/8/11B楼1区3FC502021/5/122021/5/192021/5/262021/6/092021/6/262021/7/112021/8/10B楼2区3FC502021/5/262021/6/022021/6/092021/6/232021/7/102021/7/252021/8/24B楼1区4FC502021/5/242021/5/312021/6/072021/6/212021/7/082021/7/232021/8/22B楼2区4FC502021/6/062021/6/132021/6/202021/7/042021/7/212021/8/052021/9/04B楼1区5FC502021/6/022021/6/092021/6/162021/6/302021/7/172021/8/012021/8/31B楼2区5FC502021/6/162021/6/232021/6/302021/7/142021/7/312021/8/152021/9/14自B楼二区五层第14天开场统计强度数据,选择二区五层各个时间段的十组采集数据一一列出,如下表:回 弹 数 据 分 析构件编号14天28天45天60天90天166.0%82.6%81.0%91.0%96.6%278.6%74.6%75.8%87.4%96.6%370.8%82.2%79.0%77.4%94.0%477.0%77.0%75.8%83.6%103.6%578.6%73.5%64.4%87.4%101.8%669.2%73.2%80.2%80.8%100.0%779.0%83.4%78.2%86.0%90%871.6%75.0%87.8%82.0%105.4%980.2%82.2%81.0%81.2%98.2%1070.8%74.6%79.0%94.0%100%表中红数据表示比前次数据值小,按正常增长曲线确定有规律的2组,无规律的8组,绘制曲线如下:两组有规律数据曲线图无规律选择第3组和第8组进展分析,绘图如下:两组无规律数据曲线图2. A楼C55砼 第一次回弹自10月5日开场;最后一次回弹时间在12月26日,回弹26次,共采集624个测区数据。

下表中红色代表采集数据日期: 选择各个时间段的十组采集数据一一列出,如下表:回 弹 数 据 分 析构件编号7天14天28天45天60天90天175.0%79.3%88.5%92.2%90.0%100.0%275.0%82.7%91.5%91.3%87.6%96.5%375.0%85.8%89.3%90.9%96.9%100.0%475.0%89.5%87.5%93.8%90.4%100.0%575.0%75.8%91.8%87.3%88.7%99.8%675.0%75.5%83.8%83.5%94.0%98.5%775.0%91.1%91.8%91.3%95.6%100.0%875.0%76.9%77.6%88.2%92.4%100.0%975.0%96.2%96.7%81.1%93.3%97.6%1075.0%88.2%88.9%86.9%91.1%100.0%表中红数据表示比前次数据值小,按正常曲线确定有规律的3组,无规律的8组,绘制曲线如下:两组有规律数据曲线图无规律选择第2组和第9组进展分析,绘图如下:两组无规律数据曲线图3. A楼C60砼 第一次回弹自6月14日开场;最后一次回弹时间在11月14日,回弹33次,共采集990个测区数据。

下表中红色代表采集数据日期:选择各个时间段的十组采集数据一一列出,如下表:回 弹 数 据 分 析构件编号7天14天28天45天60天90天120天150天174.479.5%82.5%84.0%86.9%85.5%100.0%93.5%274.479.5%82.5%80.7%93.8%81.0%94.2%100.0%374.479.5%82.5%89.5%91.8%87.0%95.7%100.0%474.479.5%82.5%87.3%96.5%93.8%97.8%83.2%574.479.5%82.5%84.3%87.3%100.0%92.3%100.0%674.479.5%82.5%77.7%98.8%100.0%100.0%94.0%774.479.5%82.5%89.2%87.6%83.5%874.479.5%82.5%81.3%92.3%87.3%974.479.5%82.5%77.3%84.6%100.0%1074.479.5%82.5%81.0%88.8%95.0%以上数据来看,在60天时没有到达设计强度,平均为90.8%到90天时才有3个构件已经到达强度,但构件平均值为91.3%,第三个月时强度增长相对很慢。

第四个月〔120天强度〕增长同样较慢,平均到达93.2%第五个月〔150天时强度〕平均到达97.7%,已经接近设计强度另外,A楼负二层、负一层混凝土强度增长更慢,一层以上调整一次混凝土配合比后增长相对较快,现将负一、二层数据列出如下:部位砼标高浇筑时间7天强度百分比14天强度百分比28天强度百分比45天强度百分比60天强度百分比90天强度百分比120天强度百分比150天强度百分比180天强度百分比A楼-2FC602021/5/674%82%92%92%90%A楼-1FC602021/5/2169%70%71%69%82%84%91%87%91%平均值69%70%71%72%82%88%92%88%91%增长曲线图如下:经分析,该配合比下,在第四个月〔120天强度〕混凝土强度已经到达92%,同调整后的强度93%几乎相当,但后期强度确未有增长,在碳化深度持续的同时,强度变得递减,查阅资料分析与水泥品种、强度,粉煤灰掺和量,水灰比等有关四、回弹分析。
