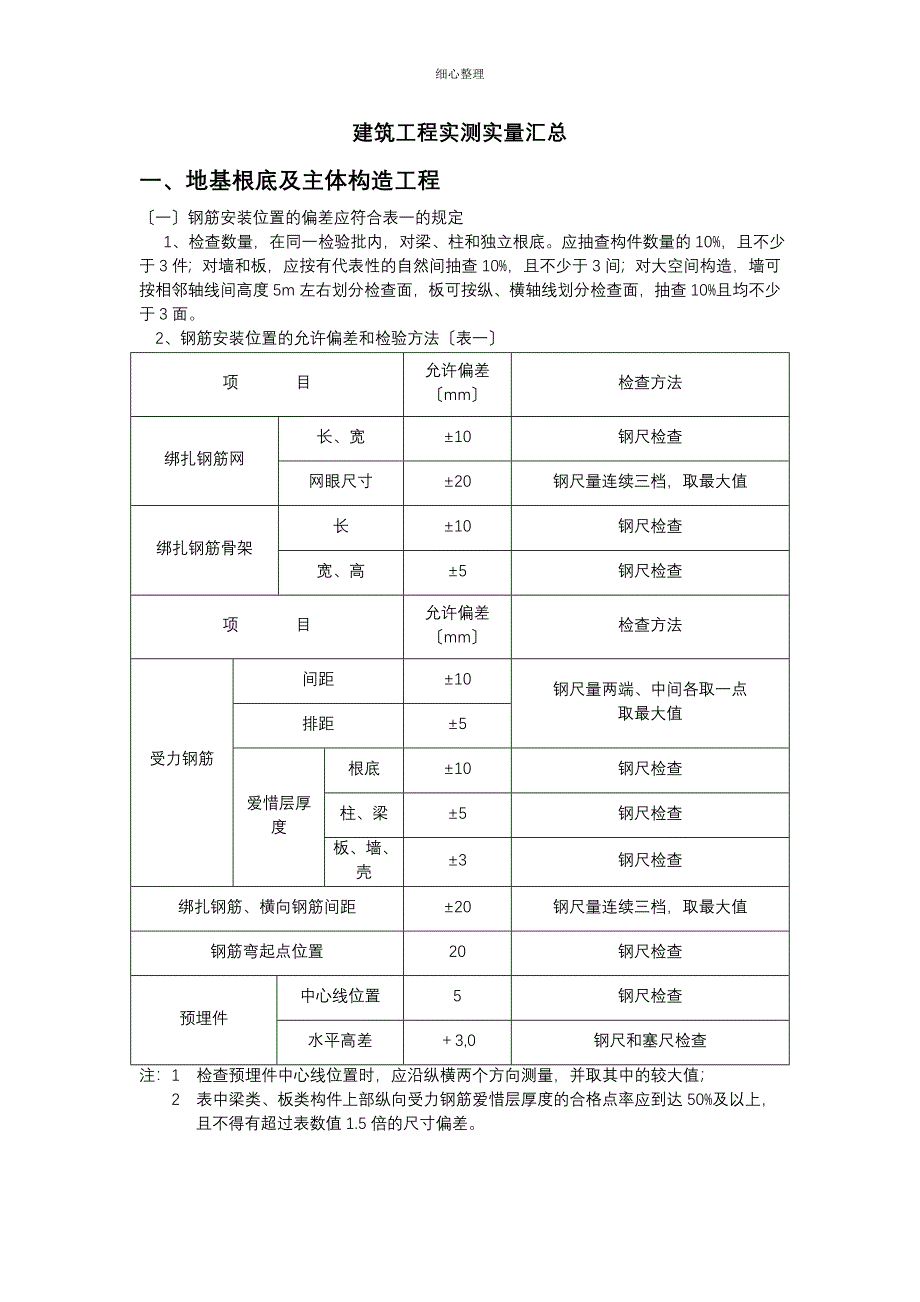

细心整理建筑工程实测实量汇总一、地基根底及主体构造工程〔一〕钢筋安装位置的偏差应符合表一的规定 1、检查数量,在同一检验批内,对梁、柱和独立根底应抽查构件数量的10%,且不少于3件;对墙和板,应按有代表性的自然间抽查10%,且不少于3间;对大空间构造,墙可按相邻轴线间高度5m左右划分检查面,板可按纵、横轴线划分检查面,抽查10%且均不少于3面 2、钢筋安装位置的允许偏差和检验方法〔表一〕项 目允许偏差〔mm〕检查方法绑扎钢筋网长、宽±10钢尺检查网眼尺寸±20钢尺量连续三档,取最大值绑扎钢筋骨架长±10钢尺检查宽、高±5钢尺检查项 目允许偏差〔mm〕检查方法受力钢筋间距±10钢尺量两端、中间各取一点取最大值排距±5爱惜层厚度根底±10钢尺检查柱、梁±5钢尺检查板、墙、壳±3钢尺检查绑扎钢筋、横向钢筋间距±20钢尺量连续三档,取最大值钢筋弯起点位置20钢尺检查预埋件中心线位置5钢尺检查水平高差+3,0钢尺和塞尺检查注:1 检查预埋件中心线位置时,应沿纵横两个方向测量,并取其中的较大值; 2 表中梁类、板类构件上部纵向受力钢筋爱惜层厚度的合格点率应到达50%及以上, 且不得有超过表数值1.5倍的尺寸偏差。
〔二〕现浇构造尺寸允许偏差和检验方法 1、检验数量:按楼层、构造缝或施工段划分检验批在同一检验批内,对梁、柱和独立根底,应抽查构件数量的10%,且不少于3件:对墙和板,应按有代表性的自然间抽查10%,且不少于3间:对大空间构造,墙可按相邻轴线间高度5mm左右划分检查面,板可按纵横轴线划分检查面,抽查10%,且均不少于3面;对电梯井,应全数检查对设备根底,应全数检查 2、现浇构造尺寸允许偏差和检验方法〔表二〕工程允许偏差〔mm〕检验方法轴线位置根底15钢尺检查独立根底10墙、柱、梁8剪力墙5垂直度层高≤5m8经纬仪或吊线、钢尺检查>5m10经纬仪或吊线、钢尺检查全高〔H〕H/1000且≤30经纬仪、钢尺检查标高层高±10水准仪或拉线、钢尺检查全高±30截面尺寸﹢8,﹣5钢尺检查电梯井井筒长、宽对定位中心线﹢25,0钢尺检查井筒全高〔H〕垂直度H/1000且≤30经纬仪、钢尺检查外表平整度8预埋设施中心线位置预埋件10钢尺检查预埋螺栓5预埋管5预留洞中心线位置15钢尺检查注 检查轴线、中心线位置时,应沿纵横两个方向量测,并取其中的较大值 3、混凝土设备根底尺寸允许偏差和检验方法〔表三〕工程允许偏差〔mm〕检验方法坐标位置20钢尺检查不同平面的标高0,﹣20水准仪或拉线、钢尺检查平面外形尺寸±20钢尺检查凸台上平面外形尺寸0,20钢尺检查凹穴尺寸﹢20,0钢尺检查平面水平度每米5水平尺、塞尺检查全长10水准仪或拉线、钢尺检查垂直度每米5经纬仪或吊线、钢尺检查全高10预埋地脚螺栓标高〔顶部〕﹢20,0水准仪或拉线、钢尺检查中心距±2钢尺检查预埋地脚螺栓孔中心线位置10钢尺检查深度﹢20,0钢尺检查孔垂直度10吊线、钢尺检查预埋活动地脚螺栓板标高﹢20,0水准仪或拉线、钢尺检查中心线位置5钢尺检查带槽锚板平整度5钢尺、钢尺检查带螺纹孔平整度2钢尺、钢尺检查 注:检查坐标、中心线位置时,应沿纵横两个方向量测,并取其中的较大值〔三〕砌体工程允许偏差和检验方法 1、抽检数量:没检验批抽查不应少于5处。
检验方法:视察和尺量检查 2、砖砌体允许偏差和检验方法〔表四〕项工程允许偏差〔mm〕检验方法抽检数量1轴线位移10用经纬仪和尺或用其他测量仪器检查承重墙、柱全数检查2根底、墙、柱顶面标高15用水准仪和尺检查不小于5处3墙面垂直度每层5用2m托线板检查不小于5处全高10m10用经纬仪、吊线和尺或用其他测量仪器检查不小于5处10m204外表平整度清水墙、柱5用2m靠尺和塞尺检查不小于5处混水墙、柱85水平灰缝平整度清水墙7拉5m线和尺检查不小于5处混水墙106门窗洞口高、宽〔后塞门〕10用尺检查不小于5处7外墙下下窗口偏移20以底层窗口为准,用经纬仪或吊线检查不小于5处8清水墙游丁走缝20以每层第一皮砖为准,用吊线和尺检查不小于5处3、 填充墙允许偏差和检验方法〔表五〕项次工程允许偏差〔mm〕检验方法1轴线位移10用尺检查2垂直度〔每层〕≤35用2m托线板或吊线、尺检查>3103外表平整度8用2m靠尺或楔形尺检查4门窗洞口宽高〔后塞门〕±10用尺检查5外墙上、下偏移20用经纬仪或吊线检查二、建筑装饰装修工程〔一〕抹灰工程允许偏差和检验方法1、抽查数量:室内每个检验批应至少抽查10% 并不得少于3 间缺乏3 间时应全数检查;室外每个检验批每100m2 应至少抽查一处每处不得小于10m2。
2、一般抹灰工程质量的允许偏差和检验方法〔表六〕项次工程允许偏差〔mm〕检验方法平凡抹灰高级抹灰1立面垂直度43用2m垂直度检测尺检查2外表平整度43用2m垂直度检测尺检查3阴阳角方正43用直角检测尺检查4分格条〔缝〕直线度43拉5m线,缺乏5m拉通线,用钢直尺检查5墙裙、勒脚上口直线度43拉5m线,缺乏5m拉通线,用钢直尺检查 注:1〕平凡抹灰,本表第3项阴角方正可不检查; 2〕顶棚抹灰,本表第2项外表平整度可不检查,但应平顺〔二〕门窗安装允许偏差和检验方法1、铝合金门窗安装允许偏差和检验方法〔表七〕项次工程允许偏差检验方法1门窗槽口宽度、高度≤15001.5用钢尺检查>150022门窗槽口对角线长度差≤20003用钢尺检查>200043门窗框的正、侧面垂直度2.5用垂直检测尺检查4门窗横框的水平度2用1m水平尺和塞尺检查5门窗横框标高5用钢尺检查6门窗竖向偏离中心5用钢尺检查7双层门窗内外间距4用钢尺检查8推拉门窗扇及框搭接量1.5用钢直尺检查2、塑料门窗安装的允许偏差和检验方法〔表八〕项次工程允许偏差检验方法1门窗槽口宽度、高度≤15002用钢尺检查>150032门窗槽口对角线长度差≤20003用钢尺检查>200053门窗框的正、侧面垂直度3用1m垂直检测尺检查4门窗横框的水平度3用1m水平尺和塞尺检查5门窗横框标高5用钢尺检查6门窗竖向偏离中心5用钢尺检查7双层门窗内外间距4用钢尺检查8同樘平开门窗相邻扇高度差2用钢直尺检查9平开门窗铰链部位协作间隙﹢2;﹣1用塞尺检查10推拉门窗扇及框搭接量﹢1.5;﹣2.5用钢直尺检查11推拉门窗扇及竖框平行度2用1m水平尺和塞尺检查〔三〕吊顶允许偏差和检验方法:1、检查数量应符合以下规定:每个检验批应至少抽查10% 并不得少于3 间缺乏3 间时应全数检查。
2、吊杆距主龙骨端部距离不得大于300mm 当大于300mm 时应增加吊杆,当吊杆长度大于1.5m 时应设置反支撑当吊杆及设备相遇时应调整并增设吊杆3、暗龙骨吊顶工程安装的允许偏差和检验方法〔表九〕项次工程允许偏差〔mm〕检验方法纸面石膏板金属板矿棉板木板、塑料板、格栅1平面平整度3222 用2m靠尺和塞尺检查2接缝直线度31.533拉5m线,缺乏5m拉通线,用钢直尺检查3接缝高度差111.51 用钢直尺和塞尺检查〔四〕隔墙允许偏差和检验方法:1、板材隔墙工程的检查数量应符合以下规定:每个检验批应至少抽查10% 并不得少于3 间缺乏3 间时应全数检查2、 板材隔墙安装的允许偏差和检验方法〔表十〕项次工程允许偏差〔mm〕检验方法复合轻质墙板石膏空心板钢丝网水泥板金属夹芯板其他复合板1平面平整度2333 用2m靠尺和塞尺检查2接缝直线度2333 用2m靠尺和塞尺检查3阴阳角3334用直角检测尺检查4接缝高度差1223 用钢直尺和塞尺检查〔五〕饰面砖允许偏差和检验方法:1、检查数量应符合以下规定:2、 室内每个检验批应至少抽查10% 并不得少于3 间缺乏3 间时应全数检查;室外每个检验批每100m2 应至少抽查一处每处不得小于10m2。
3、饰面砖粘贴的允许偏差和检验方法〔表十一〕项次工程允许偏差〔mm〕检验方法外墙砖内墙砖1立面垂直度32 用2m垂直检测检查2外表平整度43 用2m靠尺和塞尺检查3阴阳角方正33 用直角检测尺检查4接缝直线度32 拉5m线,缺乏5m拉通线,用钢直尺检查5接缝高度差10.5 用钢直尺和塞尺检查6接缝宽度11 用钢直尺检查 〔五〕建筑地面工程施工质量检验,应符合以下规定:1、 基层〔各构造层〕和各类面层的分项工程的施工质量验收应按每一层次或每层施工段〔或变形缝〕划分检验批,高层建筑的标准错可按每三层〔缺乏三层按三层计〕划分检验批;2、 每检验批应以各子分部工程的基层〔各构造层〕和各类面层所划分的分项工程按自然间〔或标准间〕检验,抽查数量应随机检验不应少于3间;缺乏3间,应全数检查;其中走廊〔过道〕应以10延长米为1间,工业厂房〔按单跨计〕、礼堂、门厅应以两个轴线为1间计算;3、 有防水要求的建筑地面子分部工程的分项工程施工质量每检验批抽查数量应按其房间总数随机检验不应少于4间,缺乏四间,应全数检查4、 板、块面层的允许偏差和检验方法〔表十二〕项次工程允许偏差〔mm〕检验方法陶瓷棉砖面层、、高级水磨石板、陶瓷地砖面层缸砖面层水泥花砖面层水磨石板块面层大理石层和花岗岩石面层塑料板面层水泥混凝土板块面层碎拼大理石、碎拼花岗石面层活动地板面层条石面层块石面层1外表平整度2.0。
