承台地梁模板技术交底大全_第1页
1/6

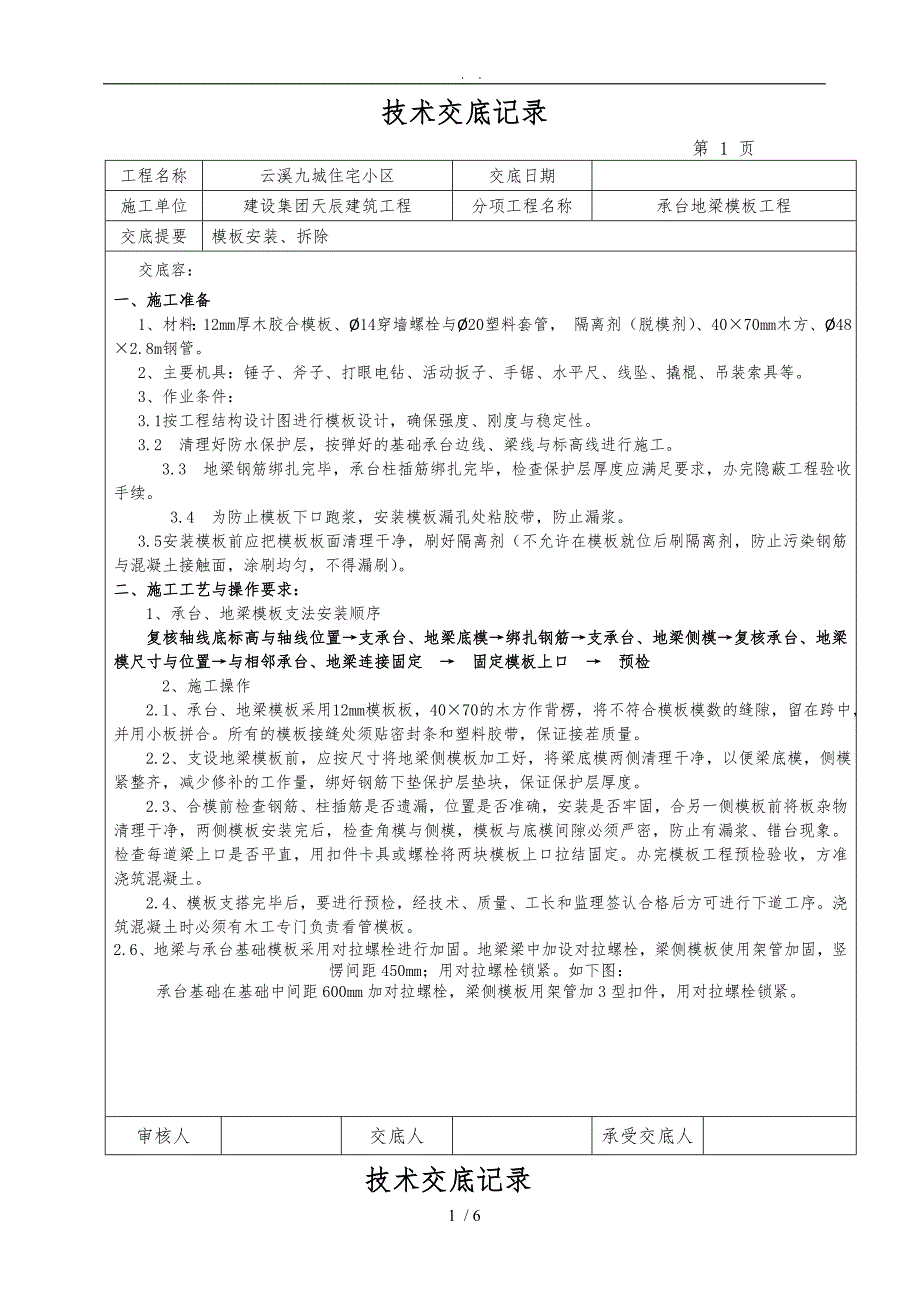

. . 技术交底记录 第 1 页工程名称云溪九城住宅小区交底日期施工单位建设集团天辰建筑工程分项工程名称承台地梁模板工程交底提要模板安装、拆除交底容:一、施工准备1、材料:12mm厚木胶合模板、Ø14穿墙螺栓与Ø20塑料套管, 隔离剂(脱模剂)、40×70mm木方、Ø48×2.8m钢管 2、主要机具:锤子、斧子、打眼电钻、活动扳子、手锯、水平尺、线坠、撬棍、吊装索具等 3、作业条件: 3.1按工程结构设计图进行模板设计,确保强度、刚度与稳定性 3.2 清理好防水保护层,按弹好的基础承台边线、梁线与标高线进行施工    3.3 地梁钢筋绑扎完毕,承台柱插筋绑扎完毕,检查保护层厚度应满足要求,办完隐蔽工程验收手续    3.4 为防止模板下口跑浆,安装模板漏孔处粘胶带,防止漏浆 3.5安装模板前应把模板板面清理干净,刷好隔离剂(不允许在模板就位后刷隔离剂,防止污染钢筋与混凝土接触面,涂刷均匀,不得漏刷) 二、施工工艺与操作要求:1、承台、地梁模板支法安装顺序复核轴线底标高与轴线位置→支承台、地梁底模→绑扎钢筋→支承台、地梁侧模→复核承台、地梁模尺寸与位置→与相邻承台、地梁连接固定 → 固定模板上口 → 预检  2、施工操作 2.1、承台、地梁模板采用12mm模板板,40×70的木方作背楞,将不符合模板模数的缝隙,留在跨中,并用小板拼合。

所有的模板接缝处须贴密封条和塑料胶带,保证接茬质量 2.2、支设地梁模板前,应按尺寸将地梁侧模板加工好,将梁底模两侧清理干净,以便梁底模,侧模紧整齐,减少修补的工作量,绑好钢筋下垫保护层垫块,保证保护层厚度2.3、合模前检查钢筋、柱插筋是否遗漏,位置是否准确,安装是否牢固,合另一侧模板前将板杂物清理干净,两侧模板安装完后,检查角模与侧模,模板与底模间隙必须严密,防止有漏浆、错台现象检查每道梁上口是否平直,用扣件卡具或螺栓将两块模板上口拉结固定办完模板工程预检验收,方准浇筑混凝土 2.4、模板支搭完毕后,要进行预检,经技术、质量、工长和监理签认合格后方可进行下道工序浇筑混凝土时必须有木工专门负责看管模板2.6、地梁与承台基础模板采用对拉螺栓进行加固地梁梁中加设对拉螺栓,梁侧模板使用架管加固,竖愣间距450mm;用对拉螺栓锁紧如下图:承台基础在基础中间距600mm加对拉螺栓,梁侧模板用架管加3型扣件,用对拉螺栓锁紧审核人交底人承受交底人技术交底记录 第 2 页工程名称云溪九城住宅小区交底日期施工单位建设集团天辰建筑工程分项工程名称承台地梁模板工程交底提要模板安装、拆除交底容 :高强对拉螺栓基础承台对拉螺栓 2.7、地梁与独立基础模板加固完毕模板安装斜撑,斜撑利用地锚进行侧向加固。

基础、地梁侧模板采用钢管与木方固定,严禁用铁锤砸钢管做立杆 2.8、安装后校正基础、地梁中线、标高、断面尺寸,将模板杂物清理干净、检查合格后办预检承台模板垫层浇筑完毕后在垫层上弹出轴线与外边线,钉压脚模板条以固定承台侧模底部待钢筋绑扎完毕后开始支设侧模本工程承台加固采用由向外:模板、三道水平木枋、竖向钢管加固(间距600)、侧面设置水平横杆加斜向支撑钢管(间距600),要求两支撑点均可靠稳定承台模板支撑模式具体细部做法详见以下图承台板支模示意图1审核人交底人承受交底人技术交底记录 第 3 页工程名称云溪九城住宅小区交底日期施工单位建设集团天辰建筑工程分项工程名称承台地梁模板工程交底提要模板安装、拆除地梁模板梁的支撑模式与承台基本相同具体做法详见以下图审核人交底人承受交底人技术交底记录 第 4 页工程名称云溪九城住宅小区交底日期施工单位建设集团天辰建筑工程分项工程名称承台地梁模板工程交底提要模板安装、拆除三、质量标准1、验收标准:(1)模板与其支架必须具有足够的强度、刚度和稳定性,其支撑部分应有足够的支撑面积。

2)模板表面清理干净并均匀涂刷脱模剂3)接缝不漏浆,严禁脱模剂污染钢筋、污染混凝土接槎处4)现浇结构模板安装允许偏差和检验方法,预埋件和预留孔洞的允许偏差应符合下表规定模板安装位置的允许偏差项目允许偏差(mm)轴线位移3±5底模上表面标高基础截面尺寸梁-5,-0相邻两板表面高低差2表面平整度52、为加强质量控制,关键环节加强预检:(1)地梁、承台模板应100%检查验收2)模板验收与浇筑混凝土时必须拉通线控制标高和各轴线位置、构件尺寸3)地梁、承台合模后,打混凝土前要进行验收办预检;地梁支完底模后进行验收,待梁筋绑扎完毕后,支侧模,并进行整体验收,办预检,承台模板在支模完成后与钢筋绑扎完毕后,进行两次验收,并在打混凝土之前办预检,自检合格后报监理进行验收,在监理签认合格后方可进行下道工序,不合格者要立即进行返工修整四、模板的拆除1、拆除、存放模板时应注意以下事项:1.1、拆模时应按一定顺序进行,并且上下应有人接应,随拆随运转,并应把活动部件固定牢靠1.2、拆模时不要用力太猛,如发现有影响结构安全问题时,应暂停拆除,经处理或采取有效措施后方可继续拆除1.3、拆除时严禁使用大锤,应使用撬杠等工具。

1.4、模板拆除后要与时清除残留砼,并涂刷隔离剂后按类分别堆码整齐,损坏的模板应与时挑出派专人修理1.5、模板拆除后,按规定应支撑固定,防止倾覆2、模板拆除规定模板拆除均要以同条件混凝土试块的抗压强度报告为依据,填写拆模申请单,由项目工长和项目技术负责人签字后方可生效执行侧模在砼强度能保证表面棱角不因拆除模板而受损坏后,方可拆除审核人交底人承受交底人技术交底记录第5页工程名称云溪九城住宅小区交底日期施工单位建设集团天辰建筑工程分项工程名称承台地梁模板工程交底提要模板安装、拆除3、模板与支撑体系拆除方法3.1、模板拆除顺序与安装顺序相反,先支后拆,后支先拆3.2、拆除大跨度梁板模时,宜先从跨中开始,分别拆向两端当局部有砼吸附或粘接模板时,可在模板下口接点处用撬棍松动,禁止敲击模板3.3、拆模时不要用力过猛,拆下来的材料要与时运走,整理拆下后的模板与时清理干净,按规格分类堆放整齐3.4、拆除时要注意成品保护,拆下后的模板与时清理干净,按规格分类放置整齐五、成品保护1、预组拼的模板要放在平整坚实的场地上,且分类码放,以保证模板不扭曲、不变形不可乱堆乱放或在组拼的模板上堆放分散的模板与配件2、模板安装时不得随意开洞,穿墙螺栓穿在专用条板上。

3、在模板进行钢筋焊接等工作时,必须用石棉板或薄钢板隔离4、拆模时,不得用大锤硬砸或械撬杠硬撬,或用力过猛,以免损伤结构和模板,拆下的模板不得抛弃5、拆下的模板与时进行板面清理,如发现边框变形、配件损坏,与时修理,拆下的零星配件用箱或袋收集6、模板在使用过程中加强管理,按规格分类堆放,与时涂刷隔离剂7、承台模板拆除后,立即对角部混凝土制作胶合板拼角进行保护,防止混凝土角部被碰掉六、文明施工与环保措施1、模板拆除后的材料应按编号分类堆放2、模板每次使用后清理板面,涂刷脱模剂,涂刷隔离剂时要防止撒漏,以免污染环境3、模板安装时,应注意控制噪声污染4、模板加工过程中使用电锯、电刨等应注意控制噪音,夜间施工应遵守当地规定,防止噪声扰民5、加工和拆除木模板产生的锯末、碎木要严格按照固体废弃物处理程序处理,避免污染环境6、每次下班时保证工完场清七、安全技术措施:1、 现场施工人员必须进行安全教育,经安全考试合格与手续齐全后方可入场操作前戴好个人安全保护用品,认真按安全、技术交底中有关规定执行,杜绝违章作业和野蛮施工,严禁酒后与疲劳作业2、安装与拆除高度在2m以上的模板应搭设脚手架临边”作业,下层要设置安全保护网(架),拴好安全带后才允许上人操作。

工作时思想集中,防止空中坠物打击伤人3、墙体、柱子模板立好后设临时支撑加固,防止模板倾倒压、砸伤人4、梁、顶板模板安装、拆除属于高空作业,操作人员应系好安全带,作业面下方严禁站人,闲杂人员不得进入作业区审核人交底人承受交底人技术交底记录第6页工程名称云溪九城住宅小区交底日期施工单位建设集团天辰建筑工程分项工程名称承台地梁模板工程交底提要模板安装、拆除5、 无支腿的模板就位后,必须先用临时支撑将模板临时固定牢靠,以防模板倾覆伤人6、 模板起吊前,应反复检查穿墙螺栓等连接件是否拆净,模板背面灰浆块与其它杂物是否清理干净,确无遗漏后方可起吊7、在吊车施工作业必须检查吊车作业是否符合安全规定,经安全员检查合格后方可上人操作,拆除平台时,先挂好吊钩,操作人员退到安全地带后,方可起吊8、 安装和拆除模板时,操作人员和指挥者必须站在安全可靠的地方,防止意外伤人9、 模板起吊过程中,落钩应缓慢升降,禁止一次起吊两块或两块以上大模板,风力超过5级时,应停止吊装作业10、 吊运模板应系牢绳、卡,必须采用自锁卡环,防止脱钩,零散材料应绑好或装入专用吊笼起吊塔吊司机、信号工、装卸工要协调好,严格执行塔吊吊运“十不准”的规定,严禁冒险违章作业。

11、 装卸模板要相互配合,协调作业传递模板、工具时上下有人接应,不得乱扔乱摔同一垂直面上下不得交叉作业12、 模板施工中不得随意削减模板支撑与其它加固措施,浇筑混凝土时模板出现漏浆、跑模等异常现象时,应暂停此部位施工,并立即采取措施堵严、加固后再行作业模板拆除要等待混凝土达到规定的强度,经有关人员签字同意后方可拆除13、 遇5级以上大风或雨天气应暂停室外作业14、 拆模后形成的临空面应与时搭设1.2m高护栏,模板拆除后与时将混凝土楼板上预留洞口盖好或搭设防护栏,挂水平安全网15、吊装工、信号工、焊工、电工等特殊工种必须由专业人员持证上岗审核人交底人承受交底人6 / 6。
