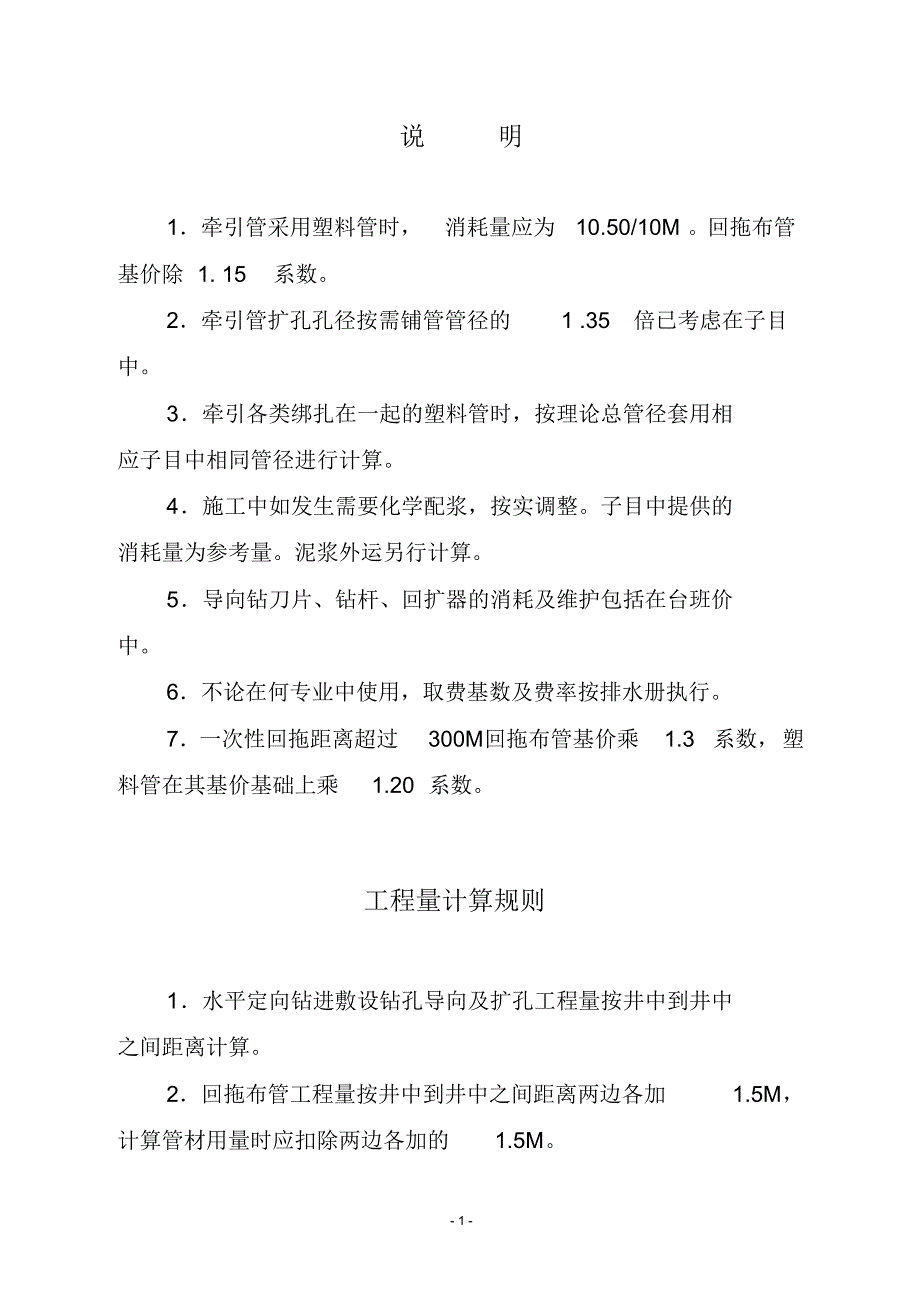

1 - 说明1.牵引管采用塑料管时,消耗量应为10.50/10M 回拖布管基价除 1. 15 系数2.牵引管扩孔孔径按需铺管管径的1 .35倍已考虑在子目中3.牵引各类绑扎在一起的塑料管时,按理论总管径套用相应子目中相同管径进行计算4.施工中如发生需要化学配浆,按实调整子目中提供的消耗量为参考量泥浆外运另行计算5.导向钻刀片、钻杆、回扩器的消耗及维护包括在台班价中6.不论在何专业中使用,取费基数及费率按排水册执行7.一次性回拖距离超过300M回拖布管基价乘1.3 系数,塑料管在其基价基础上乘1.20 系数工程量计算规则1.水平定向钻进敷设钻孔导向及扩孔工程量按井中到井中之间距离计算2.回拖布管工程量按井中到井中之间距离两边各加1.5M,计算管材用量时应扣除两边各加的1.5M 2 - 附件:水平定向钻进敷设管道工作内容:施工准备、导向钻孔、扩孔、布管、回拖、场内运输、清理现场单位: 10m 定额编号常市 09 补 6-1 常市 09 补 6-2 常市 09 补 6-3 项目钻机导向孔扩孔DN300 D400 综合基价(元)837.81 1250.63 2177.77 其中人工费26.94 25.38 40.98 材料费3.90 9.89 17.58 机械费518.10 785.56 1370.91 管理费(37%) 201.66 300.05 522.40 利润(16%) 87.21 129.75 225.90 编码名称单位单价数量合价数量合价数量合价人工二类工工日26.00 1.036 26.94 0.976 25.38 1.576 40.98 材料613206 水m32.80 1.392 3.90 3.533 9.89 6.280 17.58 106020 膨润土kg (49.00) 0.00 (97.00) 0.00 (208.00) 0.00 B3006 化学泥浆kg (1.896) 0.00 (1.803) 0.00 (2.712) 0.00 B3007 小苏打kg (1.365) 0.00 (1.091) 0.00 (1.918) 0.00 机械B3010 水平定向钻机ZT-25 型台班1549.77 0.050 77.49 0.135 209.22 0.181 280.51 B3011 水平定向钻机ZT-40 型台班4199.75 0.050 209.99 0.068 285.58 0.145 608.96 B3002 水平定向钻机CASE608 台班7155.70 0.012 85.87 0.023 164.58 0.036 257.61 03017 汽车式起重机5t 台班410.48 0.116 47.62 0.105 43.10 0.205 84.15 04002 载重汽车2.5t 台班202.38 0.123 24.89 0.226 45.74 0.362 73.26 08002 ¢100 电动单级离心水泵台班91.74 0.151 13.85 0.407 37.34 0.724 66.42 21001 其它材料费台班1.00 58.390 58.39 - 3 - 水平定向钻进敷设管道工作内容:施工准备、导向钻孔、扩孔、布管、回拖、场内运输、清理现场。
单位: 10m 定额编号常市 09 补 6-4 常市 09 补 6-5 常市 09 补 6-6 项目扩孔DN500 DN600 DN700 综合基价(元)3028.60 4103.99 5707.02 其中人工费56.58 71.58 109.43 材料费27.48 39.56 53.85 机械费1904.94 2584.91 3585.45 管理费(37%) 725.76 982.90 1367.11 利润(16%) 313.84 425.04 591.18 编码名称单位单价数量合价数量合价数量合价人工二类工工日26.00 2.176 56.58 2.753 71.58 4.209 109.43 材料613206 水m32.80 9.813 27.48 14.130 39.56 19.233 53.85 106020 膨润土kg (319.00) 0.00 (455.00) 0.00 (683.00) 0.00 B3006 化学泥浆kg (3.621) 0.00 (5.000) 0.00 (5.638) 0.00 B3007 小苏打kg (2.745) 0.00 (3.750) 0.00 (4.106) 0.00 机械B3010 水平定向钻机ZT-25 型台班1549.77 0.216 334.75 0.238 368.85 0.222 344.05 B3011 水平定向钻机ZT-40 型台班4199.75 0.216 907.15 0.238 999.54 0.371 1558.11 B3002 水平定向钻机CASE608 台班7155.70 0.048 343.47 0.116 830.06 0.148 1059.04 03017 汽车式起重机5t 台班410.48 0.315 129.30 0.385 158.03 0.784 321.82 04002 载重汽车2.5t 台班202.38 0.505 102.20 0.592 119.81 0.784 158.67 08002 ¢100 电动单级离心水泵台班91.74 0.960 88.07 1.184 108.62 1.567 143.76 - 4 - 水平定向钻进敷设管道工作内容:施工准备、导向钻孔、扩孔、布管、回拖、场内运输、清理现场。
单位: 10m定额编号常市 09 补 6-7 常市 09 补 6-8 常市 09 补 6-9 项目扩孔回拖布管DN800 DN1000 DN300 综合基价(元)7344.65 10522.16 794.35 其中人工费147.32 178.49 20.75 材料费70.34 109.90 4.83 机械费4607.13 6626.91 495.28 管理费(37%) 1759.15 2518.00 190.93 利润(16%) 760.71 1088.86 82.56 编码名称单位单价数量合价数量合价数量合价人工二类工工日26.00 5.666 147.32 6.865 178.49 0.798 20.75 材料613206 水m32.80 25.120 70.34 39.250 109.90 1.726 4.83 106020 膨润土kg (911.00) 0.00 (1367.00) 0.00 (81.00) 0.00 B3006 化学泥浆kg (6.275) 0.00 (7.550) 0.00 (1.726) 0.00 B3007 小苏打kg (4.461) 0.00 (5.172) 0.00 (1.270) 0.00 911236 钢筋混凝土管( 钢管)m 0.00 0.00 (10.20) 0.00 机械B3010 水平定向钻机ZT-25 型台班1549.77 0.182 282.06 0.00 0.074 114.68 B3011 水平定向钻机ZT-40 型台班4199.75 0.547 2297.26 0.764 3208.61 0.038 159.59 B3002 水平定向钻机CASE608 台班7155.70 0.182 1302.34 0.328 2347.07 0.012 85.87 03017 汽车式起重机 5t 台班410.48 0.911 373.95 1.421 583.29 0.149 61.16 04002 载重汽车 2.5t 台班202.38 0.911 184.37 1.421 287.58 0.298 60.31 08002 ¢100 电动单级离心水泵台班91.74 1.822 167.15 2.184 200.36 0.149 13.67 - 5 - 水平定向钻进敷设管道工作内容:施工准备、导向钻孔、扩孔、布管、回拖、场内运输、清理现场。
单位: 10m 定额编号常市 09 补 6-16 常市 09 补 6-17 常市 09 补 6-18 项目回拖布管D400 DN500 DN600 综合基价(元)1026.35 1244.71 1563.89 其中人工费35.23 49.69 56.58 材料费6.67 7.10 8.24 机械费631.23 759.21 960.19 管理费(37%) 246.59 299.29 376.20 利润(16%) 106.63 129.42 162.68 编码名称单位单价数量合价数量合价数量合价人工二类工工日26.00 1.355 35.23 1.911 49.69 2.176 56.58 材料613206 水m32.80 2.382 6.67 2.537 7.10 2.943 8.24 106020 膨润土kg (128.00) 0.00 (128.00) 0.00 (151.00) 0.00 B3006 化学泥浆kg (1.980) 0.00 (1.980) 0.00 (2.107) 0.00 B3007 小苏打kg (1.402) 0.00 (1.402) 0.00 (1.469) 0.00 911236 钢筋混凝土管( 钢管)m (10.20) (10.20) (10.20) 机械B3010 水平定向钻机ZT-25 型台班1549.77 0.075 116.23 0.079 122.43 0.082 127.08 B3011 水平定向钻机ZT-40 型台班4199.75 0.060 251.99 0.079 331.78 0.082 344.38 B3002 水平定向钻机CASE608 台班7155.70 0.015 107.34 0.018 128.80 0.042 300.54 03017 汽车式起重机 5t 台班410.48 0.179 73.48 0.209 85.79 0.224 91.95 04002 载重汽车 2.5t 台班202.38 0.325 65.77 0.352 71.24 0.374 75.69 08002 ¢100 电动单级离心水泵台班91.74 0.179 16.42 0.209 19.17 0.224 20.55 - 6 - 水平定向钻进敷设管道工作内容:施工准备、导向钻孔、扩孔、布管、回拖、场内运输、清理现场。
单位: 10m定额编号常市 09 补 6-19 常市 09 补 6-20 常市 09 补 6-21 项目回拖布管DN700 DN800 DN1000 综合基价(元)1770.90 1976.77 2676.99 其中人工费65.31 73.42 73.42 材料费9.38 10.51 11.07 机械费1086.01 1211.72 1669.01 管理费(37%) 425.99 475.50 644.70 利润(16%) 184.21 205.62 278.79 编码名称单位单价数量合价数量合价数量合价人工二类工工日26.00 2.512 65.31 2.824 73.42 。
