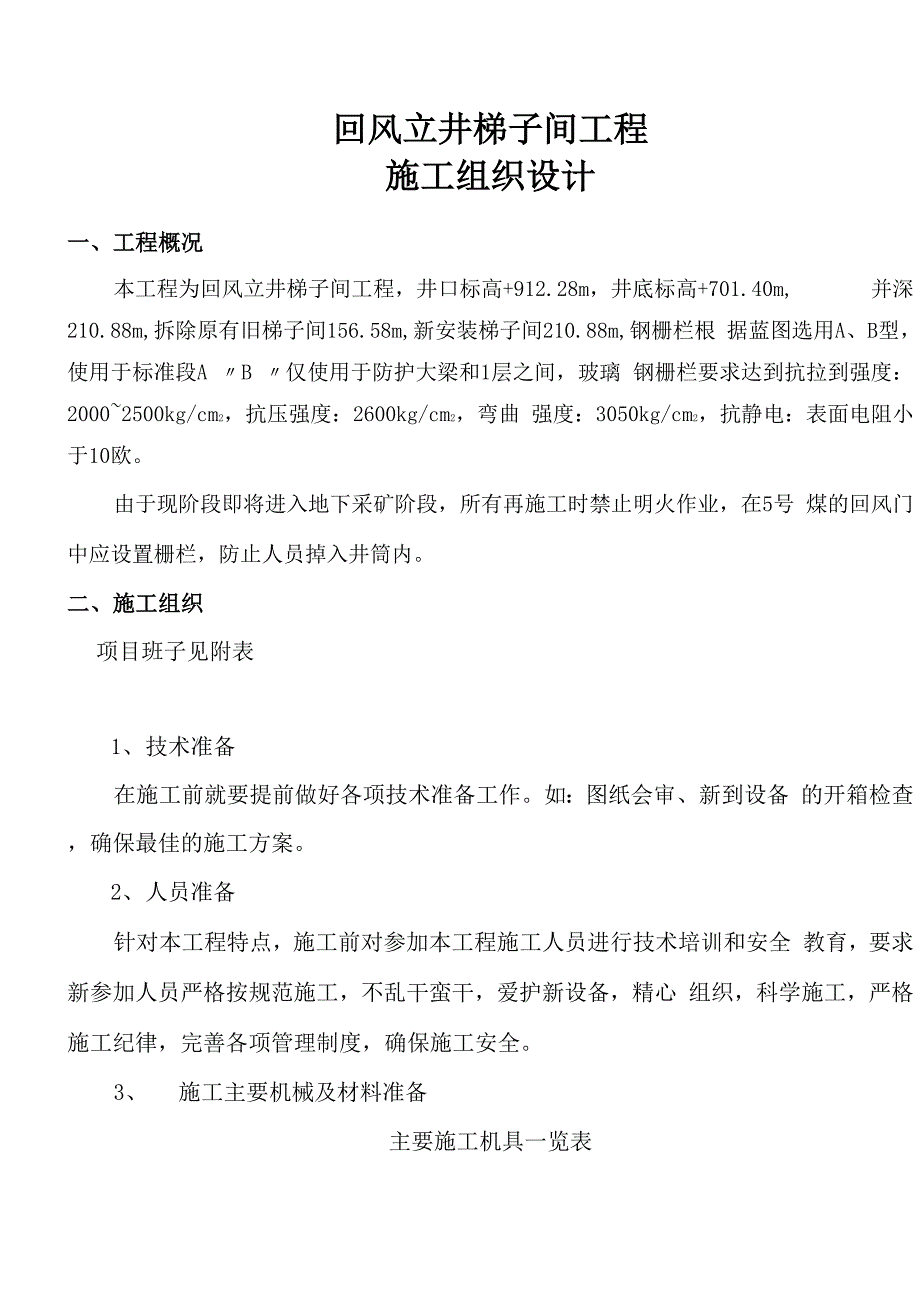

回风立井梯子间工程施工组织设计一、工程概况本工程为回风立井梯子间工程,井口标高+912.28m,井底标高+701.40m, 并深210.88m,拆除原有旧梯子间156.58m,新安装梯子间210.88m,钢栅栏根 据蓝图选用A、B型,使用于标准段A 〃B 〃仅使用于防护大梁和1层之间,玻璃 钢栅栏要求达到抗拉到强度:2000~2500kg/cm2,抗压强度:2600kg/cm2,弯曲 强度:3050kg/cm2,抗静电:表面电阻小于10欧由于现阶段即将进入地下采矿阶段,所有再施工时禁止明火作业,在5号 煤的回风门中应设置栅栏,防止人员掉入井筒内二、施工组织项目班子见附表1、 技术准备在施工前就要提前做好各项技术准备工作如:图纸会审、新到设备 的开箱检查,确保最佳的施工方案2、 人员准备针对本工程特点,施工前对参加本工程施工人员进行技术培训和安全 教育,要求新参加人员严格按规范施工,不乱干蛮干,爱护新设备,精心 组织,科学施工,严格施工纪律,完善各项管理制度,确保施工安全3、 施工主要机械及材料准备主要施工机具一览表序号设备名称规格型号单位数量备注1自卸汽车7T辆12绞车5T台13载重汽车15T辆14工具车2T辆15手拉葫芦10T个26手拉葫芦5T个27手拉葫芦3T个28手拉葫芦1T个29滑轮5T个210电焊机1321-500个211气焊机套112安装工器具套24、 工程施工规范和质量验收标准本工程施工及质量验收主要依据以下标准(1)《煤矿安装工程质量检验评定标准》(MF5010-95)5、 施工现场准备(1) 、做好和矿方、设备生产厂家的协调工作,保证工程正常进行。
2) 、施工现场设专职看守人员,负责设备及材料的看护工作3)、做好施工现场的障碍清理工作,确保设备运输到位四、施工方案:为保证施工质量、工期,施工时要合理安排工作,制定以下方案:1施工负责人到现场勘测规划合理的现场布局,确保材料、机具顺利进入现 场存放和使用并协调好施工用水、用电等问题2根据拆除情况、梯子制作安装情况,合理安排每日施工任务,减少窝工, 提高工作效率3工程负责人始终在工作现场,施工中要同时进行分段施工,对于重点工序, 集中优势力量,重点突击5做好和甲方协调工作,保证工程正常进行6施工现场设专职看守人员,负责设备、材料及机具的看护工作五、施工技术措施及关键部位施工方法 1、施工顺序预制作梯子间构件一拆除原有井内梯子间一梯子间安装一安装A或B型平台 一安装玻璃钢栅栏一钢构件防腐处理*竣工验收2、 梯子间构件制作在现场地面按设计图纸要求制作梯子间钢结构构件,主梁用20a槽钢制作, 副梁采用[14a槽钢制作,梯子间平台板用玻璃钢制作,梯子主梁梁头采用L140 等边角钢,梯子副梁梁头采用L90等边角钢3、 钢结构连接(1)构件检查A. 预制构件的坡口形式、坡口角度、坡口深度及钝边应符合焊接工艺规程及 有关工程建设技术标准的规定。
坡口面不得有夹层、裂纹、加工损伤及毛刺B. 低碳钢及合金钢坡口面及其附近10mm范围内的母材表面不得附有水分、油 脂、铁锈、污垢、有机涂层、镀层等影响焊接质量的物质C. 有色金属及其合金坡口面及其附近20mm范围内的母材表面,应用化学或机 械方法清除表面氧化膜及其它污垢并露出金属光泽,且保持洁净、干燥D. 构件组对后,应检查其对中性及组对间隙对接接头的错边量、角变形和间 隙,搭接接头的搭接长度和间隙,T形接头和角接接头的间隙均应符合焊接工 艺规程和有关工程建设技术标准的规定2) 焊接检查A. 焊接方法、焊接操作方式、焊接顺序均应符合焊接工艺规程的要求B. 多层焊道清理后的层间表面应进行检查层间表面、焊道与坡口的接合部及 坡口表面应洁净、无裂纹、夹杂、气孔等缺陷C. 焊缝背面清根后的表面形状应符合焊接工艺规程的要求,表面不得有未焊 透、夹杂、气孔、裂纹等缺陷构件装配的定位焊缝安装用工卡具的固定焊缝的检查应与正式焊接相同 £.接后检查应在焊缝清理完毕后进行,焊缝及焊缝附近区域不得有焊渣及飞 溅F. 焊后应检查焊缝长度连续焊缝应全部焊完不得有中断遗漏处断续焊缝长 度不得小于图纸规定长度焊缝间隔距离不得大于图纸规定长度。
G. 焊接完毕后,必须用火焰切除被焊工件上的引弧、引出板和其它卡具,并 沿受力方向修磨平整,严禁用锤击落4、钢结构除锈防腐(1).钢构件之间当采用焊缝连接时,焊接后须对焊缝进行严格的防腐处理2).钢构件应除锈防腐,在搬运过程中要注意防止碰损,若碰损,须重新补 刷防腐涂料3)井筒装备防腐技术要求(ph=6至10的中性或碱性水):喷砂除锈质量等 级要求达到Sa3级喷砂除锈后钢构件表面应呈现均匀一致的金属光泽,应完 全除去氧化皮、锈及污物底漆采用有机富锌漆,面漆采用环氧沥青漆,刷两 遍,每次涂刷漆膜厚度为40^ m面漆采用环氧沥青漆,至少刷两遍,每次涂刷 漆膜厚度为60p m,两遍达到120^ m若达不到漆膜厚度,应继续涂刷,直到 达到总厚度前一遍漆膜干透后,再刷后一遍5、梯子间安装安装主梁,主梁用22a槽钢制作,先在井壁打锚杆眼,锚杆采册27X610mm树 脂锚杆固定梁头,副梁采用14a槽钢制作安装,先在井壁打锚杆眼,锚杆采肺 27X6180mm树脂锚杆固定梁头,然后安装主梁、副梁,安装平台板,平台板采 玻璃钢卡接,安装梯子、梯子平台与梯子梁采用螺栓连接,采用16X12 0螺栓; 栅栏挂钩与梯子梁采用螺栓连接,采用H6X60螺栓梯子采用螺栓连接,固定在 副梁上。
七、安全保证措施1、 项目部建立强有力的安全保证体系,分级管理,安全指标分解到人, 做到人人有压力,人人有责任2、 所有施工人员必须遵守操作规程和各项规章制度,施工人员进入施 工现场及施工中应正确使用劳动防护用品,施工现成必须设置明显警示及 标志牌3、 施工前必须检查工器具的安全性及可靠性,安全带和安全绳必须挂 于安全可靠处,高空作业人员应体检合格4、 现场人员应戴好安全帽高空作业人员应防止掉东西,使用的工 具、材料用绳索传递,施工下方防止行人逗留,施工过程中施工人员需互相 配合,做到不安全不施工,树立“安全第一”的思想5、 严格执行工作票制度:安全措施正确可靠后,方可开始工作6、 安全用具(绝缘手套、绝缘鞋、绝缘柄工具、高压验电器等)经 绝缘试验合格后,方可使用,并配备到位7、 用电管理必须规范,接地接零良好,专人维护,上锁管理,并设警示 牌8、加强安全教育,包括安全思想教育,安全技术知识教育,对全部施工 人员进行上岗培训,特殊工种必须持证上岗9、所有施工人员必须认真接受上级有关部门人员的检查监督八、工期承诺及施工进度措施1、施工工期为60个日历天竣工,我方承诺保证在规定的工期内完成全 部工作。
2、确保工期措施a加强领导,施工时配备有能力、有经验的施工管理人员、工程技术人 员参加施工,做到组织严密、通畅,有条不紊,保证工程进度按计划进行b提前做好各种施工准备工作,包括技术、人员、机械、机具、物资材 料,施工现场及协调工作,确保工程顺利进行c科学合理地安排工程施工顺序、工序之间做好流水交叉作业充分利 用有效的工作时间,尽可能缩短施工工期九、采用新技术、新工艺、新设备及降低工程成本措施:l、打破工种界限,一专多能,减少窝工,均衡生产,减少高峰,利用地 域优势,人员调动方便,关键工序,关键突击2、 在材料方面,加强计划采购管理,以资金优势达到降低成本目的, 加强材料管理,合理用料,加强边角废料的回收利用,加强工程质量一次合 格率,降低材料消耗3、 工机具等方面,合理调度,统一安排,统筹兼顾,提高机械设备的利 用率、使用率,达到提效降费的目的4、 充分利用自有能源5、 加强施工现场管理,做好防盗保卫工作,杜绝材料的去失和浪费6、 加强组织管理及协调准备工作,保证连续生产,抓安全、保质量、 促工期,以科学管理降低综合造价十、现场文明施工管理措施:1、施工现场的各种材料和机械器具必须按批准的施工平面布置存放, 摆放整齐。
2、 工程文明施工采取分区负责的管理办法,将现场划分文明施工管理 责任区域,明确责任单位和责任人并根据工程的进展及时调整3、 施工现场设临时吸烟点,禁止流动吸烟,保持现场清洁卫生执行 “谁干谁清,随干随清,工完料净场地清”的制度,确保施工现场整洁有 序4、工地设立保洁人员,负责对公共场所、公用设施的卫生清理、保洁、 整理工作5、 工程部对现场照明进行统一规划布置,合理接线6、 在施工现场设置分类“废料箱”,将各种不同的废料进行分类存放, 由保洁人员定期清理,禁止现场焚烧垃圾7、 施工产生的各种废料,由各施工班组负责回收,分类集中放置在废 料箱内,在堆放和运输的过程中严格执行业主的规定8、 施工区与非施工区采取全封闭隔离9、 所有进入现场的施工人员统一穿着公司发放的工作服,佩戴有公司 标志的安全帽及胸卡10、 易燃、易爆和有毒物品分类入库,并设置明显标志11、 现场设置多个保温材料切割区,确保保温材料切割时没有粉尘污 染环境12、 在已安装就位的设备周围油漆时,用塑料布、粘贴纸等将设备进 行封闭隔离,确保不对设备和环境造成二次污染13、 施工现场严禁将设备管道和保温外护板作为吊装的支点,不得将 设备或管道作为电焊引弧点。
14、 施工人员在工作结束或暂时离开施工地点时随时带走所有电缆线 头、保温废料、废铁等施工废弃物,全员做到工完、料尽、场地清15、 特殊危险作业区设警戒线和警告标志,严格按《安规》规定搭设 可靠的防护隔离层,施工过程中保证安全设施的完好;施工完毕将施工区 域内的临时设施及时收回十一、消防措施1、消防工作必须列入现场管理重要议事日程,加强领导,健全组织, 严格制度,定期不定期开展防火检查,整治隐患2、施工用电、临时设施要做到标准化,特别是施工用电线、电缆绝不能有漏电现象3、 施工用的可燃气体及助燃气体,如乙炔、氧气等不得混乱堆放, 按施工现场的有关规定配备消防器材,对易燃易爆物品设专库专人管理, 严格控制电焊、气焊放置位置施工如确需动用电、火焊时,要与有关部门 办理有关手续,做好隔离措施,并按有关规定配备消防器材4、 电、火焊作业完毕后清除残留物,指定专人现场观察,无异常现象 方可离开,发现异常及时处理5、 防火管理,氧气、乙炔、易燃物品,应单独存放,并有明显标志,并 配有灭火器,严禁在易燃品处或附近点火吸烟施工进度计划表-J J f天数 工程部位510152025303540图纸会审、施工准备 .预制钢构件立井井室内拆除旧梯子间* j X1 r 4/ r 11 w9 4 i p立井井室内凿梁窝、打锚杆梯子间钢平台支撑安装玻璃钢平台安装。
