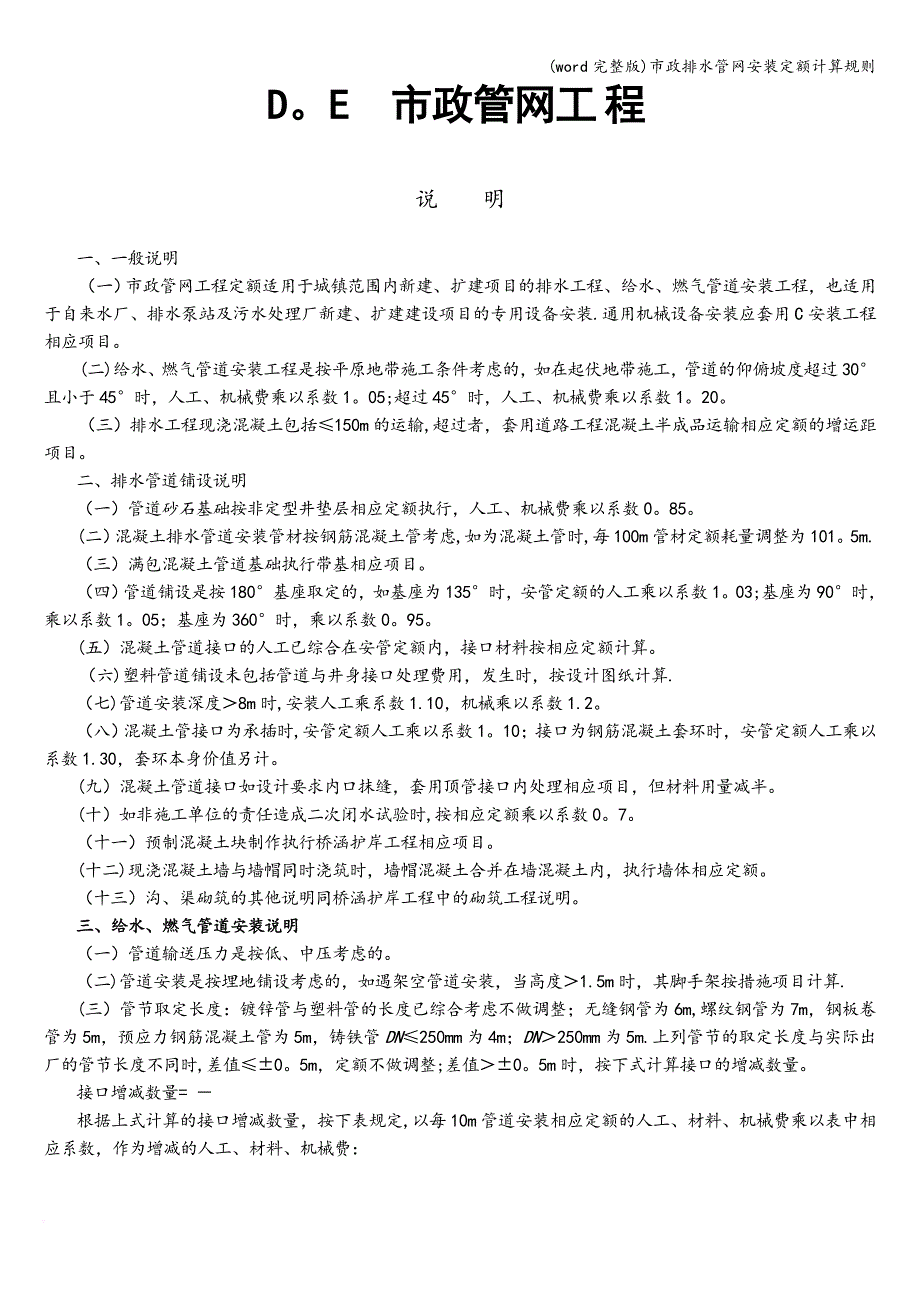

word完整版)市政排水管网安装定额计算规则DE 市政管网工程说 明一、一般说明(一)市政管网工程定额适用于城镇范围内新建、扩建项目的排水工程、给水、燃气管道安装工程,也适用于自来水厂、排水泵站及污水处理厂新建、扩建建设项目的专用设备安装.通用机械设备安装应套用C安装工程相应项目二)给水、燃气管道安装工程是按平原地带施工条件考虑的,如在起伏地带施工,管道的仰俯坡度超过30°且小于45°时,人工、机械费乘以系数105;超过45°时,人工、机械费乘以系数1三)排水工程现浇混凝土包括≤150m的运输,超过者,套用道路工程混凝土半成品运输相应定额的增运距项目二、排水管道铺设说明(一)管道砂石基础按非定型井垫层相应定额执行,人工、机械费乘以系数0二)混凝土排水管道安装管材按钢筋混凝土管考虑,如为混凝土管时,每100m管材定额耗量调整为1015m.(三)满包混凝土管道基础执行带基相应项目四)管道铺设是按180°基座取定的,如基座为135°时,安管定额的人工乘以系数103;基座为90°时,乘以系数105;基座为360°时,乘以系数0五)混凝土管道接口的人工已综合在安管定额内,接口材料按相应定额计算。
六)塑料管道铺设未包括管道与井身接口处理费用,发生时,按设计图纸计算.(七)管道安装深度>8m时,安装人工乘系数1.10,机械乘以系数1.2八)混凝土管接口为承插时,安管定额人工乘以系数110;接口为钢筋混凝土套环时,安管定额人工乘以系数1.30,套环本身价值另计九)混凝土管道接口如设计要求内口抹缝,套用顶管接口内处理相应项目,但材料用量减半十)如非施工单位的责任造成二次闭水试验时,按相应定额乘以系数0十一)预制混凝土块制作执行桥涵护岸工程相应项目十二)现浇混凝土墙与墙帽同时浇筑时,墙帽混凝土合并在墙混凝土内,执行墙体相应定额十三)沟、渠砌筑的其他说明同桥涵护岸工程中的砌筑工程说明三、给水、燃气管道安装说明(一)管道输送压力是按低、中压考虑的二)管道安装是按埋地铺设考虑的,如遇架空管道安装,当高度>1.5m时,其脚手架按措施项目计算.(三)管节取定长度:镀锌管与塑料管的长度已综合考虑不做调整;无缝钢管为6m,螺纹钢管为7m,钢板卷管为5m,预应力钢筋混凝土管为5m,铸铁管DN≤250mm为4m;DN>250mm为5m.上列管节的取定长度与实际出厂的管节长度不同时,差值≤±05m,定额不做调整;差值>±0。
5m时,按下式计算接口的增减数量 接口增减数量= - 根据上式计算的接口增减数量,按下表规定,以每10m管道安装相应定额的人工、材料、机械费乘以表中相应系数,作为增减的人工、材料、机械费:管 材 名 称每增减的接口个数增 减 系 数人工费机械费材料费钢板卷管DN≤250铸铁管石棉水泥接口DN>250铸铁管胶圈接口铸铁管胶圈接口铸铁管膨胀水泥接口预应力钢筋混凝土管胶圈接口无缝钢管螺纹钢管22522221.671.430.50.50.5050.504————0080.460.40.7080.87206个胶圈0622.04个胶圈0.850.79(四)各种管材的管壁厚度系综合取定的,管壁厚度与定额取定厚度不同时,定额不做调整.(五)无缝钢管(含螺纹钢管)安装包括≤50mm的清沟底,分段的强度试验和气密性试验六)铸铁管的安装基价中不包括管件的安装及材料费管件按相应项目另计七)≤DN150的碳素钢管的定额基价已包括管件安装的人工费和材料费,但管件本身的价值另行计算八)孔网钢带塑料复合管及管件电熔套接安装套用聚乙烯管及管件电熔套接安装相应定额,人工费乘以系数130,机械费乘以系数1.05。
九)球墨铸铁管按铸铁管安装的相应定额计算十)管道支挡墩用混凝土浇筑者,套用相应管径的枕基定额;用砖、石砌筑者,套用矩形井砌筑的相应定额四、管件制作、安装说明(一)钢制管件分钢管制作和钢板制作两种,各种管件的焊缝已综合考虑不做调整.(二)钢制管件计算单体重量时,焊缝的重量平均按钢制管件重量的2%计算三)四通制作执行三通制作的定额;刚性、柔性承插短管制作按异径管制作的定额基价乘以系数1四)钢制管件需焊接法兰时,除套用管件制作定额外,另套用法兰焊接相应定额五)钢制管件安装包括三通、四通、弯头、异径管、短管等,接口已综合考虑,不做调整.(六)在铸铁或钢管上钻孔接水的白铁管套用镀锌钢管连接碰头定额,其人工、机械乘以系数1.20七)预应力混凝土管转换件安装,如两端均采用柔性胶圈接口时,套用铸铁管件胶圈接口定额八)二合三通如设计采用焊接时,材料费按实调整,人工费不变九)在现场钢管挖眼接管的管径是指支管的管径十)用螺栓连接的盲板安装按法兰安装的相应定额乘以系数1.10五、阀门安装说明(一)法兰阀门安装只适用于低、中压力的各种法兰阀门二)阀门解体检查,包括一次试压.(三)阀门研磨,包括解体检查和一次试压.(四)低压丝扣阀门安装,适用于各种内、外螺纹连接的阀门。
五)法兰阀门安装仅一侧与法兰连接时,螺栓数量减半.(六)阀门安装不包括加长杆与执行机构安装七)齿轮传动阀门安装套用法兰阀门安装的相应定额,但人工、机械乘以系数1八)排气阀门安装套用法兰阀门安装的相应定额,但人工、机械费乘以系数080,螺栓用量减半九)电动阀门安装,如阀门与电动机分离组合时,电机安装另套C安装工程中的相应项目.六、管道穿跨越说明(一)管道穿、跨越定额适用于给水、燃气管道穿、跨越河流、公路、铁路工程二)拖管过河采用直线拖拉式.(三)机械吊装管桥,使用的机械已综合考虑,不得换算.七、管道防腐说明(一)管道防腐是按正常的施工方案综合考虑的,不得因施工方案不同而进行换算二)管道接头防腐已综合考虑在定额内,不得另计三)各种管道上的附件、阀门的防腐,均已综合考虑在定额内,不得另行计算四)给水管道上的附件、阀门的防腐,定额是按氯璜化聚乙烯考虑的,若使用环氧煤沥青时,把定额中氯璜化聚乙烯用量换为环氧煤沥青.(五)管道防腐定额中,除粘胶带防腐外,若需使用机械进行翻转施工时,每1m2防腐面积增加机械费0.80元八、管道检验说明(一)强度试验和气密性试验项目,均摊销了管道两端卡具、盲(堵)板、临时管线用的钢管、阀门、螺栓等材料的消耗,不得另计。
二)管道的强度试验和气密性试验,不分材质和作业环境,均执行本定额三)强度试验和气密性试验项目,均已包括了一次试压的人工、材料和机械台班的耗用量四)管道的强度试验和气密性试验如分段试验合格后,需做总体试验时,另行计算五)管道水压试验、消毒冲洗DN 〈100mm者,按DN 100定额乘以系数06.九、非定型井、池基础及砌筑说明(一)非定型井砌筑未包括踏步本身价值,应另套相应定额制作项目二)井内单独浇筑的混凝土流槽执行现浇混凝土垫层定额,人工乘以系数1三)预制混凝土构件制作按1.5%计算损耗,但现场预制者按0.7%计算损耗.十、顶管工程说明(一)顶管是指顶进土内的管道,安装在工作坑内的管道应套用管道安装定额二)顶管工作坑定额分三个规格子目,其适用条件为:1.长4m×宽5m以内适用于顶φ≤1200mm管道;2.长45m×宽5.5m以内适用于顶φ1250mm~φ1600mm管道;3.长5m×宽6m以内适用于顶φ〉1650mm管道三)顶管工作坑定额中,包括钢、木后座的摊销费,如因土质松软,采用石砌或钢筋混凝土后座时,可按实际工程量套相应定额计算.(四)顶进设备包括导轨、顶铁、内胀圈、后座钢板、元宝钢、钢梁、出土小平车、切土刃脚等.(五)顶管在流砂或形不成临时土拱的土层顶进时,人工、机械按相应定额乘以系数1.50。
六)顶管接口内处理,设计管径与定额不同时,材料按周长比换算,人工不变十一、构筑物说明(一) 沉井:1.沉井工程系按深度≤12 m,陆上排水沉井考虑的2.沉井下沉项目中已考虑了沉井下沉的纠偏因素,但不包括压重助沉措施,若发生时应另行计算3.沉井制作不包括外渗剂,若使用外渗剂时可另行计算二) 现浇钢筋混凝土池类:1.池壁挑檐是指在池壁上向外出檐作走道板用;池壁牛腿是指池壁上向内出檐以承托池盖用2.井字梁、框架梁均执行连续梁项目3.混凝土池壁、柱(梁)、池盖是按地面以上≤3.6m考虑的,如>3.6m者,超过部分每10m3增加人工费14335元,机械费40.94元4.格型池池壁执行直型池壁相应项目(指厚度)人工乘以系数1.15,其他不变.5.悬空落泥斗按落泥斗相应项目人工乘以系数1.4,其他不变三) 预制混凝土构件:1.预制混凝土滤板中已包括了所设置预埋件ABS塑料滤头的套管用工,不得另计2.集水槽若需留孔时,按每10个孔增加技工05个工日计算.3.除混凝土滤板、铸铁滤板、支墩安装外,其他预制混凝土构件安装均执行异型构件安装项目四) 施工缝:1.各种材质填缝的断面取定如下表:序号项目名称断面尺寸1建筑油膏、聚氯乙烯胶泥3cm×2cm2油浸木丝板2。
5cm×15cm3紫铜板止水带展开宽45cm4氯丁橡胶止水带展开宽30cm5其他15cm×3cm2.如设计的施工缝断面与上表不同时,材料用量可以换算其他不变.(五) 井、池渗漏试验:1.井、池渗漏试验容量在500m3是指井或小型池槽2.井池渗漏试验定额项目中已包括了泵的安装与拆除用工,不得另计十二、设备安装说明(一)设备、机具和材料的搬运:1.设备:包括自安装现场指定堆放地点运到安装地点的水平和垂直搬运2.机具和材料:包括施工单位现场仓库运至安装地点的水平和垂直搬运3.垂直运输基准面:在室内,以室内地平面为基准面;在室外,以室外安装现场地平面为基准面二)工作内容:1.设备、材料及机具的搬运,设备开箱点件、外观检查,配合基础验收,起重机具的领用、搬运、装拆、清洗、退库2.划线定位,铲麻面、吊装、组装、连接、放置垫铁及地脚螺栓,找正、找平、精平、焊接、固定、灌浆.3.施工及验收规范中规定的调整、试验及无负荷试运转.4.工种间交叉配合的停歇时间,配合质量检查、交工验收,收尾结束工作5.设备本体带有的物体、机件等附件的安装三)本定额除各节另有说明外,均未包括下列内容:1.设备、成品、半成品、构件等自安装现场指定堆放点外的搬运工作。
2.因场地狭小、有障碍物,沟、坑等所引起的设备、材料、机具等增加的搬运、装拆工作.3.设备基础地脚螺栓孔、预埋件的修整及调整所增加的工作4.供货设备整机、机件、零件、附件的处理、修补、修改、检修、加工、制作以及测量等工作5.不与设备本体联体的附属设备或构件的安装、制作、刷油、防腐、保温等工作和脚手架搭拆工作6.设备变速箱、齿轮箱的用油以及试运转所用的油、水、电等7.专用垫铁、特殊垫铁、地脚螺栓和产品图纸注明的标准件、紧固件8.负荷试运转、生产准备试运转工作四)本定额设备的安装是按无外围护条件下施工考虑的,如。
