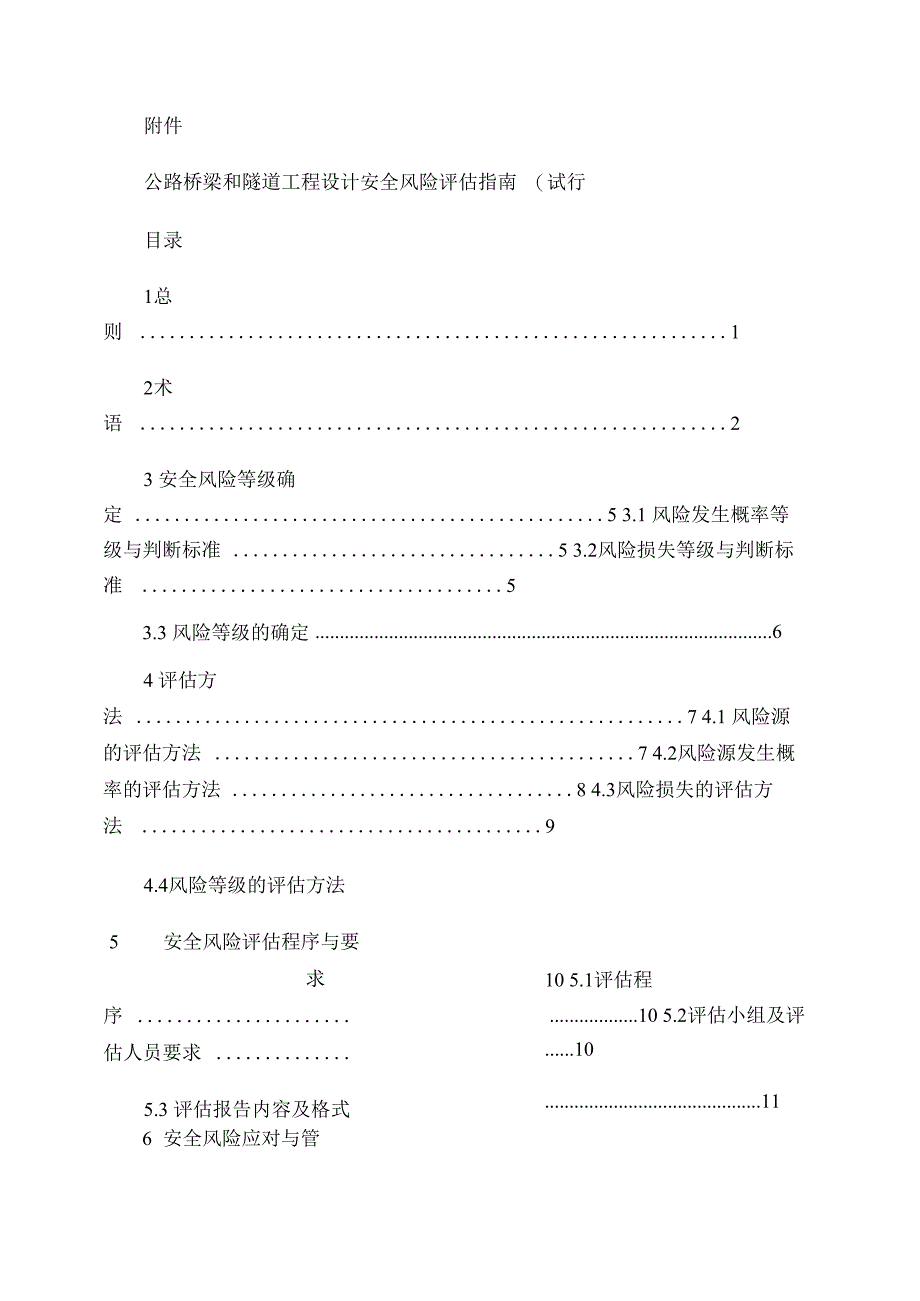

附件公路桥梁和隧道工程设计安全风险评估指南 (试行目录1总则 12术语 23 安全风险等级确定 5 3.1 风险发生概率等级与判断标准 5 3.2风险损失等级与判断标准 53.3 风险等级的确定 64 评估方法 7 4.1 风险源的评估方法 7 4.2风险源发生概率的评估方法 8 4.3风险损失的评估方法 94.4风险等级的评估方法5 安全风险评估程序与要 求 序 估人员要求 5.3 评估报告内容及格式10 5.1评估程 10 5.2评估小组及评 10 116 安全风险应对与管理 13 6.1 一般规定 13 6.2 安全风险应对 136.3风险管理 137 桥梁工程初步设计阶段安全风险评估 15 7.1 一般规定 15 7.2 评估流程 15 7.3 风险源 17 7.4 风险事件与风险源辨识 187.5风险控制 208 桥梁工程施工图设计阶段安全风险评估 228.1一般规定 22 8.2评估流程 228.3风险评估 249 隧道工程初步设计阶段安全风险评估 25 9.1 一般规定 25 9.2 评估流程 25 9.3 风险源 27 9.4 风险事件与风险源辨识 28 9.5评估方法 34 9.6 风险评估 34 9.7 风险控 35 10 隧道工程施工图设计阶段安全风险评估 37 10.1一般规定 37 10.2 评估流 37 10.3 风险评估 39 附录 A 表格 40 附录 B 专家调查法 43附录 C 风险发生概率和风险损失量化方法 45附录D评估报告格式 481 总则1.0.1为指导公路桥梁和隧道工程设计安全风险评估工作, 提高工程建设和运营 安全 性,编制本指南。
1.0.2 本指南适用于公路工程初步设计及施工图设计阶段桥梁和隧道工程安全 风险评估1.0.3工程安全风险评估,应按照以下步骤进行:确定工程风险源, 估测风险源风 险 发生概率和风险损失 ,确定风险源风险等级,采取相应的风险控制措施1.0.4公路桥梁和隧道工程设计安全风险等级分为I级(低度风险、II级(中度风 险、III级(高度风险、IV级(极高风险I、II、III、IV级分别以绿、黄、 橙、红示出安全风险等级要求见表 1表 1 安全风险等级要求风险 等级 要求I 风险水平可以接受 ,当前应对措施有效 ,不必采取额外技术、管理方面的预防 措施II风险水平有条件接受,工程有进一步实施预防措施以提升安全性的必要III风险水平有条件接受,必须实施削减风险的应对措施,并需要准备应急计划IV风险水平不可接受,必须采取有效应对措施将风险等级降低到III级及以下 水平; 如果 应对措施的代价超出项目法人(业主的承受能力,则更换方案或放弃项目 执行1.0.5公路桥梁和隧道工程设计安全风险评估工作,除符合本指南要求外,尚应 符合 国家、行业和地方相关法律法规及标准规范的规定12 术语2.0.1 风险 Risk事故发生的可能性及其损失的组合。
2.0.2 损失 Loss 工程建设中任何潜在的或外在的负面影响或不利后果,包括人员伤亡、经济损 失、工期延误、环境影响或其他损失等2.0.3 风险事件 Hazard 可能造成工程建设中人员伤亡、经济损失、工期延误、环境影响或耐久性降低 等不利事件2.0.4 风险源 Risk source可能导致风险事件发生的因素2.0.5 评估对象 Assessment object需要进行安全风险评估的工程项目2.0.6 风险辨识 Risk identification调查工程建设中潜在的风险类型、事故可能发生的地点、时间及原因,并进行 系统筛选、分类2.0.7 风险估测 Risk estimation在风险辨识的基础上,通过对收集的资料进行分析,运用定性或定量的方法, 估计 和预测风险发生的概率和损失程度2.0.8 风险分析 Risk analysis包括风险辨识和风险估测,即认识安全风险发生的本质,采用定性或定量的方法 表示安全风险分析的过程22.0.9 风险评价 Risk evaluation根据制定的工程安全风险分级划分和接受准则, 对工程进行安全风险等级确 定、 危害性评定和安全风险排序。
2.0.10 风险控制 Risk control为降低工程风险损失所采取的处置对策、技术方案或措施等2.0.11 风险评估 Risk assessment包括风险辨识、风险估测、风险评价和风险控制,对工程中存在的各种安全风 险及其影响程度进行综合分析2.0.12 风险管理 Risk management包括风险辨识、风险估测、风险评价和风险控制等全过程管理2.0.13 风险接受准则 Risk acceptance criteria参与工程建设的各方对不同等级安全风险的可接受的水平,可采用定性或定量 的分级描述2.0.14 风险指标体系 Risk index system体现风险源与风险事件分类及层次关系的树状或层状结构2.0.15 风险登记 Risk register对识别的风险事件及其风险源进行登记,并对相应的风险源及风险事件处理结 果进行记录2.0.16 风险监控 Risk monitoring风险管理过程中,对风险进行的全程动态监控2.0.17初始风险 Initial risk工程建设各阶段未采取风险控制措施前就已存在的风险2.0.18 残留风险 Residual risk对初始风险采取处理措施后自留或转移到下一阶段的风险。
3 安全风险等级确定公路桥梁和隧道工程设计安全风险等级,应结合风险发生概率等级和风险损失 等级确定3.1 风险发生概率等级与判断标准工程安全风险发生概率等级分为 1、 2、 3、 4、 5级各等级判断标准见表3-1表 3-1 风险发生概率等级判断标准等级定量判断标准(概率区间 定性判断标准1 P f <0.0003 几乎不可能发生2 0.0003< P f <0.003 很少发生3 0.003< P f <0.03 偶然发生4 0.03< P f <0.3可能发生P f > 0.3频繁发生注 1:P f 为概率值,当概率值难以取得时,可用年发生频率代替2:风险发生概率等级应优先采用定量判断标准确定当无法进行定量计算时, 可采用定性判 断标准确定3.2 风险损失等级与判断标准3.2.1 风险损失等级分为 1、 2、 3、 4、 5 级应按人员伤亡等级、经济损失 等级及环 境影响等级等因素确定当多种损失同时产生时,应采用就高原则确定风 险损失等 级3.2.2 人员伤亡等级的判断标准见表 3-2表 3-2 人员伤亡等级判断标准等级 判断标准1 重伤人数 5 人以下人以下死亡(含失踪或 5人以上 10人以下重伤人以上 10人以下人员死亡(含失踪 或 10人以上 50人以下重伤人以上 30人以上人员死亡(含失踪 或 50人以上 100人以下重伤人以上人员死亡(含失踪 或 100 人以上重伤注 1: 参考国务院《生产安全事故报告和调查处理条例》和《企业职工伤亡事 故分类标准》 (GB6441-86。
2:“以上”包含本数, “以下”不包含本数,下同3.2.3经济损失等级的判断标准见表 3-3表 3-3 经济损失等级判断标准等级 判断标准1 经济损失 500 万元以下2 经济损失 500 万以上 1000 万元以下3 经济损失 1000 万以上 5000 万元以下4 经济损失 5000 万以上 10000 万元以下5 经济损失 10000 万以上注 1: 参考国务院《生产安全事故报告和调查处理条例》2:对总造价较低的工程,如石拱桥等,可采用相对经济损失进行判定3.2.4环境影响等级的判断标准见表 3-4表 3-4 环境影响等级判断标准等级 判断标准1 涉及范围很小,无群体性影响,需紧急转移安置人数 50 人以下2 涉及范围较小,一般群体性影响,需紧急转移安置人数 50人以上 100人以下3 涉及范围大,区域正常经济、社会活动受影响,需紧急转移安置人数 100 人以 上 500 人以下4 涉及范围很大 , 区域生态功能部分丧失 , 需紧急转移安置人数 500 人以上 1000 人以下5 涉及范围非常大,区域内周边生态功能严重丧失,需紧急转移安置人数 1000 人 以上, 正常的经济、社会活动受到严重影响注:参考《建设项目环境保护管理条例》和《中华人民共和国环境影响评价 法》。
3.3 风险等级的确定根据安全风险发生概率等级和损失等级,按表 3-5,确定风险等级表 3-5 风险等级表风险损失风险发生概率1 I I II II III2 I II II III III3 II II III III IV4 II III III IV IV5 III III IV IV IV 注 : 参考国际隧道协会《 Guidelines for Tunnelling Risk Management》4 评估方法 公路桥梁和隧道工程设计安全风险评估,首先是通过对类似结构工程的安全风 险发生情况的调查,以及专家的现场或书面调查,在研究分析设计、施工、运营阶段 可能发生安全风险诱因的基础上,确定关键风险源及将要风险源,并分类完成安 全风 险列表(见附录A;二是采用定性与定量相结合的方法,对风险源的风险发生概率及 损失进行分析和评估,确定其发生的可能性及严重程度(见附录B、附录C ;三是根 据已确定的风险发生概率等级和风险损失等级,按照风险等级确定的相关要求,确定 安全风险等级;四是针对不同的安全风险等级,研究提出相应的应对措施4.1风险源的评估方法4.1.1 评估小组首先进行风险源辨识工作。
步骤是先进行现场查看,收集工程基 础 资料所收集的资料应包括 :(1 类似工程事故资料2 拟建桥梁和隧道设计文件3 工程区域内水文、地质、自然环境等资料4 工程规划、可行性研究和工程地质勘察报告等资料5 工程区域内的建(构筑物(含管线、民防设施、铁路、公路等资料6 其他与评估对象相关的资料4.1.2评估小组对所收集的资料进行分析、归纳,按照附录A表A-1的格式,填写 完成风险源普查表4.1.3 根据桥梁和隧道工程建设条件、设计方案、施工技术、运营管理划分评 估单 元,并将风险源普查结果按照评估单元划分归类,分析当前桥梁和隧道工程中是 否 存在该风险源当存在时,则给出依据,明确存在的方式及产生的影响,并按照附 录A表A-2的格式,填写完成检查表4.1.4 检查表完成后,通过相关人员咨询、评估小组讨论、专家咨询的方式,判断 该风险源重要程度,并记录判断依据按照附录A表A-3的格式,填写完成风险源列 表所咨询的相关人员宜选择:(1 建设单位、设计单位有关人员2 当地具有丰富桥梁工程建设经验的工程技术人员3 具有同类工程丰富建设经验的国内外桥梁工程专家所咨询的专家宜选择:(1 直接参与工程的建设单位、设计单位专家。
2 了解该工程建设情况的国内外桥梁工程资深专家3 评估小组内的桥梁工程专家4.1.5 施工图设计阶段应在初步设计。
