海骏达三期型钢悬挑式卸料平台专项施工设计方案及对策

yh****1
实名认证
店铺
DOC
7.59MB
约28页
文档ID:168788688
海骏达三期型钢悬挑式卸料平台专项施工设计方案及对策_第1页
1/28

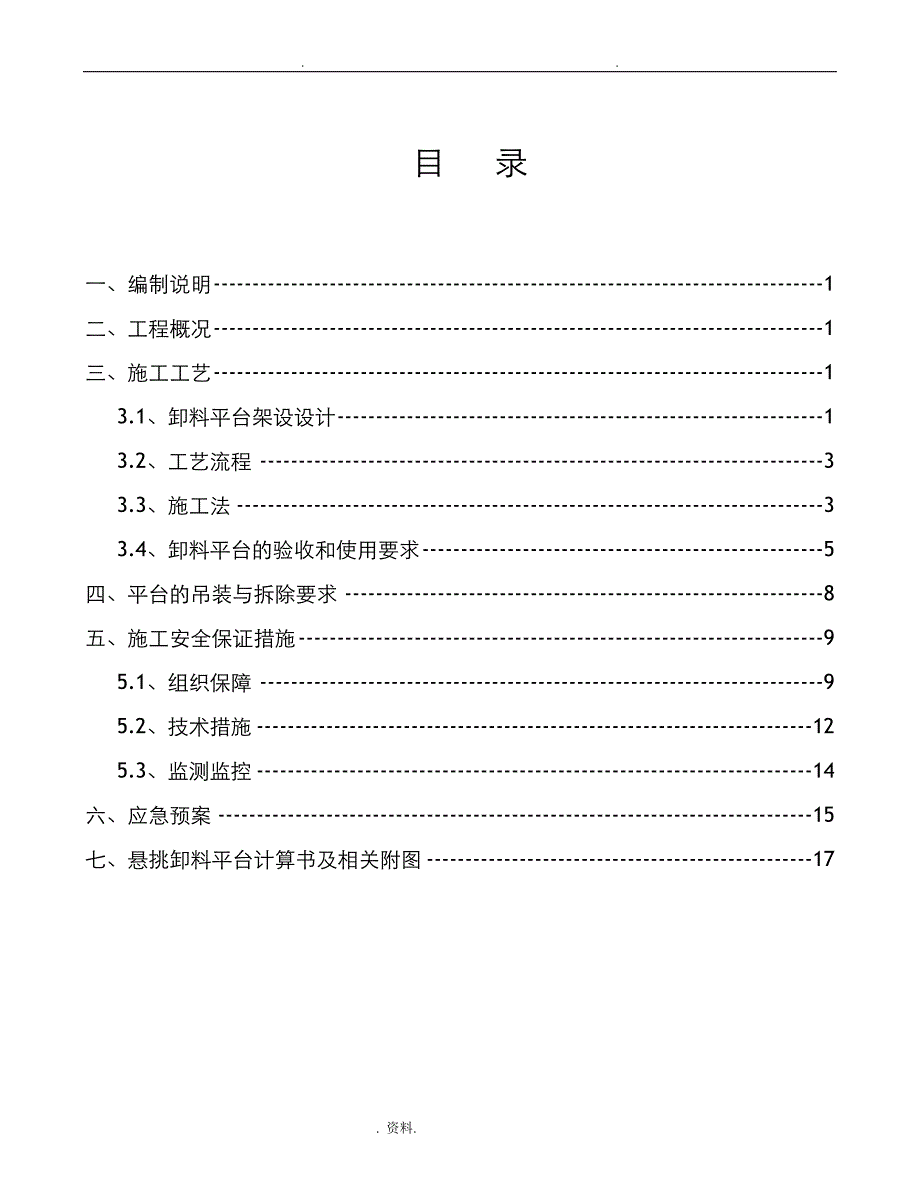

. 目 录一、编制说明 1二、工程概况 1三、施工工艺 13.1、卸料平台架设设计 13.2、工艺流程 33.3、施工法 33.4、卸料平台的验收和使用要求 5四、平台的吊装与拆除要求 8五、施工安全保证措施 95.1、组织保障 95.2、技术措施 125.3、监测监控 14六、应急预案 15七、悬挑卸料平台计算书及相关附图 17一、编制依据1、《建筑施工计算手册》江正荣著 中国建筑工业出版社;2、《建筑施工手册》第四版 中国建筑工业出版社;3、《钢结构设计规》GB50017-2003 中国建筑工业出版社;4、《建筑结构荷载规》GB50009-2012中国建筑工业出版社;5、《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社;6、《建筑施工安全检查标准》JGJ59-2011;7、《建筑施工扣件式钢管脚手架安全技术规》JGJ130-2011;8、 品茗施工安全设施安全计算软件2015版; 二、工程概况1、工程名称:海骏达花园三期工程2、工程地点:市舜帝大道东侧,金晖汽车站对面3、结构类型:钢筋混凝土框剪结构4、建筑面积:总建筑面积为189332.54m2。

5、建筑层数:地下1层(局部负2层)地上25层、30层6、 建筑层高:住宅标准层层高为3m三、施工工艺技术 3.1、卸料平台架设设计 3.1.1、技术参数卸料平台名称悬挑式卸料平台卸料平台类型类型一:主梁垂直建筑外墙平台长度A(m)4平台宽度B(m)2.5卸料平台与主体结构连接式U形钢筋次梁间距s(m)0.6侧次梁离墙水平距离a(m)1外侧钢丝绳离墙水平距离a1(m)3.7外侧钢丝绳拉绳点与平台垂直距离h1(m)2.9钢丝绳夹个数33.1.2、平面布置:本工程采用悬挑式钢卸料平台,主要用作塔吊吊运拆卸模板、建筑转材时使用,随主体结构施工进度材料转需要,下一层转材吊运完毕后,将平台移上上一层使用根据剪力墙柱布置的空间位置及尺寸,尽量在客厅室外阳台上设置悬挑卸料平台,当无法在阳台位置设置时根据实际情况选择没有剪力墙柱阻挡的位置布设,每个栋号根据施工实际需求情况在每层楼板面设置3~4个卸料平台悬挑式卸料平台钢丝绳吊点采用φ20预留钢筋锚环的法进行连接根据本工程的平面布置及塔吊的安装位置,结合施工场地的实际情况,卸料平台的架设位置考虑到主体结构的施工进度,上、下层平台错开布置便于拆模时架管、钢模、木模等卸料转(用塔吊吊运),卸料平台加工成品随主体施工进度转使用。

选用平面尺寸为4.02.5m的卸料平台,安全保险系数为8,故挂牌限位重量定为800KG,上铺花纹钢板,侧主梁采用16#槽钢,横梁采用12号槽钢,侧横梁整体焊接而成,围采用钢管护栏和薄钢板封闭两侧分别设计二根直径为21.5mm的钢丝绳吊索钢丝绳一端与卸料平台上的Ф20吊环连接,另一端用φ20吊环固定在梁上3.1.3、卸料平台的组成及构造做法1)卸料平台的组成:槽钢、锚环、钢丝绳、栏杆、模板、3mm厚花纹钢板等所有用于制作卸料平台的材料必须合格主梁槽钢、次梁槽钢钢材强度等级不低于Q235,其质量应符合现行标准《碳素钢结构》(GB/T 700)和《低合金高强度结构钢》GB/T 1591的规定2)构造作法:钢架:用16号槽钢作主梁,12号槽钢作次梁焊接为整体,挑杆外侧各焊3个吊环作为斜拉钢丝绳及吊运钢架用,焊接用焊条:E43,焊缝厚6mm,钢架可在地面上预先制作好,用塔吊吊运到位安装锚环:用直径20圆钢制作随主体施工预埋于楼板砼,锚环弯钩必须勾住板下部主筋钢丝绳:采用直径21.5㎜钢丝绳,每根钢丝绳上设置3个绳卡;绳卡压板应在钢丝绳长头一边;绳卡间距不小于钢丝绳直径的6倍(间距不应小于108mm)。

底板:钢架安装就位后先用3mm厚花纹钢板满铺, 防护栏杆:用直径Φ48钢管必须与平台焊接成一个整体,不得采用扣件搭设,立杆间距不得大于1.2m;防护栏杆高度1.2m,设两道水平杆,栏杆则用3㎜钢板与栏杆焊接成整体,封闭密不留缝隙,并与平台连接牢固;以防止扣件等小物件踢出坠落伤人,栏杆立柱下部先焊25钢筋于16#槽钢顶面,后将钢管套在钢筋上点焊于工字钢顶面 3)、架设式:本工程卸料平台采用槽钢悬挑搭设,悬挑主梁采用2根16#槽钢,次梁采用6根12#槽钢,间距0.6米;平台防护栏杆用钢管焊接,高1.2米平台悬挑长度4.0米,宽2.5米,主梁锚入楼面2米整个平台与防护栏杆焊接成整体,使用时采用塔吊吊装与埋设于楼面的Φ20圆钢连结;外侧Φ21.5钢丝绳在离主梁(工字钢)末端0.3米处吊拉卸载,侧钢丝绳与外侧钢丝绳间距为2m钢丝绳悬吊于上一层的楼面吊环上(详见计算书)3.2、工艺流程地面卸料平台加工制作→预设平台固定设施→吊装卸料平台至设计位置→固定卸料平台主楞→固定钢丝绳等构件→验收→投入使用3.3、施工法1、悬挑梁宜采用钢筋拉环、U型螺栓进行锚固:(1)钢筋拉环、U型螺栓预埋位置宜为悬挑梁尾端向里30㎝处;(2)钢筋预埋至砼板、砼梁底部,每侧平直段不小于0.6米;(3)U型螺栓预埋至砼板、砼梁底部,2根1.5米长直径18二级钢筋放置U型筋上部;(4)钢筋拉环、U型螺栓与悬挑梁间隙用木楔楔紧;(5)锚固处楼板上应预先配置用于承受悬挑梁锚固端作用引起负弯矩的受力钢筋,否则应采取支顶卸载措施;压环钢筋、锚固螺栓构造2、钢丝绳卸荷(1) 梁板的受拉锚环,必须在混凝土达到设计强度的75%以上可受力使用。

2) 拉钩、吊环一定要采用圆钢制作,不允用螺纹钢筋3) 派工人扎接上部拉环的钢丝绳,至少采用3个卡头扎紧,钢丝绳扎头螺丝全要拧紧,不允松动4) 对整个架体进行安全检查,发现钢丝绳松动、锈蚀或焊缝脱焊等情况时要立即进行修复,合格后可继续使用钢丝绳绳卡做法3、悬挑式卸料平台应按现行的相应规进行设计,其结构构造应能防止左右晃动4、悬挑式卸料平台的搁支点与上部拉结点,必须位于建筑物上,不得设置在脚手架等施工设备上5、斜拉杆或钢丝绳,构造上宜两边各设前后两道,两道中的靠近建筑一侧的一道为安全储备,另外一道应作受力计算6、应设置四个经过验算的吊环,吊运平台时使用卡环,不得使吊钩直接钩挂吊环,吊环应用甲类3号沸腾钢制作7、悬挑式卸料平台安装时,钢丝绳应采用专用的挂钩挂牢,采取其他式时卡头的卡子不得少于三个,建筑物锐角利口围系钢丝绳处应加衬软垫物,悬挑式卸料平台外口应略高于口8、台面应满铺脚手板9、悬挑式卸料平台左右两侧必须装固定的防护栏杆10、悬挑式卸料平台吊装,需待横梁支撑点电焊固定,接好钢丝绳,调整完毕,经过检查验收,可松卸起重吊钩,上下操作11、悬挑式卸料平台使用时,应有专人进行检查,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修复。

12、卸料平台上应显著地标明容荷载值操作平台上人员和物料的总重量禁超过设计的容荷载,应配备专人加以监督3.4、卸料平台的验收和使用要求 1、卸料平台架设完毕,案编制人员、审批人员必须参加与工程部、安全部部门及项目安全管理领导小组等人员验收,确认符合设计要求,并签署意见,办理验收手续后可投入使用2、在检查验收中如发现不符合设计或规规定的,应立即落实整改对检查验收的结果及整改情况,应按实记录,并由验收人员签名留档保存3、卸料平台的悬挑结构和斜拉钢丝绳施工验收应按设计的专项案容组织验收,并注明验收项目名称,验收表和验收单要作为安全资料归档4、卸料平台验收合格后,应在架体醒目处悬挂验收合格牌和限载标志牌卸料平台上标明最大容荷载值,并设定专人格监督其使用,最大使用荷载限定为0.8T,禁将物料放在护栏上具体可标示为:4m钢管60根、3m钢管80根、1.5m钢管160根、扣件500套、模板木枋0.8m35、卸料平台首次使用前,必须进行荷载试验,荷载按其承受的最大使用荷载分三次均匀加荷每次4小时,重点检查架体变形下沉,焊缝开脱,拉索承载力,砼结构有无破坏,试验合格可正式投入使用6、卸料平台在使用过程中如需上人配合卸料,必须有两人或以上配合,并系安全带,安全带固定点必须设于有效牢固的结构楼层。

7、卸料平台投入使用后,要定期开展检查,明确检查责任人,发现隐患要及时上报、及时整改,并将实际整改情况进行登记、存档8、施工期间工程总承包单位要及时将危险作业点和作业面告知进入施工现场的作业人员9、任人不得随意拆除、破坏立杆、防护栏杆、侧封闭用五层胶合板、钢丝绳等杆件和设施10、如果施工过程中,确实需要拆除上述杆件和设施的,应向项目技术负责人书面汇报,经项目技术负责人批准同意后;安排专人监护,可实施并确保完工后及时恢复11、卸料平台设在洞口部位,台面应与楼板取平或搁置在楼板上;12、卸料平台在建筑物垂直向错开布置,以免妨碍调运材料;13、卸料平台外侧三面均设置防护栏杆,当调运材料长度超过卸料平台长度时,可将其端部防护栏杆做成格栅门,需要时打开14、卸料平台使用时,应有专人负责检查,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修复;15、操作平台上应显著标明容荷载,人员和物料总重量禁超过设计容荷载,配专人监督16、卸料平台上的材料在下班前要吊完,不得堆放过夜17、钢丝绳的安全使用与维护:合理选购钢丝绳后,还需要正确使用钢丝绳,钢丝绳遇建筑物边角处加垫木,以防钢丝绳磨损型钢悬挑卸料平台验收表 单位名称检查日期载重量(kg)800 kg工程名称层 次合格牌编号设计制作安装要求序号检 查 要 求结 果1按规定进行设计和制作,计算书及图纸编入施工组织设计2吊物卸料应按案搭设,搁置点与上部拉接点,必须位于建筑物上,不得设置在脚手架等施工设施或设备上3斜拉钢丝绳应采用专用的挂钩挂牢,斜拉钢丝绳两边必须各设前后两道,两道中的每道均应作单道受力计算,一道作保险,钢丝绳与平台的夹角最好在40~60度之间。

4平台外口应略高于口,左右不得晃动,平台钢梁与预埋件之间的空隙必须用楔子固定牢固5平台铺设牢固、密缝,采用厚5cm以上木板统一铺设,并设有防滑条;三侧面设不低于1.5m高固定防护栏杆,栏杆底部必须采用不低于18㎝的木板做挡脚板,四采用密目式安全网封闭,栏杆用红、白油漆相间做警示标志6显著标明容荷载值、人员和物料的总重量,禁超过设计的容荷载7悬挑梁和平台的制作及安装必须符合安全要求,悬挑平台使用的型钢、钢管、扣件、钢丝绳、螺杆、绳卡、脚手板的材质必须符合安全要求验收意见: 年 月 日搭设班组负责人保 养 人工程项目负责人技术负责人参加检查人员注:1、卸料平台,每移动一次须重新检查、验收一次2、卸料平台不宜过大,应控制其面积。
