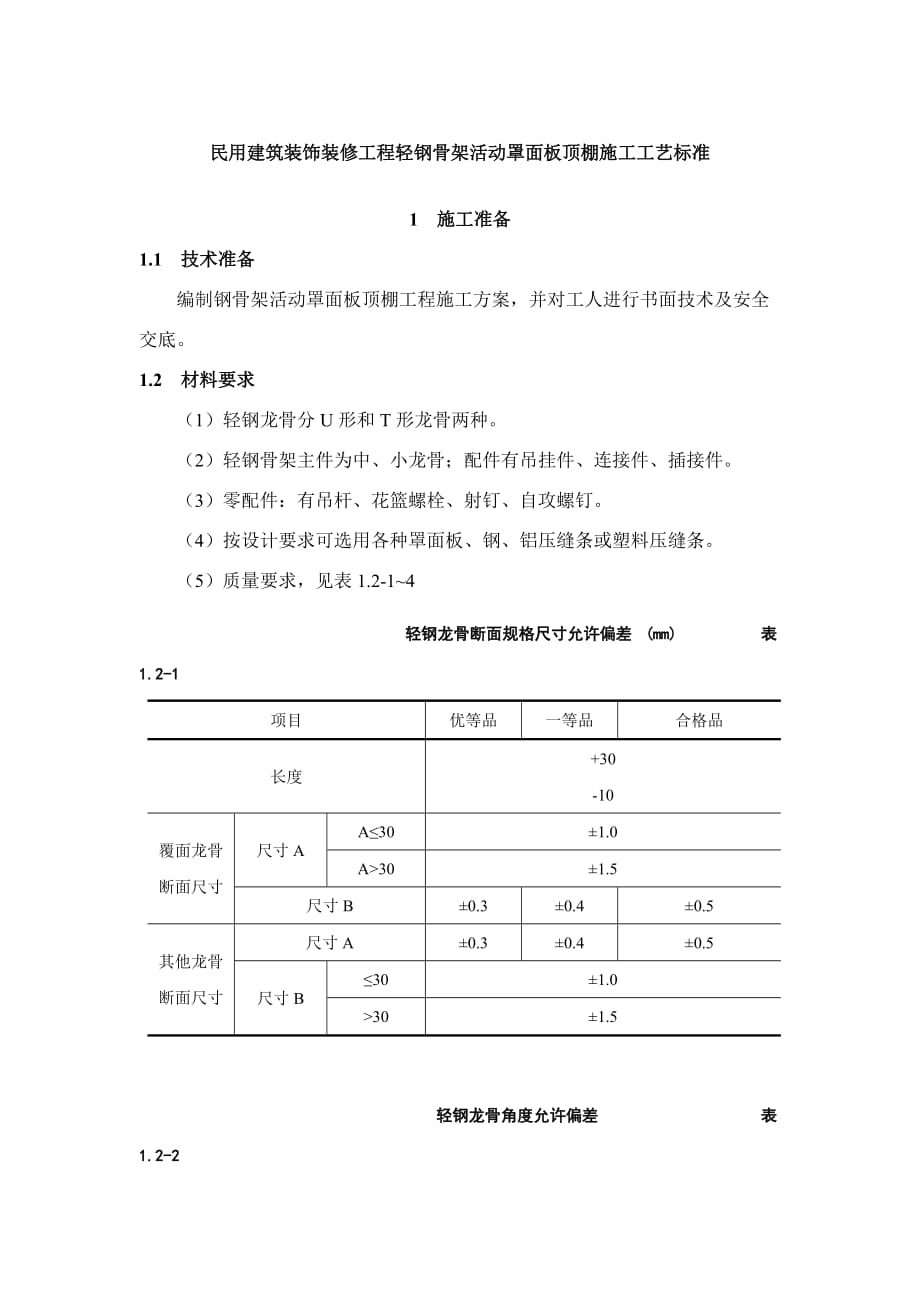

民用建筑装饰装修工程轻钢骨架活动罩面板顶棚施工工艺标准1 施工准备1.1 技术准备编制钢骨架活动罩面板顶棚工程施工方案,并对工人进行书面技术及安全交底1.2 材料要求(1)轻钢龙骨分U形和T形龙骨两种2)轻钢骨架主件为中、小龙骨;配件有吊挂件、连接件、插接件3)零配件:有吊杆、花篮螺栓、射钉、自攻螺钉4)按设计要求可选用各种罩面板、钢、铝压缝条或塑料压缝条5)质量要求,见表1.2-1~4轻钢龙骨断面规格尺寸允许偏差 (mm) 表1.2-1项目优等品一等品合格品长度+30-10覆面龙骨断面尺寸尺寸AA≤301.0A>301.5尺寸B0.30.40.5其他龙骨断面尺寸尺寸A0.30.40.5尺寸B≤301.0>301.5轻钢龙骨角度允许偏差 表1.2-2成形角的最短边尺寸(mm)优等品一等品合格品10~18115′130′200′>18100′115′130′轻钢龙骨外观、表面质量 (g/m2) 表1.2-3     缺陷种类腐蚀、损坏黑斑、麻点优等品一等品合格品不允许无较严重的腐蚀、损坏、黑斑、麻点。

面积不大于1cm2的黑斑每米长度内不多于5处项目优等品一等品合格品双面镀锌量12010080硅钙板的质量要求 单位: 表1.2-4序号项目单位标准要求1外观质量与规格尺寸长度mm1宽度mm1厚度mm60.3厚度平均值%≤8平板边缘平直度mm/m≤2平板边缘垂直度mm/m≤3平板表面平整度mm≤1表面质量—表面应平整,不得有缺角、鼓泡和凹陷2物理力学含水率%≤10密度g/cm30.90

4)对吊顶内的管道、设备的安装及水管试压进行验收5)吊顶工程在施工中应做好各项施工记录,收集好各种有关文件6)材料进场验收记录和复验报告,技术交底记录7)板安装时室内湿度不宜大于70%以上2 关键质量要点2.1 材料的关键要求(1)按设计要求可选用龙骨和配件及罩面板,材料品种、规格、质量应符合设计要求2)对人造板、胶粘剂的甲醛、苯含量进行复检,检测报告应符合国家环保规定要求3)吊顶工程中的预埋件、钢筋吊杆和型钢吊杆应进行防锈处理2.2 技术关键要求弹线必须准确,经复验后方可进行下道工序安装龙骨应平直牢固,龙骨间距和起拱高度应在允许范围内2.3 质量关键要求(1)利用吊杆或吊筋螺栓调整拱度安装龙骨时应严格按放线的水平标准线和规方线组装周边骨架受力节点应装订严密、牢固、保证龙骨的整体刚度龙骨的尺寸应符合设计要求,纵横拱度均匀,互相适应吊顶龙骨严禁有硬弯,如有必须调直再进行固定2)吊顶面层必须平整施工前应弹线,应按平线起拱长龙骨的接长应采用对接;相邻龙骨接头要错开,避免主龙骨向边倾斜龙骨安装完毕,应经检查合格后再安装饰面板吊件必须安装牢固,严禁松动变形龙骨分格的几何尺寸必须符合设计要求和饰面板块的模数。

饰面板的品种、规格符合设计要求,外观质量必须符合材料质量要求3)大于3kg重型灯具、其他重型设备严禁安装在吊顶工程的龙骨上3 施工工艺3.1 施工工艺流程顶棚标高弹水平线→划分骨分档线→安装水电管线→安装主龙骨→安装次龙骨→安装罩面板→安装压条3.2 操作工艺 (1)弹线 用水准仪在房间内每个墙(柱)角上抄出水平点(若墙体较长,中间也应适当抄几个点),弹出水准线(水准线距地面一般为500mm),从水准线量至吊顶设计高度加上12mm(一层石膏板的厚度),用粉线沿墙(柱)弹出水准线,即为吊顶次龙骨的下皮线同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置主龙骨应从吊顶中心向两边分,最大间距为1000mm,并标出吊杆的固定点,吊杆的固定点间距900~1000mm如遇到梁和管道固定点大于设计和规程要求,应增加吊杆的固定点 (2)固定吊挂杆件采用膨胀螺栓固定吊挂杆件不上人的吊顶,吊杆长度小于1000mm,可以采用Φ6的吊杆,如果大于1000mm,应采用Φ8的吊杆,还应设置反向支撑吊杆可以采用冷拔钢筋和盘圆钢筋,但采用盘圆钢筋应采用机械将其拉直上人的吊顶,吊杆长度小于1000mm,可以采用Φ8的吊杆,如果大于1000mm,应采用Φ10的吊杆,还应设置反向支撑。

吊杆的一端同L30303角码焊接(角码的孔径应根据吊杆和膨胀螺栓的直径确定), 另一端可以用攻丝套出大于100mm的丝杆,也可以买成品丝杆焊接制作好的吊杆应做防锈处理,吊杆用膨胀螺栓固定在楼板上,用冲击电锤打孔,孔径应稍大于膨胀螺栓的直径 (3)在梁上设置吊挂杆件 1)吊挂杆件应通直并有足够的承载能力当预埋的杆件需要接长时,必须搭接焊牢,焊缝要均匀饱满 2)吊杆距主龙骨端部距离不得超过300mm,否则应增加吊杆 3)吊顶灯具、风口及检修口等应设附加吊杆 (4)安装边龙骨 边龙骨的安装应按设计要求弹线,沿墙(柱)上的水平龙骨线把L形镀锌轻钢条用自攻螺丝固定在预埋木砖上;如为混凝土墙(柱),可用射钉固定,射钉间距应不大于吊顶次龙骨的间距 (5)安装主龙骨 1)主龙骨应吊挂在吊杆上主龙骨间距900~1000mm主龙骨分为轻钢龙骨和T形龙骨轻钢龙骨可选用UC50中龙骨和UC38小龙骨主龙骨应平行房间长向安装,同时应起拱,起拱高度为房间跨度的1/200~1/300主龙骨的悬臂段不应大于300mm,否则应增加吊杆主龙骨的接长应采取对接,相邻龙骨的对接接头要相互错开。

主龙骨挂好后应基本调平 2)跨度大于15m以上的吊顶,应在主龙骨上,每隔15m加一道大龙骨,并垂直主龙骨焊接牢固 3)如有大的造型顶棚,造型部分应用角钢或扁钢焊接成框架,并应与楼板连接牢固 (6)安装次龙骨 次龙骨分明龙骨和暗龙骨两种暗龙骨吊顶:即安装罩面板时将次龙骨封闭在棚内,在顶棚表面看不见次龙骨明龙骨吊顶:即安装罩面板时次龙骨明露在罩面板下,在顶棚表面能够看见次龙骨次龙骨应紧贴主龙骨安装次龙骨间距300~600mm次龙骨分为T形烤漆龙骨、T形铝合金龙骨,和各种条形扣板厂家配带的专用龙骨用T形镀锌铁片连接件把次龙骨固定在主龙骨上时,次龙骨的两端应搭在L形边龙骨的水平翼缘上,条形扣板有专用的阴角线做边龙骨 (7)罩面板安装 吊挂顶棚罩面板常用的板材有吸声矿棉板、硅钙板、塑料板、格栅和各种扣板等 1)矿棉装饰吸声板安装 规格一般分为300mm600mm,600mm600mm,600mm1200mm三种;300mm600mm的多用于暗插龙骨吊顶,将面板插于次龙骨上600mm600mm及600mm1200mm一般用于明装龙骨,将面板直接搁于龙骨上。

安装时,应注意板背面的箭头方向和白线方向一致,以保证花样、图案的整体性;饰面板上的灯具、烟感器、喷淋头、风口蓖子等设备的位置应合理、美观,与饰面的交接应吻合、严密 2)硅钙板、塑料板安装 规格一般为600mm600mm,一般用于明装龙骨,将面板直接搁于龙骨上安装时,应注意板背面的箭头方向和白线方向一致,以保证花样、图案的整体性;饰面板上的灯具、烟感器、喷淋头、风口蓖子等设备的位置应合理、美观与饰面的交接应吻合、严密 3)格栅安装 规格一般为100mm100mm; 150mm150mm; 200mm200mm等多种方形格栅,一般用卡具将饰面板板材卡在龙骨上 4)扣板安装 规格一般为100mm100mm;150mm150mm;200mm200mm;600mm600mm等多种方形塑料板,还有宽度为100mm;150mm;200mm;300mm;600mm、等多种条形塑料板; 一般用卡具将饰面板板材卡在龙骨上4 质量标准4.1 主控项目(1)钢骨架和罩面板的材质、品种、式样、规格应符合设计要求2)轻钢骨架的吊杆,龙骨安装必须位置正确,连接牢固,无松动。

(3)对人造木板的。
