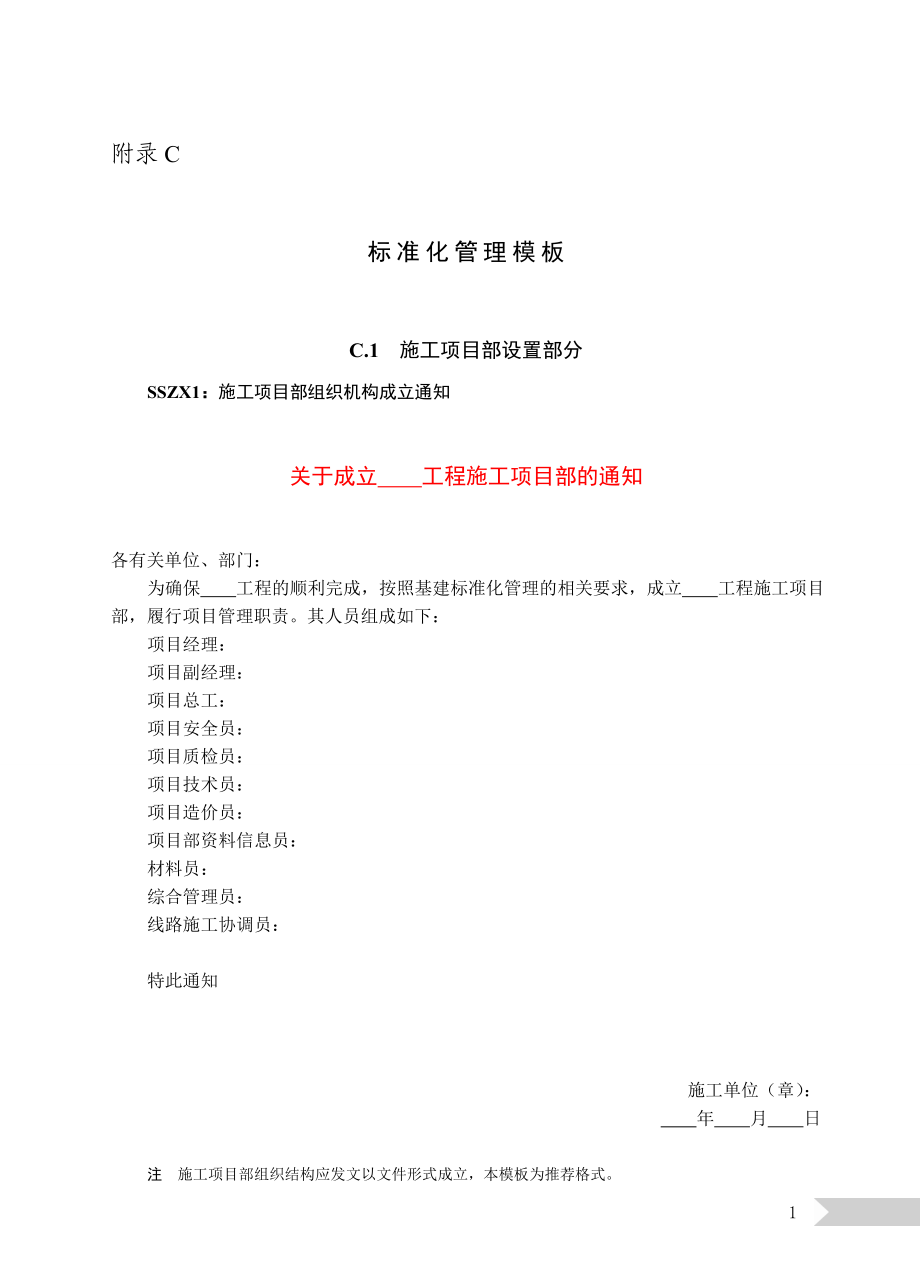

附录C标准化管理模板C.1 施工项目部设置部分SSZX1:施工项目部组织机构成立通知关于成立 工程施工项目部的通知各有关单位、部门: 为确保 工程的顺利完成,按照基建标准化管理的相关要求,成立 工程施工项目部,履行项目管理职责其人员组成如下:项目经理:项目副经理:项目总工:项目安全员:项目质检员:项目技术员:项目造价员:项目部资料信息员:材料员:综合管理员:线路施工协调员:特此通知施工单位(章): 年 月 日注 施工项目部组织结构应发文以文件形式成立,本模板为推荐格式C.2 项 目 管 理 部 分SXMX1:施工项目部管理人员资格报审表施工项目部管理人员资格报审表工程名称: 编号:SXMX1-SG××-×××致 监理项目部: 现报上本项目部主要施工管理人员名单及其资格证件,请查验工程进行中如有调整,将重新统计并上报姓名岗位证件名称有效期至 附件:相关资格证件施工项目部(章):项目经理: 日 期: 监理项目部审查意见: 监理项目部(章): 总监理工程师: 日 期: 注 本表一式 份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部存 份。
填写、使用说明(1)主要施工管理人员包括:项目经理、总工、专职质检员、专职安全员等2)按有关规定,项目经理、项目总工、专职质检员、专职安全员必须经过相关培训,持证上岗3)施工项目部应对其报审的复印件进行确认,并注明原件存放处4)监理项目部审查要点:1)主要施工管理人员是否与投标文件一致2)人员数量是否满足工程施工管理需要3)更换项目经理是否经建设管理单位书面同意4)应持证上岗的人员所持证件是否有效SXMX2*:项目管理实施规划报审表项目管理实施规划报审表工程名称: 编号:SXMX2-SG××-×××致 监理项目部: 我方已根据施工合同的有关规定完成了 工程项目管理实施规划(施工组织设计)的编制,并经我单位主管领导批准,请予以审查 附件:项目管理实施规划/施工组织设计施工项目部(章):项目经理: 日 期: 监理项目部审查意见:监理项目部(章):总监理工程师: 专业监理工程师: 日 期: 业主项目部审批意见: 业主项目部(章):项目经理: 日 期: 注 本表一式 份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部存 份。
填写、使用说明(1)项目管理实施规划(施工组织设计)应由项目经理组织编制,施工单位相关职能管理部门审核,施工企业技术负责人批准文件封面的落款为施工单位名称,并加盖施工单位章2)监理项目部应从文件的内容是否完整,施工总进度计划是否满足合同工期,是否能够保证施工的连续性、紧凑性、均衡性;总体施工方案在技术上是否可行,经济上是否合理,施工工艺是否先进,能否满足施工总进度计划要求,安全文明施工、环保措施是否得当;施工现场平面布置是否合理,是否符合工程安全文明施工总体策划,是否与施工总进度计划相适应、是否考虑了施工机具、材料、设备之间在空间和时间上的协调;资源供应计划是否与施工总进度计划和施工方案相一致等方面进行审查,提出监理意见3)该报审资料上传施工基建管理信息系统附件: 工程项目管理实施规划/施工组织设计施工单位(章) 年 月 日批 准: (企业技术负责人) 年 月 日 审 核: (企业安全管理部门) 年 月 日 (企业质量管理部门) 年 月 日 (企业技术管理部门) 年 月 日编 写: (项目经理) 年 月 日 (主要编写人员) 年 月 日目 次(不限于)1 编制依据2 工程概况与工程实施条件分析2.1 工程概述(路径、工程量、建设单位、设计单位、监理单位和工期要求等)2.2 工程设计特点、工程量2.3 施工实施条件及自然环境分析3 项目施工管理组织结构3.1 项目管理组织结构3.2 项目管理职责3.3 工程主要负责人简介4 工期目标和施工进度计划4.1 工期目标及分解4.2 施工进度计划及编制说明4.3 进度计划图表4.4 进度计划风险分析及控制措施5 质量管理体系5.1 质量目标及分解5.2 质量管理组织机构5.3 质量管理主要职责5.4 质量控制措施5.5 质量薄弱环节及预防措施6 安全管理体系6.1 安全目标及分解6.2 安全管理组织机构6.3 安全管理主要职责6.4 安全控制措施6.5 危险点、薄弱环节分析预测及预防措施7 环境保护与文明施工体系7.1 施工引起的环保问题及保护措施7.2 文明施工的目标、组织结构和实施方案8 工地管理和施工平面布置8.1 施工平面布置8.2 工地管理方案与制度9 施工方法与资源需求计划9.1 劳动力需求计划及计划投入的施工队伍9.2 施工方法及主施工机具选择9.3 施工机具需求计划9.4 材料、消耗材料需求计划9.5 资金需求计划10 施工管理与协调10.1 技术管理及要求10.2 物资管理及要求10.3 资金管理及要求10.4 作业队伍及管理人员管理及要求10.5 协调工作(参建方、外部)10.6 分包计划与分包管理10.7 计划、统计和信息管理10.8 资料管理11 标准工艺施工11.1 标准工艺实施目标及要求11.2 标准工艺及技术控制措施11.3 工艺标准、施工要点及实施效果11.4 标准工艺成品保护措施12 创优策划12.1 施工创优目标12.2 施工创优管理措施13 施工新技术应用13.1 采用新设备13.2 采用新工艺13.3 采用新材料14 主要技术经济指标14.1 项目技术经济指标14.2 降低成本计划与措施SXMX3*:施工强制性条文执行计划报审表施工强制性条文执行计划报审表工程名称: 编号:SXMX3-SG××-×××致 监理项目部: 我方已根据施工合同的有关约定完成了 工程项目的强制性条文执行计划编制,并经我单位主管领导批准,请予以审查。
附件:施工强制性条文执行计划施工项目部(章):项目经理: 日 期: 监理项目部审查意见:监理项目部(章):总监理工程师: 专业监理工程师: 日 期: 业主项目部审批意见: 业主项目部(章):项目经理: 日 期: 注 本表一式 份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部存 份填写、使用说明(1)强制性条文实施计划应由施工项目部组织编制,施工单位管理部门审核,施工单位分管领导批准文件的编审批程序应符合施工单位的体系文件规定,文件封面的落款为施工单位名称,并加盖施工单位章2)监理项目部、业主项目部应从文件的内容是否完整等方面进行审查,提出意见3)该报审资料上传施工基建管理信息系统附件: 工程施工强制性条文执行计划施工单位(章) 年 月 日批 准: (企业分管领导) 年 月 日审 核: (企业安全管理部门) 年 月 日 (企业质量管理部门) 年 月 日 (企业技术管理部门) 年 月 日编 写: (项目总工) 年 月 日 年 月 日为贯彻落实《国家电网公司基建质量管理规定》的要求,强化电力建设贯彻执行国家质量安全法律法规和强制性技术标准力度,确保电力建设工程质量安全,编制强制性条文实施计划应包括如下部分:1 工程概况2 编制目的3 编制依据4 强制性条文实施组织机构5 强制性条文实施措施附表:A 施工强制性条文执行计划表B 施工强制性条文执行记录表SXMX4:施工进度计划报审表施工进度计划报审表工程名称: 编号:SXMX4-SG××-×××致 监理项目部: 现报上 工程施工进度计划,请审查。
附件: 工程施工进度计划(横道图)施工项目部(章):项目经理: 日 期: 监理项目部审查意见:监理项目部(章):总监理工程师: 专业监理工程师: 日 期: 。
