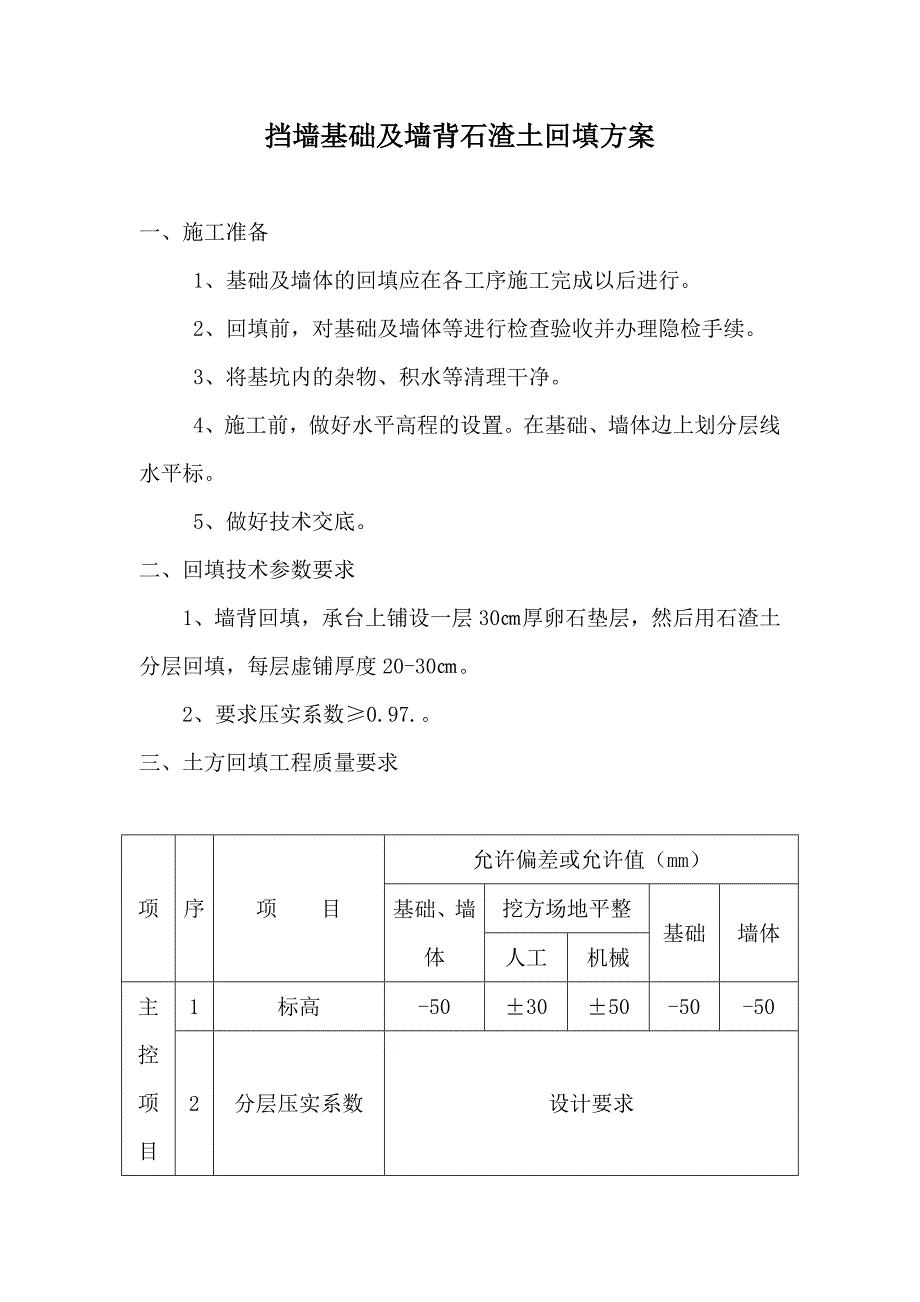

挡墙基础及墙背石渣土回填方案一、施工准备1、基础及墙体的回填应在各工序施工完成以后进行2、回填前,对基础及墙体等进行检查验收并办理隐检手续3、将基坑内的杂物、积水等清理干净4、施工前,做好水平高程的设置在基础、墙体边上划分层线水平标5、做好技术交底二、回填技术参数要求1、墙背回填,承台上铺设一层 30㎝厚卵石垫层,然后用石渣土分层回填,每层虚铺厚度 20-30㎝2、要求压实系数≥0.97.三、土方回填工程质量要求允许偏差或允许值(mm)挖方场地平整项 序 项 目 基础、墙体 人工 机械基础 墙体1 标高 -50 ±30 ±50 -50 -50主控项目2 分层压实系数 设计要求1 回填土料 设计要求2分层厚度及含水量设计要求一般项目 3 表面平整度 20 20 30 20 20四、土方回填1、回填土一般选用含水量在 10%左右的干净粘性石渣土若土过湿,要进行晾晒或掺入干土、白灰等处理;若土含水量偏低,可适当洒水湿润2、内外基坑同时回填,要先填外基坑,再填内基坑;分段填夯时,交错处做成阶梯形,上下接搓距离不小于 1.0m基坑回填应在相对两侧或四周同时进行,基础墙两侧标高应符合设计要求。
3、回填土要分层铺摊夯实,蛙式打夯机每层铺土厚度为 20-30㎝,每层至少夯击三遍,一夯压半夯,要求压实系数≥0.974、回填房心及管沟时,人工先将管子周围填±夯实,直到管顶 0.5m 以上时,在不损坏管道的情况下,方可用蛙式打夯机夯实管道下方若夯填不实,易造成管道受力不匀而折断、渗漏5、雨期施工时,防止地面水流入坑内,导致边坡塌方或浸泡基土四、注意事项1、施工时,基础墙体达到一定强度后,才能进行回填土的施工,以免对结构基础造成损坏2、基础肥槽回填土,必须清理到基础底面标高,才能逐层回填严禁用水浇使土下沉的“水夯法”3、土虚铺过厚、夯实不够会造成回填土下沉,从而导致基础及墙体结构损坏4、不得用雨水浸泡的软弱土进行回填兴安集团安康市粮食储备库办公楼及配套设施工程项目部年 月 日。
