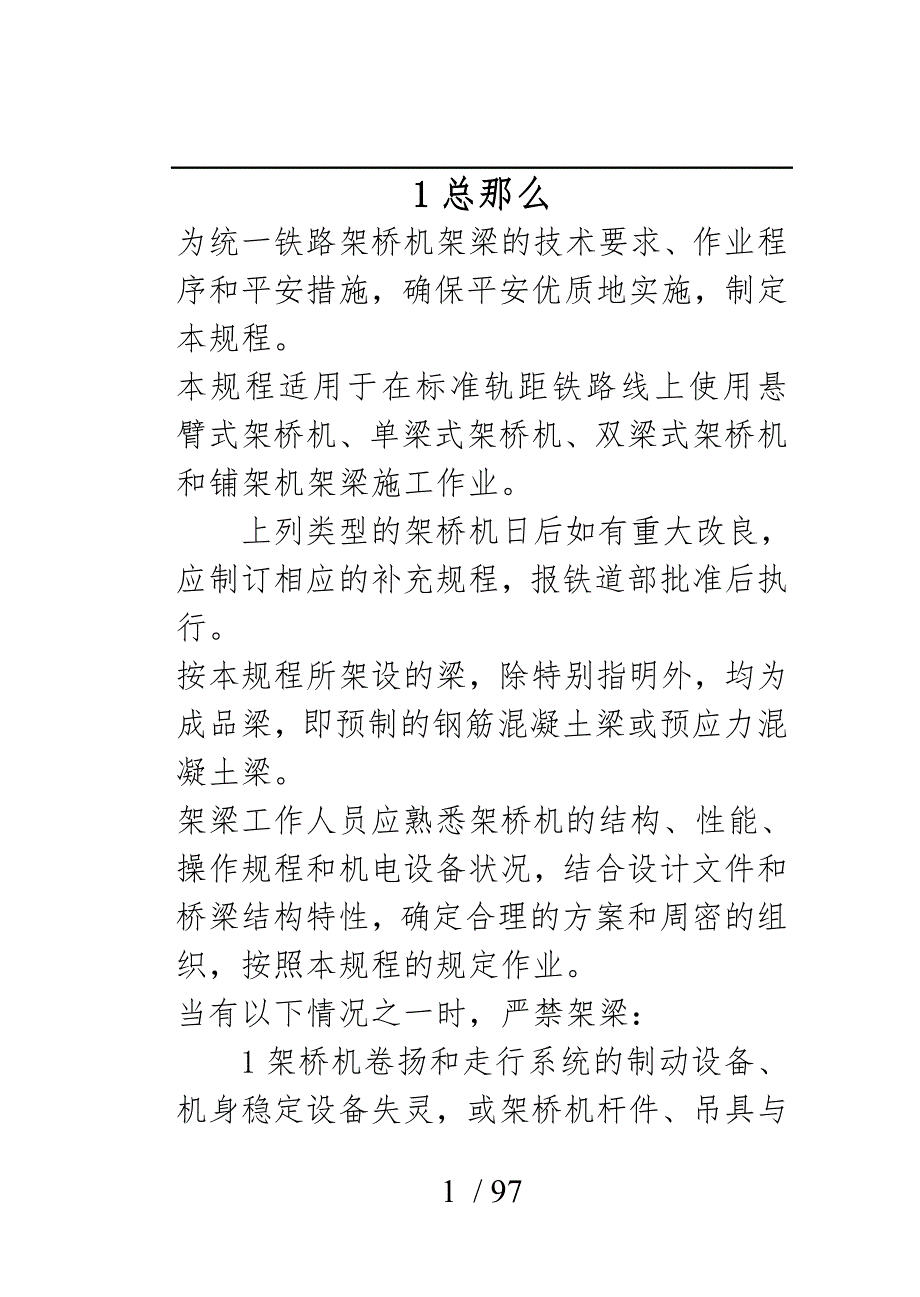

1总那么为统一铁路架桥机架梁的技术要求、作业程序和平安措施,确保平安优质地实施,制定本规程本规程适用于在标准轨距铁路线上使用悬臂式架桥机、单梁式架桥机、双梁式架桥机和铺架机架梁施工作业上列类型的架桥机日后如有重大改良,应制订相应的补充规程,报铁道部批准后执行按本规程所架设的梁,除特别指明外,均为成品梁,即预制的钢筋混凝土梁或预应力混凝土梁架梁工作人员应熟悉架桥机的结构、性能、操作规程和机电设备状况,结合设计文件和桥梁结构特性,确定合理的方案和周密的组织,按照本规程的规定作业当有以下情况之一时,严禁架梁:1架桥机卷扬和走行系统的制动设备、机身稳定设备失灵,或架桥机杆件、吊具与设备有损坏未彻底修复时2架梁人员未经培训,或架梁人员之间分工不明确,指挥不统一、信号不一致时3气候恶劣(大风、大雾、大雨、大雪等)阻碍瞭望操作,或夜间照明缺乏,影响平安作业时4桥头路基或线路未按本规程进展处理时5架梁通过临时性桥梁未经检算又未采取措施,不能确保平安时6架设新型梁,或在特殊的墩台、桥梁上架梁,无明确要求,又未经检算时7在运输、装卸过程中,梁外表受到损伤又未整修完好时。
铁路架桥机架梁,除应符合本规程外,尚应符合国家现行有关强制性标准的规定2架梁准备2.1施工调查与准备架梁工程的施工调查应包括以下项目:1存梁场的位置、地形与交通运输情况,并提出可行性方案2对架桥机组装后运行地段的高压线、通讯线、播送线、立交桥、隧道、渡槽与一切影响架桥机走行净空的障碍物进展调查测量,并提出解决意见3设置架梁岔线的地形条件4特殊困难架梁地段的地形条件5各桥电源供给情况与道路运输情况6架梁桥头的填土质量7架桥机编组运输的运送路径根据施工调查情况制订架梁实施方案时,应落实以下问题:1选定架桥机类型,提出申请计划2统计成品梁数量,组织定货,制订成品梁的运输供给计划3确定存梁场的位置和规模,并进展勘测设计4确定架梁岔线的出岔方式、出岔位置和长度在营业线上架梁需设置岔线时,应提出方案报有关单位审批5整治净空缺乏的高压线、通讯线和其他障碍物6计算机车、车辆等运输设备的需用量,并组织调配7计算劳动力需用量和提出技术工人的配备意见8计算道碴需用量,组织道碴的来源和运输方案9计算材料、轨料、机具、运梁转向架、通讯电力设备等的需用量,组织供给和调配10进展架梁辅助工程、拨道量、特殊条件下架梁等的设计或检算,提出平安质量要求。
1l立交桥的架设,提出临时封锁公、铁路的计划12梁车的排空和转向架的回送安排铺架单位在架梁前应落实以下工作:1架梁施工步骤和架梁时的劳力组织;桥头线路、桥面、架梁岔线等的铺轨上碴方法;铺轨与架梁的衔接方法2确定组装架桥机地点和换装龙门吊安放位置3复查架桥机组装和吊梁通过地段的限界是否符合要求4检查桥墩中线、支座十字线等是否已画在墩台垫石顶面上、垫石顶面是否平整;锚栓孔位置、深度、孔眼大小等是否符合要求;桥台挡碴前墙和墩台顶帽有无外露钢筋;吊栏与步行板是否安装结实5检查桥头填土和线路质量,确定压道加固方法和有关事项架桥机组装后的走行地段线路必须压道检查,线路状况不合格时,应由原施工单位进展处理直至到达标准6确定架梁列车编组挂运方法和梁的供给方法7特殊条件下架梁的方法和步骤8确定桥头备碴、堆料、存放机具、卸存梁、组装轨排等的具体位置9架梁时的电源、照明、通讯等实施方案架梁前,线下工程施工单位应测量桥梁墩台前后、左右距设计中心线的尺寸和支承石高程,复核锚栓孔尺寸,将支座十字线画在墩台垫石顶面上,作为梁就位的依据同时应向铺架单位提供以下资料:1变更设计情况2施工缺陷和有关架梁的考前须知3桥头填土施工记录与密实度检测记录。
修建架梁辅助工程前,应提出设计文件,经上级批准后,方可施工与线下工程有关的架梁辅助工程应与正式工程一起完成架梁辅助工程主要应包括:l存梁场2岔线土石方3修建临时承托结构,加高隧道顶部或降低隧道底部,加宽墩台顶帽,墩台上预设千斤顶座,预埋螺栓、钢构件等4拆迁阻碍架梁的高压线、通讯线与其他障碍物2.2成品梁验收与装运成品梁出厂时应有金属标牌,同时应附有制造技术证明书,作为成品梁质量符合标准的依据无合格证或复查后发现质量不合格的梁,不应架设由制梁单位供给的梁配件,应捆放梁顶,随同梁车发运垫圈与螺帽应分别拧在u形螺栓与支座螺栓上,并涂油包扎制梁单位应保证梁配件齐全,质量符合标准成品梁应按照架梁计划,分批并成孔地组织装车发运梁车挂运时应有专人押运梁运到现场后架梁单位应与时组织卸车或架设装运梁除应符合铁道部现行<铁路货物装载加固规那么>和<铁路超限货物运输规那么>的有关规定外,尚应遵守铁道部和有关铁路局对某些区段装运梁的特别规定装运梁的规定主要应包括:1装载车型2梁两端允许悬出长度3支垫位置、梁重心与车辆纵横中心线的关系;装载时的允许偏移量与在运输途中的允许窜动量4对支撑结构和运梁转向架结构的要求。
5对梁捆绑和支撑的要求6使用车钩缓冲停止器的规定7检查标志在未交付运营的线路上装运梁,当派人随车监护时,可适当放宽规定,但必须经负责架梁的工程局或铁路局批准成品梁的装载和加固方法应符合本规程附录A的有关规定装车后应按规定在梁两侧书写“超级超限〞“超长货物〞和“禁止溜放〞等字样装运带有方向性的成品梁或一孔梁的两片分两次发运时,应在梁上标明前后端方向当所经线路需转头时,应派专人押送跨装梁的车辆在调车作业时,严禁溜放或将溜放车辆与梁车相挂途中运行速度应符合规定,不应超速押车人员在停车时应检查梁体与支撑、运梁转向架等有无窜动、移位现象一经发现,应立即纠正路条件较差的区段运送梁,宜组织专人携带起重工具随车监护运梁转向架与其他周转性支垫材料、加固设施等,应与时发回装车单位2.3存梁场设置与装卸梁大规模铺轨架梁前,应在施工线路上选择适当地点设置存梁场,存放局部梁,并进展架梁前的准备工作设置存梁场应符合以下规定:l宜采用移梁方式装卸梁,有条件时,宜优先采用大跨度吊梁龙门架装卸梁2布置装卸线路时,应便利取送和停放车辆以与对货位等作业,并应防止装卸时与临近线路的行车干扰3不应设在低洼积水处,场应有排水设施。
4规划存梁台位宜根据曲、直线梁的跨度、孔数,结合架梁顺序、装卸方法等统筹安排两排梁端部宜留出2m左右的空间5附属设施如地垄、吊梁龙门架轨道、卷扬机房和配件放置场等应在规划时统一布置6设计文件应经上级单位批准前方可施工存梁场可采用吊梁龙门架或高站台低货位方式,利用原地面存梁,必要时可采用填筑土台、浆砌片石台、预制混凝土块等作承托结构利用车站、区间或桥头空地卸梁时,宜用枕木垛作承托结构承托结构的基底应有足够的承载力填筑土台必须分层夯实,土台顶面应铺枕木一至三层,底层应密铺土台两侧均应挖排水沟承托结构紧靠卸车线路端可用枕木垛或其他坚实结构作为过桥支垛,其最外边与卸车线线路中心的距离不得小于0.2m在桥头卸存梁时,上述距离应根据曲线半径、拨道量和吊梁通过时前后端的偏移量等因素加宽移梁滑道应经测量设置滑道方向应与卸车线垂直,两股滑道之间的距离应保护一致,允许偏差为20 mm滑道位置应根据梁跨度、允许悬出长度、运梁转向架位置和顶梁位置等因素决定滑道顶面宜作成水平或±1‰的坡度采用移梁方式装卸梁时,平车车体的移梁侧侧梁下部必须支实移梁时梁底面与滑道之间,应安放移梁托具,不应将梁直接放在滑道顶面滑移移梁托具可用滑板、托盘与辊轴、移梁小车等组成。
用功率较大的卷扬机装卸梁时宜用滑移,用小功率卷扬机或人力装卸梁时宜用滚移,有特殊便利条件时可用车移移梁作业应符合本规程第5章有关墩顶移梁的规定滑板移梁应符合以下规定:1滑板面积必须大于按混凝土容许压应力计算的承压面积,并应有充分的厚度滑板外缘与梁外缘的距离应符合本规程第5章有关条文的规定2滑移T形梁(低高度、超低高度梁除外)时,两侧应有随梁移动的保护支撑3滑板两侧或中央宜备有导向设备装卸梁时,应符合本规程第5章有关顶梁、捆梁和吊梁的规定在平车上支放千斤顶,必须在千斤顶下安放枕木、钢轨等传力结构梁水平移动可用人力或机械通过滑车牵引,拉梁千斤绳宜从梁的下部引出滑车、索具、卷扬机械等的选择使用,应符合国家对该类设备的规定装卸梁的操作应符合以下规定:l所有工作人员应有明确分工,服从统一指挥2梁在装卸和存放过程中必须防止失稳3移梁速度不宜过快,梁两端应保持同步前进滑道上部应平滑,不得卡住移梁托具滑移时,滑道顶面应满涂润滑油脂移梁托具旁必须有专人监护,严禁托具偏斜或脱出滑道4移梁时应掌握前进方向,当偏差超限,应与时调整梁移上平车后,应使梁重心与平车纵横向中心线相重合当偏离中心线的距离超出规定,应与时调整。
装卸梁时,不应损坏车上设备运梁转向架或其他装梁用的附属设备不应损坏或丧失在存梁场应进展以下架梁前的准备工作:l修补梁体缺陷,除去联结角钢上的混凝土2配齐梁配件3检查与整修支座螺栓4预上支座、预上桥面道碴等2.4架桥机选用架桥机可根据梁自身质量和外廓尺寸选用各型架桥机的选用应符合以下规定:1在隧道口架梁宜选用单梁式架桥机或双梁式架桥机2架超长、超宽、超高的梁宜选用悬臂式架桥机3架整孔梁宜选用宽式双梁式架桥机4在不允许拨道或只准少量拨道的梁上、在多风多雨地区和在高墩上架梁时,宜选用有横移梁功能的架桥机5在梁跨均在16m与以下的线路铺架时,宜选用铺架机架梁2.5机具材料配备架梁、铺轨、铺碴用机车、车辆应统一调用,减少总的占用量架梁用的机具材料应配备齐全,并应在架梁前送到桥头所有材料、工具、机械等应经检查、试用前方可发运,到达桥头后应再度检查电焊机应配备三台以上电焊用脚手板的厚度必须在6cm以上,并应有80cm以上的搭接长度桥头应备有应急的材料机具成品梁桥面上的预铺道碴应铺于两个吊点之间,厚度不宜小于10cm同一孔两片梁的制成日期之差应符合以下规定:制成日期距架设日期超过30 d缺乏90 d时,不得大于10d;超过90d缺乏180d时不得大于20d;超过180 d时可适当放宽;超过三年时可不限。
橡胶支座储存温度应符合产品说明书的要求在储存和运输过程中,应防止直射与雨雪浸淋,并应距热源1m以上此外尚应保持清洁,并不应与酸、碱、油类和有机溶剂等相接触3架桥机解体运输架桥机解体运输时应符合铁道部现行的《铁路技术管理规程》和《铁路超限货物运输规那么》的有关规定各型架桥机解体运输应按该机说明书的要求执行悬臂式架桥机必须执行挂在列车尾部的规定在挂运前和挂运途中,特别是在受冲撞后应检查钩销是否折断、转向心盘螺栓是否损伤和主机两端牵引梁是否有较大变形等情况具有自力走行能力的架桥机、铺架机挂运时应符合以下要求:1拆除主机和机动平车的万向联轴节,并安上直流电机齿轮端盖防止滑落离合器拨到空档,同时将离合器手柄固定2牵引减速箱与时补油,并检查牵引走行系统各处走行螺栓是否松动,走行电机加装防止脱落装置3架桥机、铺架机编入列车后,将大、小闸放在运转位,关闭重联塞门,开启无火回送装置4一号车上的拖梁钢丝绳适当放松5在挂运时仔细检查各部紧固状况,拧紧螺栓6通行的线路无死弯、反超高和三角坑等病害。
