砌筑检查井施工方案

枫**
实名认证
店铺
DOCX
10.50KB
约2页
文档ID:485511404
砌筑检查井施工方案_第1页
1/2

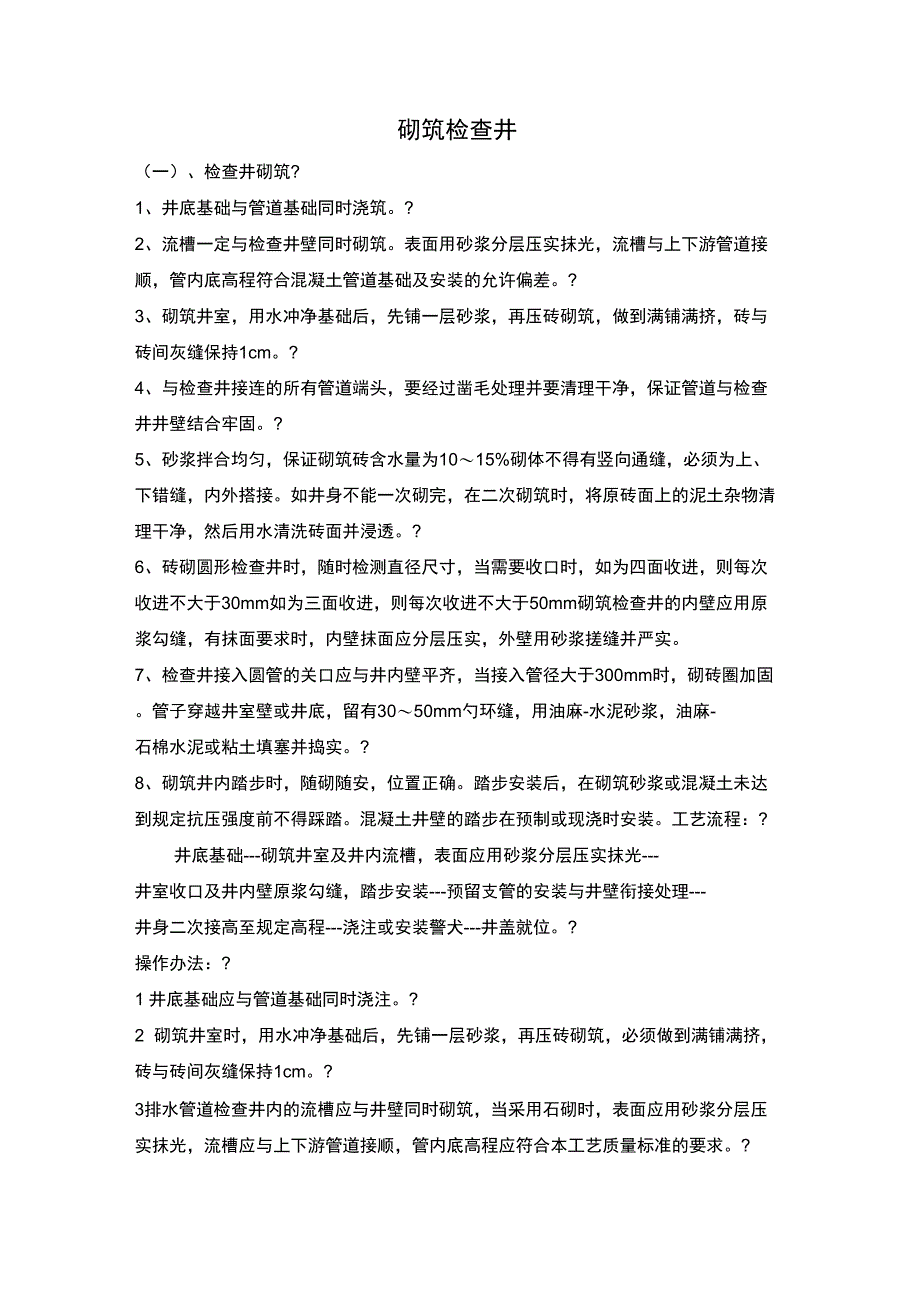

砌筑检查井(一)、检查井砌筑?1、井底基础与管道基础同时浇筑2、流槽一定与检查井壁同时砌筑表面用砂浆分层压实抹光,流槽与上下游管道接顺,管内底高程符合混凝土管道基础及安装的允许偏差3、砌筑井室,用水冲净基础后,先铺一层砂浆,再压砖砌筑,做到满铺满挤,砖与砖间灰缝保持1cm4、与检查井接连的所有管道端头,要经过凿毛处理并要清理干净,保证管道与检查井井壁结合牢固5、砂浆拌合均匀,保证砌筑砖含水量为10〜15%砌体不得有竖向通缝,必须为上、下错缝,内外搭接如井身不能一次砌完,在二次砌筑时,将原砖面上的泥土杂物清理干净,然后用水清洗砖面并浸透6、砖砌圆形检查井时,随时检测直径尺寸,当需要收口时,如为四面收进,则每次收进不大于30mm如为三面收进,则每次收进不大于50mm砌筑检查井的内壁应用原浆勾缝,有抹面要求时,内壁抹面应分层压实,外壁用砂浆搓缝并严实7、检查井接入圆管的关口应与井内壁平齐,当接入管径大于300mm时,砌砖圈加固管子穿越井室壁或井底,留有30〜50mm勺环缝,用油麻-水泥砂浆,油麻-石棉水泥或粘土填塞并捣实8、砌筑井内踏步时,随砌随安,位置正确踏步安装后,在砌筑砂浆或混凝土未达到规定抗压强度前不得踩踏。

混凝土井壁的踏步在预制或现浇时安装工艺流程:?井底基础---砌筑井室及井内流槽,表面应用砂浆分层压实抹光---井室收口及井内壁原浆勾缝,踏步安装---预留支管的安装与井壁衔接处理---井身二次接高至规定高程---浇注或安装警犬---井盖就位操作办法:?1 井底基础应与管道基础同时浇注2 砌筑井室时,用水冲净基础后,先铺一层砂浆,再压砖砌筑,必须做到满铺满挤,砖与砖间灰缝保持1cm3排水管道检查井内的流槽应与井壁同时砌筑,当采用石砌时,表面应用砂浆分层压实抹光,流槽应与上下游管道接顺,管内底高程应符合本工艺质量标准的要求4砖砌圆形检查井时,应随时检测直径尺寸,当需要收口时,如为四面收进,则每次收进不应大于30mm如为三面收进,则每次收进不应大于50mm砌筑检查井的内壁应采用原浆勾缝,在有抹面要求时,内壁抹面应分层压实,外币用砂浆搓缝并应压实5砖砌检查井的踏步应随砌随安,位置之前,踏步安装后在砌筑砂浆或混凝土未达到规定抗压强度前不得踩踏6砖砌检查井的预留管应随砌随安,预留管的管径、方向、标高应符合设计要求,管与井壁衔接处应??严密不得漏水,预留支管口应用低强度等级砂浆砌筑封口抹平7当砖砌井身不能一次砌完,在二次接高时,应将原砖面得泥土杂物清理干净,再用水清洗砖面并浸透。

8砖砌检查井接入圆管的管口应予井内壁平齐,当接入管径大于300mm时寸,应砌砖圈加固管子穿越井室壁或井底,应刘有30-50mm的环缝,用油麻、水泥砂浆,油麻-石棉水泥或黏土填塞并捣实9砖砌检查井砌筑至规定高程后,应及寸浇注或安装井圈,盖好井盖冬雨期施工:?1雨期砌筑检查井寸,应在管道铺设后一次砌起井身为了防止漂管,必要寸可在检查井的井室底部预留进水孔,但还土前必须砌堵严实2冬期砖砌检查井应有覆盖等防寒措施,并应在两端管头加设风挡,必要寸可采用抗冻砂浆砌筑对于特殊严寒低区,管道施工应在解冻后砌筑。

下载提示
相似文档
正为您匹配相似的精品文档
