文档详情

外墙腻子施工组织方案

m****
实名认证
店铺
PDF
1.04MB
约18页
文档ID:571358532
外墙腻子施工组织方案_第1页
1/18

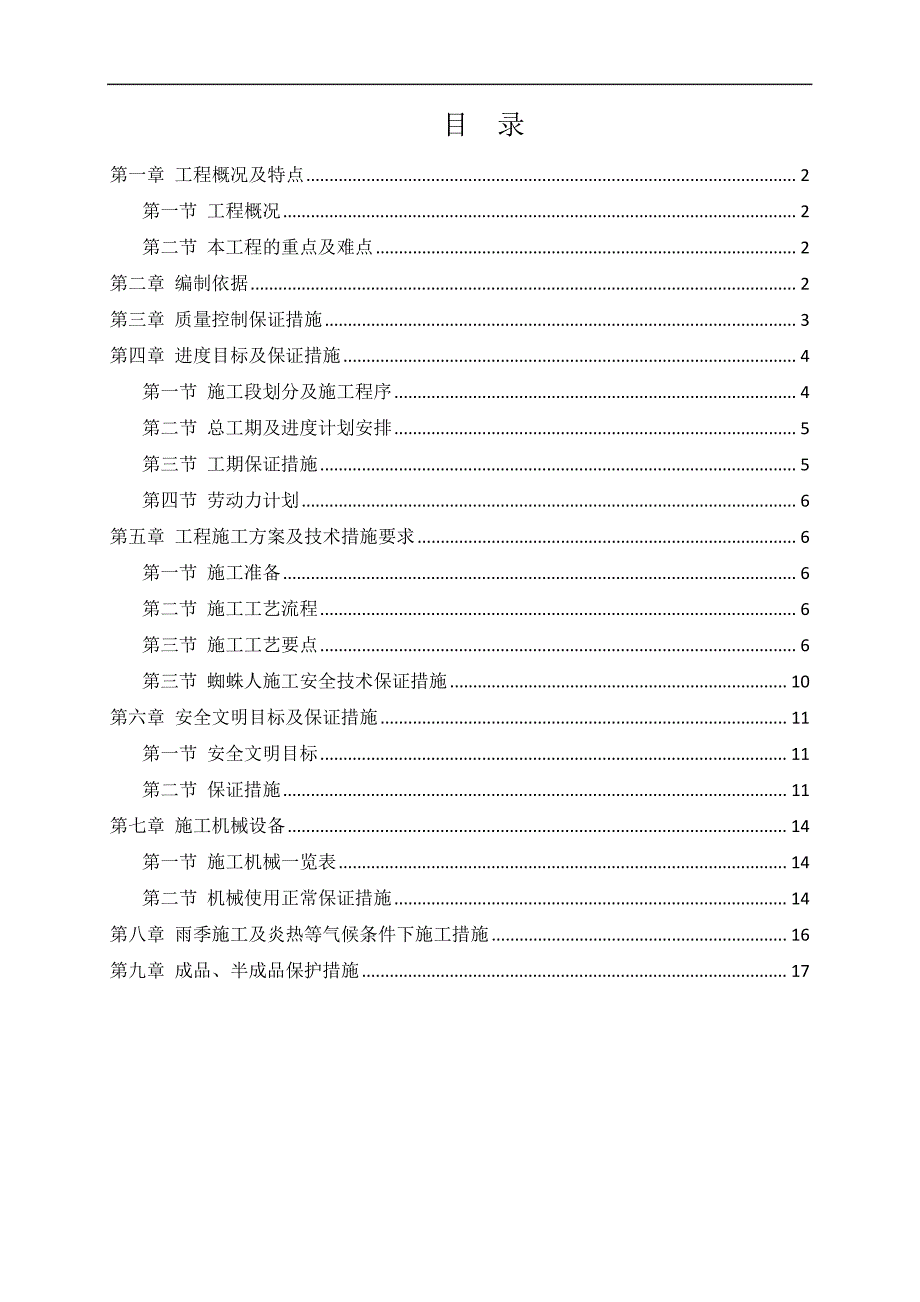

目 录 第一章 工程概况及特点 .......................................................................................................... 2 第一节 工程概况 ............................................................................................................... 2 第二节 本工程的重点及难点 ........................................................................................... 2 第二章 编制依据 ...................................................................................................................... 2 第三章 质量控制保证措施 ...................................................................................................... 3 第四章 进度目标及保证措施 .................................................................................................. 4 第一节 施工段划分及施工程序 ....................................................................................... 4 第二节 总工期及进度计划安排 ....................................................................................... 5 第三节 工期保证措施 ....................................................................................................... 5 第四节 劳动力计划 ........................................................................................................... 6 第五章 工程施工方案及技术措施要求 .................................................................................. 6 第一节 施工准备 ............................................................................................................... 6 第二节 施工工艺流程 ....................................................................................................... 6 第三节 施工工艺要点 ....................................................................................................... 6 第三节 蜘蛛人施工安全技术保证措施 ......................................................................... 10 第六章 安全文明目标及保证措施 ........................................................................................ 11 第一节 安全文明目标 ..................................................................................................... 11 第二节 保证措施 ............................................................................................................. 11 第七章 施工机械设备 ............................................................................................................ 14 第一节 施工机械一览表 ................................................................................................. 14 第二节 机械使用正常保证措施 ..................................................................................... 14 第八章 雨季施工及炎热等气候条件下施工措施 ................................................................ 16 第九章 成品、半成品保护措施 ............................................................................................ 17 第一章 工程概况及特点 第一节 工程概况 序号 容 说明 1 工程名称 万科金域中央一期(金域花园一期 1#-9#)外墙涂料施工工程 2 工程地点 市南海区海八路以南,一环以东,永胜东路以北 3 工程性质 商业住宅 4 工程规模 占地面积为 4.7 万㎡,总建筑面积为 26.96 万㎡。

地下 2 层,建筑面积为 6.9 万㎡;地上 41-52 层,建筑面积为 20.06 万㎡外墙总涂料面积约为:92000 ㎡ 5 建筑高度 1#-6#楼建筑高度 120 米,7#、8#楼建筑高度 150 米 6 建设单位 市南海区万瑞投资 7 设计单位 市岭南建筑设计咨询 8 监理单位 市城建监理 9 施工单位 中国建筑第四工程局 第二节 本工程的重点及难点 序号 重难点分析 应对措施 1 涂料工程施工质量要求高 严格按照涂料说明书配置涂料 加强对基层的检查、处理和验收,确保基层的含水率和 PH 值满足施工要求抹灰面龄期 14d 后方进行涂料施工 施工时注意温度和湿度对涂料施工的影响避免出现质量问题 加强质量通病的学习, 并做好技术交底 建立严格的质量管理制度 2 成品保护难 施工前安排好施工顺序,施工时注意工序的衔接,避免事后返修 严格按要求调配涂料,稠度符合要求施工时应防止涂料流坠 涂料施工时,将事先将外架上的垃圾清理干净 第二章 编制依据 序号 编制依据 1 《建筑工程施工质量验收统一标准》GB50300-2013 2 《建筑装饰装修工程质量验收规》GB50210-2001 3 《建筑涂饰工程施工及验收规程》JGJ/T29-2003 4 《建筑施工安全检查标准》 JGJ59—2011 5 《工程建设标准强制性条文》(房屋建筑 2011 版) 6 万科《工程技术统一标准》 7 《建筑施工高空作业安全技术规》JGJ80-91 第三章 质量控制保证措施 质量目标 质量目标为合格。

严格按公司质量管理体系运作, 坚持全面质量管理,保证工程质量满足合约中的优良要求 质量控制要求 垂直度 ≤3mm 表面平整度 ≤3mm 阴阳角方正度 ≤3mm 颜色 颜色一致,图案与颜色必须符合设计和选样的要求 施工质量 严禁起皮、掉粉、刷漏和透底 装饰线、分色平直:偏差不大于2mm 严禁反碱、咬色流坠、疙瘩 序号 质量通病 防止措施 1 腻子粘接不牢 (1)基层须整洁坚实,有油垢墙面刷火碱水溶液清洗 (2)选择质量合格的腻子 2 腻子翘皮脱落 严禁上道腻子未干就批第二遍腻子 3 腻子起泡 在抹水泥砂浆的基层上抹腻子时,其基层含水率不宜超过16%施涂水性和乳液涂料含水率不得大于10%;木料制品含水率不得大于12% 4 腻子裂纹 调腻子时,稠度适中,胶液略多些;凹坑处清理干净,并涂一遍粘结液;洞口较大,刮腻子应分层进行,并反复刮抹平整 5 涂料流坠 (1)刮补腻子后要打磨平整; (2)刷涂料时要用力刷均,涂刷的涂膜,实行多遍涂刷,严防一次涂膜太厚; (3)控制涂料粘度; (4)施工场所要通风并选用干燥稍快的涂料品种 6 涂料刷纹 (1)调制好涂料的施工粘度,选用配套的稀释剂,涂料应具有较 好的流平性,挥发速度适宜。

施涂应顺木纹的方向进行采用柔软的油刷,理涂动作要轻快 (2)应用水砂纸轻轻打磨平整,并用湿布擦净,然后再施涂一道涂料 7 涂料咬底 (1)底层涂料和面层涂料应配套使用应待底层涂料完全干透后,再施涂面层涂料 (2)涂刷强溶剂涂料时,技术应熟练,操作准确、迅速,反复次数不宜多 8 涂料皱纹 (1)涂刷应严格控制施涂温度和涂料的工作度 (2)施涂应纵横展开,并应控制稀释剂的用量 9 涂料起泡 (1)基层应充分干燥后,才进行涂饰要认真清理基层,再进行施涂增强涂膜的附着力,待一道涂膜干后再施涂二道涂料 (2)应在底层涂料完全干透,将表面的水分除净后,方可进行下一道工序 10 涂料针孔 (1)施涂粘度不宜过大,施工温度不宜过底 (2)涂料搅拌后,应停放一段时间后再用 (3) 注意风砂天及大风天不宜施涂 11 涂料粗糙 (1) 施涂的环境必须洁净,工具保持干净 (2) 涂料拌合应均匀,并应过筛将杂物除净 要注意涂料的混溶性,一般应用同种牲质的涂料混合基层必须满刮腻子,腻子干燥后,打光磨平,擦去粉尘再行施涂 12 涂料脱落 (1)施涂涂料前应将基层表面处理干净; (2)基层应干燥,霉染物应清除干净; (3)控制每遍涂刷层厚度; (4)控制基层含水率及 PH值; (5)腻子、底涂料、面涂料应配套,应选用与基层粘结力好的腻子和底涂料。

13 颜色不均匀 (1)当使用同一品种同一颜色,但批号不同的涂料应尽可能使用在不同的立面; (2)施涂刷前应将涂料搅拌均匀; (3)要求基层平整,材质均匀; (4)严防漏涂或泛碱现象产生; (5)大面积墙面施涂前,应先做好墙面分格,涂料的分段施工应以墙面分格缝、墙面阴阳角或落水管为分界线,尽量少接痕 14 返碱 (1)控制混凝土及抹灰表面含水率,施涂溶剂型涂料含水率不大大于8%;施涂乳液型涂料含水率不得大于10%, PH值应在10以下; (2)采用耐碱性良好的表面涂料 15 漏涂、透底 (1)严格按施工工序操作,避免漏涂产生; (2)复核涂料时要注意其遮盖力是否合格 16 掉粉 (1)基层须干燥,施涂溶剂型涂料含水率不得大于8%,施涂乳液型涂料含水率不得大于10%; (2) 施工气温不宜过低, 尤其是乳液型外墙涂料宜在 10℃以上施工; (3)基层材料龄期应符合有关规定,如混凝土应在 28天以上,水泥砂浆抹灰应在 14天以上,基层 PH值应小于10; (4)施涂前把涂料搅拌均匀,不得任意加水或用溶剂稀释涂料 第四章 进度目标及保证措施 第一节 施工段划分及施工程序 (1) 、将工程分为多个施工区域,分别由多批作业人员在不同区域分别进行流水作业。

对于由于外脚手架拉结等阻挡涂料施工的部位,将在施工过程中根据实际情况及时处理、调整 (2) 、 在施工过程中努力做好动态控制工作, 保证质量目标、 进度目标、 造价目标、安全目标、节约目标的实现在施工现场做好指挥、指导、分析、检查、监督工作,利用通讯,力求效率地完成施工管理任务,做到文明施工 (3) 、力求同其他施工单位协调好工作安排,争取穿插流水作业的顺利进行,互信互让,保证业主开发整体目标的实现 (4) 、整理好施工现场资料,对其进行收集、分类、整理、备份做材料的保管工作、成品保护工作、防台风、防汛、防炎等工作 第二节 总工期及进度计划安排 本工程施工面较大,工期较紧,因此合理做好进度控制,对按时按质完成本工程有重大意义 栋号 开工日期 完工日期 1#、2#、4#、5#、6#楼 开工日期: 2014 年 9 年 25 日 完工日期:2015 年 09 年 20 日 3#、7#、8#、9#楼 开工日期:2014 年 11 年 10日 完工日期:2015 年 12 年 30 日 说明:实际进度根据现场的提供的工作面进度而变动结合本工程的实际情况,我公司将实事地制定施工进度计划表。

如遇有特殊情况,及时调整原有计划,确保满足工期要求 第三节 工期保证措施 (1) 、施工进度计划保证:考虑天气及其他非正常因素影响,在制定施工进度计划时,留有适当的余地,并密切关注天气形势的变化,及时调整作业时间及相应方案,充分有效地争取时间 (2) 、设备人员保证:在施工过程中,合理缜密地组织和安排机具、劳动力,确保人力、物具的充分利用 (3) 、安全及施工质量的保证:认真严格的进行现场监督,加强质量巡检,加强劳动纪律管理,加强安全生产监督,避免因返工或安全事故等意外因素而影响工期 (4) 、后勤生活保证:合理安排职工食宿,劳逸结合,加强施工机具的维护,保证施工现场一切机具的正常运转,提高劳动效率 (5) 、材料资金保证:积极与各相关方协调配合,保证资金及时到位,确保材料及时入库 第四节 劳动力计划 结合现场实际进度情况,流水作业,各栋塔楼施工阶段拟投入施工经验丰富的操作工 60 人,动态化管理 第五章 工程施工方案及技术措施要求 第一节 施工准备 1、技术准备 了解设计要求,熟悉现场实际情况施工前对施工班组进行书面安全技术交底 2、材料准备 (1) 、根据本工程的涂料性质、 颜色(根据业主要求) ,结合实际面积与材料损耗,正确计算备料,订货应一次订足,一次生产,避免因不同批次而产生色差。

(2) 、 材料进场后, 即时向业主及监理方报告, 并共同核验进场涂料的色泽、 品牌、出厂合格证、检验报告、文件等,符合标准后备用 (3) 、工程所用的涂料应按品种、颜色分别堆放,并实行专人管理 (4) 、所用的腻子料、底漆与面漆相配套 3、施工场地条件 (1) 、施工平台:利用爬架施工涂料的腻子、底漆 (2) 、堆料场地:用于摆设各种材料和工具每栋楼要求面积大约 50 平方米,无渗水、漏水,门窗牢固安全 第二节 施工工艺流程 第三节 施工工艺要点 1、基层验收 建筑物基面的好坏,对工程质量有举足轻重的影响,因此必须确保基面符合施工要求 (1) 、底层要有足够的养护期 新的水泥砂浆混凝土表面必须经过合理的养护时间,让其“吐碱”,并充分干燥,要求其含水率小于10%, PH 值小于 10后方可施工 混凝土或抹灰面基层的含水率和 PH值, 施涂溶剂型涂料时含水率不得大于8%, 施涂乳液型涂料时, 含水率不得大于10%,基层 PH 值必须小于 10在无可靠仪器测定含水率时,可以根据抹灰完成时间判定在常温下一般抹灰层 14 天以上,混凝土基层 28 天后才能达到上述指标如果养护时间太短,会严重影响外墙涂料工程施工质量。

(2) 、底层处理要合格 底层表面应干燥、坚实、牢固,不应有起砂、裂缝、疏松等缺陷外墙涂装的底层根据对涂装的要求分为普通、中级、高级抹灰底层或混凝土底层建筑外墙涂料施工前必须对抹灰和混凝土底层进行验收,未经验收或验收不合格的墙面不能进行涂装施工,如墙面有起砂、裂缝、疏松等现象应进行处理,要铲除疏松层,修补裂缝、缺棱掉角等缺陷,待验收合格后方可施工 指定使用涂料的墙面,应对其涂刷面积围作必要的建筑技术处理及墙面设计,与建筑涂料的特点相适应檐口、窗盘底部必须按技术标准完成滴水线构造措施;女儿墙及阳台压顶,其粉刷面应有指向侧的泛水坡度;对于涂刷面积较大的墙面,应作墙面装饰性分格设计;应合理处置墙管道与设备(如空调室外机、脱排机等)及该部位的建筑处理,减少对外墙饰面层的污染源 (3) 、底层表面清洁 底层表面必须清洁,无泥土、白霜、油污及脱模剂等污染物附着如发现有上述附着物,应用铲刀、钢丝刷、砂纸洗涤剂等除去,再用清水冲洗干净,干燥后方可进行涂装墙面经处理后应尽快进行施工,以免重新污染 2、基层清理 基层清理砼及抹灰表面的浮砂、灰尘等杂物清扫干净,粘附着的隔离剂用碱水(火碱:水=1:10)清刷墙面,然后用清水冲刷干净。

3、基层处理 基层处理外墙涂料部位用专用外墙防水腻子进行修补操作时要横抹竖起,填实抹平,并把多余腻子收净当底腻子找补超过 2mm 厚时,可在腻子掺入适量经过 80 目铜丝箩过筛的细砂或分遍批刮 消防楼梯完成面达到室完成面标准,做到表面平整,阴阳角方正,线条顺直;如完 成面达不到验收要求,可采用冲筋、加阴阳角条(材料由业主提供)等措施解决;若进行冲筋施工,筋条须经过三方验收合格后方可进入下道工序,腻子完成后须采取灯光辅助机械打磨 外墙对拉螺杆洞口封堵安装万科标准做法进行施工螺杆洞发泡胶或水泥砂浆填充密实;喇叭口部位 1:2 干硬性水泥砂浆封堵补平;外部 1.5mm 厚 JSI 型防水涂料(100mmx100mm ) 做法如图所示: 4、满刮两遍腻子 批刮二遍腻子,每遍腻子控制在 1mm 为宜,如需批较厚时,应分遍批刮,操作时要往返刮平,注意上下左右接茬两刮板间刮净,不能留有腻子尽量保持批同一厚度,避免有薄有厚,每遍要干透后才能批下一遍,最后一遍收板时,方向要一致,接茬处用美纹纸截止批完的腻子,干燥后用 机械打磨,保证腻子表面光滑一致即可在刮底腻子达到一定强度后,用机械打磨磨平表面嵌批的腻子。

检查表面清洁度,基层表面应没有浮灰 腻子要求: 应采用柔性、耐水性好、抗老化的专用外墙腻子, 腻子与涂料应相容匹配不得采用低强度的腻子,否则会影响涂层的质量,最后造成整个涂层的破坏另外 批刮的腻子不能太厚,腻子太厚会造成墙面开裂并脱落 5、涂刷封闭底漆 底漆的作用:封闭墙面的碱性,提高面涂料与墙面的附着力,避免因墙体过于干燥而大量吸收涂料, 并保证吸料量相当, 增加底层材料的强度 但底漆的作用也是有限的,虽使用了底漆,底层的 pH 和含水率也必须待符合要求后方可施工 涂料开桶后应充分搅拌均匀,如稠度太大,可根据说明书加稀释剂(乳胶漆一般是加水)来调整施工性能,注意根据要求,尤其是乳胶漆不可加入过量的水,否则水会使干燥后的涂层成膜困难及降低涂层的光泽度、耐久性和遮盖力等性能 施工时应先机械喷涂边角,再滚刷大面;先上后下,从左到右,不得乱涂刷,以防漏涂或涂刷太厚,涂刷不均匀等外墙底漆应均匀的滚刷一遍 底漆完成后个别缺陷或漏刮腻子处要复补,待腻子干透后打磨砂纸,把小疙瘩、腻子渣等磨平、磨光并清扫干净 底漆施工后与下一道施工间隔时间不少于 12 小时(室外,25℃) 6、涂刷第一道漆 涂刷第一道乳胶漆使用专用外墙漆,一般加 5~10%水稀释,充分搅拌后进行施工,滚涂一道即可。

要求涂布均匀,不流挂,不漏涂其中温度和湿度对涂料施工的影响: 一般湿度大于 85%的情况下不宜施工, 因为湿度过高的情况下, 涂膜干燥很慢,这样不仅影响涂层对墙面的附着力, 而且易使墙面发花 因此在空气湿度处于饱和状态时,如大雾天气时不能进行涂装施工,而在大雨过后,要待墙面干燥后方可施工外墙乳胶漆一般需要在 5 摄氏度以上施工,如果施工人员不注意及时调整施工时间,就会出现部分施工墙面的涂层成膜不好 施工后与下一道工序施工间隔不少于 4 小时(室外,25℃) 7、涂刷第二道乳胶漆 使用专用外墙漆,一般加 5~10%水稀释,充分搅拌后进行施工,滚涂一道即可要求涂布均匀,不流挂,不漏涂 8、清理验收 清理验收检查施工质量、不允许掉粉、起皮、不允许漏刷、透底、不允许泛碱、咬色, 颜色应一致,门窗洁净不允许流坠、疙瘩、要求无砂眼,无刷纹,分色线平直,偏差不大于 2mm 第三节 蜘蛛人施工安全技术保证措施 1、施工方法 (1) 、施工前认真检查吊 绳的固定点是否牢固,绳子是否有破损、老化、吊绳绳子向下转折处应用软布垫好 (2) 、蜘蛛人在施工过程中必须安排专职的绳子看护人员,待蜘蛛人施工完毕落地后方可离开。

(3) 、蜘蛛人施工时必须使用双绳工作,一根为主绳、一根为安全绳一根主绳为蜘蛛人所用,另一根安全绳为蜘蛛人员安全带所挂之绳,安全绳上有专用安全锁,起到了双保险的作用,操作人员施工时必须穿软底防滑鞋 (4) 、蜘蛛人施工时必须配备工具包,小型工具放入包,扳手、螺丝刀,胶枪等工具使用时必须系绳,以免出现工具坠落 2、施工安全保证措施 (1) 、蜘蛛人须持证上岗,操作人员应具有一定的基本条件与较高的素质蜘蛛人施工时要保持良好的精神状态,应无疾呆、健忘、精神失常、癫痫、脑外伤后遗症、心血管疾病、眩晕等疾病 (2) 、每天施工前对操作人员进行有针对性的班前安全教育 (3) 、酒后严禁进行高空作业 (4) 、蜘蛛人施工部位的地面要设置禁行区,做好维护,设立警告牌,防止高空坠物伤害 (5) 、室外施工时做好安全措施,高空作业人员要衣着灵便,系好安全带,戴好安全帽在下雨天,不进行室外作业,当超过四级大风时,应停止蜘蛛人施工先在楼顶平台选一个栓绳子的固定地方,如管道等,绳子要多栓几圈,反复负重实验做到万无一失将所有绳子搭角、搭棱、搭檐的地方用橡胶或地毯块垫底,以防磨擦 (6) 、楼顶设立人员做安全保护。

(7) 、楼底设巡视安全保护人员 (8) 、施工作业时使用的生命绳不应有接头,不应使用丙纶纤维材料 绳子的制造商应在其产品上标明有效试用期及使用条件,超过使用期的报废 (9) 、座板式单人吊具必须要国定在工作绳上当发生意外坠落状况时,作业人员能通过安全带将自己锁定在绳上,避免坠落 3、外墙施工条件 3.1、施工条件 (1) 、 气候条件: 国标特别要求, 当风力大于 4 级时, 不允许进行高空清洗等作业 外墙清洁不许要在良好的气候条件下进行,风力应小于 4 级4 级以上停止工作另外,下雨、有雾能见度差以及高温(38℃以上)和低温(0℃以下)等条件下都不适合外墙清洗 (2) 、人员条件:为保证高空作业人员安全,国标要求,施工人员重量不大于 75公斤;吊具的全部承载重量不得小于 165 公斤,而用于固定吊具的挂点装置的承载能力不应小于 330 公斤其中对于高空清洗作业,工具重量应不大于 20 公斤必须有良好的身体条件和心里素质,血压正常,视力良好,无恐高症 (3) 、设备条件:外墙清洁的设备必须处于良好的状态,如吊板有发毛、部分丝股渐裂等现象应立即更新 3.2、外墙施工操作 使用吊板的准备工作: (1) 、天气情况(下雨、雾、可见度低的天气) (2) 、现场勘察 (3) 、工具准备 (4) 、工作人员穿戴整齐,按规定系好安全带 (5) 、现场安全监督员到位,安全监督员应设两人,顶部一人地下一人。

放置高空作业指示牌,做到严格规,万无一失 第六章 安全文明目标及保证措施 第一节 安全文明目标 安全生产目标 (1) 、严格按照国家、省市、地区颁发的各项安全规、规程、标准组织施工、验收 (2) 、杜绝重大安全事故的发生 (3) 、工伤歇工率小于 1‰ 文明施工目标 将严格按照市有关创建文明安全工地的标准和要求、 本工程招标文件等有关标准和文件要求,高标准地布置施工现场,美化施工现场并严格进行管理 第二节 保证措施 1、安全生产保证措施 为了加强安全生产管理,根据本工程实际情况情况,避免事故的发生,争取零事故 目标,特制定以下管理措施: 1.1、安全施工制度 (1) 、本工程采用钢管脚手架施工方案必须要做好安全保障措施,每天在上班之前由专人进行检查脚手架是否安全、牢固,并在施工过程中进行检查监督,发现问题及时改正,提高工人的安全保障意识,消除安全隐患 (2) 、建立健全安全机构,安全责任落实到位,项目经理为施工现场安全管理第一责任人,具体由专职安全员检查工作安全工作,且各施工班组设兼职安全员检查班组安全工作 (3) 、 建立健全各级人员安全责任制, 定期进行安全生产检查, 经常对职工开展 “安全第一,预防为主”的思想教育。

(4) 、建立健全安全规章制度,进入现场人员必须按规定穿戴好安全保护用具,现场施工材料配专人看管,严格实行岗位责任交接制度,禁止酒后工作、带病工作 (5) 、施工人员必须遵守劳动纪律,坚守岗位,不擅自串离岗,不得在禁止吸烟区吸烟或用火不随意进入危险场所或触摸非本人操作的设备、电闸、阀门、开关等 (6) 、严禁攀登脚手架,对各种安全防护保险装置、设施、警告牌和标志牌不准随意拆除和挪动 1.2、加强安全学习教育活动 (1) 、 各岗位必须强化培训, 经公司严格考核通过, 方可持证上岗, 施工管理人员、机械操作人员须持专业上岗证,杜绝违章作业 (2) 、坚持全员安全教育,抓典型事例和隐患开展教育,增强安全生产、文明施工意识 (3) 、由专人负责现场安全施工,施工前向工人进行安全交底,签订安全责任书 1.3、高空作业安全防护 (1) 、高空作业的人员必须戴好安全带,扣好保险钩高处作业不准穿硬底鞋或带钉易滑鞋,不准往上或向下乱抛材料和工具等物件 (2) 、高空作业人员不带病上岗,凡患有不适宜从事高空作业疾病的人员,一律禁止从事高空作业 (3) 、高空作业应有足够的照明设备和避雷设施高空作业、机械作业,做到统一指挥、统一信号,划定安全警界区。

加强施工现场管理,做到工完、料尽、场清,防止各类事故发生 (4) 、高空作业所需的料具、设备等,必须根据施工进度随用随运,禁止超负荷运转;施工垃圾应集中堆放,及时清理,倾倒于专门区域 (5) 、六级以上大风、大雨、大雪、浓雾,禁止从事露天高空作业 (6) 、高空作业的料具应堆放平稳,工具应随时放入工具袋,严禁乱堆乱放和从高处抛材料、工具、物件 (7) 、停用、停电时应切断电源,吊篮篮筐应降至地面 (8) 、钢丝绳使用应有足够的安全储备,凡表面磨损、腐蚀、断丝超过标准、有死弯、断股、抽芯外露的不得使用,吊钩应有防止脱钩保险装置;卡环在使用时应使销轴和环底受力 (9) 、禁止与其它工种上下垂直、同时作业,施工用具必须在脚手架平台上放稳,防止坠落伤人 (10) 、在贮存和使用溶剂型底涂料、面涂料及稀释剂之处,严禁烟火; (11) 、配备必要的防护眼镜、防护面罩 2、文明施工保证措施 2.1、组织保证 为保证现场的文明施工,建立以公司工程部、工程项目部、施工队三级管理网络,并专设“文明施工管理组” ,把文明施工和开展5S(即整理、整顿、清扫、清洁、清理)活动列入项目管理的重要容,制订有关规章制度,经常督促检查实施情况。

2.2、料具管理 对该工程所用到的所有材料按规格分类、分区、分堆整齐存放 2.3、消防保卫 建立消防领导小组,完善责任制度,按规定配设消防器具,严格明火作业规定,禁用电炉,严格消防制度管理 2.4、形象文明 非施工人员不得擅自进入,进入施工现场的所有人员必须戴安全帽,严禁赤脚、拖鞋、喇叭裤、等上岗 2.5、精神文明 文明用语, 礼貌待人, 团结友爱, 垃圾集中堆放, 工作之余开展有意义的宣传教育,技术培训、娱乐等活动,增多精神文明生活 第七章 施工机械设备 第一节 施工机械一览表 1、腻子施工阶段 序号 名称 型号规格 数量 功率 1 灰刀 60 把 / 2 测湿仪 / 1 台 / 3 搅拌枪 / 12 把 / 2、底漆施工阶段 序号 名称 型号规格 数量 功率 1 搅拌枪 / 12 把 / 3 排刷 / 若干 / 4 喷枪 GRACO395T 60 台 / 5 测湿仪 / 1 台 / 6 空压机 4KW 20 台 4KW 3、面漆施工阶段 序号 名称 型号规格 数量 功率 1 滑板 700mm*250mm*30mm 60 个 / 2 吊 绳 150 米 60 条 / 安全绳 150 60 条 / 3 搅拌枪 / 12 把 / 4 优质羊毛滚筒 克里丝汀 200 个 / 拉花专用滚筒 克里丝汀 4900 型 200 个 5 排刷 / 若干 / 7 测湿仪 / 1 台 / 注:根据工作需要,适当增减施工机具、工具 第二节 机械使用正常保证措施 为加强施工设备管理,保证机械设备的良好状态,实现机械设备管理的制度化、规化,达到优质、高效、低耗、安全、环保的要求,以适应施工生产的需要,我们特制定以下管理措施,将在工程施工中切实执行,保障工程建设的顺利进行。

1、机械设备检验及验收 设备管理员先查验设备提供单位的资质, 项目设备管理员还需查验分包提供的其它机械及其基本技术资料(包括出厂合格证,大修记录等) ,合格后,进行下列进场安装前验收: 序号 制度容 1 物资采购管理部会同项目设备管理员组织相关人员对其进行检查、验收 2 检查机械的完善情况,外部结构装置的装配质量,连接部位的紧固与可靠程度,润滑部位、电气系统的完整性等项容,并填写《机械设备进场验收记录》 3 项目设备管理员组织相关人员对设备外观进行检查,要求机械设备外观整洁、颜色一致,经验收合格后方能进入现场 4 设备验收合格后,在进行施工生产前,由项目设备管理员检查操作人员的操作证(对外省市的应有省级劳动部门或其他主管部门颁发的中华人民国特种作业操作证)并预留其复印件存档,合格后,方能进入现场进行施工作业 2、机械设备日常管理 2.1、建立机械设备台帐 机械设备经安装调试完毕,确认合格并投入使用后,由项目经理部设备管理员登记进入项目机械设备台帐备案对台帐的大型机械建立技术档案,档案中包括:原始技术资料和验收凭证、建委颁发的设备编号及经劳动局检验后出具的安全使用合格证、保养记录统计、历次大中修改造记录、运转时间记录、事故记录及履历资料等。

2.2、执行“三定”制度 由项目设备管理员负责贯彻落实机械设备的“定人、定机、定岗位”的“三定”制度由分包单位填写机械设备三定登记表并报项目备案 2.3、执行安全技术交底制度 机械设备操作人员实施操作之前,由项目设备管理员/安全工程师对机械设备操作人员进行安全技术交底 2.4、执行定期检查保养制度 序号 制度容 1 机械工程师在每月月初编制机械设备维修保养计划,由设备管理员负责组织、监督专人实施并做好设备的保养检查记录 2 对分包商提供设备由分包商编制月度维修保养计划并交至生产设备现场管理部处存档,由设备管理员督促实施并做好记录 3 机械设备的修理由设备管理员督促设备供应商的专业人员进行,并填写《机械设备维修记录》存档备查 4 严格遵守维护保养制度,根据情况每天或每月留出必要的保养时间,保证机械设备的 正常运转 5 由于机械设备发生故障造成事故时,设备管理员应认真填写施工设备事故报告单,报告生产设备现场管理部经理,认真、及时处理 3、机械设备的使用管理 序号 容 1 在机械设备投入使用前,项目设备管理员应熟悉机械设备性能并掌握机械设备的合理使用的要点,保证安全使用 2 经过防噪处理后机械设备的噪音必须符合环保要求。

3 不允许任意拆卸固定配置的附属设备及零部件或任意变更机械设备的结构 第八章 雨季施工及炎热等气候条件下施工措施 1、气温影响下施工措施 (1) 、请不要在气温 5°C 以下和下雨前后施工 (2) 、早晚和中午的温差太大时,以及夜间冷透了而到了中午也没暖过来的墙面也不能施工,否则会引起密着不良,所以请充分注意 (3) 、在结了冰的基面上不能施工 2、风的影响下施工措施 当风速达到 5m/s 以上时,应停止施工,特别在低气温时更应注意,由于风的原因壁面的温度会降得比空气还低,为了减少风带来的影响,应注意遮上蓬布 3、雨的影响下施工措施 涂刷的材料如果在还没有完会干燥的时候被雨淋了的话,涂料会被冲走,不仅施工时应注意气象情况,即使施工完成后也应注意气象情况在施工前如果下了雨,施工基面里留有水分,使含水率变高,便不能强行施工下雨前,将每日即将要施工的基面部分用蓬布盖好,可以不误时连续施工,绝对不能在含水率超过规定标准的基面上施工,不按操作规程施工,会引起涂膜剥离 4、结露的影响下施工措施 即使白天是晴天晚上也会结露,到了早上基面的表面上会有一层露珠,此时强行施工,会引起涂膜与基面的密着性不佳,应等基面完全干燥之后再进入施工。

5、湿度的影响下施工措施 湿度高的日子施工,干燥速度会减慢,应注意通风,湿度超过 80%时应停止施工,因气象条件造成施工效果不佳的情况主要集中在冬季, 应特别注意当地当时的气象情况 第九章 成品、半成品保护措施 1、管理措施 (1) 、搞好土建与安装、装饰工程的协调配合,互相交换进度计划及有关的技术交底、工序安排、特殊工艺要求等资料,做到心中有数,相互熟识,避免盲目施工 (2) 、搞好与各分包单位的关系,加强了解,增进信任,密切合作,以“保证工程的顺利进行”作为共同且唯一的原则和目标,并为之而努力 (3) 、定期召开工程协调会,由项目部组织,主要介绍各方的进度情况及急需解决的问题,相互通气,力争把问题消灭在萌芽状态中 (4) 、如因工程需要,任一分包方均可以向其他分包方提出要求和帮助,如解决不了的可向项目部提出,并可随时召开协调会 (5) 、协调小组成员应经常深入施工现场,发现问题及时处理,处理不了的及时上报,以便领导层迅速决策解决 (6) 、加强对工人的教育,提高工人的成品保护意识和道德素质,做到“我不破坏别人、别人不破坏我、不相互破坏”的“三不”原则,并加强工人间的合作和交流,使工人们能融洽相处,并能相互体谅、相互帮助。

(7) 、制定严格的规章制度,对于破坏成品者将根据实际情况进行赔偿;尤其对于恶意破坏者除加倍要求赔偿外, 还要将当事人驱逐出施工现场, 并对所属队伍进行罚款;对于保护成品措施得当的队伍和个人进行适当的奖励 (8) 、我单位为防备恶劣天气和意外,对现场工料及完成工程造成破坏而进行覆盖和保护特别是所有穿过地面及墙身的贯穿物均应盖好,以防止渗入或漏入下一层,所有管道、管件、立管、污水管也应受到同样保护 2、成品、半成品保护职责 (1) 、制定成品、半成品保护的组织管理机构及相关规章制度、以及具体的保护方法;现场保卫在进行每日检查过程中,将成品的监护当作一项主要的工作 (2) 、加强对职工的保护教育,增加工人的成品、半成品保护意识,尤其在操作和搬运,行走过程中相互监督、自觉维护 (3) 、除在施工现场加设标语外,在必须进行保护的成品处标定醒目的成品保护标志 (4) 、对成品、半成品的保护不力的部门和个人,以及因粗心、漠视或故意破坏他 人成品的部门和个人,区分不同性质和损失程度,予以不同程度的处罚 3、成品、半成品保护措施 (1) 、进行操作前将不进行刷漆的门窗及其它相关的部位遮挡保护好。

(2) 、刷完漆的墙面,随时用木板或小方木将口、角等处保护好,防止碰撞造成损坏 (3) 、拆脚手架时,要轻拿轻放,严防碰撞已刷完漆的墙面 (4) 、严禁施工人员在已刷好漆的面层乱写乱画,污染墙面 (5) 、严禁明火靠近已涂刷完成的墙面,以防污染,确保漆膜表面洁净、光亮 。

下载提示
相似文档
正为您匹配相似的精品文档
