文档详情

公路水运工程“平安工地”考核评价与衡量实用标准化(试行)

公****
实名认证
店铺
DOC
218KB
约45页
文档ID:495591734
公路水运工程“平安工地”考核评价与衡量实用标准化(试行)_第1页
1/45

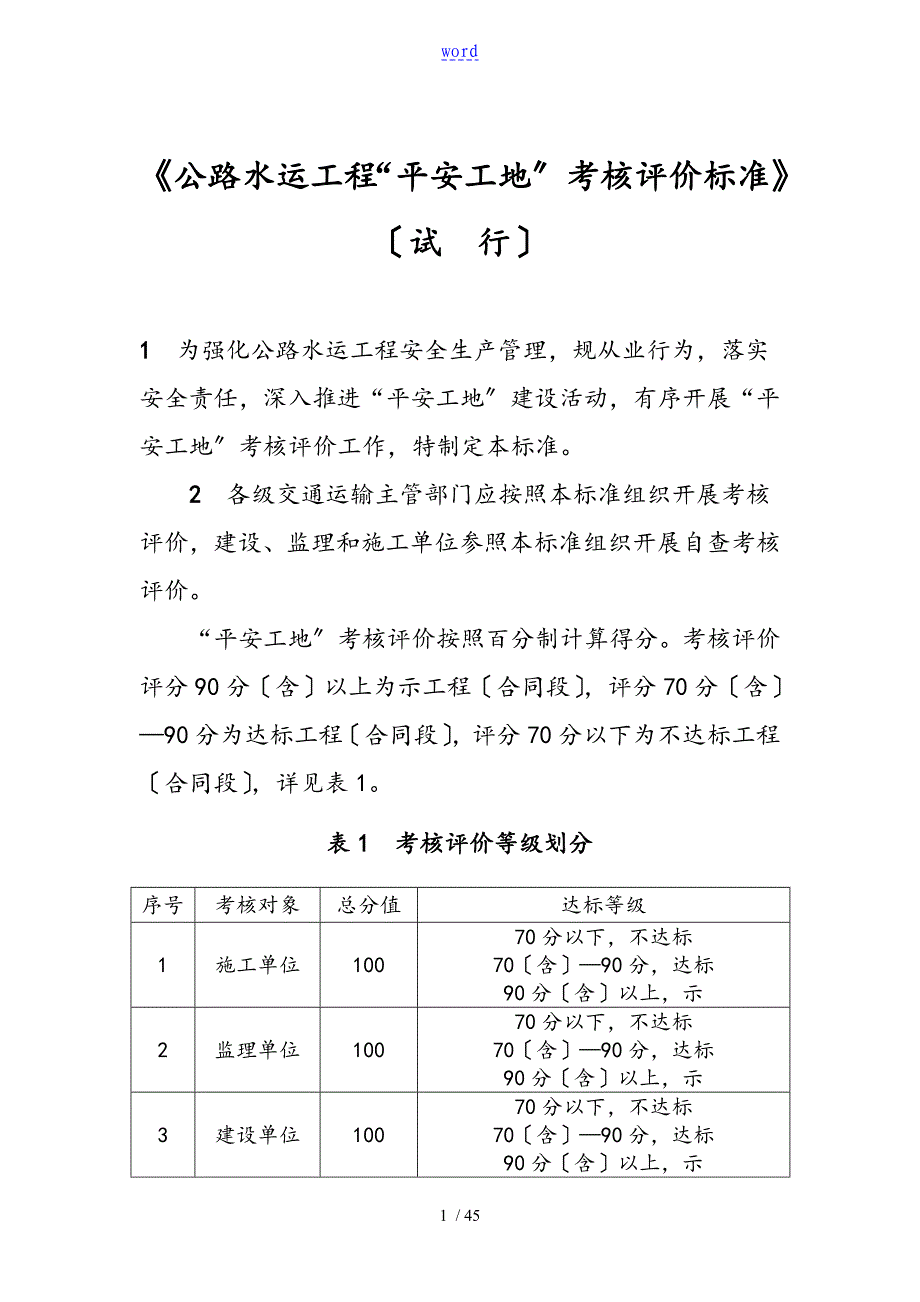

word《公路水运工程“平安工地〞考核评价标准》〔试 行〕1 为强化公路水运工程安全生产管理,规从业行为,落实安全责任,深入推进“平安工地〞建设活动,有序开展“平安工地〞考核评价工作,特制定本标准2 各级交通运输主管部门应按照本标准组织开展考核评价,建设、监理和施工单位参照本标准组织开展自查考核评价平安工地〞考核评价按照百分制计算得分考核评价评分90分〔含〕以上为示工程〔合同段〕,评分70分〔含〕—90分为达标工程〔合同段〕,评分70分以下为不达标工程〔合同段〕,详见表1表1 考核评价等级划分序号考核对象总分值达标等级1施工单位10070分以下,不达标70〔含〕—90分,达标90分〔含〕以上,示2监理单位10070分以下,不达标70〔含〕—90分,达标90分〔含〕以上,示3建设单位10070分以下,不达标70〔含〕—90分,达标90分〔含〕以上,示4工程项目10070分以下,不达标70〔含〕—90分,达标90分〔含〕以上,示 各考核项目评分时采取扣分制,扣分限值为各考核项目总赋分值 工程项目“平安工地〞考核评价计分按以下公式计算: 建设单位得分=〔考核项目实得分/考核项目应得分〕×100 监理单位得分=〔考核项目实得分/考核项目应得分〕×1002.3.3 施工单位得分=施工单位根底管理得分×0.5+施工单位施工现场得分×施工单位根底管理得分=〔考核项目实得分/考核项目应得分〕×100施工单位施工现场得分=〔考核项目实得分/考核项目应得分〕×100 工程项目阶段得分P=Σ监理单位得分 ∑〔施工单位得分×合同价〕建设单位得分×0.2+————————×0.2 + ———————————×监理单位个数 ∑施工单位合同价2.3.5 工程项目综合得分C=开工前安全生产条件审查分5〔分〕+〔∑工程项目阶段得分/项目考核评价次数〕×0.7+项目交工前考核评价得分×0.25。

注:1.工程项目开工前未开展安全生产条件审查,扣5分2.项目考核评价次数是指交通运输主管部门组织的考核评价次数〔含复查不达标的次数〕3.施工单位根底管理得分和施工现场得分均应达到70分〔含〕以上,否如此不达标4.按照本标准开展考核评价时,考核评价单位可在相应考核项目酌情扣分,扣分不超过该考核项目规定的权重分数5.计算得分准确到小数点后1位3 在确保本标准表格〔附后〕中类别与权重不变的情况下,各省级交通运输主管部门可结合本地实际情况增加或细化考核项目,调整考核项目的分值〔非黑体字考核项目〕标记*与加黑的“考核项目〞与“考核容与评价标准〞不得调整4 工程项目开工前,建设单位应按表3的要求组织开展安全生产条件审查,对审查记录与结论署名并负责,同时将审查结果向负责监管的交通运输主管部门备案5 交通运输主管部门开展“平安工地〞考核评价工作时,应组织有关人员或委托安全专业机构的专家组成评价小组,小组成员不少于3人,达标考核评价工作实行组长负责制,小组成员对评价记录与结论署名并负责6 交通运输主管部门开展“平安工地〞考核评价工作时,可参考建设单位报备的考核评价结果,对项目全部监理和施工合同段按不少于三分之一的比例进展抽查,对建设单位考核评价的各等级的监理和施工合同段均应覆盖到。

拟申报示工程的,应对全部参建单位进展考核评价 发生1起一般生产安全责任事故,负有事故责任的施工合同段在考核评价得分根底上直接扣10分,监理合同段在考核评价得分根底上直接扣10分发生2起一般或1起较大生产安全责任事故,负有事故责任的施工合同段直接评为不达标等级,监理合同段在考核评价得分根底上直接扣15分,建设单位在考核评价得分根底上直接扣15分发生1起重大与以上生产安全责任事故,工程项目评为不达标等级,建设单位与相关的监理和施工单位评为不达标等级 交通运输主管部门组织开展的考核评价,因安全生产问题被停工整改2次以上,被主管部门约谈项目法人、企业法人或逾期不落实书面整改要求的,在考核评价过程中,存在明显安全管理漏洞、重大安全隐患的,考核评价单位可根据实际情况在工程项目计算得分的根底上酌情扣5-10分6.3 对施工现场采用新技术、新工艺、高科技手段等措施提高安全生产管理效率的施工单位,考核评价单位应结合实际情况在施工单位计算得分的根底上酌情加1-5分7 各省级交通运输主管部门应专人负责“平安工地〞考核评价工作,建立健全考核评价工作档案,将组织开展的高速公路与大型水运工程“平安工地〞考核评价结果按照表2的格式整理填写,于每年12月1日前报交通运输部。

8 本标准由交通运输部负责解释各省级交通运输主管部门可根据本标准与本地工程实际情况制定细如此 / 表2 工程项目“平安工地〞考核评价表项目名称设计单位建设里程工程概算桥隧比例批准工期〔月〕实际开工日期〔年月〕计划交工日期〔年月〕建设单位建设单位名称建设单位得分不达标次数达标等级监理单位监理合同段监理单位名称监理单位得分不达标次数达标等级12345施工单位施工合同段施工单位名称施工合同价施工单位根底管理得分施工单位现场得分施工单位得分不达标次数达标等级12345678工程项目得分达标等级工程项目综合得分达标等级注:水运工程项目不必填写桥隧比例和建设里程省份: 评价〔填表〕单位〔盖章〕: 填表人: 填表日期:表3 工程项目开工前安全生产条件核查表项目名称: 序号安全生产条件核查容需附资料是否满足存在问题说明1建设单位安全生产费用提取与使用符合国家行业相关要求附招标文件安全生产费用标准〔工程量清单〕2建设、监理、施工单位三方签订安全生产管理协议,明确各方安全职责。

附签订的安全生产协议书复印件3建设单位设置安全生产管理部门施工单位设置安全生产管理机构,配备人数、人员素质与工程规模相匹配监理单位设置专职安全监理工程师岗位附相关文件复印件等4施工单位安全生产许可证有效附施工单位安全生产许可证复印件5施工单位安全管理人员持“三类人员〞考核培训合格证书上岗,进场“三类人员〞资格、实际岗位与合同文件或变更文件对应附“三类人员〞花名册,并附证书复印件,提供合同文件与相应管理文件、工作记录6已进场的特种作业人员操作书有效,与相应工作对应附特种作业人员花名册,并附证书复印件7制定主要施工设备进场计划,已进场主要施工设备出厂合格证或检验资料证明与报验计划齐全附施工设备进场计划,附已进场主要施工设备出厂合格证或检验资料证明复印件和报验计划8施工组织设计中要编制安全措施和现场临时用电方案,且经监理审批附经监理审批的施工组织设计和临时用电方案9拟开工且超过一定规模的危险性较大工程专项施工方案有专家论证报告附论证记录文件或报告10主要施工风险已辨识评估,并制定预控措施附主要施工风险辨识评估与预控措施资料11拟开工的分局部项工程,施工单位应对从业人员开展安全生产教育培训附培训记录。

12监理工程师持证符合要求,安全监理人员按要求进场,并编制安全监理规〔计〕划附安全监理人员与安全监理书复印件,并附安全监理计划建设单位(盖章〕: 核查人: 核查日期:注:建设单位向交通运输主管部门报备时,1~4项应附附件资料,其余项附建设单位核查意见表4 施工单位根底管理考核评价表〔100分〕项目名称:港董家口港原油码头管架根底 合同段: 施工单位名称:裕和建设序号类别考核项目考核容与评价标准考核评价方法扣分标准得分备注1安全生产条件〔24分〕1.1*施工单位安全生产许可证(4分〕施工单位安全生产许可证有效安全生产许可证失效扣4分4分1.2*从业人员资格条件〔4分〕项目负责人与安全管理人员持“三类人员〞考核培训合格证书上岗,证书有效并与对应岗位人员身份相符施工现场每5000万元施工合同额的比例配备一名专职安全员特种作业人员持有效书上岗,与相应工作对应查“三类人员〞证件查台账,同时对现场在岗人员对应检查每发现一例未持有效证书或证书与对应岗位人员身份不相符,扣1分。

未按比例配备专职安全管理人员,发现少一人扣1分每发现一例特种作业人员未持有效证书,扣1分持证人在岗情况不明,扣1-2分4分1.3*从业人员保险(4分〕全员劳动用工登记按规定为施工现场作业人员办理意外伤害保险查花名册与保单发票未建立人员台账,扣4分,台账不完善,扣2分未办理意外伤害保险扣4分意外伤害保险未覆盖全员或不连续,扣1-3分2分台账不完善1.4安全组织机构(4分〕建立专职安全管理机构,安全组织机构框图悬挂明显位置项目、各部门与作业层安全岗位职责与责任人明确逐级签订安全生产责任书查施工单位文件与签订的责任书未建立专职安全管理机构,扣4分安全组织机构框图未悬挂,扣1分安全岗位职责和责任人不明确,扣1-3分未逐级签订责任书,扣2-4分责任书签订不规,扣1-2分4分1.5*机械设备管理(4分〕建立机械设备分类管理台账建立特种设备管理档案,一机一档特种设备安装拆除应由具备资质条件的单位承当大型模板、承重支架与未列入国家特种设备目录的非标准设备,应组织专家论证和验收工作特种设备投入使用前经检验合格,日常检查、维修、保养记录齐全查台账,现场核对未建立机械设备台账,扣2分,台账不全,扣1-2分特种设备档案不规,发现一处扣1分。

安装拆除由不具备资质条件的单位承当,扣2分/台未经论证和验收,发现一台扣2分特种设备未经检验合格投入使用,每发现一台扣2分;无日常检查、维修保养记录每发现1台扣1分;记录不全面,扣1-2分2分维修保养记录不全1.6施工作业手续〔4分〕根据工程实际,按规定办理跨线施工、交通管制与水上水下作业的相关安全许可手续未办理,扣4分4分2安全生产管理制度〔34分〕2.1安全生产例会制度(4分〕明确安全生产例会的时间、频次、参会主要人员会议记录清晰、全面会议要求落实到位并有书面。

下载提示
相似文档
正为您匹配相似的精品文档
