文档详情

落地式脚手架搭设要求

博****1
实名认证
店铺
DOC
109KB
约9页
文档ID:470680670

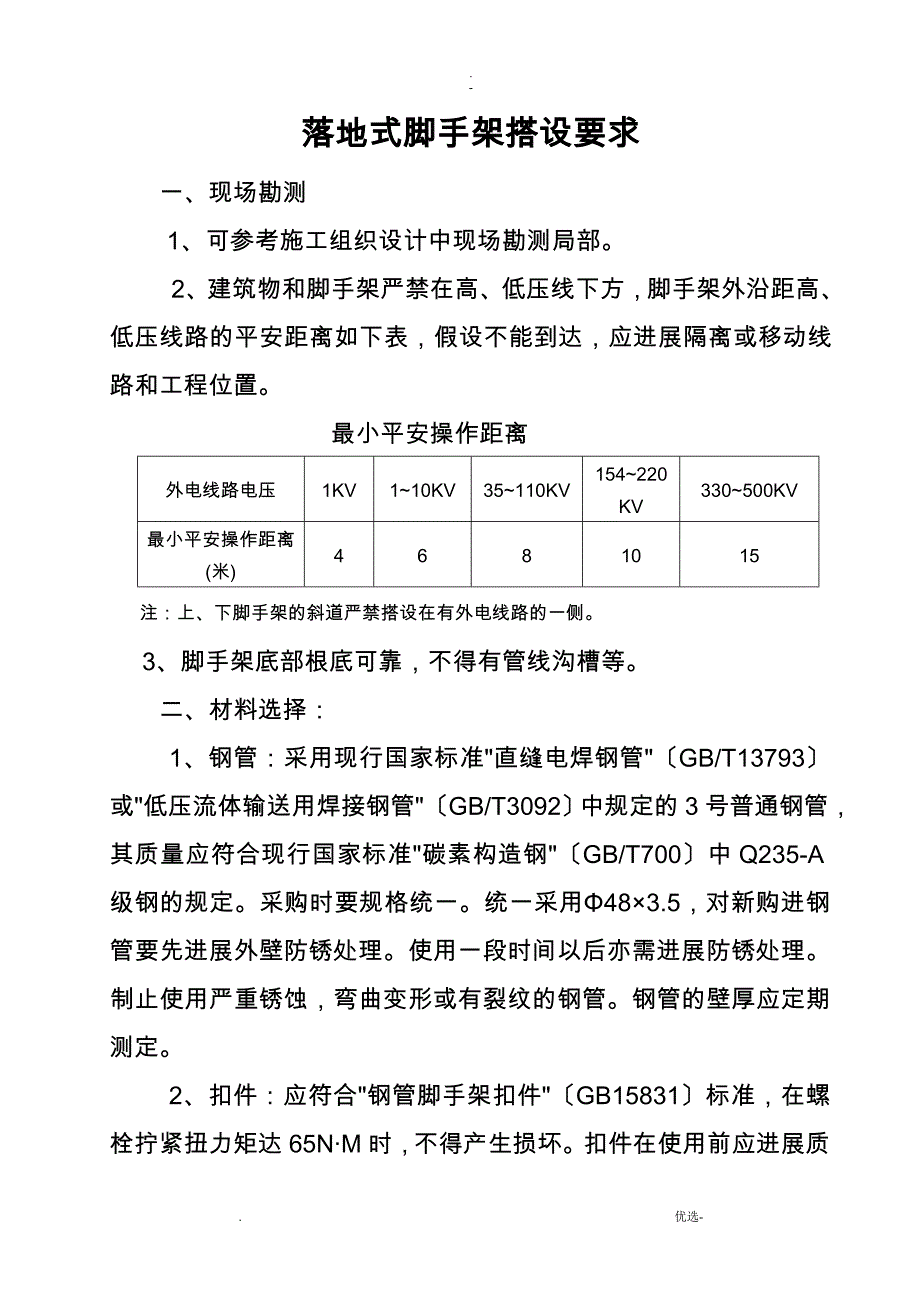

落地式脚手架搭设要求_第1页
1/9

-落地式脚手架搭设要求一、现场勘测1、可参考施工组织设计中现场勘测局部2、建筑物和脚手架严禁在高、低压线下方,脚手架外沿距高、低压线路的平安距离如下表,假设不能到达,应进展隔离或移动线路和工程位置最小平安操作距离外电线路电压1KV1~10KV35~110KV154~220 KV330~500KV最小平安操作距离(米)4681015注:上、下脚手架的斜道严禁搭设在有外电线路的一侧3、脚手架底部根底可靠,不得有管线沟槽等二、材料选择:1、钢管:采用现行国家标准"直缝电焊钢管"〔GB/T13793〕或"低压流体输送用焊接钢管"〔GB/T3092〕中规定的3号普通钢管,其质量应符合现行国家标准"碳素构造钢"〔GB/T700〕中Q235-A级钢的规定采购时要规格统一统一采用Φ48×3.5,对新购进钢管要先进展外壁防锈处理。

使用一段时间以后亦需进展防锈处理制止使用严重锈蚀,弯曲变形或有裂纹的钢管钢管的壁厚应定期测定2、扣件:应符合"钢管脚手架扣件"〔GB15831〕标准,在螺栓拧紧扭力矩达65N·M时,不得产生损坏扣件在使用前应进展质量检查,有裂纹、变形的严禁使用,出现滑丝的螺栓必须更换扣件应进展防腐处理3、脚手板:竹脚手板发现螺栓断裂、松动、锈蚀严重,竹片腐烂、断片,磨损严重的脚手板严禁使用木脚手板一般用杉木或松木,凡腐朽、扭纹、破裂的木板均不能用板厚宜不小于50mm,板宽200~250mm,板长2~6m板的两端80mm处用10#钢丝或落铁皮包箍并予钉牢4、平安网:密目网和小孔平安网无破损,腐蚀,符合国标GB5725—1997"平安网"和GB16909—1997"密目式平安立网"强制性标准三、操作人员脚手架支搭人员是国家确定的特种作业人员,身体安康,动作灵活,反响敏捷,且熟悉本工种操作规程和相关的平安知识高血压、晕高症、贫血、癫痫病等疾病和肢体不灵活的工人均不适合从事架子作业操作时应戴平安帽、系平安带、穿防滑鞋、着紧口工作服四、根底处理A:搭设高度H≤25m时,应将根底回填土夯实,上面加垫块或通长木板〔垫板宜采用长2.0~4.0m,宽大于0.2m,厚0.05~0.06m的无腐朽、裂纹,质地坚硬的木板〕并垂直于墙面放置〔双排〕,也可平行墙面放置,最后将脚手架立杆底座置于垫板上,再排放立杆。

B:搭设高度25m

六、主要杆件的要求1、立杆:立杆的接头必须采用对接扣件进展连接,相邻的两根立杆接头应交织布置,同层同跨不得设置两个立杆接头,各接头距大横杆的距离应小于步距的1/3〔大横杆同样〕立杆的接头在架体的最顶端处可采取搭接的方式,其搭接长度不应小于1.0米,并不少于两个旋转扣件固定,立杆伸出最边缘扣件的顶端距离不应小于100㎜立杆顶端宜高出女儿墙上皮1m,高出檐口上皮1.5m立杆搭设的允许偏差:立杆的垂直偏差,当架高在30米以下时,应不大于架高的1/200;当架高在30米以上时,应不大于架高1/400-1/600,同时全高的偏差不大于100㎜,立杆杆距的偏差为50㎜2、大横杆大横杆宜设置在立杆侧,其长度不宜小于3跨大横杆接长宜采用对接扣件连接同一排大横杆的纵向水平偏差不得大于该片架总长度的1/300,且不大于50mm,同跨、外大横杆之间的高差为10mm大横杆搭设时遇有弧度的构筑物时,应将大横杆按构筑物的弧度预弯后再搭设〔纵向扫地杆、剪刀撑杆件亦应按此要求去做〕3、小横杆凡有立杆与大横杆相交之处,都应设置小横杆,操作层和隔离层应增加小横杆,其间距一律≤1m小横杆应贴近每一立杆布置,用扣件扣在大横杆上方,小横杆距立杆的距离不应大于150mm,小横杆靠墙一端的端头至墙装饰面的距离不宜大于100mm。

伸出外排架大横杆边缘距离应在300mm左右,不应小于100mm4、扫地杆立杆底部应设置纵向及横向扫地杆纵向扫地杆搭设位置应在距离底座不大于200㎜的立杆上,横向扫地杆搭设位置应在紧靠纵向扫地杆下方的立杆上5、连墙杆连墙杆一律采用刚性连墙,垂直距离不大于4米,也不得大于3个大横杆的步距,水平距离不大于7米,也不得大于4个立杆的纵距,即按二步三跨设置一道连墙杆连墙杆设置应均匀,宜优先采用菱形布置,连墙杆应靠近主节点位置,距主节点的距离不应大于300mm最好拉接在外排立杆上,一字型、开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并不应大于4m〔2步〕连墙杆宜呈水平设置,当不能水平设置时,与脚手架连接的一端应下斜连接,不应采用上斜〔翘〕连接6、剪刀撑剪刀撑在纵向联系5-7根立杆,斜杆与地面的夹角为45°—60°之间,剪刀撑的下侧斜杆扣在立杆上,另一根斜杆扣在小横杆伸出的端头上剪刀撑钢管接长应采用搭接,搭接长度应不小于1000㎜,并且用两个扣件紧固24m以下脚手架均必须在外侧立面的两端各设置一道连续式剪刀撑,由底到顶连续设置,中间每道剪刀撑的间距不应大于15m,而且每片架不少于三道剪刀撑。

24m以上双排脚手架应在外侧立面沿整个长度和高度上设置连续式的剪刀撑七、殊情况的处理1、阴阳角处脚手架阴阳转角处应形成井字形,在搭设脚手架阴阳转角时中心节点不能缺少立杆,防止形〔造〕成脚手架转角处受力的薄弱点 2、根底不在同一平面上时搭设应如图:纵横向扫地杆构造1-纵向扫地杆 2-横向扫地杆3、洞口1、双排脚手架门洞宜采用上升斜杆、平行弦杆桁架构造型式〔见图〕当步距〔h〕小于纵距〔Lɑ〕时,应采用A型当步距〔h〕大于纵距〔Lɑ〕时,应采用B型,(a) 挑空一根立杆(A型); (b)挑空两根立杆(A型)(c)挑空一根立杆(B型)(d) 挑空两根立杆(B型)1- 防滑扣件;2-增设的横向水平杆;3-副立杆;4-主力杆门洞桁架下的两侧立杆应为双管立杆,副立杆高度应高于门洞口1~2步4、脚手架超高当脚手架高度过高时,下半局部可采用双立杆,或从24米高度开场每隔10米用钢丝绳斜拉或钢管斜撑的方法进展分段卸荷八、防护建筑施工的外脚手架,外侧用密目式平安网全封闭围护应从二层楼面〔一般从第三步架〕向上全封闭严密。

在密目网封闭围护的最底端〔二层楼面或第三步架〕脚手架及里侧靠构造物处必须满铺脚手板封闭严密,在整个施工 期间不得撤除整个架体从第一道隔离防护层往上每隔2-3层最大不超过10米〔即施工层以下〕必须搭设平网或采用其他隔离措施封闭施工层脚手架及里立杆与建筑物之间必须满铺架板、封闭严密,施工层外侧必须按规定设置二道〔第一道1.2m,第二道0.6m〕防护栏杆及18㎝高挡脚板还应在施工操作层下设置随层防护平安平网施工操作层防护栏杆处按规定用密目网围护,还应在密目网的侧用小孔平安网加固围护如遇临街、交通、行人密集处亦应用小孔平安网加固围护,或搭设防护棚九、脚手架验收和撤除验收方法:架子搭设完毕,在使用前逐层,逐段由主管工长、架子班组长和专职安技人员在一起组织验收,并填写验收单验收时,要检查架子上使用的各种材料、配件、工具等是否符合现行国家和部颁标准、规的规定,以及施工方案的要求〔包括对外架搭设的变更措施等〕验收容:架子立杆、大横杆、小横杆、剪刀撑等杆件间距的布置、杆件的质量是否符合方案中的规定和要求连墙点〔拉撑杆〕设置或与构造固定是否符合要求和平安可靠架子的平安防护〔包括隔离防护、随层防护、操作层防护、架体外侧防护等〕各杆件搭设、扣件拧紧程度,脚手板铺设等应符合规定要求。

脚手架根底的处理、做法,底座、垫板设置及排水措施等必须正确和平安可靠撤除脚手架前应全面检查脚手架各个杆件构造、连接是否符合要求;并应根据检查结果补充完善方案中的撤除顺序和措施,经主关部门批准前方可实施;还应进展撤除平安技术交底架子撤除时应划分作业区,去除脚手架上杂物及地面障碍物周围设围栏或竖立戒备标志,地面设有专人监护指挥,严禁非作业人员入撤除顺序应遵循由上而下,先搭后拆,后搭先拆的原则,一步一清依次进展,严禁上下同时进展撤除作业严禁先将连墙件整层或数层撤除后再拆脚手架,分段撤除高差不应大于两步,如高差大于两步,应增设连墙件加固撤除架子时要统一指挥,严禁直接向下抛掷钢管、扣件等物料 优选-。

下载提示
相似文档
正为您匹配相似的精品文档
