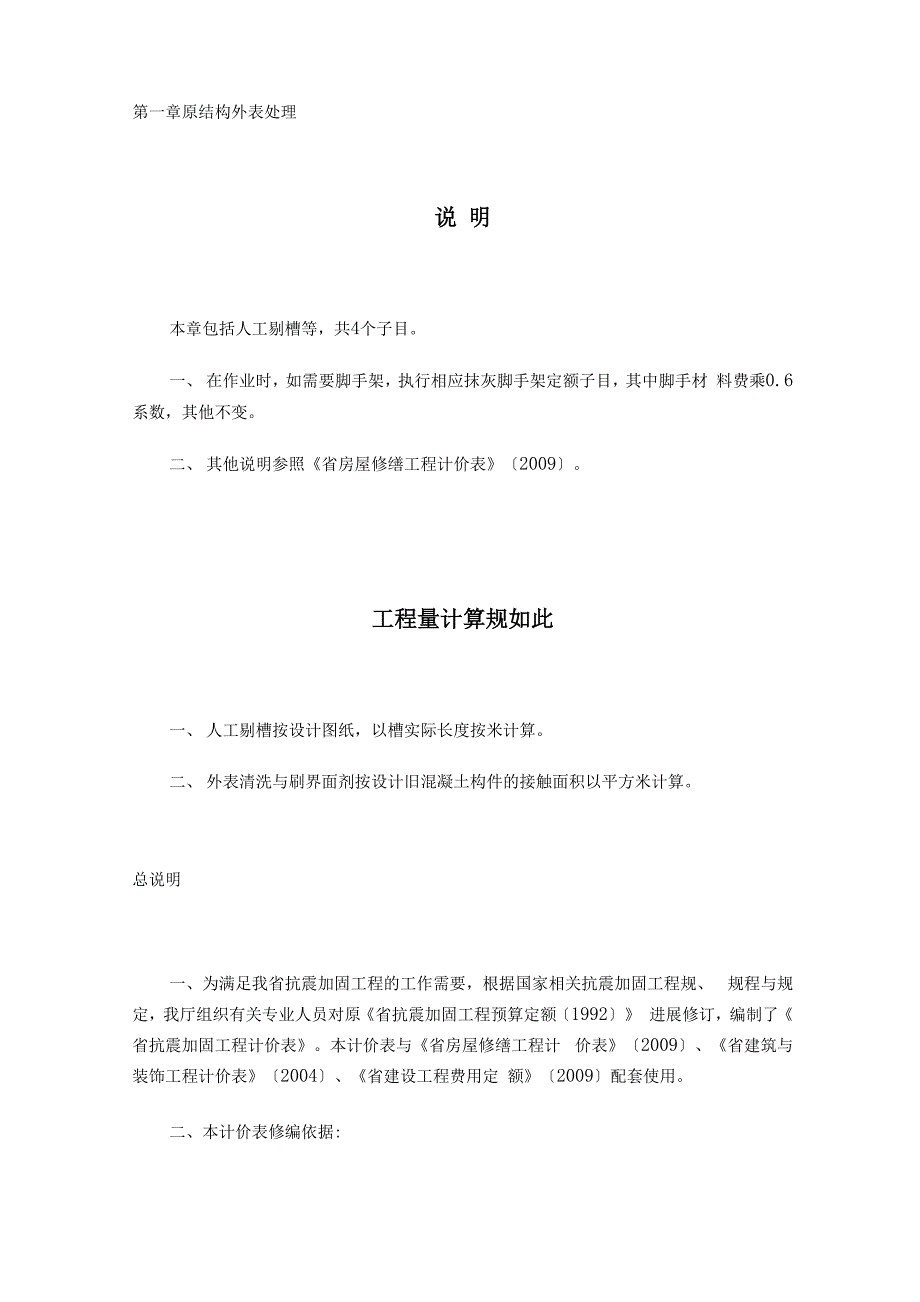

第一章原结构外表处理说 明本章包括人工剔槽等,共4个子目一、 在作业时,如需要脚手架,执行相应抹灰脚手架定额子目,其中脚手材 料费乘0.6系数,其他不变二、 其他说明参照《省房屋修缮工程计价表》〔2009〕工程量计算规如此一、 人工剔槽按设计图纸,以槽实际长度按米计算二、 外表清洗与刷界面剂按设计旧混凝土构件的接触面积以平方米计算总说明一、为满足我省抗震加固工程的工作需要,根据国家相关抗震加固工程规、 规程与规定,我厅组织有关专业人员对原《省抗震加固工程预算定额〔1992〕》 进展修订,编制了《省抗震加固工程计价表》本计价表与《省房屋修缮工程计 价表》〔2009〕、《省建筑与装饰工程计价表》〔2004〕、《省建设工程费用定 额》〔2009〕配套使用二、本计价表修编依据:1、 《省房屋修缮工程预算定额》〔1999〕;2、 《省建筑与装饰工程计价表》〔2004〕;3、 《省施工机械台班2007年单价表》;4、 《省建设工程费用定额》〔2009〕;5、 《省抗震加固工程预算定额》〔1992〕;6、 国家与本省现行房屋修缮工程设计、施工标准、规、规程与标准图;7、 新工艺新材料生产厂家提供的产品说明书与技术参数表;8、 2009年地区建筑材料指导价与信息价。

三、 本计价表的主要作用是:1、 编制抗震加固工程概、预算、招标控制价〔或标底〕的依据;2、 确定抗震加固工程投标价、工程结算审核的指导;3、 行政主管部门调解工程造价纠纷、合理确定工程造价的依据;4、 施工企业、部经济核算与编制企业定额的参考四、 本计价表适用于具有专业结构加固〔补强〕资质的单位承接的各类房屋 建筑、构筑物和附属设备的抗震加固与改造工程不适用于新建、扩建、房屋修 缮与二次装饰工程本计价表适用于地基和根底、砌体结构、混凝土结构加固;涉与到多种类型 结构的工程时,套用相应章节子目五、 本计价表中所称抗震加固工程是指为增强建筑物抗震性能、保证使用安 全、延长使用年限所进展的结构加固等施工作业六、 本计价表与其他定额的关系:抗震加固工程在执行本计价表时,对于本计价表中未包含的子目,可执行《省 房屋修缮工程计价表》〔2009〕,费率标准按单独加固工程调整《省房屋修缮 工程计价表》〔2009〕中仍未包含,可移植现行其他计价表子目使用,费率标准 按单独加固工程调整;但考虑抗震加固工程的特殊性,移植子目的人工含量调增 20%,机械含量调增5%〔加工厂制作预制构件子目除外〕本计价表费率标准按《省建设工程费用定额》〔2009〕中的单独加固工程执 行。

其中措施项目因09费用定额中未单列单独加固工程,按修缮土建标准执行七、 本计价表中的人工工资标准按现行工资标准执行机械台班单价按《省 施工机械台班计价表》〔2007〕中标准取定,但机械台班中人工工资单价已按建 价〔2008〕66号文标准调整企业管理费和利润按《省建设工程费用定额》〔2009〕 中单独加固工程标准执行八、 本计价表已按抗震加固工程特点,综合考虑了使用施工机械、垂直运输 机械与人工代机械的不同作业因素,实际施工使用机械不同时不调整单层建筑 高度在3.6米以下的工程不得计算垂直运输机械费九、 本计价表已综合考虑了施工现场至材料堆放中心〔或现场仓库〕综合运 距为250米的场运输费用对于临街建筑、场地狭小等因素导致材料不能直接进 入施工现场,需二次装卸、搬运的,二次搬运费按分局部项费的1.1%计取十、本计价表各项工程质量标准和施工工艺操作均已按现行有关施工验收规 与安全、技术操作规程等规定考虑十一、本计价表已综合考虑了房屋抗震加固工程零星、分散、工程规模较小、 连续作业差、施工障碍多等人工降效因素;同时考虑了工程搭接、人员与设备的 退场、筛砂、洗石、办理领退料手续、临时停水停电等用工、停工因素,执行时 无特殊因素,均不得另行增加费用。

十二、如实际使用的水泥标号与本计价表中各种混凝土、砂浆水泥标号不同 时应换算十三、本计价表中的钢筋必须按实际翻样计算,模板按构件的模板接触面积 计算十四、本计价表已综合考虑了檐高在20米不同高度施工的建筑材料、成品 与半成品的垂直运输台班含量执行时,檐高在20米以的建筑物无论施工高度 多少均不得调整十五、本计价表已包括工程水、电费用,结算时应于税后根据所安装分表的 计量乘以预算单价退回建设单位,无条件装表计量时,按定额计算水、电费扣除 退还建设单位十六、本计价表垂直运输机械和脚手架是按檐高20米考虑的,超过20米 局部,可以计算超高费檐高指建筑物自设计室外地坪至檐口高度,不包括女儿 墙、屋顶水箱、屋顶楼梯间等高度十七、跨地区施工的远地施工增加费,已包含在企业管理费中,施工企业应 在报价时综合考虑十八、本计价表凡注明“XXX以〃均包括“XXX〃本身,“XXX以上〃 的,如此不包括“ XXX 〃本身十九、本计价表解释权属省建设工程造价管理总站第一章原结构外表处理本章包括人工剔槽等,共4个子目一、 在作业时,如需要脚手架,执行相应抹灰脚手架定额子目,其中脚手材 料费乘0.6系数,其他不变二、 其他说明参照《省房屋修缮工程计价表》〔2009〕。

工程量计算规如此一、 人工剔槽按设计图纸,以槽实际长度按米计算二、 外表清洗与刷界面剂按设计旧混凝土构件的接触面积以平方米计算第二章 地基与根底工程加固说 明本章包括混凝土根底增大截面加固、锚杆静压桩、地基压密注浆工程计16 个子目其他说明参照《省房屋修缮工程计价表》〔2009〕工程量计算规如此一、 混凝土锚杆静压桩以设计锚入根底的实际桩体积按立方米计算二、 钢管桩制作和压桩以设计压入根底的桩实际重量按吨计算三、 混凝土根底增大以设计图纸增加体积按立方米计算四、 接桩按被接桩头以数量〔个〕计算其他计算规如此参照《省房屋修缮工程计价表》〔2009〕第三章 砌体与混凝土结构工程加固说 明本章包括砌体钢筋网水泥砂浆、钢绞线聚合物砂浆、混凝土结构增大截面、 增设混凝土结构构件、混凝土结构加固钢筋、构件包钢、结构凿洞、粘贴钢板、 粘贴碳纤维布、构件裂缝处理、钢筋植筋,共11节,计52个子目一、 本定额中现浇混凝土构件中的钢筋以手工绑扎、局部焊接与点焊考虑, 实际施工与定额不符,不调整新旧钢筋焊接是以新加的钢筋与原结构的钢筋之 间的连接和因工艺需要整体钢筋无法安装而必需拆开后通过焊接完成的连接成 型。

二、 各种钢筋、铁件损耗率如下:普通钢筋3%,冷轧带肋钢筋4%,铁件1% 设计图纸未注明的钢筋搭接用量已包括在钢筋损耗率三、 加固中所增加的钢梁、钢柱、钢板等执行相应的钢结构子目;钢结构零 星焊接加固按铁件执行四、 加固施工中的托换支撑,根据审核通过的施工方案执行相应的定额子目五、 混凝土石子粒径的取定:现浇构件采用20毫米,如设计无要求,不调 整六、 本计价表中混凝土构件均未考虑早强剂、缓凝剂等特殊添加剂费用,如 经批准的突击性工程,经允许掺入外加剂,外加剂费用可按实际费用作独立费计 算,人工、机械均不调整七、 现浇柱、梁如室净高超过8米〔8米的超高人工费已综合考虑在定额〕, 在12米时,定额的合计人工乘1.158系数;在16米时,定额的合计人工乘1.238 系数八、 新增抗震柱、转角柱均按后加柱子目执行;新增壁柱按柱扩大截面〔单 面〕相应子目执行九、 本定额场水平运输是按人力车运输考虑的,实际不符不调整十、定额中混凝土强度等级与设计不同应换算十一、定额中垂直运输机械是按卷扬机考虑的,如实际使用机械不同或人工 代机械时不予调整十二、砌体钢筋网加固中,窗间墙〔面宽^ 1000mm〕按柱计算。

十三、聚合物砂浆加固构件中,聚合物砂浆和钢绞线设计与定额不同规格时, 单价换算,其他不变十四、粘钢加固中的钢板按5mm厚考虑,实际施工中,钢板厚度与粘结剂与 定额不同时,钢板含量与粘结剂单价换算,其他不变十五、碳纤维按名义厚度0.167(300g/m2)考虑,实际施工中碳纤维与粘结 剂材料不同,单价换算,其他不变十六、粘钢板、碳纤维布时,被加固体的剔除保护层与外表缺陷修复不包括 在定额容中,发生时另外计算十七、钢筋植筋孔深按15d〔钢筋最大外径〕,孔径见下表设计孔径、深 度不同时,同比例换算钢筋直径d 〔mm〕钻孔直径设 计值〔mm〕钢筋直径d 〔mm〕钻孔直径设 计值〔mm〕钢筋直径d 〔mm〕钻孔直径设 计值〔mm〕6101418222881216202532101418222836121620253040十八、植筋胶按国产胶考虑,设计要求采用的胶与定额不同时,材料价格换 算调整,其他不变钢筋价格未包含在,应并入钢筋子目计算十九、定额中钢筋植筋是按垂直向下钻孔的方向综合考虑的,水平方向钻孔 植筋其结构胶和人工乘1. 1系数;垂直向上方向钻孔植筋,人、材、机均乘1.5 系数二十、化学螺栓施工按同规格植筋计算,深度与上表不同时,同比例换算。

其中:材料费应扣除植筋胶,但同时参加化学螺栓材料费工程量计算规如此一、 混凝土和钢筋混凝土的各种构件,均需根据图示尺寸以构件的实际体积 计算,不扣除钢筋混凝土中的钢筋和铁件所占的体积二、 混凝土柱、梁、墙、板:〔一〕柱:1、 柱基、柱墩的高度按设计规定计算,图示无明确表示时,可算至根底扩 大面2、 有现浇楼隔层的柱高,按柱基扩大面的上外表〔或和楼板上外表〕至楼 板的下外表计算3、 有预制板楼隔层的柱高,按柱基扩大面算至梁的上外表计算4、 无楼隔层框架柱高,按柱基扩大顶面至柱顶面高度计算5、 依附于柱上的牛腿体积,应并入柱身体积计算6、 后浇柱与原柱扩大按竣工实体积计算,为增加混凝土密实度浇捣后需凿 除的混凝土体积已包括在相应定额子目含量不另计算〔二〕梁:1、 混凝土梁按图示断面尺寸乘以梁长以立方米为单位计算2、 梁与柱交接时,梁长按柱与柱间的净距离计算3、 次梁与主梁交接时,次梁长度按主梁间净距离计算4、 梁与墙或砖柱交接时,伸入墙的梁头、现浇梁垫体积并入梁体积计算5、梁高自梁底算至梁顶面6、后加梁按上述规如此按竣工实体积计算,为增加密实度浇捣后需凿除的 体积已综合在定额含量,不另计算。

〔三〕墙与板:1、 墙与板扩大增大截面〔或叠合〕加固,以实际加固面积以设计厚度以体 积立方米计算三、 砌体钢筋网水泥砂浆:2以上孔洞所占面积,其侧壁展开按图示尺寸以平方米计算工程量2、 工程量计算按墙面间的净长乘楼板与天棚间的净高以平方米计算伸入 楼板、墙面的工料已综合考虑在定额,不得再计算工程量3、 墙体、楼面钻孔与凿洞,按设计要求布置,以个计算综合了墙厚、板 厚与子目孔径围,施工中该围大小深浅概不调整四、 粘钢、粘碳纤维布工作量计算,以粘贴物净面积按平方米计算五、 聚合物砂浆钢绞线,以聚合物砂浆加固的净面积套用相应厚度子目以平 方米计算六、 构件裂缝处理,按构件单面裂缝延长米分别套用相关定额子目计算七、 钢筋植筋锚固,以单根被锚固钢筋头计算,不含钢筋,其钢筋并入钢筋 工程计算八、 植筋必需的连接、新旧钢筋连接与特殊组合箍筋焊接,均套用新旧钢筋 焊接子目,按接头数以根计算九、 外包钢根据设计图纸分别按图示尺寸以重量计算,型钢和钢板为多边形 的按矩形计算,不扣除孔眼、切肢、切边、切角的重包钢注胶与打毛按钢与混 凝土接触面积计算。
