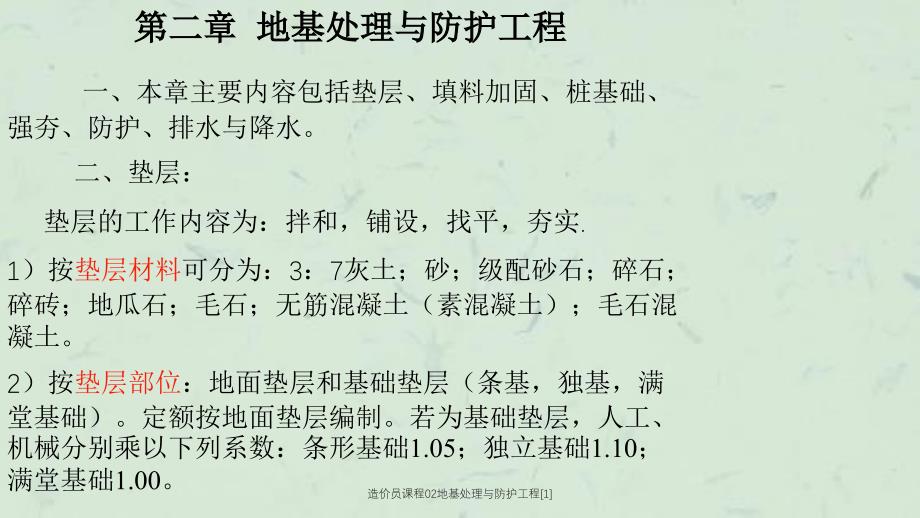

第二章第二章 地基处理与防护工程地基处理与防护工程一、本章主要内容包括垫层、填料加固、桩基础、强夯、防护、排水与降水二、垫层:垫层的工作内容为:拌和,铺设,找平,夯实.1)按垫层材料可分为:3:7灰土;砂;级配砂石;碎石;碎砖;地瓜石;毛石;无筋混凝土(素混凝土);毛石混凝土2)按垫层部位:地面垫层和基础垫层(条基,独基,满堂基础)定额按地面垫层编制若为基础垫层,人工、机械分别乘以下列系数:条形基础1.05;独立基础1.10;满堂基础1.00造价员课程02地基处理与防护工程[1](一)地面垫层:按室内主墙间净面积乘以设计厚度,以立方米计算计算时应扣除计算时应扣除:凸出地面的构筑物、设备基础、室内铁道、地沟以及单个面积在0.3m2以上的孔洞、独立柱等所占体积;计算时不扣除计算时不扣除间壁墙、附墙烟囱、墙垛以及单个面积在0.3m2以内的孔洞等所占体积,计算时不增加计算时不增加:门洞、空圈、暖气壁龛等开口部分也不增加地面垫层工程量=(S房心-0.3m2以上孔洞、独立柱、构筑物)×垫层厚度S房心=S建筑-ΣL外墙中心线长×外墙厚-ΣL内墙净长×内墙厚造价员课程02地基处理与防护工程[1](二)基础垫层按下列规定,以立方米计算。
1、条形基础垫层条形基础垫层:外墙按外墙中心线长度、内墙按其设计外墙按外墙中心线长度、内墙按其设计净长度净长度( (垫层之间的净长度)乘以垫层平均断面面积计算垫层之间的净长度)乘以垫层平均断面面积计算条形基础垫层工程量=(ΣL外墙中心线长+ΣL垫层净长)×垫层断面 2、独立基础垫层和满堂基础垫层独立基础垫层和满堂基础垫层:按设计图示尺寸乘以平均按设计图示尺寸乘以平均厚度计算厚度计算独立、满堂基础垫层工程量=设计长度×设计宽度×平均厚度造价员课程02地基处理与防护工程[1][例2-1]某建筑物基础平面图及详图如图2-4(a)、(b)所示,地面做法:20厚1:2.5的水泥砂浆,100厚C10的素混凝土垫层,素土夯实基础为M5.0的水泥砂浆砌筑标准粘土砖试求垫层工程量图2-4(a)基础平面图造价员课程02地基处理与防护工程[1]图2-4 b 基础详图图2-4c基础详图造价员课程02地基处理与防护工程[1]解:①C10的素混凝土地面垫层地面垫层工程量:V垫层=(S净-S扣)×δ=[(3.6×5-0.24×2)×(9-0.24)-0.3×0.3×3]×0.1=15.32m3套定额:2-1-13 ②独立基础独立基础C10素混凝土垫层工程量:V垫层=ab×δ×n=1.3×1.3×0.1×3=0.51 m3套定额:2-1-13注意:垫层定额按地面垫层编制,独立基础垫层套定注意:垫层定额按地面垫层编制,独立基础垫层套定额时人工、机械要分别乘以系数额时人工、机械要分别乘以系数1.10。
造价员课程02地基处理与防护工程[1]③③条形基础条形基础3:7灰土垫层工程量: V垫层= V外墙垫+V内墙垫 = S断×L中+S断×L基底净长=1.2×0.3×[(9+3.6×5)×2+0.24×3]+1.2×0.3×(9-1.2)=22.51 m3套定额:2-1-1注意:条形基础垫层套定额时人工、机械要分别乘以系数注意:条形基础垫层套定额时人工、机械要分别乘以系数1.05造价员课程02地基处理与防护工程[1]三、填料加固定额用于软弱地基挖土后的换填材料加固工程常用材料灰土,砂,石屑.)为垫层与填料加固的不同之处:垫层垫层平面尺寸比基础略大(厚度一般≤200),总是伴随着基础的发生,总体厚度较填料加固小(一般≤500),垫层与槽(坑)边有一定的间距(不呈满填状态)填料加固填料加固: :用于软弱地基整体或局部大开挖后的换填,其平面尺寸由建筑物地基的整体或局部尺寸、以及地基的承载能力决定,总体厚度较大(一般>500),一般呈满填状态填料加固按设计尺寸,以立方米计算造价员课程02地基处理与防护工程[1]四、桩基础:桩基础分类:1)预制桩:方桩,管桩2)灌注桩:打孔~,钻孔~,人工挖孔~,夯扩成孔~3)灰土桩,砂石桩,水泥桩工作内容工作内容:准备打桩机及轨道,吊装就位,校正,打桩,不包含成品桩体的价格,按双方认可的价格计入.如:2-3-1打预制方桩12m以内:871.6元/10m3桩基础按设计桩长桩基础按设计桩长, ,确定工程类别确定工程类别, ,单独编制预结算单独编制预结算, ,执行相应执行相应的费率的费率. .造价员课程02地基处理与防护工程[1]打桩工程按陆地打垂直桩编制。
设计要求打斜桩时,斜度小于1:6时,相应定额人工、机械乘以系数1.25;斜度大于1:6时,相应定额人工、机械乘以系数1.43斜度是指在竖直方向上,每单位长度所偏离竖直方向的水平距离桩间补桩或在强夯后的地基上打桩时,相应定额人工、机械乘以系数1.15造价员课程02地基处理与防护工程[1]截桩按所截桩的根数计算,套用本章定额截桩、凿桩头、钢筋整理应分项计算.凿桩头按桩体高40d(d为桩主筋直径)乘桩断面以立方米计算,钢筋整理按所整理的桩的根数计算成品桩体费用按双方认可的价格列入运输:距桩位15m范围内的移动、起吊和就位,已包括在打桩项目内,超过15m的场内运输,执行第十章构件运输1km项目造价员课程02地基处理与防护工程[1](一)预制钢筋混凝土桩:按设计桩长按设计桩长(包括桩尖包括桩尖)乘以桩断面面积以乘以桩断面面积以m3计算管桩(钢筋混凝土管桩,钢管桩)的空心体积应扣除,如按设计要求加注填充材料时,填充部分另按相应规定计算预制钢筋混凝土桩工程量=设计桩总长度×桩断面面积造价员课程02地基处理与防护工程[1]例2-5]某工程用打桩机,打如图2—4所示钢筋混凝土预制方桩,共50根,求其工程量,确定定额项目。
解:工程量=0.5×0.5×(24+0.6)×50=307.50m3钢筋混凝土预制方桩套2-3-3定额基价=1032.70元/10m3造价员课程02地基处理与防护工程[1](二)打孔灌注混凝土桩、钻孔灌注混凝土桩,按设计桩长(包括桩尖)另加0.5m,乘以设计桩外径截面积,以立方米计算灌注桩混凝土工程量=(L+0.5)×πD2÷4L——桩长(含桩尖)D——桩外直径造价员课程02地基处理与防护工程[1][例2-8]打桩机打孔钢筋混凝土灌注桩,桩长14m,钢管外径0.5m,桩根数为50根,求现场灌注桩工程量,确定定额项目解:工程量工程量=3.14÷4×0.52×(14+0.5)×50=142.28m3打孔钢筋混凝土灌注桩(15m以内)套2-3-18价格=2873.44元/10m3造价员课程02地基处理与防护工程[1](三)夯扩成孔灌注混凝土桩,按设计桩长增加0.3m,乘以设计桩外径截面积,另加设计夯扩混凝土体积,以立方米计算夯扩成孔灌注桩工程量=(L+0.3)×πD2÷4+夯扩混凝土体积 [例2-7]计算如图2—6所示夯扩成孔灌注混凝土桩已知共30根,设计桩长为9m,直径为500mm,底部扩大球体直径为1000mm。
计算工程量,确定定额项目造价员课程02地基处理与防护工程[1]图2—6造价员课程02地基处理与防护工程[1]解:①桩身工程量=3.14×0.25×0.25×(9+0.3)×30=54.75m3夯扩成孔灌注混凝土桩(桩身)套2-3-20(换)定额价格=3906.69+842.82×0.05+1284.55×0.05=4013.06 元/10m3②夯扩混凝土工程量=3.14×0.5×0.5×0.5×4÷3×30=15.7m3夯扩成孔灌注混凝土桩(夯扩混凝土)套2-3-21(换)定额价格=4084.31+935.44×0.05+1426.11×0.05=4202.39 元/10m3造价员课程02地基处理与防护工程[1](四)人工挖孔灌注混凝土桩的桩壁和桩芯,分别按设计尺寸以立方米计算桩壁混凝土工程量=L桩壁×πD2÷4-L桩芯×πd2÷4桩芯混凝土工程量=L桩芯×πd2÷4人工挖孔灌注桩:是指人工挖掘成孔,配以简单的施工机具,将空挖到设计要求持力层,经过清孔及吊放钢筋笼后,在孔内灌注混凝土而成的大直径桩造价员课程02地基处理与防护工程[1](五)灰土桩、砂石桩、水泥桩,均按设计桩长(包括桩尖)乘以设计桩外径截面积,以立方米计算。
(六)电焊接桩按设计要求接桩的根数计算硫磺胶泥接桩按桩断面面积,以平方米计算桩头钢筋整理按所整理的桩的根数计算造价员课程02地基处理与防护工程[1]五、强夯•强夯法即强力夯实法,又称动力固结法是利用大型履带式起重机将8-40吨的重锤从6-40米高度自由落下,对土进行强力夯实适用于人工填土、湿陷土、黄土•1、夯击能量(t.m):重锤质量t*重锤落差m 定额上分100tm ,200tm,…..600tm 2、夯点密度:夯点/100m2夯点密度(夯点/100m2)=设计夯击范围内的夯点个数÷夯击范围(m2)×100定额上分10,13,17,23,25夯点以内3、夯击击数:指强夯机械就位后,夯锤在同一夯点上下夯击得次数实际施工时击数以2-5击为多定额上以4击设项;还有增减一击项目4、低锤落拍:落锤高度应满足设计夯击能量的要求,否则按低锤满拍计算造价员课程02地基处理与防护工程[1]地基强夯:区别不同夯击能量和夯点密度,按设计图示夯击范围,以平方米计算地基强夯工程量=设计图示面积设计无规定时,按建筑物基础外围轴线外围轴线每边各加4m以平方米计算。
地基强夯工程量=S轴包+L外轴×4+4×16=S轴包+L外轴×4+64(m2)低锤满拍工程量=设计夯击范围造价员课程02地基处理与防护工程[1] [例2-7]如图2-7所示,实线范围为地基强夯范围① 设计要求:不间隔夯击,设计击数8击,夯击能量为500t·m,一遍夯击求其工程量 ② 设计要求:间隔夯击,间隔夯击点不大于8m,设计击数为10击,分两遍夯击,第一遍5击,第二遍5击,第二遍要求低锤满拍,设计夯击能量为400t·m求其工程量造价员课程02地基处理与防护工程[1]解:设计要求①工程量=40×18 =720 m2套:定额2-4-53 +定额2-4-54 ×4设计要求②工程量=40×18×2 =1440 m2套:定额2-4-42 +定额2-4-43低锤满拍套定额:2-4-44图2-7 强夯示意图造价员课程02地基处理与防护工程[1]六、防护(一)挡土板按施工组织设计规定的支挡范围,以平方米平方米计算(二)钢工具桩按桩体重量,以吨计算桩体重量,以吨计算。
末包括桩体制作、除锈和刷油安、拆导向夹具,按设计图示长度,以米计算(三)砂浆土钉防护、锚杆机钻孔防护(不包括锚杆),按施工组织设计规定的钻孔入土(岩)深度,以米计算喷射混凝土护坡区分土层与岩层,按施工组织设计规定的防护范围,以平方米计算造价员课程02地基处理与防护工程[1][例2-8]某工程采用国产拉森式鞍新Ⅳ型钢板桩用于基坑支护,深度6m,长度80m已知该产品规格单根:76.99kg/m,每米宽为192.58kg/m试求其工程量解:钢板桩的工程量:192.58×80×6=92438 kg=92.438 t套定额:2-5-14造价员课程02地基处理与防护工程[1]七、排水与降水(施工技术措施项目)(一)抽水机基底排水分不同排水深度,按设计基底面积,以平方米计算 (二)集水井按不同成井方式,分别以施工组织设计规定的数量,以座或米以座或米计算抽水机集水井排水按施工组织设计规定的抽水机台数和工作天数,以台日计算 1台日=台日=1台抽水机台抽水机×24小时小时(三)井点降水区分不同的井管深度,其井管安拆,按施工组织设计规定的井管数量,以根根计算;设备使用按施工组织设计规定的使用时间,以每套使用的天数计算。
造价员课程02地基处理与防护工程[1][例2-9]某工程施工组织设计采用轻型井点降水,施工方案为环形井点布置,井点间距1.2m,降水30天,已知降水范围闭合区间长为60m,宽为20m试求轻型井点降水工程量解:闭合周长:(60+20)×2=160(m) ①井管数量:160÷1.2=134(根)井管安、拆套定额:2-6-12 ②井管套数:134÷50=3(套)设备使用套定额:2-6-13造价员课程02地基处理与防护工程[1]•作作业:业: 某某建建筑筑物物基基础础平平面面图图及及详详图图如如图图p112页页1-6((a))(b)所所示示,,地地面面做做法法::20厚厚1::2水水泥泥砂砂浆浆,,120mm厚厚素素混混凝凝土土垫垫层层,,素素土土夯夯实实计计算算室室内内地地面面垫垫层层体体积积,,基基础础垫垫层层体体积积计算基础的砌筑量计算基础的砌筑量造价员课程02地基处理与防护工程[1]造价员课程02地基处理与防护工程[1]。
