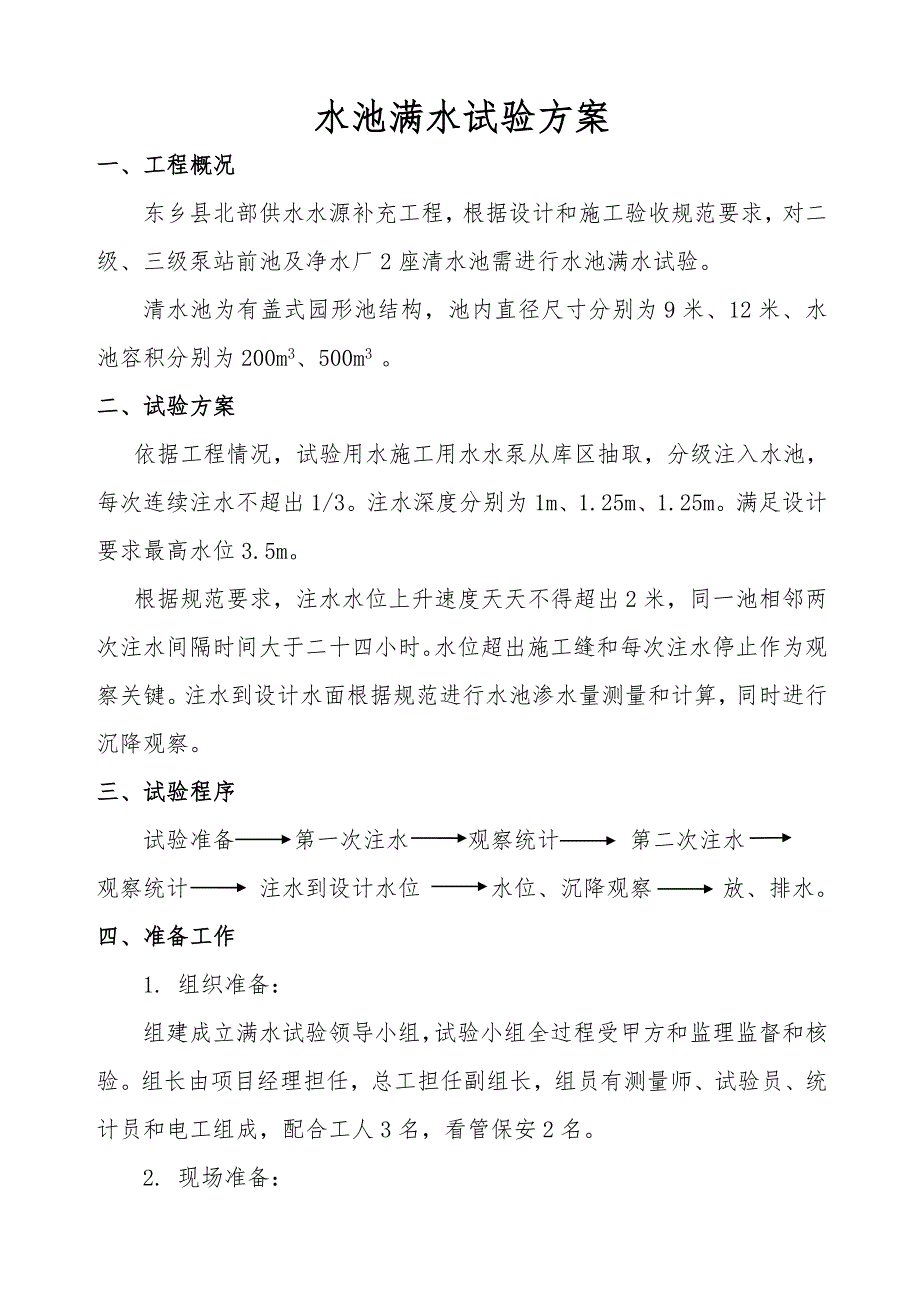

水池满水试验方案一、工程概况东乡县北部供水水源补充工程,根据设计和施工验收规范要求,对二级、三级泵站前池及净水厂2座清水池需进行水池满水试验清水池为有盖式园形池结构,池内直径尺寸分别为9米、12米、水池容积分别为200m3、500m3 二、试验方案依据工程情况,试验用水施工用水水泵从库区抽取,分级注入水池,每次连续注水不超出1/3注水深度分别为1m、1.25m、1.25m满足设计要求最高水位3.5m根据规范要求,注水水位上升速度天天不得超出2米,同一池相邻两次注水间隔时间大于二十四小时水位超出施工缝和每次注水停止作为观察关键注水到设计水面根据规范进行水池渗水量测量和计算,同时进行沉降观察三、试验程序试验准备 第一次注水 观察统计 第二次注水 观察统计 注水到设计水位 水位、沉降观察 放、排水 四、准备工作1. 组织准备:组建成立满水试验领导小组,试验小组全过程受甲方和监理监督和核验组长由项目经理担任,总工担任副组长,组员有测量师、试验员、统计员和电工组成,配合工人3名,看管保安2名2. 现场准备:(1)安装从施工用水水泵至水池管道,将水源引至水池内。
2)池体混凝土达成设计强度后,回填土之前,将池内清理洁净,修补池内外缺点临时封堵预留孔洞、预埋管口及进出水口等,并检验充水及排水闸门,不得渗漏3)设置水位观察标尺4)水池预埋管和外部管道连接时,跨越基坑管下填土应压实6)部署好现场水池之间调水和排放水水泵、管道、出口位置等设备、机具、材料五、试验方法1. 根据次序将水注入各个水池内,严格控制注水速度注入水面超出施工缝时要认真观察施工缝处有没有渗漏,发觉缺点时应停止供水,排水后修补2. 每一个水池分三次充水,第一次充水1/3设计水深,第二次充水为设计水深2/3,第三次充水至设计水位3. 相邻两次充水间隔时间≥24h,每次充水后要测读水位下降值,计算渗水量,在充水过程和充水后,应对水池进行外观检验发觉渗水应停止,维修后继续充水4. 充水前后最少进行两次沉降观察5. 充水至设计水深进行渗水量测定,用采取水位测针测定水位,测针读数精度达1/10mm 6. 充水至设计水深后至开始进行渗水量测定时间,应不少于二十四小时测读水位初读数和末读数之间间隔时间应为二十四小时7. 水池渗水量按下式计算:q=A1/A2〔(E1-E2)-(e1-e2)〕,其中q—渗水量(L/m2.d);A1—水池水面面积(m2);A2—水池浸湿面积(m2);E1—水池中水位测针初读数(mm);E2—水池中测读E1后24h后水池中水位测针末读数(mm);e1—测读E1时水箱中水位测针读数(mm);e2—测读E2时水箱中水位测针读数(mm)。
8. 雨天时,不得做满水试验渗水量测定9. 当试验合格后,用水泵将池中水抽出至甲方指定位置11. 安全要求:临时抽水水泵电源必需符合安全要求,全部水池临边一定设安全防护栏杆六、试验统计:1. 试验过程中,由专员统计观察和测定数据2. 水池满水试验统计表式以下: 见下页水池满水试验统计工程名称:东乡县北部供水水源补充工程 建设单位:东乡县水务水电局水池名称:二级泵房前池 监理单位: 甘肃引大建设监理有限责任企业东乡县北部人饮工程监理部施工单位: 东乡县三建八处 水池结构混凝土结构许可渗水量(L/m2.d)1/1000水池平面尺寸(m)水面面积A1(m2)水深(m)湿润面积A2(m2)测度统计初读末读两次读数差测度时间(年、月、 日、时、分)水池水位E(mm)蒸发水箱水位e(mm)大气温度(OC)水温(OC)实际渗水量(L/m2.d)(L/m2.d)占许可量百分率参与单位和人员建设单位设计单位监理单位施工单位。
