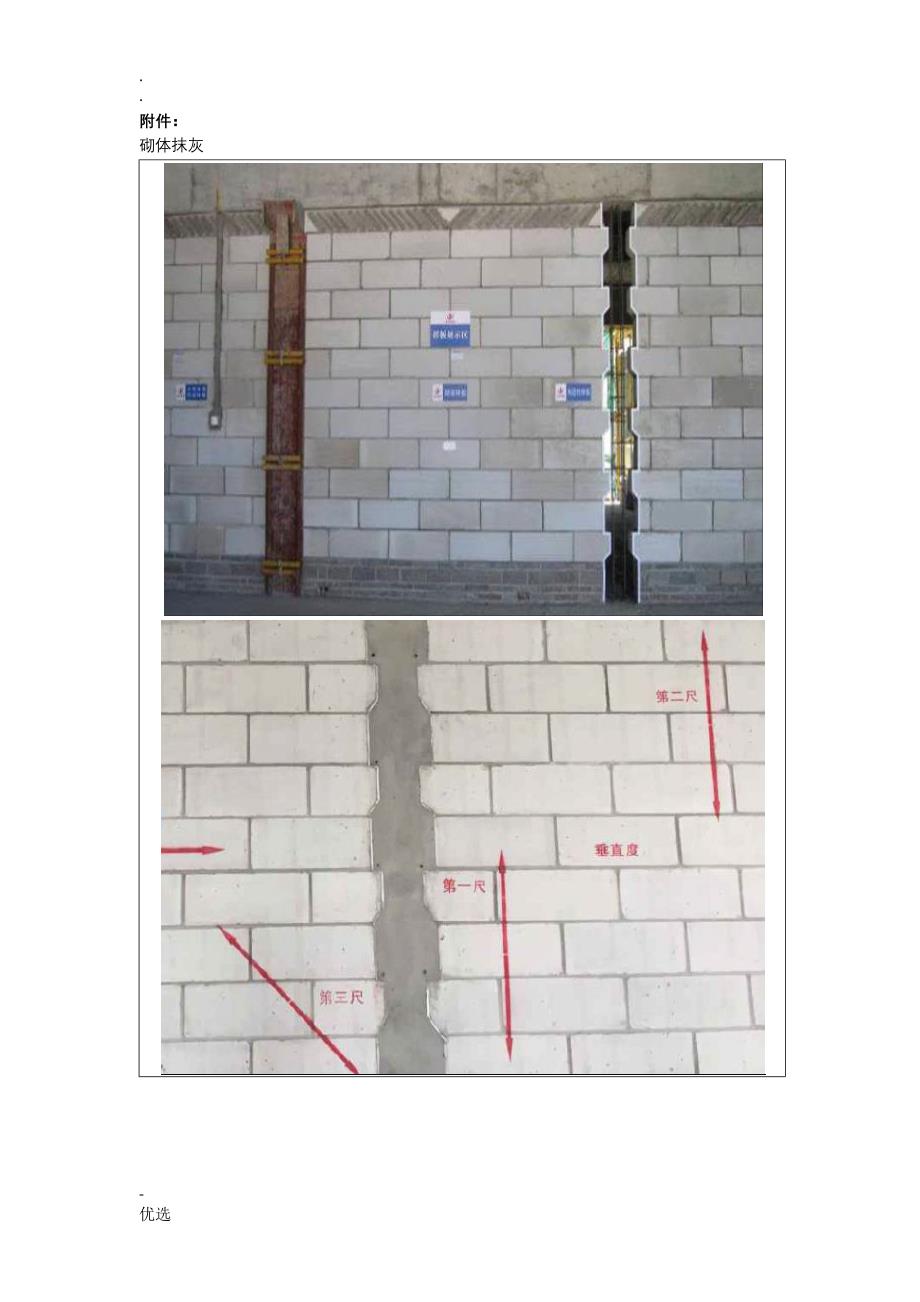

.附件:砌体抹灰构造柱施工1、具体做法:排砖放样时确定构造柱位置;砌体砌筑时留马牙槎上槎口做成45°斜面,先退后进,沿马牙槎边粘贴5mm 厚10mm 宽的胶条;单槎进退差宽度为60mm,高度不宜超过300mm,支模时模板顶面应设置进料口2、实体要求:构造柱外表平整、密实,无漏浆、胀模现象;顶部和构造交接处密实、饱满,无狭缝构造柱浇筑时,顶部支撑鸭嘴,待模板撤除后凿除鸭嘴部位混凝土预制过梁1、选材要求:采用混凝土预制过梁,混凝土等级C252、实体要求:过梁截面方正、外表平整、无裂痕,安装时要求座浆饱满;过梁两侧过门边不小于250mm;当门洞两侧不能保证250mm时,采用现浇混凝土过梁;预留洞口大于300mm时应做过梁圈梁设置1、选材要求:根据设计图纸要求设置圈梁2、具体做法:在墙体排砖放样时,确定圈梁位置;圈梁下侧砌体砌筑完成后绑扎圈梁钢筋,支设模板,与圈梁下构造柱一起浇筑砼。
门窗洞口预埋混凝土块1、选材要求:采用C20 混凝土预制混凝土块2、具体做法:砌筑时按照排砖放样时确定的位预制混凝土块位置及个数预埋3、实体要求:混凝土块宽度同墙厚,高度应与砌块同高或砌块高度的1/2 且不小于100mm,长度不小于200mm4、特殊说明:门洞口最底下的预埋混凝土砖考虑地面做法,预埋高度从建筑完成面开场计算在2100mm 以下的门上砌块距洞口200,下砌块距地完成面200,中间一块均分,在2100mm 以上的门上砌块距洞口200,下砌块距地完成面200,中间两块均分窗台压顶做法1、选材要求:采用混凝土现浇窗台板2、实体要求:窗台板截面方正、振捣密实,外窗台板应从窗框外侧起向外找坡,坡度为2%3、压顶下部砖砌完后先进展压顶施工,然后施工上部砖,压顶进洞口两侧不小于250mm砖垫实体要求:砌体墙下部〔无水房间〕应砌筑200mm 高且不少于三皮标准砖线管线盒做法1、选材要求:配电箱等箱体及穿墙管位置处采用混凝土预制块,混凝土标号不低于C202、具体做法:砌筑前按照设计要求先安装线盒和线管,对墙体部位的配电箱等箱体及穿墙管应根据砌块模数进展预制,砌筑墙体3、实体要求:线盒埋放位置要准确,砌筑时对砌块切割要规那么,预制混凝土砌块位置准确,线管和砌块之间的间隙要用砂浆填实。
线盒突出墙面尺寸要充分考虑抹灰厚度墙面预埋线盒及开关插座一样施工功能的保证一个标高斜砌砖与三角块设置1、选材要求:采用标砖切割和预制三角形混凝土块砌筑2、具体做法:根据预留高度确定斜砌角度〔45°~60°〕,预制三角混凝土砌块,砌两顶头水平斜砖,由两边向中间砌大面斜砖,砌中间水平斜砖3、实体要求:预制三角混凝土块要标准,斜砖角度一致,灰缝饱满、顺直,砌块外表平整4、特殊要求:斜砌砖应在下部砌体砌筑完成14天后施工砌块机械切割实体要求:砌块采用机械切割混凝土墙坎实体要求:在厨房、卫生间、浴室等有水房间墙底部做现浇混凝土坎台,其高度为200mm外立面、转角处精品照片甩浆要求:加气块、混凝土墙面为基层的墙体,抹灰前必须甩1:1水泥砂,内加8%的建筑胶灰饼要求:抹灰饼时应根据室内抹灰要求,确定灰饼的正确位置,再用靠尺板找好垂直与平整灰饼用1:3水泥砂浆抹成5cm见方形状冲筋要求:当灰饼砂浆到达七八成干时,用与抹灰层一样砂浆做标筋,标筋根数应根据房间的宽度和高度确定,一般标筋宽度为5cm两筋间距不大于1.5m当墙面高度小于3.5m时宜做立筋大于3.5m时宜做横筋,做横向冲筋时做灰饼的间距不宜大于2m。
阳角处做护角要求:墙、柱间的阳角应在墙、柱面抹灰前用1:2水泥砂浆做护角,其高度自地面以上2m然后将墙、柱的阳角处浇水湿润第一步在阳角正面立靠尺,靠尺突出阳角侧面,突出厚度与成活抹灰面平然后在阳角侧面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度(不小于5cm)将多余的水泥砂浆铲除第二步待水泥砂浆稍干后,将靠尺移至到抹好的护角面屋面工程屋面分隔缝及砖缝效果图女儿墙顶做法女儿墙底部倒圆角雨水口处贴砖透气帽、出屋面风井排气孔节点水簸箕屋面栈桥屋面设备根底等凸屋面构造- 优选。
