蓄水池施工质量要求

in****us
实名认证
店铺
PDF
56.09KB
约6页
文档ID:216510174
蓄水池施工质量要求_第1页
1/6

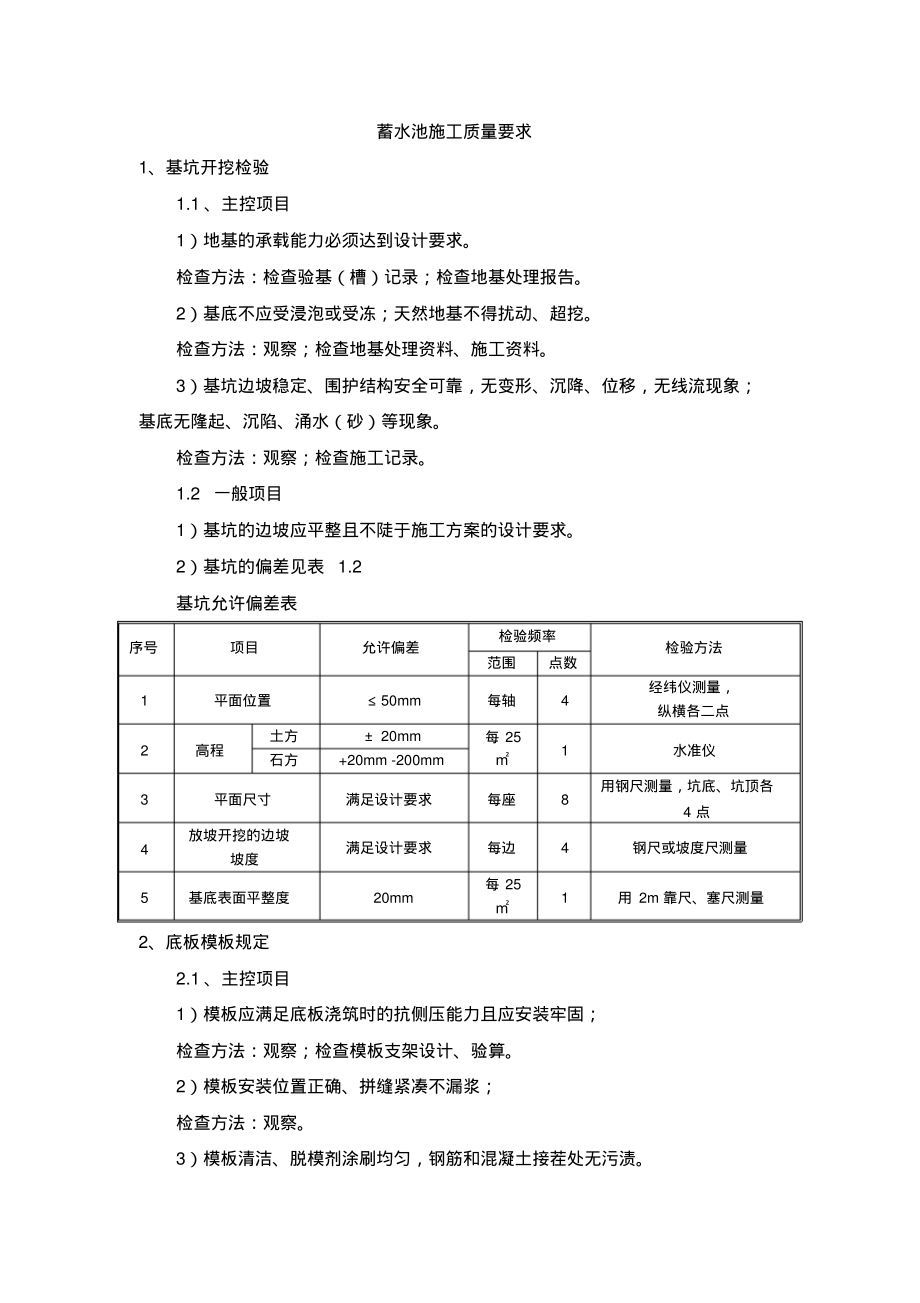

蓄水池施工质量要求1、基坑开挖检验1.1 、主控项目1)地基的承载能力必须达到设计要求检查方法:检查验基(槽)记录;检查地基处理报告2)基底不应受浸泡或受冻;天然地基不得扰动、超挖检查方法:观察;检查地基处理资料、施工资料3)基坑边坡稳定、围护结构安全可靠,无变形、沉降、位移,无线流现象;基底无隆起、沉陷、涌水(砂)等现象检查方法:观察;检查施工记录1.2 一般项目1)基坑的边坡应平整且不陡于施工方案的设计要求2)基坑的偏差见表 1.2 基坑允许偏差表序号项目允许偏差检验频率检验方法范围点数1 平面位置50mm 每轴4 经纬仪测量,纵横各二点2 高程土方20mm 每 251 水准仪石方+20mm -200mm 3 平面尺寸满足设计要求每座8 用钢尺测量,坑底、坑顶各4 点4 放坡开挖的边坡坡度满足设计要求每边4 钢尺或坡度尺测量5 基底表面平整度20mm 每 251 用 2m 靠尺、塞尺测量2、底板模板规定2.1 、主控项目1)模板应满足底板浇筑时的抗侧压能力且应安装牢固;检查方法:观察;检查模板支架设计、验算2)模板安装位置正确、拼缝紧凑不漏浆;检查方法:观察3)模板清洁、脱模剂涂刷均匀,钢筋和混凝土接茬处无污渍。

检查方法:观察2.2 、一般项目1)浇筑混凝土前,模板内的杂物应清理干净2)底板混凝土模板安装允许偏差应符合表2.2 的规定底板模板主控项目允许偏差序号项目规定值或允许偏差检验频率检验方法范围点数1 高程5mm 每 10m 1 水准仪2 预留方格中心位置5mm 每方格1 钢尺丈量3、钢筋规定1、主控项目1)每批钢筋的出厂质量合格证书及各项性能检测报告应符合国家有关规定和设计要求;检查方法:出厂合格证明、性能检测报告及有关的复验报告2)钢筋加工时,受力钢筋的弯钩和弯折、箍筋的末端弯钩形式等应符合现行国家标准混凝土结构工程施工质量验收规范GB50204的相关规定和设计要求检查方法:观察;检查施工记录,用钢尺量测2、一般项目1)钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老锈;检查方法:观察;检查施工记录2)成型的网片或者骨架应稳固,不得有滑动、折断、位移、伸出等情况;绑扎接头应扎紧并向内折检查方法:观察3)钢筋安装的允许偏差应符合表2 的规定钢筋安装位置允许偏差序号项目规定值或允许偏差检验频率检验方法范围点数1 受力钢筋的间距10mm 每 5m 1 钢尺测量2 受力钢筋的排距5mm 每 5m 1 钢尺测量3 箍筋、横绑扎骨架10mm 每 5m 1 钢尺测量向筋间距焊接骨架50mm 每 5m 1 钢尺测量4、现浇混凝土底板规定1、主控项目1)现浇混凝土底板所用的水泥、细骨料、粗骨料等原材料的产品质量保证资料应齐全, 每批的出厂质量合格证明及各项性能检测报告应符合给水排水构筑物工程施工及验收规范 GB50141 2008 的相关规定和设计要求。

检查方法:观察;检查每批产品的出厂合格证、性能检测报告及有关复验报告2)混凝土的强度、抗渗和抗冻性能应符合设计要求;其试块的留置及质量评定应符合给水排水构筑物工程施工及验收规范 GB50141 2008的相关规定检查方法:检查施工记录; 检查混凝土试块的试验报告、混凝土质量评定统计报告2、一般项目1)浇筑现场的混凝土维勃稠度符合配合比设计要求检查方法:观察;检查混凝土维勃稠度检验记录,检查施工配合比2)模版在浇筑中无变位、变形、漏浆等现象检查方法:观察;检查施工记录5、土工膜1 主控项目土工膜对接检验项目技术要求检验方法土工膜质量符合国家现行标准查土工膜的出厂合格证土工膜的对接平铺两幅待对接的土工膜,剥开土工布,搭接聚乙烯膜7cm 钢尺测量,查施工记录聚乙烯膜的焊接用塑料膜热焊机焊接,无虚焊观察,查施工记录包覆焊接聚乙烯区域的土工布用胶合剂在焊接后的塑料膜两侧粘合土工布,要求粘接平整观察,查施工记录2、一般项目土工膜质量检验项目技术要求检验方法土工膜质量符合国家现行标准查土工膜的出厂合格证土工膜的外观检查完整性良好,无破损观察土工膜的质量复检国家核准检测的土工膜质量复检查复检报告6、硅砂砌块安装规定6.1 、主控项目1)硅砂砌块的外观不应有掉角、断裂等缺陷,尺寸应符合设计要求。

检查方法:观察,钢尺测量2)硅砂砌块的强度、透水性能应符合设计要求检查方法:检查出厂质量合格证明、性能检测报告和有关复验报告3)硅砂砌块灰缝砂浆应密实饱满,水平灰缝的砂浆饱满度不得低于80% 检查方法:百格网法4)砌筑应垂直稳固、交错砌筑、上下错缝砌块主体各部位的预埋件、预留孔洞等应符合设计要求检查方法:观察;检查施工记录、测量放样记录6.2 、一般规定1)砌筑前,砌块表面应干净,并充分湿润检查方法:观察2)砌筑砂浆缝应厚薄均匀,水平灰缝厚度不应小于8mm ,不应大于 12mm 检查方法:钢尺测量,用钢尺丈量10 皮厚硅砂砌块高度折算3)硅砂砌筑蓄水池主体的尺寸、位置的允许偏差应符合表6.2 的规定硅砂砌块蓄水池砌筑主体允许偏差序号项 目规定值或允许偏差检验频率检验方法范围点数1 高程15mm 每 5m 1 水准仪测量2 平面尺寸(池体长、宽)L20m 20mm 每池4 钢尺测量20L50m 100mm 每池4 钢尺测量3 中心位置预埋管5mm 每件1 钢尺测量预留孔10mm 每孔1 钢尺测量7、混凝土盖板安装规定7.1 、主控项目1)混凝土板的尺寸应符合设计要求,允许偏差应为10mm ;检查方法:钢尺测量;2)混凝土盖板的抗压强度应符合设计要求;检查方法:性能检测报告和有关复验报告。

7.2 、一般项目1)混凝土盖板安装位置应准确、牢固,不应出现损坏、明显错台等现象检查方法:观察;2)混凝土盖板安装应稳固,相邻板接缝填充部位混凝土应密实检查方法:观察;3)预制壁板和混凝土湿接缝不应有裂缝检查方法:观察8、蓄水池的水流组织规定8.1 、主控项目1)开孔位置和开孔尺寸应符合设计要求检查方法:观察、钢尺测量8.2 、一般项目1)池底的坡度应符合设计要求检查方法:水准仪测量9、基坑回填应符合下列规定:9.1 、主控项目1)回填材料应符合设计要求;回填土中不应还有淤泥、腐殖土、有机物、砖、石、木块等杂物检查方法:观察,检查施工记录2)回填高度符合设计要求;基坑不得带水回填,回填应分层夯实;检查方法:观察,用水准仪检查,检查施工记录3)回填时构筑物无损伤、沉降、位移;检查方法:观察,检查沉降观测记录9.2 、一般项目回填土压实度要求序号项 目压实度()检验频率检验方法范围组数1 一般情况下 90 构筑物四周回填按501(三点)环刀法2 地面有散水等 95 延米 /层;大面积回填按 500m2/层1(三点)环刀法3 回填土上修路、铺设管道 95 1(三点)环刀法2)压实后表面平整、无松散、起皮、裂纹;粗细颗粒分配均匀,不得有砂窝及梅花现象。

检查方式:观察,检查施工记录3)回填表面平整度宜为20mm 检查方法:观察,用靠尺和楔形塞尺量测;检查施工记录。
