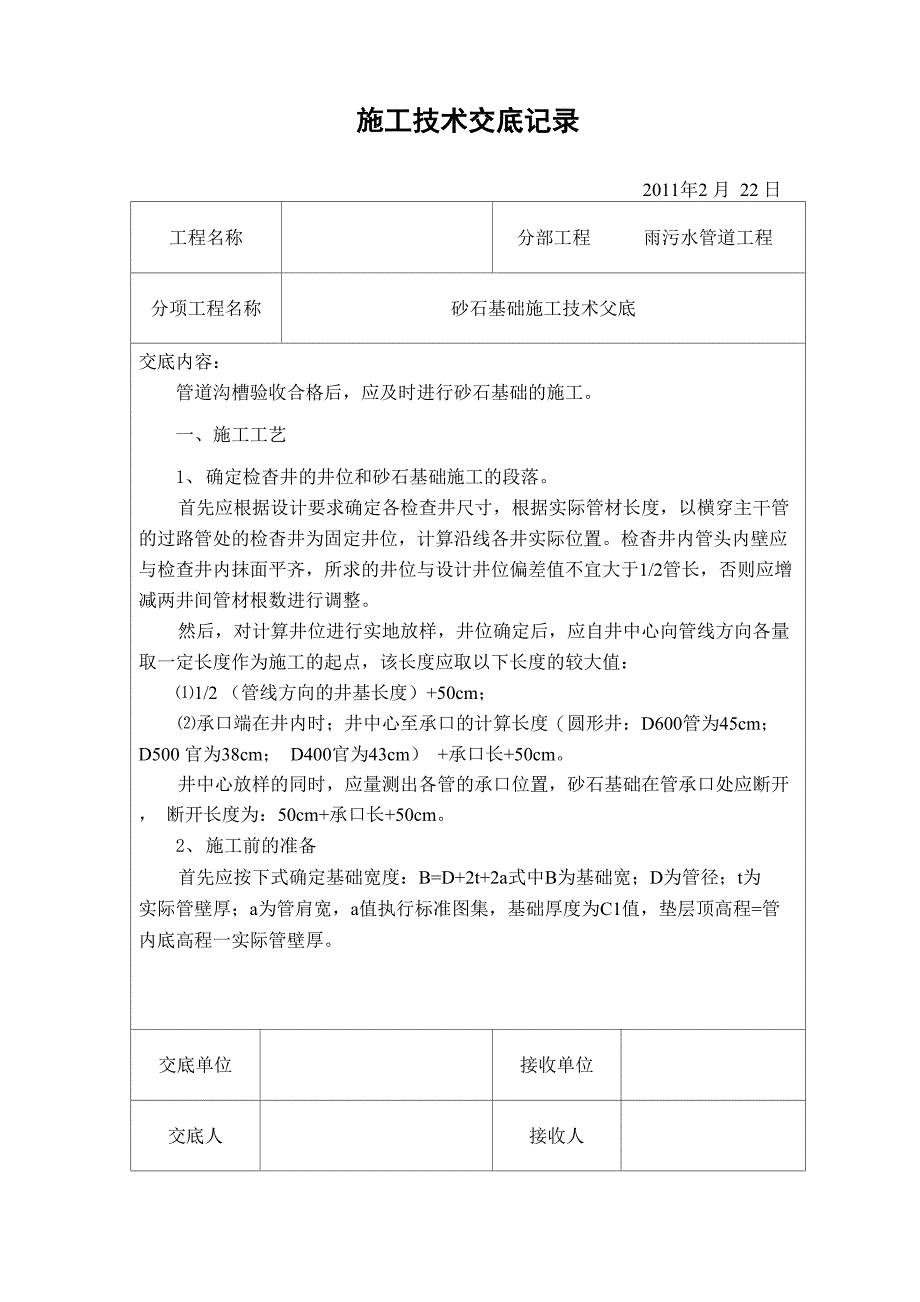

施工技术交底记录2011年2 月 22 日工程名称分部工程雨污水管道工程分项工程名称砂石基础施工技术父底交底内容:管道沟槽验收合格后,应及时进行砂石基础的施工一、施工工艺1、 确定检杳井的井位和砂石基础施工的段落首先应根据设计要求确定各检查井尺寸,根据实际管材长度,以横穿主干管 的过路管处的检杳井为固定井位,计算沿线各井实际位置检杳井内管头内壁应 与检查井内抹面平齐,所求的井位与设计井位偏差值不宜大于1/2管长,否则应增 减两井间管材根数进行调整然后,对计算井位进行实地放样,井位确定后,应自井中心向管线方向各量 取一定长度作为施工的起点,该长度应取以下长度的较大值:⑴1/2 (管线方向的井基长度)+50cm;⑵承口端在井内时;井中心至承口的计算长度(圆形井:D600管为45cm; D500 官为38cm; D400官为43cm) +承口长+50cm井中心放样的同时,应量测出各管的承口位置,砂石基础在管承口处应断开, 断开长度为:50cm+承口长+50cm2、 施工前的准备首先应按下式确定基础宽度:B=D+2t+2a式中B为基础宽;D为管径;t为 实际管壁厚;a为管肩宽,a值执行标准图集,基础厚度为C1值,垫层顶高程=管 内底高程一实际管壁厚。

交底单位接收单位交底人接收人施工技术交底记录2011年2 月 22 日工程名称分部工程雨污水管道工程分项工程名称砂石基础施工技术父底交底内容:首先应恢复管道中心线,放出砂石基础的标高,后由质检组和监理工程师对轴 线、标咼等进行检杳验收,合格后方施工3、 砂石的铺设投料时质检员和试验员要检查原材料质量 天然级配砂石,其最大粒径不宜大于25mm;级配碎石和石屑,其最大粒径不宜大于25mm;中沙和粗沙4、 压实将砂石按设计标高整平(可考虑松铺),压实工具采用蛙式夯,夯实6--8遍, 砂石基础压实度不小于90%,抱角压实度不小于95%5、 接口工作坑开挖接口工作坑,工作坑宽度为管径D+实际管壁厚2t+40cm,长度为承口前 20cm+承口长度+20cm,接口处承口下亦应铺设与C1层等厚的砂石基础层砂石基础宽度米用标准图集04S516/9、10、11、16、17、19,具体见附表: 单位(毫米)二、安全生产措施1、 施工前要经常检杳沟壁稳定性,迅速及时的排除安全隐患后,再行施工2、 要作好沟槽防水、排水工作,在沟边作业时立足要稳,以防滑入槽内,槽 边要有足够的工作面(不少于0.8m),并要平稳无障碍物。

3、 机械下料时,槽底工人要注意远离沟槽,防止砸伤交底单位接收单位交底人接收人施工技术交底记录2011年 2 月 22 日工程名称分部工程雨污水管道工程分项工程名称砂石基础施工技术父底交底内容:4、沟槽内作业必须佩带安全帽,上下沟槽的立梯应支稳支牢三、 文明施工措施1、进场物资的标识:原材料或配件进场后,由保管员对其进行分类,露天堆 放的原材料或配件按料场分区域堆放,并在明显位置设标牌,其内容应包括:名 称、规格型号、产地、入库日期等四、 质量检验评定标准垫层允许偏差序号检查项目允许偏差检验频率检验方法范围点数1高程压力管道±30mm每个验 收批次每10m测1点,且不少于3点水准仪测量无压管道0, -15mm2平基厚度不小于设计规 定钢尺测量3土弧基础腋角不小于设计规 高度 定钢尺测量交底单位接收单位交底人接收人附表一:单位(毫米)120°砂石基础 150砂石基础管径管壁厚垫层厚抱角厚管径管壁厚垫层厚抱角厚管径300301001333004004010012040040100178400500501001505005010022250060060100180600601002676008008015024080080150356800100010020030010001002004451000120012025036012001202505341200140014030045014001403006671400160016030049516001603007341600180018030054018001803008001800200020030060020002003008892000。

下载提示
相似文档
正为您匹配相似的精品文档
