文档详情

工程造价计价依据

pu****.1
实名认证
店铺
PPT
536.50KB
约89页
文档ID:588526794
工程造价计价依据_第1页
1/89

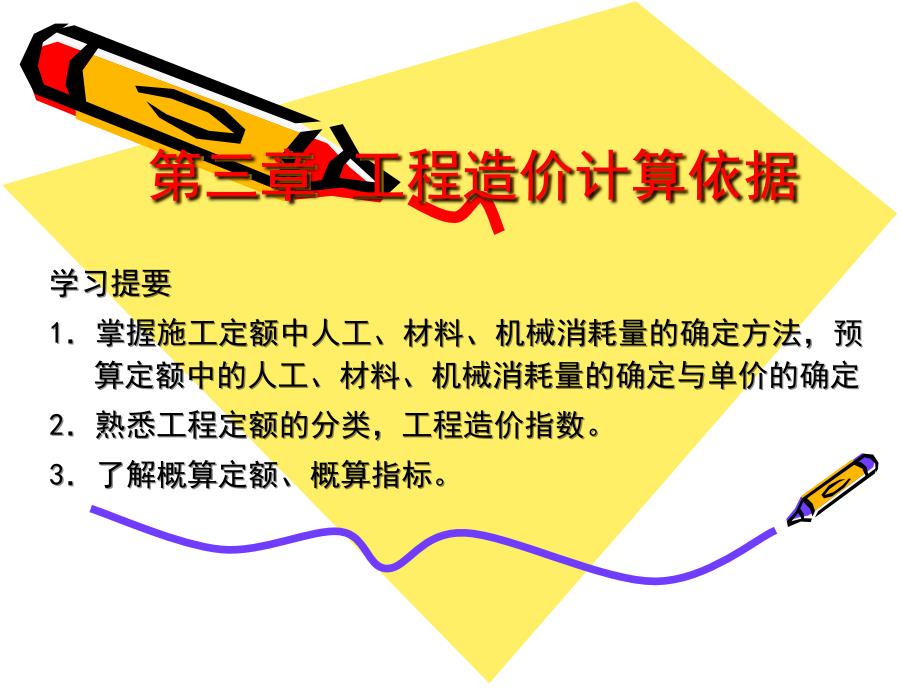

第三章第三章 工程造价计算依据工程造价计算依据   学习提要学习提要1 1..掌掌握握施施工工定定额额中中人人工工、、材材料料、、机机械械消消耗耗量量的的确确定定方方法法,,预预算定额中的人工、材料、机械消耗量的确定与单价的确定算定额中的人工、材料、机械消耗量的确定与单价的确定2 2.熟悉工程定额的分类,工程造价指数.熟悉工程定额的分类,工程造价指数3 3.了解概算定额、概算指标.了解概算定额、概算指标 3.1 工程定额3.1.1 工程造价计价依据一、工程造价计价依据概念 广义:指从事建设工程造价管理所需各类基础资料的总称; 狭义:指用于计算和确定工程造价的各类基础资料的总称; 主要包括:建设工程定额、工程造价指数、工程造价资料(施工资源单价、工程单价等)其中,建设工程定额是工程计价的核心依据 二、工程造价计算依据的种类  1 1.计算设备数量和工程量的依据.计算设备数量和工程量的依据 1 1)可行性研究)可行性研究资料 2 2)初步)初步设计、、扩大初步大初步设计、施工、施工图设计的的图纸和和资料 3 3)工程量)工程量计算算规则。

2 2..计计算算分分部部分分项项工工程程人人工工、、材材料料、、机机械械台台班班消消耗耗量量及及费费用用的的依依据据 1 1)施工定)施工定额、、预算定算定额、概算定、概算定额、概算指、概算指标和估算指和估算指标 2 2)人工)人工费单价、材料价、材料预算算单价、机械台班价、机械台班单价3 3.计算建筑安装工程费用的依据.计算建筑安装工程费用的依据 1 1)措施费费率;)措施费费率;2 2)间接费费率;)间接费费率;3 3)利润率;)利润率; 4 4)税率;)税率;5 5)工程造价指数;)工程造价指数;6 6)计价程序计价程序 4 4.计算设备费的依据.计算设备费的依据 设备价格和运价格和运杂费率等5 5.计算工程建设其他费用的依据.计算工程建设其他费用的依据 1 1)用地指)用地指标;; 2 2)各)各项工程建工程建设其他其他费用定用定额6 6.与计算造价相关的法规和政策的依据.与计算造价相关的法规和政策的依据    1 1)包含在工程造价内的税)包含在工程造价内的税费等相关税率等相关税率。

2 2)与)与产业政策、能源政策、政策、能源政策、环境政策、技境政策、技术政策和土地等政策和土地等 资源利用政策有关的取源利用政策有关的取费标准 3 3)利率和)利率和汇率 4 4)其他)其他计价依据 3.1.2 3.1.2 工程定额工程定额  一、工程定额的概念 所谓定额,是进行生产经营活动时,在人力、物力、财力消耗方面所应遵守或达到的数量标准简单的讲就是规定的额度或者数量标准 工程建设定额就是把处理过的工程造价数据积累转化成的一种工程造价信息,主要作用是解决招投标双方之间存在的信息不对称问题为甲乙双方提供共同信息,保护市场有序竞争工程造价管理部门统一合理的工程量清单项目及其计算规则及时、客观的工程造价信息(企业定额)共同信息工程造价咨询方招标方投标方市场进入壁垒(私人信息是否完备)合格企业不合格企业 二、工程定额的分类二、工程定额的分类1 1.按定额反映的生产要素消耗内容分类.按定额反映的生产要素消耗内容分类   1 1))劳劳动动消消耗耗定定额额,,简简称称劳劳动动定定额额( (也也称称人人工工定定额额) ),,是是指指完完成成一一定定的的合合格格产产品品((工工程程实实体体或或劳劳务务))规规定定活活劳劳动动消消耗耗的的数数量量。

为为了了便便于于综综合合和和核核算算,,劳劳动动定定额额大大多多采采用用工工作作时时间间消消耗耗量量来来计计算算劳劳动动消消耗耗的的数数量量所所以以劳劳动动定定额额主主要要表表现现形形式式是是时时间间定定额额,,但但同同时时也也表表现现为为产产量量定定额额时时间间定定额额与与产产量量定定额额互互为倒数 2 2))材材料料消消耗耗定定额额,,简简称称材材料料定定额额,,是是指指完完成成一一定定合合格格产产品品所所需需消消耗耗材材料料的的数数量量标标准准包包括括工工程程建建设设中中使使用用的的原原材材料料、、成品、半成品、构配件、燃料以及水、电等动力资源的统称成品、半成品、构配件、燃料以及水、电等动力资源的统称 3 3))机机械械消消耗耗定定额额,,我我国国机机械械消消耗耗定定额额是是以以一一台台机机械械一一个个工工作作班班为为计计量量单单位位,,所所以以又又称称为为机机械械台台班班消消耗耗定定额额它它是是指指完完成成一一定定合合格格产产品品((工工程程实实体体或或劳劳务务))所所规规定定的的施施工工机机械械消消耗耗的的数数量量标标准准机机械械台台班班定定额额有有两两种种基基本本形形式式,,即即时时间间定定额额和和产量定额。

其时间定额与产量定额也互为倒数产量定额其时间定额与产量定额也互为倒数 2.2.按定额的编制程序和用途分类按定额的编制程序和用途分类定额分类编制对象用途性质施工定额 工序组织生产和加强管理基础性定额,分项最细,定额子目最多预算定额 分部分项工程编制施工图预算以施工定额为基础编制概算定额扩大的分部分项工程编制扩大初步设计概算以预算定额为基础编制概算指标单位工程(建筑物和构筑物)编制工程概算以概算定额和预算定额为基础编制投资估算指标单项工程或工程项目编制投资估算以概算定额和预算定额为基础编制 3 3.按照投资的费用性质分类.按照投资的费用性质分类((1 1)建筑工程定)建筑工程定额 建建筑筑工工程程定定额是是建建筑筑工工程程施施工工定定额、、预算算定定额、、概概算算定定额和和概算指概算指标的的统称直接费定定额)) 建建筑筑工工程程包包括括一一般般土土建建工工程程、、电气气工工程程((动力力、、照照明明、、弱弱电))、、卫生生技技术((水水、、暖暖、、通通风))工工程程、、工工业管管道道工工程程、、特特殊殊构构筑筑物物工程等2 2))设备安装工程定安装工程定额 设备安安装装工工程程定定额是是安安装装工工程程施施工工定定额、、预算算定定额、、概概算算定定额和和概概算算指指标的的统称称。

设备安安装装工工程程是是对需需要要安安装装的的设备进行行定定位位、、组合合、、校校正正、、调试等等工工作作的的工工程程设备安安装装工工程程分分为机机械械设备安装和安装和电气气设备安装工程直接安装工程直接费定定额))((3 3)建筑安装工程)建筑安装工程费用定用定额((4 4))工工器器具具定定额为新新建建或或扩建建项目目投投产使使用用首首次次配配置置的的工工具具、、器具数量器具数量标准5 5)工程建)工程建设其他其他费用定用定额 4 4.按照主编单位及管理权限分类.按照主编单位及管理权限分类    1 1))全全国国统一一定定额是是由由国国家家建建设行行政政主主管管部部门,,综合合全全国国工工程程建建设中中技技术和和施施工工组织管管理理的的情情况况编制制,,并并在在全全国国范范围内内执行的定行的定额 2 2))行行业统一一定定额是是考考虑到到各各行行业部部门专业工工程程技技术特特点点,,以及施工生以及施工生产和管理水平和管理水平编制的 3 3))地地区区统一一定定额包包括括省省、、自自治治区区、、直直辖市市定定额地地区区统一一定定额是是考考虑到到地地区区性性特特点点将将全全国国统一一定定额水水平平作作适适当当调整整和和补充充编制的。

制的 4 4))企企业定定额是是由由施施工工企企业考考虑本本企企业具具体体情情况况,,参参照照国国家家、、部部门或或地地区区定定额的的水水平平制制定定的的定定额定定额水水平平一一般般应高高于于国国家家和地区的和地区的现行定行定额 5 5))补充充定定额是是指指随随着着设计、、施施工工技技术的的发展展,,现行行定定额不不能能满足足实际需需要要的的情情况况下下,,有有关关部部门为了了补充充现行行定定额中中变化化和缺和缺项部分而部分而进行修改、行修改、调整和整和补充制定的充制定的5.5.按照按照专业性性质分分类 分为全国通用定额、行业通用定额和专业专用定额三种分为全国通用定额、行业通用定额和专业专用定额三种 3.1.3 3.1.3 人工、材料和机械台班的定额消耗量编制方法人工、材料和机械台班的定额消耗量编制方法一、施工过程的组成(建筑工地上进行的生产过程其最终目的是要建造、恢复、改造、移动或拆除工业、民用建筑物和构筑物的全部或一部分)组织上不可分割在操作过程中技术上属于同类的施工过程,编制施工定额时,工序是最基本的施工过程,是测定时间定额的主要研究对象。

操作动作动素同时进行的,在组织上有机联系在一起的,并且最终能获得一种产品的施工过程的总和工作过程由同一工人或同一小组所完成的在技术操作上相互有机联系的工序的总合体,特点是人员编制不变,工作地点不变,而材料和工具可以变换工作过程工序工序操作操作动作动作动素动素综合工作过程(施工过程) 二、工作时间分析 目的是为了确定施工的时间定额和产量定额工作时间指工作班持续时间工时分析可分为工人工作时间的消耗和机械工作时间的消耗两个系统进行工人工作时间必须消耗时间损失时间休息时间有效工作时间不可避免中断时间停工时间违背劳动纪律时间多余和偶然工作时间准备与结束工作时间基本工作时间辅助工作时间施工本身造成的停工时间非施工本身造成的停工时间 ü必须消耗的时间是工人在正常施工条件下,为完成一定产品所消耗的时间它是制定定额的主要根据ü损失时间,是和产品生产无关,而和施工组织和技术上的缺点有关ü有效工作时间是从生产效果来看与产品生产直接有关的时间消耗基本工作时间是工人完成一定产品的施工工艺过程所消耗的时间基本工作时间的长短和工作量大小成正比例辅助工作时间是为保证基本工作时间顺利完成所消耗的时间在辅助工作时间里,不能使产品的形状大小、性质或位置发生变化。

其时间长短与工作量大小有关准备与结束工作时间是执行任务前或任务结束后所消耗的工作时间准备与结束工作的长短与所担负的工作量大小无关,往往与工作内容有关 ü不可避免中断所消耗的时间是由于施工工艺特点所引起的工作中断所必需的时间分为与工艺特点有关的工作中断时间和与工艺特点无关的工作中断所占用的时间不能计入ü休息时间是工人在工作过程中为恢复体力所必需的短暂休息和生理需要的时间消耗ü多余工作,就是工人进行了任务以外的工作而又不能增加产品数量的工作偶然工作时间也是工人在任务外进行的工作,但能够获得一定产品适当考虑影响ü停工时间是工作班内停止工作造成的工时损失分为施工本身造成的停工时间与非施工本身造成的停工时间适当考虑影响ü违背劳动纪律造成的工作时间损失,是指工人在工作中违背劳动纪律而发生的时间损失 机器工作时间必须消耗时间损失时间不可避免的无负荷工作时间有效工作时间不可避免中断时间停工时间违背劳动纪律时间多余工作时间低负荷下工作时间施工本身造成的停工时间非施工本身造成的停工时间正常负荷下有根据地降低负荷下与工艺过程的特点有关与机器有关工人休息时间 ü正常负荷下的工作时间,是机器在与机器说明书规定的计算负荷相符的情况下进行工作的时间。

ü有根据地降低负荷下的工作时间,是在个别情况下,由于技术上的原因,机器在低于其计算负荷下工作的时间ü不可避免的无负荷工作时间,是由施工过程特点和机械结构特点造成的机械无负荷工作时间ü多余工作时间是机器进行任务内和工艺过程内未包括的工作而延续的时间ü机器的停工时间,分为施工组织得不好而引起的停工现象和由于气候条件引起的停工现象适当考虑)ü违反劳动纪律引起的机器的时间损失,是指由于工人迟到早退或擅离岗位等原因引起的机器停工时间ü低负荷下的工作时间,是由于工人或技术人员的过错所造成的施工机械在降低负荷的情况下工作的时间 三、工作时间研究的方法 劳动定额测定的方法主要有:经验估计法、统计分析法、比较类推法和技术测定法(计时观察法、现场观察法) 1.经验估计法 由定额人员、工程技术人员和工人三结合,以工序(或单项产品)为对象,将工序分为操作(或动作),分别测算出操作(动作)的基本工作时间,然后考虑辅助工作时间,准备与结束工作时间和休息时间,经过综合整理,并对整理结果予以优化处理,即得出该工序的时间定额或产量定额易受参加人员的主观因素和局限性影响,使制定出的定额出现偏高或偏低的现象。

适用于企业内部,或作为某些局部项目的补充定额 2.统计分析法 把过去施工中同类工程或同类产品的工时消耗的统计资料,与当前生产技术组织条件的变化因素结合在一起进行研究,以制定劳动定额统计资料反映的是工人过去已经达到的水平,一般偏于保守为使定额保持平均先进水平,可采用“二次平均法”计算平均先进值作为确定定额水平的依据 1)处理数据(剔除统计资料中特别偏高或偏低的不合理数据 2)计算一次平均值 3)计算平均先进值(对于时间定额,等于数列中小于一次平均值的各数值的平均值,对于产量定额,等于数列中大于一次平均值的各数值的平均值 4)计算二次平均先进值(一次平均值与平均先进值的平均值3.比较类推法(典型定额法) 以同类型、相似类型产品或工序的典型定额项目的定额水平为标准,经过分析比较,类推出同一组定额中相邻项目定额水平的方法适用于同类型规格多,批量小的施工过程4.计时观察法(技术测定法) 对施工过程的具体活动进行实地观察,详细记录工人或施工机械工作时间,记录完成产品数量和有关影响因素,然后对记录结果进行分析研究,整理出数据资料,为编制定额提供数据的一种方法。

计时观察法测时法写实记录法工作日写实法选择法测时接续法测时数示法混合法图示法简易测定法 ◆◆1.1.测时法测时法 主主要要适适用用于于测测定定那那些些定定时时重重复复的的循循环环工工作作的的工工时时消消耗耗,,是是精精确确度度比较高的一种计时观察法~比较高的一种计时观察法~15s15s)) 有有选选择择法法测测时时((当当所所测测定定的的各各工工序序或或操操作作的的延延续续时时间间较较短短时时,,连连续续测测定定比比较较困困难难时时采采用用此此法法))和和接接续续法法测测时时((特特点点是是::在在工工作作进进行行中中和和非非循循环环组组成成部部分分出出现现之之前前一一直直不不停停表表,,观观察察者者根根据据各各组组成成之之间间的的定定时时点点记记录录其其终终止止时时间间, ,从从而而测测定定一一个个施施工工过过程程各各工工序序或或操操作作的的延延续时间续时间)两种◆◆2.2.写实记录法写实记录法 是是一一种种研研究究各各种种性性质质的的工工作作时时间间消消耗耗的的方方法法采采用用这这种种方方法法可可以以获得分析工作时间的全部资料,是一种值得提倡的方法获得分析工作时间的全部资料,是一种值得提倡的方法。

按按记记录录时时间间方方法法不不同同分分为为数数示示法法((用用数数字字记记录录工工时时消消耗耗))、、图图示示法法((在在规规定定格格式式的的图图表表上上用用时时间间进进度度线线条条表表示示工工时时消消耗耗量量,,适适用用于于3 3个个以以内内的的工工人人进进行行观观察察))和和混混合合法法((时时间间进进度度线线条条表表示示工工序序的的延延续续时时间间,,在在进进度度线线的的上上部部加加写写数数字字表表示示各各时时间间区区段段的的工工人人数数,,适适用用于于3 3人以上的工人小组工时消耗的测定与分析)三种人以上的工人小组工时消耗的测定与分析)三种 ◆◆3.3.工作日写实法工作日写实法 是是一一种种研研究究整整个个工工作作班班内内的的各各种种工工时时消消耗耗的的方方法法这这是是我我国采用较广泛国采用较广泛的编制定额的一种方法的编制定额的一种方法 目目的的是是::一一是是取取得得编编制制定定额额的的基基础础资资料料;;二二是是检检查查定定额额的的执行情况,找出据点,改进现场工作执行情况,找出据点,改进现场工作 具具有有技技术术简简便便、、费费力力不不多多、、应应用用面面广广和和资资料料全全面面的的优优点。

点◆◆4.4.简简易易测测定定法法就就是是对对前前面面几几种种技技术术测测定定方方法法予予以以简简化化,,但但仍仍保保持持了了现现场场实实地地观观察察记记录录的的基基本本原原则则在在测测定定时时,,只只测测定定定定额额时时间间中中的的基基本本工工作作时时间间,,而而其其它它时时间间((即即规规范范时时间间))可可借借助助““工工时时消消耗耗规规范范””查查出出,,然然后后利利用用计计算算公公式式,,确确定定出出定定额额指指标这种方法常用于编制企业补充定额或临时定额这种方法常用于编制企业补充定额或临时定额 实例:工作日实例:工作日实例:工作日实例:工作日写实结果表写实结果表写实结果表写实结果表工作日写实结果表观察的对象和工地:××厂工地宿舍楼工作队(小组):小组成员 工种:瓦工工程(过程)名称:垒2砖混水墙观察日期:××年××月××日工作班:8工时工人组成(完成工作数量6.66千块)1级2级3级4级5级6级7级共计224序号工时消费种类消耗量(工分)百分比(%)劳动组织的主要缺点12345678910必须消耗的时间适合于技术水平的有效工作不适合于技术水平的有效工作有效工作时间合计休息不可避免的中断必须消耗的时间共计(A)损失时间由于砖层垒砌不正确而加以更改因架子工把脚手板铺得太差而加以修正11206711871761363495458.33.561.89.271.02.62.8 序号工时消费种类消耗量(工分)百分比(%)劳动组织的主要缺点111213141516171819202122232425多余和偶然工作时间共计因为没有灰浆而停工因脚手板准备不及时而停工因工长耽误指示而停工由于施工本身而停工共计因雨停工因停电而停工非施工本身而停工时间合计工作班开始时迟到午后迟到违背劳动纪律共计损失时间共计(B)总共消耗的时间(C)10311264100276961210834367055719205.45.93.35.214.45.00.65.61.71.93.629.01001.架子工搭设脚手板的工作没有保证质量,同时架子工的工作未按计划进度完成,以致影响了砌砖工人的工作2.由于灰奖搅拌机时有发生故障,使灰浆不能及时供应3.工长和工地技术人员,对于工人工作指导不及时,并缺乏经常的检查、督促,致使砌砖返工,架子工搭设脚手板后,也未校验。

又由于没有及时指示,而造成砌砖工停工4.由于工人宿舍距施工地点远,工人经常迟到工作日写实结果表工作日写实结果表工作日写实结果表工作日写实结果表                      ((((Cont’dCont’d)))) 工作日写实结果汇总表工作日写实结果汇总表工作日写实结果汇总表工作日写实结果汇总表 结论:全工作日时间损失占据29%,原因主要是施工技术人员指导不力如果能够保证对工人小组的工作给予切实有效的指导,改善施工组织管理,劳动生产率就可以提高35%以上写实汇总工作日写实结果汇总日期:自××年××月××日至××月××日工种:瓦工工地:第×车间观察日期及编号A17/20A27/21A37/22A47/23A57/24A67/25A77/26A87/28A97/29A107/30A117/31A28/1加权平均数备注序号小组(工作队)工时消耗分类每班人数42234322424335一、二、必须消耗的时间有效工作时间休息不可避免的中断损失时间多余和偶然工作停工时间违背劳动纪律时间工时工时消耗消耗分类分类按占按占总共总共消耗消耗时间时间的百的百分比分比计算计算 四、施工定额人工消耗量的确定四、施工定额人工消耗量的确定 时间定额和产量定额的人工定额的两种表现形式。

两者关系:时间定额×产量定额=1 时间定额是在拟定基本工作时间、辅助工作时间、不可避免中断时间、准备与结束的工作时间、以及休息时间的基础上制定的1.基本工作时间 基本工作时间在必需消耗的工作时间中占的比重最大基本工作时间一般根据计时观察资料来确定一般是先确定工作过程每一组成部分的工时消耗,然后再综合得出工作过程的工时消耗 2 2.辅助工作时间和准备与结束工作时间.辅助工作时间和准备与结束工作时间   辅辅助助工工作作和和准准备备与与结结束束工工作作时时间间的的确确定定方方法法与与基基本本工工作作时时间间相相同同,,如如果果这这两两项项工工作作时时间间在在整整个个工工作作班班工工作作时时间间消消耗耗中中所所占占比重不超过比重不超过6 6%,则可以归纳为一项%,则可以归纳为一项 如如果果在在计计时时观观察察时时不不能能取取得得足足够够的的资资料料,,也也可可采采用用工工时时规规范范或经验数据来确定举列见下表或经验数据来确定举列见下表3 3.不可避免的中断时间.不可避免的中断时间   由由工工艺艺特特点点所所引引起起的的不不可可避避免免中中断断才才可可列列入入工工作作过过程程的的时时间定额。

间定额不可避免中断时间一般以占工作延续时间的百分数计算不可避免中断时间一般以占工作延续时间的百分数计算4.4.休息时间休息时间 根根据据工工作作班班作作息息制制度度、、经经验验资资料料、、计计时时观观察察资资料料,,以以及及对对工工作的疲劳程度作全面的分析来确定作的疲劳程度作全面的分析来确定5.5.时间定额时间定额 基基本本工工作作时时间间、、辅辅助助工工作作时时间间、、准准备备与与结结束束时时间间、、不不可可避避免免的中断时间和休息时间之和,就是劳动定额的时间定额的中断时间和休息时间之和,就是劳动定额的时间定额 木作业工程工时规范工作项目疲劳程度规范时间占工作日准备与结束时间休息时间不可避免中断时间合计范围%范围%范围%%门窗框扇安装、立木楞、吊水楞、铺地楞、钉立墙板条,以及各式室内木装修的安钉工程较轻准备与收拾工具、领会任务单、研究工作、穿脱衣服、转移工作地及组长指导检查等3.98大小便、吸烟、喝水、擦汗、恢复疲劳的局部休息6.2510.14地板安装、顶天棚板条中等 同上附注:计算定额作业时间时,依照下表所列的辅助时间在各工序中相应增加工作项目占工序作业时间(%)工作项目占工序作业时间(%)磨刨刀12.3磨线刨8.3磨槽刨5.9锉锯8.2磨凿子3.4 人工定额消耗量的编制分析基础资料,拟订编制方案1.影响工时消耗因素的确定:技术因素、组织因素、系统性因素或偶然因素。

2.计时观察资料的整理:大多采用平均修正法3.日常积累资料的整理和分析:现行定额的执行情况;补充定额资料;新工艺和新操作方法的资料;技术规范、操作规程、安全规程和质量标准等4.拟定定额的编制方案:定额水平;定额分目;计量单位;定额的形式和内容确定正常的施工条件拟定工作地点的组织;拟定工作组成;拟定施工人员编制确定人工定额消耗量 工序作业时间=基本工作时间+辅助工作时间 人工定额消耗量的方法示例人工定额消耗量的方法示例例例::完完成成1m1m3 3砌砌体体的的基基本本工工作作时时间间为为小小时时( (折折算算成成一一人人工工作作) ),,辅辅助助工工作作时时间间为为工工作作班班的的3%3%;;准准备备与与结结束束时时间间为为工工作作班班的的2%2%;;不不可可避避免免的的中中断断时时间间为为工工作作班班的的2%2%;;休休息息时时间间为为工工作作班班的的18%18%;;砌砌筑筑每每立立方方米砖墙的时间定额和产量定额米砖墙的时间定额和产量定额解:解:( 工日/m3 )(m3 /工日) 例例::采采用用技技术术测测定定法法的的测测时时法法取取得得人人工工手手推推双双轮轮车车65m65m运运距距运运输标准砖的数据如下:输标准砖的数据如下:双轮车装载量:双轮车装载量:105105块块/ /次次工作日作业时间:工作日作业时间:400Min400Min每车装卸时间:每车装卸时间:10Min10Min往返一次运输时间:往返一次运输时间:工作日准备与结束时间:工作日准备与结束时间:30Min30Min工作日休息时间:工作日休息时间:35Min35Min工作日不可避免中断时间:工作日不可避免中断时间:15Min15Min问题:问题:1.1.计算每日单车运输次数计算每日单车运输次数2.2.计算每运计算每运10001000块标准砖的作业时间块标准砖的作业时间3.3.计计算算准准备备与与结结束束时时间间、、休休息息时时间间、、不不可可避避免免中中断断时时间间分分别别占占作业时间的百分比。

作业时间的百分比4.4.确定每运确定每运10001000块标准砖的时间定额块标准砖的时间定额 五、施工定额材料消耗量的确定1.1.材料消耗量定额材料消耗量定额 分为:材料净耗量定额与材料损耗量定额分为:材料净耗量定额与材料损耗量定额2.2.材料消耗的性质材料消耗的性质    材料消耗分为:材料消耗分为: 必须的材料消耗必须的材料消耗————净用量净用量 不可避免的损失不可避免的损失————材料损耗量材料损耗量 材料消耗量=净耗量+损耗量材料消耗量=净耗量+损耗量 材料消耗量=材料净用量材料消耗量=材料净用量××((1 1+损耗率)+损耗率) 3.3.确定材料消耗量的基本方法确定材料消耗量的基本方法◆◆利用现场技术测定法利用现场技术测定法————编制材料损耗定额编制材料损耗定额◆◆利用实验室试验法利用实验室试验法————编制材料净用量定额编制材料净用量定额◆◆采用现场统计法采用现场统计法————通过统计分析确定材料消耗通过统计分析确定材料消耗数据,不能分清材料消耗的性质,不能直接作为数据,不能分清材料消耗的性质,不能直接作为编制依据。

编制依据◆◆理论计算法理论计算法————运用数学公式计算材料消耗定额运用数学公式计算材料消耗定额每每m m3 3标准砖墙砖的净用量按下式计算:标准砖墙砖的净用量按下式计算:式中:式中:k ————墙厚的砖数如、墙厚的砖数如、1 1、等、等 4.4.施工周转材料的计算施工周转材料的计算 施工中使用的周转,是在施工中工程上施工中使用的周转,是在施工中工程上多次周转使用的工具性材料亦称为材料型多次周转使用的工具性材料亦称为材料型工具或工具型材料工具或工具型材料 在编制其材料消耗定额时,按多次使用、在编制其材料消耗定额时,按多次使用、分次摊销的办法确定分次摊销的办法确定 实例1:某框架结构填充墙,采用混凝土空心砌块砌筑,墙厚190mm,空心砌块尺寸390×190×190mm,损耗率1%;砌块墙的砂浆灰缝为10mm,砂浆损耗率为%问题:1.计算每1m3厚度为190mm的混凝土空心砌块墙的砌块净用量和消耗量2.计算第1m3厚度为190mm的混凝土空心砌块墙的砂浆消耗量 问题1问题2 实例2:根据选定的现浇钢筋混凝土矩形梁施工图计算出每10m3矩形梁模板接触面积为2,经计算每10m2模板接触面积需枋板材3,制作损耗率为5%,周转次数为5次,补损率15%,模板折旧率50%。

问题:1.计算每10m3现浇混凝土矩形梁的模板一次使用量2.计算模板的周转使用量3.计算模板回收量4.计算每10m3现浇混凝土矩形梁模板的摊销量 问题1问题2问题3问题4 实例3:使用1:2水泥砂浆贴500mm×500mm×12mm花岗岩板墙面,灰缝宽1mm,水泥砂浆粘结层5mm,花岗岩板损耗率2%,水泥砂浆损耗率1%问题:1.计算每100m2墙面贴花岗岩板材的消耗量2.计算每100m2 墙面贴花岗岩板材的粘结层砂浆和灰缝砂浆消耗量实例4:屋面油毡卷材防水,卷材规格=20m2,铺卷材时,长边搭接160mm,短边搭接110mm,损耗率1%问题:计算屋面每100m2防水油毡卷材的消耗量 六、施工定额机械台班消耗量的确定确定正常的施工条件确定机械一小时纯工作正常生产率确定施工机械的正常利用系数计算施工机械台班定额计算施工机械台班定额产量定额=机械一小时纯工作正常生产率 ×工作班纯工作时间 或产量定额=机械一小时纯工作正常生产率 ×工作班延续时间 ×机械正常利用系数 1、循环机械纯工作1小时正常生产率2、连续动作机械纯工作1h正常生产率 以连续工作中最长的时间计算工作时间3、施工机械的正常利用系数 实例1:工程现场采用出料容量500L的混凝土搅拌机,每一次循环中,装料、搅拌、卸料、中断需要的时间分别为1min、3min、1min、1min,机械正常利用系数为,则该机械的台班产量为多少?解:机械台班产量为:60/(1+3+1+1)=36(m3/台班)实例2:采用机械翻斗车运输砂浆,运输距离200m,平均行驶速度10km/h,候装砂浆时间平均每次5min,每次装载砂浆3,台班时间利用系数按计算。

问题:1.计算机动翻斗车运砂浆的每次循环延续时间2.计算机动翻斗车运砂浆的台班产量和时间定额 问题 1问题2 实例3:某工程楼地面铺地砖的现场统计和测定资料如下:(1)地面砖及砂浆用量根据现场取得测定资料,地面砖尺寸为500mm×500mm×8mm,损耗率2%;水泥砂浆粘结层厚10mm,灰缝宽1mm,砂浆损耗率均为%2)按现场观察资料确定的时间消耗量见下表时间消耗量基本用工数量辅助用工数量铺设地面砖用工 1.215工日/10m2筛砂子用工0.208工日/m3调制砂浆用工0.361工日/m3运输砂浆用工0.213工日/ m3运输地砖用工0.156工日/m2注:每m3砂浆用砂子3 (3)施工机械台班量确定方法见下表施工机械台班量确定方法机械名称台班量确定砂浆搅拌机按小组配置,根据小组产量确定台班量石料切割机每小组2台,按小组配置,根据小组产量确定台班量问题:编制楼地面工程地砖项目施工定额 解:(1)计算地砖、砂浆消耗量每100m2地砖的块料用量=块每100m2地砖结合层砂浆消耗量=3每100m2地砖灰缝砂浆消耗量=3每100m2地砖砂浆消耗量小计:3(2)计算基本用工铺地砖用工=1.215×10=工日/100m2调制砂浆用工==工日/100m2运输砂浆用工==工日/100m2运输地砖用工=0.156×10=工日/100m2基本用工量=+++=工日/ 100m2辅助用工:筛砂子用工==工日/ 100m2 用工量小计:+ =工日/100m2(3)铺地砖的产量定额=1/时间定额==2/工日 例例4. 4. 在确定材料定额消耗量时,建筑工程必在确定材料定额消耗量时,建筑工程必须消耗的材料不包括(须消耗的材料不包括(    )。

A. . 直接用于建筑工程的材料直接用于建筑工程的材料          B. . 不可避免的施工废料不可避免的施工废料    C. . 不可避免的场外运输损耗材料不可避免的场外运输损耗材料 D. . 不可避免的场内堆放损耗材料不可避免的场内堆放损耗材料例例5. 5. 企业定额(施工定额)的编制应该反映企业定额(施工定额)的编制应该反映(( ))A. .  社会平均水平社会平均水平     B. . 平均先进水平平均先进水平    C. . 社会先进水平社会先进水平 D. . 企业实际水平企业实际水平 3.1.4 3.1.4 预算定额预算定额一、预算定额的构成一、预算定额的构成 预预算算定定额额是是完完成成一一定定计计量量单单位位质质量量合合格格的的分分项项工工程程或或结结构构构构件件((单单位位工工程程基基本本构构造造要要素素))的的人人工工、、材材料料、、机机械械台台班班的的数数量量标标准准,,也也是是计计算算建建筑安装工程产品造价的基础筑安装工程产品造价的基础 预预算算定定额额一一般般是是由由施施工工定定额额中中的的劳劳动动定定额额、、材材料料消消耗耗定定额额、、机机械械台台班班定定额额,,经经合合理理计计算算并并考考虑虑其其他他一一些些合合理理因因素素综综合合而而编编制制的的。

预预算算定定额额的的编制遵循社会平均水平的原则编制遵循社会平均水平的原则 二、预算定额的作用二、预算定额的作用 1.1.编编制制施施工工图图预预算算、、确确定定建建筑筑安安装装工工程程造价的基础造价的基础 2. 2.编制施工组织设计的依据编制施工组织设计的依据 3. 3.工程结算的依据工程结算的依据 4. 4.施工单位进行经济活动分析的依据施工单位进行经济活动分析的依据 5. 5.编制概算定额的基础编制概算定额的基础 6. 6.编制招标标底、投标报价的基础编制招标标底、投标报价的基础 三、预算定额编制中的主要工作三、预算定额编制中的主要工作 1. 1.确定预算定额的计量单位确定预算定额的计量单位 预算定额中的计量单位主要是根据分部分项工程和结预算定额中的计量单位主要是根据分部分项工程和结构构件的形体特征及其变化确定构构件的形体特征及其变化确定项目特征项目特征计量单位计量单位项目实例项目实例截面一定、长度不定截面一定、长度不定延长米延长米(m)(m)楼梯扶手、门窗贴脸楼梯扶手、门窗贴脸厚度一定、面积不定厚度一定、面积不定平方米平方米(m(m2 2) )墙面抹灰、楼地面面层墙面抹灰、楼地面面层长、宽、高均不定长、宽、高均不定立方米立方米(m(m3 3) )土石方、砼、砖石土石方、砼、砖石定定额额消消耗耗与与主主材材用用量量关关系紧密的项目系紧密的项目主材习惯单位主材习惯单位钢钢筋筋、、金金属属结结构构构构件件、、木屋架等木屋架等规规格格不不定定、、构构造造复复杂杂的的项目项目自然计量单位自然计量单位砖砌污水斗砖砌污水斗 2.按典型设计图纸和资料计算工程数量。

主要目的是为了将非主要工序所消耗的人工、材料、机械按概率统计的原理,计入预算定额所表现主要工序的工、料、机消耗量中,以达到预算定额精编粗算的要求 3.确定预算定额各项目人工、材料和机械台班消耗指标 4.编制定额表和拟定有关说明 砖墙定额示例工作内容:调、运、铺砂浆,运砖;砌砖包括窗台虎头砖、腰线、 门窗套;安装木砖、铁件等 计量单位:10m3定额编号4-24-34-54-84-10 4-11项 目单位单面清水砖墙混水砖墙½砖1砖 1砖半 ½砖1砖1砖半人工综合工日工日 21.7918.8717.8320.14 16.08 15.63材料水泥砂浆M5水泥砂浆M10水泥混合砂浆M2.5普通粘土砖水m3m3m3千块m3—1.95—5.6411.13——2.255.3141.06——2.405.3501.071.95——5.6411.33——2.255.3411.06——2.045.3501.07机械 灰浆搅拌机200L台班 0.33 0.38 0.40 0.330.380.40 三、预算定额人工消耗量的确定三、预算定额人工消耗量的确定 •人工工日消耗量=基本用工+其他用工•基本用工=∑(综合取定的工程量×劳动定额)•其他用工=超运距用工+辅助用工+人工幅度差•超运距用工=预算定额取定运距 -劳动定额已包括的运距•辅助用工=∑(材料加工数量×相应的加工劳动定额)•人工幅度差=(基本用工+辅助用工+超运距用工) ×人工幅度差系数 预算定额人工消耗量计算示预算定额人工消耗量计算示例例例:某地预算定额砖墙综合取定各种墙体比例为:1砖70%,砖20%,2砖10%,时间定额分别为:、、0.833(工日/10m3);砂的计算量3、砖和砂浆的计算量按墙体体积确定。

材料超运距及相应时间定额如下表所示;人工筛砂时间定额为0.196(工日/m3),人工幅度差按10%考虑试确定每10m3该定额项目人工消耗量运输材运输材料名称料名称超运距超运距(m)预算定额运距-劳动定额运距预算定额运距-劳动定额运距时间定额时间定额计算工计算工程量程量增加工日增加工日砂砂砖砖砂浆砂浆80-50=30170-50=120180-50=1300.04530.1390.0572.7737.5442.4560.1261.0490.140 材材料料消消耗耗量量是是指指在在正正常常施施工工条条件件下下,,完完成成单单位位合合格格产产品品所所必必须须消消耗耗的的材材料料、、成成品品、、半半成成品品的的数数量量标标准准材材料料按按用途分为主要材料、辅助材料、周转性材料和其他材料用途分为主要材料、辅助材料、周转性材料和其他材料 材料消耗量=材料净用量+损耗量 或 材料消耗量=材料净用量×(1+损耗率) 其中 损耗率=损耗量/净用量×100% 材料损耗量=材料净用量×损耗率 四、预算定额材料消耗量的确定四、预算定额材料消耗量的确定 五、预算定额机械消耗量的确定五、预算定额机械消耗量的确定 机械耗用台班=施工定额机械耗用台班× (1+机械幅度差系数) 机械幅度差包括:•施工技术原因•供电供水故障及水电线路移动检修•气候变化和机械本身故障•配合机械施工的工人因与其他工种交叉•施工机械转移•质量检查和隐蔽工程验收•其他不可避免的其他零星的机械中断时间 机械台班消耗量的确定机械台班消耗量的确定1 1))大大型型机机械械施施工工的的土土石石方方、、打打桩桩、、构构件件吊吊装装、、运运输输等等项项目目。

按按全全国国建建筑筑安安装装工工程程统统一一劳劳动动定定额额台台班班产产量量加加机机械械幅幅度度差差计计算一般为:土石方机械,打桩机械,吊装机械一般为:土石方机械,打桩机械,吊装机械2 2))按按小小组组配配用用的的机机械械,,如如砂砂浆浆、、混混凝凝土土搅搅拌拌机机等等,,以以小小组组产产量量计计算算机机械械台台班班产产量量,,不不另另增增加加机机械械幅幅度度差差其其他他分分部部工工程程中如钢筋加工、木材、水磨石等各项专用机械的幅度差为中如钢筋加工、木材、水磨石等各项专用机械的幅度差为3 3))中中小小型型机机械械台台班班消消耗耗量量,,以以其其他他机机械械费费表表示示,,列列入入预预算算定定额额内内,,不不列列台台班班数数量量如如遇遇到到施施工工定定额额( (劳劳动动定定额额) )缺缺项项者者,,则则需需要要依依据据单单位位时时间间完完成成的的产产量量进进行行现现场场测测定定,,以以确确定定机机械械台班消耗量台班消耗量 一、概算定额一、概算定额1.1.概念概念 在预算定额的基础上,确定完成合格的单位扩大分在预算定额的基础上,确定完成合格的单位扩大分项工程或单位扩大结构构件所需消耗的人工、材料、机项工程或单位扩大结构构件所需消耗的人工、材料、机械台班的数量标准,又称为扩大结构定额。

械台班的数量标准,又称为扩大结构定额2.2.编制原则编制原则 社会平均水平原则、简明适用原则社会平均水平原则、简明适用原则3.3.编制方法编制方法 同预算定额,但定额单位扩大了,在预算定额的基同预算定额,但定额单位扩大了,在预算定额的基础上又加了幅度差础上又加了幅度差4.4.内容内容 概算定额手册的内容基本上是由文字说明、定额项概算定额手册的内容基本上是由文字说明、定额项目表和附录三个部分组成目表和附录三个部分组成3.1.5 3.1.5 概算定额与概算指标概算定额与概算指标 二、概算指标1.1.概念概念 概概算算指指标标是是以以整整个个建建筑筑物物和和构构筑筑物物为为对对象象,,以以建建筑筑面面积积、、体体积积或或成成套套设设备备装装置置的的台台或或组组为为计计量量单单位位而而规规定定的的人人工工、、材材料料、、机机械械台台班班的的消消耗量标准和造价指标耗量标准和造价指标 概概算算指指标标是是一一种种用用建建筑筑面面积积((m m2 2、、100 100 m m2 2))或或体体积积、、或或万万元元造造价价为为计计量量单单位位,,以以整整个个建建筑筑物物或或构构筑筑物物为为对对象象编编制制的的定定额额,,它它比比概概算算定定额额更加综合与扩大。

更加综合与扩大 2.概算指标与概算定额的区别 在于确定各种消耗量指标的对象和依据3.概算指标编制分类 两大类:建筑工程概算指标和安装工程概算指标 两种形式:综合指标和单项指标4.概算指标的组成内容 总说明和分册说明(范围、依据、内容、使用方法,调整范围及方法) 列表形式(示意图、工程特征、经济指标、构造内容及工程量指标) 必要的附录 1 1)示意图 说说明明工工程程的的结结构构形形式式、、主主要要设设备备及及其其布布置置方方式式等等工工业业项目,还表示出吊车及起重能力等项目,还表示出吊车及起重能力等2 2)工程特征工程结构形式、层高、层数和建筑面积工程特征工程结构形式、层高、层数和建筑面积3 3))经经济济指指标标说说明明该该项项目目每每100m100m2 2的的造造价价指指标标及及其其中中土土建建、、水暖和电气等单位工程的相应造价水暖和电气等单位工程的相应造价4 4))构构造造内内容容及及工工程程量量指指标标该该工工程程项项目目的的构构造造内内容容和和相相应应计算单位的工程量指标及人工、材料、机械消耗指标计算单位的工程量指标及人工、材料、机械消耗指标。

内浇外砌住宅经济指标内浇外砌住宅经济指标 100m 100m2 2项目合计合计其中直工费措施费间接费利润税金单方造价37745218607323557618931093其中土建3242418778929147901626939水暖3182184361747016092电气2139123941531610762 内浇外砌住宅构造内容及工程量指标 100m2建筑面积序号构造特征工程量单位数量一、土建123456789基础外墙内墙柱地面楼面门窗屋面脚手架灌注桩二砖墙、清水墙勾缝、内墙抹灰刷白混凝土墙、一砖墙、抹灰刷白混凝土柱碎砖垫层、水泥砂浆面层120mm预制空心板、水泥砂浆面层朩门窗预制空心板、水泥珍珠岩保温、三毡四油卷材防水综合脚手架m3m3m3m3m2m2m2m2m214.624.3222.700.7013656221.7100二、水暖……………… 三、概算指标的编制首先根据选择好的设计图纸,计算出每一结构构件或分部工程的工程数量在计算工程量指标的基础上,确定人工、材料和机械的消耗量最后计算出每平方米建筑面积和每立方米建筑物体积的单位造价,计算出该计量单位所需要的人工、材料和机械实物消耗量指标 实例1、根据某砖混结构工程中的典型设计图纸的结果,已知其毛石带型基础的工程量为90m3,混凝土基础的工程量为70m3,该砖混结构建筑物的体积为800m3,则1000m3砖混结构经综合归并后,所含的毛石带型和混凝土基础的工程量指标分别为: 332、假定根据概算定额,10m3毛石基础需要用砌石工个工日,又假定在该项工程上没有其他工程需要砌石工,则1000m3建筑物需要的砌石工为: (工日) 3、此单位工程预算书上取得如下资料:一般土建工程400000元,给排水工程40000元,汇总预算造价440000元。

则由上可计算出单位工程的单位造价和整个建筑物的单位造价: 每立方米建筑物体积的一般建筑工程造价:400000/800=500(元) 每立方米建筑物体积的给排水工程造价:40000/800=50(元) 每立方米建筑物体积造价:440000/800=550(元) 四、概算指标的应用四、概算指标的应用   概概算算指指标标的的应应用用比比概概算算定定额额具具有有更更大大的的灵灵活活性性由由于于它它是是一一种种综综合合性性很很强强的的指指标标,,不不可可能能与与拟拟建建工工程程的的建建筑筑特特征征、、结结构构特特征征、、自自然然条条件件、、施施工工条条件件完完全全一一致致因因此此,,在在选选用用概概算算指指标标时时要要十十分分慎慎重重,,选选用用的的指指标标与与设设计计对对象象在在各各个个方方面面应应尽尽量量一一致致或或接接近近,,不不一一致致的的地地方方要要进进行行换换算算,,以以提高准确性提高准确性 概概算算指指标标的的应应用用一一般般有有两两种种情情况况::第第一一种种情情况况,,如如果果设设计计对对象象的的结结构构特特征征与与概概算算指指标标一一致致时时,,可可以以直直接接套套用用;;第第二二种种情情况况,,如如果果设设计计对对象象的的结结构构特特征征与与概概算算指指标标的的规规定定局部不同时,要对指标的局部不同时,要对指标的局部内容进行调整局部内容进行调整后再套用。

后再套用 3.1.6 3.1.6 投资估算指标投资估算指标一、作用一、作用1. 编制建设项目投资估算的依据编制建设项目投资估算的依据2. 编制固定资产长远规划投资额的参考编制固定资产长远规划投资额的参考二、二、编制原则编制原则⒈ ⒈ 考虑编制投资估算的需要考虑编制投资估算的需要⒉ ⒉ 与编制深度相适应与编制深度相适应⒊ ⒊ 必须遵循国家的有关建设方针政策必须遵循国家的有关建设方针政策⒋ ⒋ 要反映不同行业、不同项目和不同工程的特点要反映不同行业、不同项目和不同工程的特点⒌ ⒌ 体现国家对固定资产投资实施间接调控的特点体现国家对固定资产投资实施间接调控的特点 6. 6. 贯彻静态和动态相结合的特点贯彻静态和动态相结合的特点 三、投资估算指标的内容三、投资估算指标的内容(一)(一)建设项目综合指标建设项目综合指标 一般以建设项目的综合生产能力单位投资表示一般以建设项目的综合生产能力单位投资表示二)单项工程指标(二)单项工程指标 是是按按规规定定应应列列入入能能独独立立发发挥挥生生产产能能力力或或使使用用效效益益的的单单项项工工程程内内的的全全部部投投资资额额一一般般以以单单项项工工程程单单位生产能力投资表示。

位生产能力投资表示三)单位工程指标(三)单位工程指标 按按规规定定应应列列入入能能独独立立设设计计、、施施工工的的单单位位工工程程的的费用,即建筑安装工程费费用,即建筑安装工程费 3.1.7 3.1.7 施工资源单价施工资源单价 施工资源包括人工、材料和施工机械 施工资源单价:指施工过程中人工、材料和机械台班的动态价格或市场价格的确定 一、人工工日单价 指一个建筑安装生产工人一个工作日中应计入的全部人工费得到的报酬 组成内容计算方法影响因素基本工资由岗位工资、技能工资和年功工资三部分组合计算 (209天)1.社会平均工资水平2.生活消费指数3.人工单价的组成内容4.劳动力市场供需变化5.社会保障和福利政策 工资性津贴是指为了补偿工人额外或特殊的劳动消耗及为了保证工人工资水平不受特殊条件影响,而以补贴形式支付给工人的劳动报酬,包括交通补贴、流动施工津贴、房补、工资附加、地区津贴、物价补贴、住房公积、房补辅助工资生产工人有效施工天数以外非作业天数的工资(156天)劳动保护费是指按规定标准发放的劳动保护用品等的购置费及修理费、徒工服装补贴、防暑降温费,在有碍身体健康环境中的施工保健费用等职工福利费 由书报费、洗理费和取暖费组成建筑安装工程人工单价的确定 二、材料预算价格的组成与确定组成内容计算方法影响因素材料原价1.市 场 供需变化2.材 料 生产成本的变动3.流 通 环节和材料供应体制4.运 输 距离和运输方法5.国 际 市场行情包装费 包装品的回收价值应该从材料价格中扣回运杂费 运输过程中发生的一切费用和过境过桥费用。

包括包装费运输损耗费 运输损耗费=(材料原价+运杂费)×相应材料损耗率采购及保管费采购及保管费=材料运到工地仓库价格×采购及保管费率 或采购及保管费=(材料原价+运杂费+运输损耗费)×采购及保管费率 材料基价=(材料原价+运杂费)×(1+运输损耗费率)×(1+采购及保管费率) —包装材料回收价值 运杂费v材料运费按不同运输方式确定运费单价(运价)材料运费按不同运输方式确定运费单价(运价)v材料包装费不同包装分别计算,(有三种方式)材料包装费不同包装分别计算,(有三种方式)v调车驳船费按规定计算调车驳船费按规定计算v装卸费按规定计算,装卸费按规定计算,在实际工程中,常需双认定在实际工程中,常需双认定v附加工作费按运输部门规定计算附加工作费按运输部门规定计算 1.运输费材料运费按不同运输方式确定运费单价(运价)材料运费=运价×运距若材料有多个来源地或者多种运输方式运输的,则要采用加权平均方法计算运费v加权平均运价:v加权平均运距: 2.包装费v材料原价内已包括包装费这种情况下,不另计包装费,应扣除包装品回收值v材料原价内不包括包装包装费另计,同时还要扣除包装品回收值。

若包装品是周转使用的,应按周转次数摊销包装费v租赁包装品 包装费按租金计算 材料原价加权平均原价示例例:例:某工程钢材采购发票数据如表所示试确定该工程所购钢材的加权平均原价采购批次采购批次供货方式供货方式规格规格数量数量((t))单价单价金额金额一一建材市场建材市场ΦΦ10以内以内20301060200ΦΦ10以上以上1802850513000二二物资公司物资公司ΦΦ10以内以内1002780278000ΦΦ10以上以上40027001080000三三物资公司物资公司ΦΦ10以内以内452800126000ΦΦ10以上以上2552720693600合合 计计1000 2750800 示例题解解:第一种方法解:第一种方法,先计算各次购买原价,再计算平均价:第一次: 第二次: 第三次: 各次权重分别为:、、,则加权平均价为: 第二种方法第二种方法::直接以总金额除以总数量直接以总金额除以总数量 包装费计算示例例:例:原木原价中不含包装费,铁路运输中,每原木原价中不含包装费,铁路运输中,每车皮可运原木车皮可运原木30m30m3 3,每车皮需包装用车立柱,每车皮需包装用车立柱1010根,每根原价根,每根原价3030元、铁丝元、铁丝10kg10kg,原价为元,原价为元//kgkg,回收率与回收残值率分别为:木杆,回收率与回收残值率分别为:木杆70%70%、、20%20%;铁丝;铁丝20%20%、、50%50%。

试计算该原木的包装试计算该原木的包装费及包装品回收价值费及包装品回收价值 则计入材料基价的包装费为:10.51-1.45=9.06 元元/m3 运输费例题例例::某工程钢材采购供应基本数据如下表所示运输方式为汽车运输,运价为元/t· km,装卸费为元/t;每车载重5t,每车加固车箱等包装材料需用角钢50kg,角钢单价为:2600元/t,角钢的回收价值按其原价的50%计算;采购批次采购批次运输距离运输距离((kmkm))规格规格数量数量((t t))一一2626Φ10Φ10以内以内2020Φ10Φ10以上以上180180二二1818Φ10Φ10以内以内150150Φ10Φ10以上以上450450三三1818Φ10Φ10以内以内4545Φ10Φ10以上以上155155 示例题解((2 2))包装费为:①加权平均运距=26×() +18×(0.15+0.45+0.045+0.155)=19.60 km②运费=19.60×0.45=8.82 元/t 解:解:((1 1))运输费为:①元元/t②元元/t ((3 3))装卸费为:6.00 元/t运杂费合计:运杂费合计:8.82+26.00-13.00+6.00=27.82 元元/t 指一台施工机械,在正常运转条件下,工作8h所必须消耗的人工、物料和应分摊的费用,即一台施工机械在正常条件下运转一个工作班所发生的全部费用。

根据施工机械获取方式不同ü 自有施工机械ü 租赁施工机械三、施工机械台班单价的确定 组成内容计算方法折旧费耐用总台班=折旧年限×年工作台班=大修间隔台班×大修周期大修周期=寿命期大修理次数+1 大修理经常修理费安拆费及场外运输费燃料动力费台班燃料动力消耗量=(实测次数×4+定额平均值+调查平均值)/6 燃料动力费=台班然料动力消耗量×相应单价人工费车上司机或司炉的基本工资和工资性津贴增加工日系数取0.25养路费及车船使用税养路费及车船使用税=(年养路费+年车船使用税)/年工作台班 注:安拆费及场外运费根据施工机械不同分为计入台班单价,单独计算和不计算三种类型ü工地间移动较为频繁的小型机械及部分中型机械,其安拆费及场外运费计入台班单价,按表中所示台班单价方法计算ü移动有一定难度、大型(包括少数中型)机械,其安拆费及场外运费应单独计算,计入措施费项目ü不需安装、拆卸其自身又能开行的机械和固定在车间不需安装、拆卸及运输的机械,其安拆费及场外运费不计算 例:某施工机械预计使用9年,使用期内有3个大修理周期,大修理间隔台班为800台班,一次大修理费为4500元,则其台班大修理费为( )元。

例:某工地水泥从两个地方采购,其采购量及有关费用如下表所示,则该工地水泥的基价为( )元/t采购处采购量原价运杂费运输损耗率采购及保管费费率来源一300t240元/t20元/t0.5%3%来源二200t250元/t15元/t0.4% 3.1.7 3.1.7 工程单价工程单价一、工程单价的含义 工程单价是指单位假定建筑安装产品的不完全价格,通常是指建筑安装工程的预算单价和概算单价二、工程单价的分类工程单价按适用对象划分建筑工程单价安装工程单价按用途划分工程预算单价工程概算单价按适用范围划分地区工程单价个别单价按单价综合程度工料单价:也称直接工程费单价综合单价:全费用单价 3.2 工程造价指数 一、工程造价指数一、工程造价指数   是是用用来来反反映映一一定定时时期期由由于于价价格格变变化化对对工工程程造造价价影影响响程程度度的的一一种种指指标标,,它它是是调调整整工工程程造造价价价价差差的的依依据据,,它反映了报告期与基期相比的价格变动趋势它反映了报告期与基期相比的价格变动趋势 一一般般包包括括各各种种单单项项价价格格指指数数、、设设备备及及工工器器具具价价格格指指数数、、建建筑筑安安装装工工程程造造价价指指数数和和建建设设项项目目或或单单项项工程造价指数。

工程造价指数 二、指数的分类指数分类依据不同类型指数特征按其所反映的现象范围不同个体指数反映个别现象变动情况的指数总体指数综合反映不能同度量的现象动态变化的指数(总指数)按其所反映的现象性质不同数量指数综合反映现象总的规模和水平变动情况的指数质量指数综合反映现象相对水平或平均水平变动情况的指数按照采用的基期不同定基指数指各个时期指数都是采用同一固定时期为基期计算的,表明社会经济现象对某一固定基期的综合变动程度的指数环比指数以前一时期为基期计算的指数,表明社会经济现象对上一期或前一期的综合变动的指数按其所采用的编制方法不同综合指数综合指数是总指数的基本形式编制综合指数的目的为综合测定由不同度量单位的许多商品或产品所组成的复杂现象总体数量方面的总动态平均数指数平均数指数是综合指数的变形所谓平均数指数,是以个体指数为基础,通过对个体指数计算加权平均数编制的总指数 三、工程造价指数的编制1、人工费、材料费、施工机械使用费价格指数的确定 指数类型:质量指标,个体指数 2、措施费、间接费及工程建设其他费等费率指数的确定 指数类型:质量指标,个体指数 3、设备及工器具价格指数的确定 指数类型:质量指标,总体指数 编制原理:综合指数 同度量因素:报告期数量指标 (派氏公式)对比:拉氏公式 4、建筑安装工程价格指数的确定 指数类型:质量指标,总体指数。

编制原理:平均数指数 5、建设工程项目或单项工程综合造价指数的确定 指数类型:质量指标,总体指数 编制原理:平均数指数 例1:下面是某地区标准厂房工程造价指数表,按照指数分类,表中的指数相对于2000年7月的指数属于( )A.定基指数和数量指标指数 B.环比指数和质量指标指数C.定基指数和质量指标指数 D.环比指数和数量指标指数日期2000年7月2004年1-3月2004年4-6月2004年7-8指数100107.22107.43107.46例2:某工程主要购置M、N两类设备,M类设备基期欲购5台,单价28万元,报告期实际购置6台,单价35万元;N类设备基期欲购8台,单价16万元,报告期实际购置10台,单价27万元,则设备购置价格指数为( )A.145.9% B.179.1% C.146.3% D.122.8% 。

下载提示
相似文档
正为您匹配相似的精品文档
相关文档
