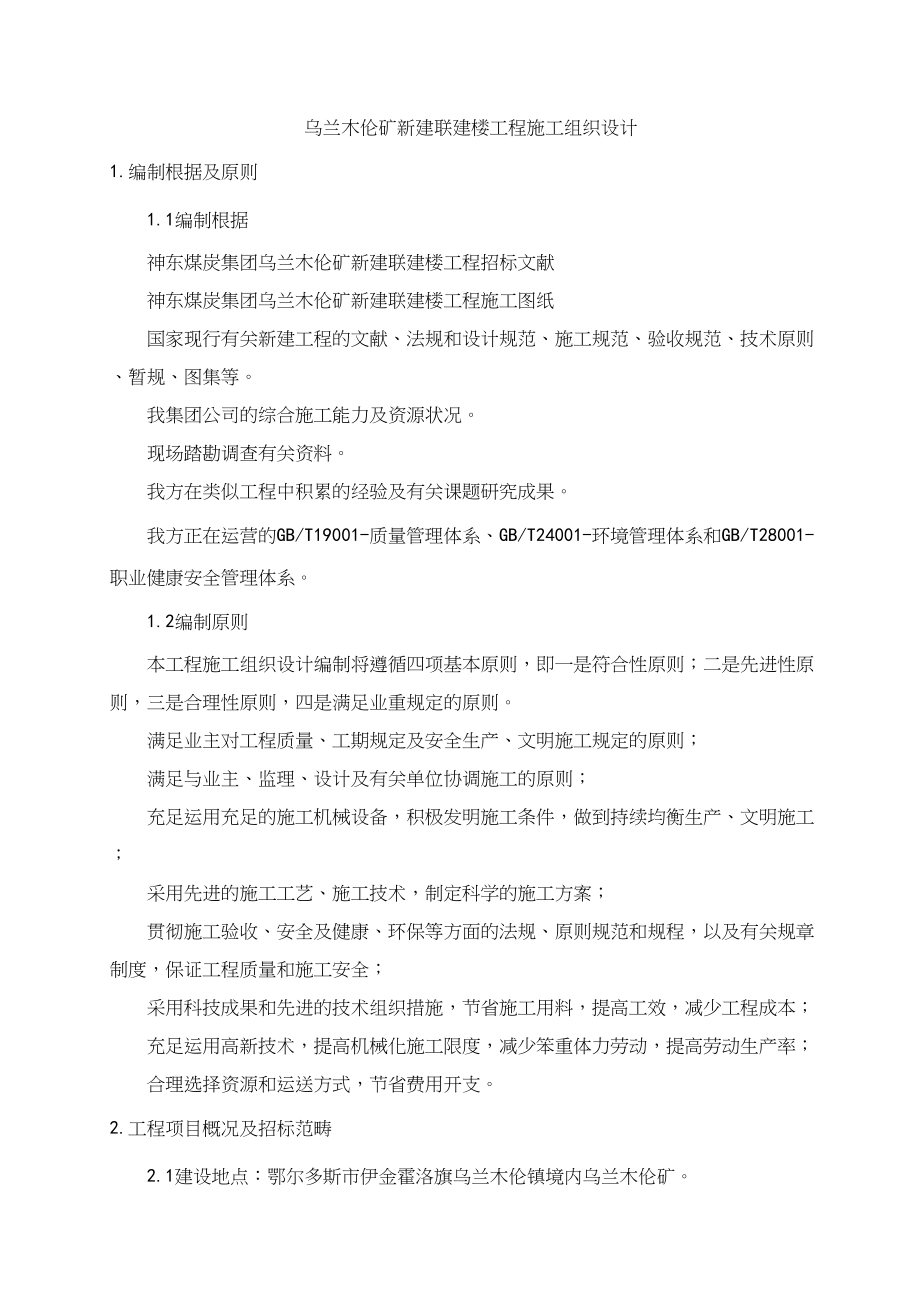

乌兰木伦矿新建联建楼工程施工组织设计1.编制根据及原则1.1编制根据神东煤炭集团乌兰木伦矿新建联建楼工程招标文献神东煤炭集团乌兰木伦矿新建联建楼工程施工图纸国家现行有关新建工程的文献、法规和设计规范、施工规范、验收规范、技术原则、暂规、图集等我集团公司的综合施工能力及资源状况现场踏勘调查有关资料我方在类似工程中积累的经验及有关课题研究成果我方正在运营的GB/T19001-质量管理体系、GB/T24001-环境管理体系和GB/T28001-职业健康安全管理体系1.2编制原则本工程施工组织设计编制将遵循四项基本原则,即一是符合性原则;二是先进性原则,三是合理性原则,四是满足业重规定的原则满足业主对工程质量、工期规定及安全生产、文明施工规定的原则;满足与业主、监理、设计及有关单位协调施工的原则;充足运用充足的施工机械设备,积极发明施工条件,做到持续均衡生产、文明施工;采用先进的施工工艺、施工技术,制定科学的施工方案;贯彻施工验收、安全及健康、环保等方面的法规、原则规范和规程,以及有关规章制度,保证工程质量和施工安全;采用科技成果和先进的技术组织措施,节省施工用料,提高工效,减少工程成本;充足运用高新技术,提高机械化施工限度,减少笨重体力劳动,提高劳动生产率;合理选择资源和运送方式,节省费用开支。

2.工程项目概况及招标范畴2.1建设地点:鄂尔多斯市伊金霍洛旗乌兰木伦镇境内乌兰木伦矿2.2筹划工期:3月15日至10月21日(合计220日历天)2.3招标范畴:本工程主体建筑层数地上五层,构造类型为框架构造,建筑总高度21.15米,建筑面积4021.1平方米;施工内容涉及构造、给排水、暖通、电气、室内装修及室外附属工程2.4标段划分:本项目共划分为一种标段2.5建筑阐明:2.5.1墙体:本工程墙体除特殊阐明的隔墙厚度外,外围护墙采用300厚陶粒砌块,内墙采用200厚陶粒砌块,混合砂浆砌筑2.5.2墙体防潮层设在-0.050处,采用1:2水泥砂浆加3%的防水粉抹20厚,买入土中的砖墙内外侧均刷热沥青两道2.5.3屋面:防水级别为二级,屋面应按《屋面工程技术规范》GB50345-施工,屋面防水层为二道改性沥青卷材,规定防水耐用年限达到2.5.4门窗:外门为不锈钢玻璃门及铝合金门,内门为实木装饰门本建筑窗户所有采用单框双玻断桥铝合金内平开窗,玻璃采用白色透明双层中空外窗2.5.5卫生间防水地面坡向地漏,坡度为0.5%-1%,防水层为聚氨酯在四周墙面高出完毕面1500mm,卫生间楼板四周除门洞外,均做混凝土翻边条带,宽度同墙厚,高度为300mm。

2.5.6室外散水宽1000,找坡4%,每隔10米设立变形缝一道,缝宽20,内填沥青胶泥2.6构造阐明2.6.1本构造设计合理使用年限50年,构造安全级别二级,抗震设防烈度6度,框架抗震级别四级2.6.2地基基本:基本采用钢筋混凝土独立基本,基本垫层采用C15混凝土,厚度均为h=100mm,基本保护厚度为40mm2.6.3所有地梁均规定贯穿短柱,地梁下部回填粗砂或其他松散物质至梁下50mm处,宽度300+梁宽+300,厚3002.7装饰工程2.7.1外墙面:刷真石漆涂料墙面,内墙面.卫生间楼道及楼梯间为面砖墙面,其他房间参见05J1-39内墙6执行2.7.2联建楼其他构造,涉及屋面、地面、楼面、踢脚、顶棚、楼梯、台阶以及护栏和栏杆均参照05J1图集执行,具体图集号参见施工图建筑构造表部分2.8安装工程材料阐明:给水PPR,排水管材质为UPVC,采暖管道采用焊接钢管,暖气片为钢柱式散热器外网采暖涵管,室外给水PPR管道,排水双臂波纹管3.施工部署3.1组织机构根据本工程实际状况,施工组织上履行项目法施工管理模式,由公司选派有较强施工管理经验并且有高度责任心的工程管理人员构成施工管理项目部,抽调具有丰富经验的施工班组承当施工作业任务,实现网络化、信息化管理施工,保证工程质量和工期目的的实现。

为建设单位提供良好的施工服务,具体安排见组织管理架构(表一)、质量保证体系架构(表二)3.2质量目的合格3.3施工现场管理目的安全生产:实现“三零”目的;文明施工:文明施工现场,力求创立矿区安全文明施工现场3.4管理要点对材料、施工和管理等要素进行质量预控管理,对质量、安全、环保、文明施工管理实行事前、事中、事后预先三过程控制管理3.5施工顺序:3.5.1基本工程:定位放线→人工配合机械挖土→验槽、隐检→C15垫层→带形钢筋砼基本放线→钢筋绑扎(构造柱生根)→支模→浇筑砼→拆模3.5.2主体工程:构造定位放线(预检)→构造柱→圈梁硬架及现浇板支模→圈梁、现浇板钢筋→板缝钢筋→砼浇筑→养护→砖墙砌筑(±50cm线抄平预检)→上层构造放线→反复上述施工顺序直到封顶→女儿墙3.5.3外装修:屋面保温、防水→外墙保温→拆井架补砌进料口墙体并补保温板→外墙涂料→水落管安装→内外管线交接→散水、台阶(施工中注意不同做法互相污染的影响问题)3.5.4内装修:放设各层标高线→立门窗口→楼地面垫层→顶棚吊顶→内墙抹灰→瓷砖墙面→门窗安装及装修木活→油漆、涂料→修整3.2质量目的合格3.3施工现场管理目的安全生产:实现“三零”目的;文明施工:文明施工现场,力求创立矿区安全文明施工现场。

3.4管理要点对材料、施工和管理等要素进行质量预控管理,对质量、安全、环保、文明施工管理实行事前、事中、事后预先三过程控制管理一)施工组织系统图项目副经理项目经理项目技术负责人办 公 室施 工 技 术 组工 程 管 理 组质 监 组安 全 保 卫 组材 料 设 备 组经 营 核 算 组建筑施工队构造施工队安装施工队钢 筋 班砼 班砖 工 班焊 工 班抹 灰 班架 工 班涂 装 班木 工 班安 装 班(二)质量保证体系框图总经理总工程师总经济师管理者代表总会计师质量管理领导小组质管办主任工程部门质安部门租赁部门材料部门结算部门劳务部门试验室财务部门经营部门技术部门项目经理项目副经理项目技术负责人技术员实验员测量员安全员材料员资料员质量员施工员3.5施工顺序:3.5.1基本工程:定位放线—人工配合机械挖土—验槽、隐检—C15垫层—带形钢筋砼基本放线—钢筋绑扎(构造柱生根)—支模—浇筑砼—拆模3.5.2主体工程:构造定位放线(预检)—构造柱—圈梁硬架及现浇板支模—圈梁、现浇板钢筋—板缝钢筋—砼浇筑—养护—砖墙砌筑(±50cm线抄平预检)—上层构造放线—反复上述施工顺序直到封顶—女儿墙3.5.3外装修:屋面保温、防水—外墙保温—拆井架补砌进料口墙体并补保温板—外墙涂料—水落管安装—内外管线交接—散水、台阶(施工中注意不同做法互相污染的影响问题)3.5.4内装修:放设各层标高线—立门窗口—楼地面垫层—顶棚吊顶—内墙抹灰—瓷砖墙面—门窗安装及装修木活—油漆、涂料—修整3.5.5设备安装:3.5.5.1水、暖、电预埋随构造施工同步进行。

3.5.5.2暖卫设备、管线、卫生洁具、电气设备、弱电安装随装修施工同步进行3.6劳动力组织3.6.1集结精干的施工队伍,组织好劳动力进场根据构造特点,建设单位工期规定,结合石圪台的施工状况,合理组织一支强有力的施工队伍进场3.6.2做好职工的入场教育,搞好全员的各项交底工作,职工进场后运用一段时间对职工进行入场教育,教育职工学习神东文明公约,让职工做文明施工人员3.6.3加强职工的安全教育,树立“安全第一”的意识,由安全员给职工上安全课,进行岗前安全培训并且考核,使全体员工都能把安全工作当头等大事来抓3.6.4贯彻各级人员的岗位责任制对职工进行施工组织设计及各分部分项工程施工方案的集体交底工作,使全体职工都能掌握技术及质量原则对核心部位除做具体交底外,还应做现场示范促使操作工人理解“公司在我心中,质量在我手中”及“百年大计,质量第一”的内涵3.6.5构造施工期间劳动筹划(详见附表)3.7重要机械设备筹划根据进度筹划制定机械设备需用筹划,并及时组织好施工机械的进场就位,并检修保养一遍,使设备完好率达到90%,详见附表4.施工进度筹划4.1工期目的根据建设单位工期规定,结合我公司相似工程的施工经验,该工程3月15日动工,10月21日竣工交付之日,总工期为220个日历天。

4.2工程进度筹划(进度筹划横道图)详见附表四4.3工期保证措施为保证如期完毕任务,特采用如下措施:4.3.1精心合理编制施工总进度筹划,建立健全岗位责任制,签订承包责任书,以天保旬筹划,以旬保月筹划4.3.2根据总进度筹划,编制切实可行的阶段目的筹划,把握核心线路上各分部工程的施工周期,及时完毕基本、主体构造、装饰装修、给排水、采暖、电气照明、有线电视、、网络核心节点的施工任务4.3.3抓好施工图会审和技术签证,做好技术领先,在施工中不断优化施工方案,改善施工措施,加快工程进度4.3.4根据工期目的筹划抓好劳动力,材料供应和设备配备,三要素4.3.5抓好各工序的衔接,减少结合部扯皮影响工程进度4.3.6抓好构造工程施工的核心线路,采用提迈进入装饰装修施工4.3.7狠抓工程质量管理,规定做到工程完毕一项,质量达标一项4.3.8结合工程阶段目的,开展劳动竞赛活动,完善奖罚制度,贯彻好按劳分派的原则充足调动广大员工的积极性,群策群力,保质保量,按期竣工4.3.9抓好安全生产,消灭重大安全事故,保证安全施工畅通无阻4.3.10坚持每一天一次碰头会,每周一次协调会制度,采用 问题形式,及时解决施工过程中发生的多种问题。

4.3.11加强季节性工作管理,对冬雨季施工有切实可行的措施4.3.12早进场,早动工接到中标告知后,立即对进场职工进行思想动员,迅速做好施工前的各项准备工作做到进场快,动工早4.3.13加强对全体参战人员思想教育,树立一种“干”字,立足一种“抢”字,保证一种“好”字,好中求省,好中求快,树立时间就是效益,速度就是信誉,质量就是生命的思想,以会战姿态投入到该工程5.施工平面布置5.1现场的围挡按总公司CIS 战略设立,临时道路、硬化、办公生活、生产临时设施布置紧凑5.2主体构造施工时布置二台门式提高架,设立建筑物两中端5.3施工现场建筑物侧面设木工棚,钢筋加工棚及钢筋进场,周转材料进场5.4除上述设施外,施工现场还设立项目部会议室,办公用房,材料库房、机械库房及其他必备的配备临设5.5根据以上规定,编制三个阶段施工平面布置图:详见基本施工平面布置图,主体构造施工平面布置图,装修施工总平面布置图附表五 6.重要分项工程施工方案及措施6.1测量放线6.1.1轴线控制6.1.1.1建筑物定位根据甲方提供的控制点引测至施工现场,复核无误后,由甲方、技术负责人检核对的方可进行下一步轴线放线工作6.1.1.2基本施工时,设轴线控制桩(龙门桩),将轴线寄于控制桩上,施工时按轴引测,并加以砼保护。
