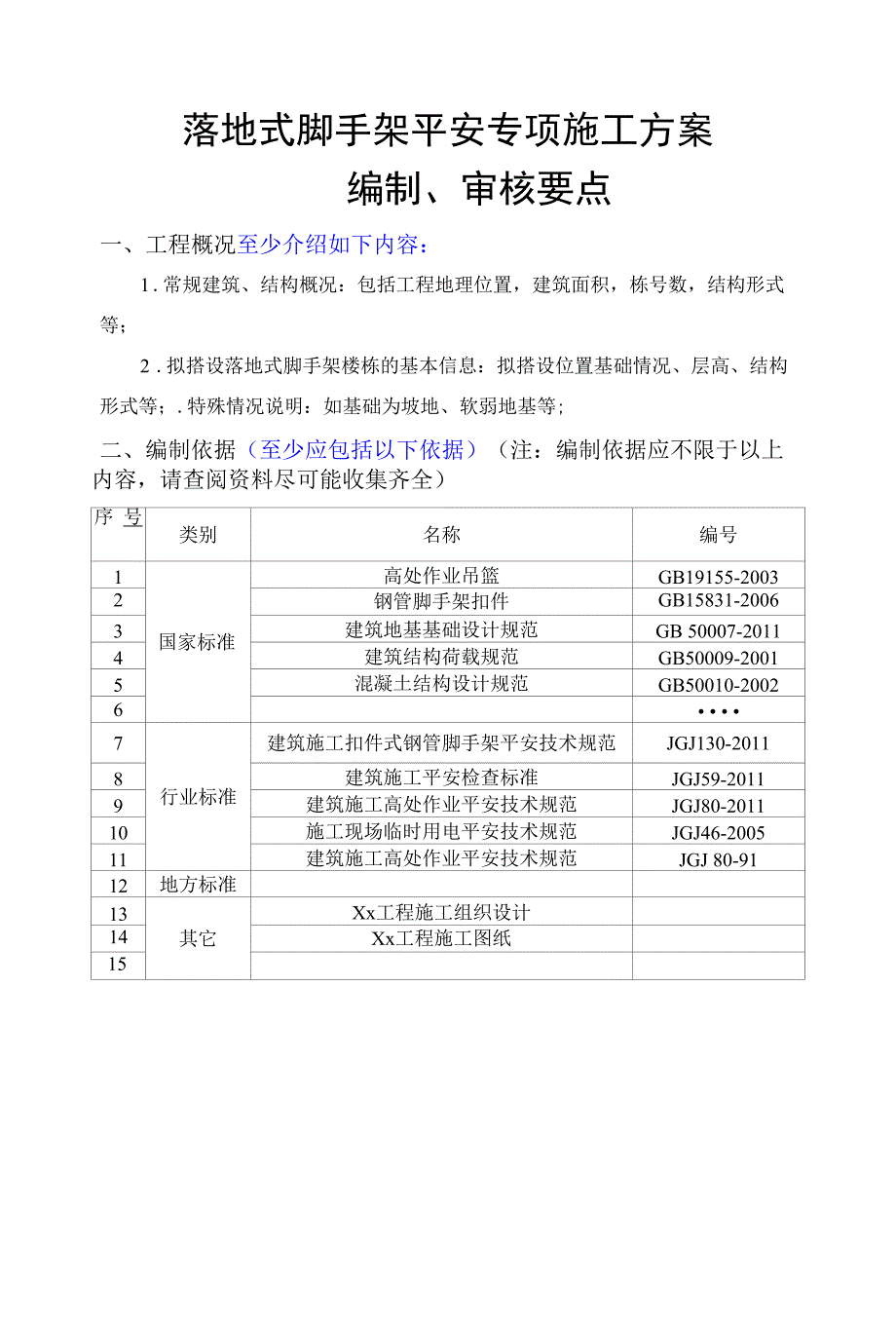

落地式脚手架平安专项施工方案编制、审核要点一、工程概况至少介绍如下内容:1 .常规建筑、结构概况:包括工程地理位置,建筑面积,栋号数,结构形式 等;2 .拟搭设落地式脚手架楼栋的基本信息:拟搭设位置基础情况、层高、结构 形式等;.特殊情况说明:如基础为坡地、软弱地基等;二、编制依据(至少应包括以下依据)(注:编制依据应不限于以上内容,请查阅资料尽可能收集齐全)序 号类别名称编号1国家标准高处作业吊篮GB19155-20032钢管脚手架扣件GB15831-20063建筑地基基础设计规范GB 50007-20114建筑结构荷载规范GB50009-20015混凝土结构设计规范GB50010-20026• • • •7行业标准建筑施工扣件式钢管脚手架平安技术规范JGJ130-20118建筑施工平安检查标准JGJ59-20119建筑施工高处作业平安技术规范JGJ80-201110施工现场临时用电平安技术规范JGJ46-200511建筑施工高处作业平安技术规范JGJ 80-9112地方标准13其它Xx工程施工组织设计14Xx工程施工图纸15三、架体设计图6.2. 2-2剪刀撑构造图6.2. 2-2剪刀撑构造(-)(a)斜撑的埋设;(b)剪刀撑斜杆的埋设2. 3对三步以上的脚手架,应每隔7根立杆设置1根抛撑,抛撑应进行可靠 固定,底端埋深应为0. 2m〜0. 3m。
6. 2. 4当脚手架架高超过7m时,必须在搭架的同时设置与建筑物牢固连接的 连墙件连墙件的设置应符合以下规定:1连墙件应既能抗拉又能承压,除应在第一步架高处设置外,双排架应两步三 跨设置一个;单排架应两步两跨设置一个;连墙件应沿整个墙面采用梅花形布置2开口形脚手架,应在两端端部沿竖向每步架设置一个3连墙件应采用预埋件和工具化、定型化的连接构造6. 2. 6在土质地面挖掘立杆基坑时,坑深应为0. 3m〜0. 5m,并应于埋杆前 将坑底夯实,或按计算要求加设垫木6. 2. 7当双排脚手架搭设立杆时,里外两排立杆距离应相等杆身沿纵向垂直 允许偏差应为架高的3 / 1000,且不得大于100mm,并不得向外倾斜埋杆时, 应采用石块卡紧,再分层回填夯实,并应有排水措施6. 2. 8当立杆底端无法埋地时,立杆在地外表处必须加设扫地杆横向扫地杆 距地外表应为100mm,其上绑扎纵向扫地杆6. 3. 1满堂脚手架的构造参数应按表6. 3. 1的规定选用表6. 3. 1满堂脚手架的构造参数用途控制荷载立杆纵横间距(m)纵向水平杆竖向步距(m)横向水平杆设置作业层横向水平杆间距(tn)脚手板铺设装修架 2kN/m2 <1.21.8结构架3kN/m2 <1.51.4每步 一道每步 一道0. 600. 75满铺、铺 稔、铺牢, 脚手板下设 置大网眼安 全网8. 0. 5上料平台应独立搭设,严禁与脚手架共用杆件。
8. 0. 8不得在各种杆件上进行钻孔、刀削和斧砍每年均应对所使用的脚手板 和各种杆件进行外观检查,严禁使用有腐朽、虫蛀、折裂、扭裂和纵向严重裂缝 的杆件Xx工程扣件式落地式脚手架设计表(重点内容)序号搭设位 置搭设范围层高搭设高 度基础情二立杆纵距立杆横距水平杆 步距连墙件剪刀撑脚手板踢脚板平安网用途备注11#楼附图15m45 m回填土1.5m0.9m1.8m附图2连续布置竹跳板每层设置Xx型平安网结构防护20m下双排立杆22#楼• • • •• • • •四、施工准备及计划(至少应包括以下内容)1、技术准备2、人员准备扣件式钢管脚手架安装与撤除人员必须是经考核合格的专业架子工架子工 应持证上岗楼栋号工种人数单位名称1#栋施工员XX人(姓名)XXXXXXX平安员XX人(姓名)XXXXXXX架子工XX人XXXXXXX杂工XX人施工员XX人(姓名)中建二局平安员XX人(姓名)中建二局2#楼表中人员根据工程具体情况添加3、材料计划4、器械、设备计划序号名称规格数量备注1钢管048x2.835000m• • •2345、进度计划序号名称数量备注卷尺2 (把)5m游标卡尺1 (把)• • •至少包括的内容:各栋楼的材料进场时间、安装时间、使用时间、撤除时五、进场材料要求(至少应包括以下内容)1 .钢管(要的对钢管的选型、材料验收要求进行特别说明)2 .扣件(扣件的质量特别说明)扣件进入施工现场应检查产品合格证,并应进行抽样复试,技术性能应符合现 行国家标准《钢管脚手架扣件》GB 15831的规定。
扣件在使用前应逐个挑选, 有裂缝、变形、螺栓出现滑丝的严禁使用3 .平安网(平安网的燃烧性能特别说明)4 .脚手板六、施工方法1 .工艺流程:基础处理一脚手架搭设一检查验收一使用及维护一脚手架撤除.施工方法(安装工艺流程逐条阐述)1.1、 基础处理1.2、 脚手架搭设..…(1) .....(2) 脚手架必须设置纵、横向扫地杆单排、双排与满堂脚手架立杆接长除顶层顶步外,其 余各层各步接头必须采用对接扣件连接高度在24m及以上的双排脚手架应在外侧立面 连续设置剪刀撑;高度在24nl以下的单、双排脚手架,均必须在外侧立面两端、转角及 中间间隔不超过151n的立面上,各设置一道剪刀撑,并应由底至顶连续设置1.3、 检查及验收1.4、 使用及维护1.5、 脚手架撤除单、双排脚手架撤除作业必须由上而下逐层进行,严禁上下同时作业;连墙件 必须随脚手架逐层撤除,严禁先将连墙件整层或数层撤除后再拆脚手架;分段 撤除高差大于两步时,应增设连墙件加固2 .特殊部位构造措施(根据工程实际情况)L卸料平台位置2 .施工电梯位置3 .平安通道位置4 .楼梯位置七、脚手架防雷接地措施八、验收规定及质量保证措施九、平安保证措施((至少应包括以下内容)1 .搭设、撤除除措施(必须包含安装、撤除交底)2.平安管理措施作业层上的施工荷载应符合设计要求,不得超载。
不得将模板支架、缆风绳、 泵送混凝土和砂浆的输送管等固定在架体上;严禁悬挂起重设备,严禁撤除或 移动架体上平安防护设施十、应急预案(至少应包括以下内容)1、应急组织机构及职责3、危险源识别分析4、应急演练5、平安事故应急流程6、平安事故应急事故及处置7、平安事故应急救援 及定点医院十一、计算书及附图L计算:1. 1脚手架参数2荷载设计2. 3纵向水平杆验算3. 1抗弯验算3. 3. 2挠度验算3. 3支座反力计算L4横向水平杆验算4.1抗弯验算1.4. 2挠度验算3支座反力计算1. 5扣件抗滑承载力验算L6荷载计算1. 6.1立杆静荷载计算立杆施工活荷载计算1.7立杆稳定性验算L 7.1立杆长细比验算立杆稳定性验算8脚手架架体高度验算1. 9连墙件承载力验算10脚手架基础验算2 .附图:包含各种附件备注:蓝色字体为施工方案编制的基本要求和审核要点;红色字体为规范强制 性要求《建筑施工扣件式钢管脚手架平安技术规范》JGJ 130-2011. 4. 3可调托撑受压承载力设计值不应小于40kN,支托板厚不应小于5mm6. 2. 3主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁撤除6. 3. 3脚手架立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。
靠边坡上方的立杆轴线到边坡的距离 不应小于500mm(图6. 3. 3)图6. 3. 3纵、横向扫地杆构造1 一横向扫地杆;2一纵向扫地杆3. 5单排、双排与满堂脚手架立杆接长除顶层顶步外,其余各层各步接头必 须采用对接扣件连接6. 4. 4开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑 物的层高,并且不应大于4m7. 6. 3高度在24m及以上的双排脚手架应在外侧全立面连续设置剪刀撑;高 度在24m以下的单、双排脚手架,均必须在外侧两端、转角及中间间隔不超过 15m的立面上,各设置一道剪刀撑,并应由底至顶连续设置(图6. 6. 3)o图6. 6. 3高度24m以下剪刀撑布置6. 6. 5开口型双排脚手架的两端均必须设置横向斜撑7. 4, 2单、双排脚手架撤除作业必须由上而下逐层进行,严禁上下同时作业; 连墙件必须随脚手架逐层撤除,严禁先将连墙件整层或数层撤除后再拆脚手架; 分段撤除高差大于两步时,应增设连墙件加固8. 4. 5卸料时各构配件严禁抛掷至地面9. 1. 4扣件进入施工现场应检查产品合格证,并应进行抽样复试,技术性能应 符合现行国家标准《钢管脚手架扣件》GB 15831的规定。
扣件在使用前应逐个 挑选,有裂缝、变形、螺栓出现滑丝的严禁使用10. 0. 1扣件式钢管脚手架安装与撤除人员必须是经考核合格的专业架子工架 子工应持证上岗9. 0. 4钢管上严禁打孔9. 0. 5作业层上的施工荷载应符合设计要求,不得超载不得将模板支架、缆 风绳、泵送混凝土和砂浆的输送管等固定在架体上;严禁悬挂起重设备,严禁拆 除或移动架体上平安防护设施9. 0. 7满堂支撑架顶部的实际荷载不得超过设计规定10. 0. 13在脚手架使用期间,严禁撤除以下杆件:1主节点处的纵、横向水平杆,纵、横向扫地杆;2连墙件9. 0. 14当在脚手架使用过程中开挖脚手架基础下的设备基础或管沟时,必须 对脚手架采取加固措施《建筑施工木脚手架平安技术规范》JGJ 164-20081. 0. 3中选材、材质和构造符合本规范的规定时,脚手架搭设高度应符合以下 规定:1单排架不得超过20m;2双排架不得超过25m,当需超过25m时,应按本规范第5章进行设计计算 确定,但增高后的总高度不得超过30m3. 1. 1杆件、连墙件应符合以下规定:1立杆、斜撑、剪刀撑、抛撑应选用剥皮杉木或落叶松其材质性能应符合现 行国家标准《木结构设计规范》GB 50005中规定的承重结构原木ffla材质等级的 质量标准。
2纵向水平杆及连墙件应选用剥皮杉木或落叶松横向水平杆应选用剥皮杉木 或落叶松其材质性能均应符合现行国家标准《木结构设计规范》GB 50005中 规定的承重结构原木Ha材质等级的质量标准3. 1. 3连接用的绑扎材料必须选用8号镀锌钢丝或回火钢丝,且不得有锈蚀斑 痕;用过的钢丝严禁重复使用6. 1. 2单排脚手架的搭设不得用于墙厚在180mm及以下的砌体土坯和轻质空心砖墙以及砌筑砂浆强度在ML 0以下的墙体6. 1. 3空斗墙上留置脚手眼时,横向水平杆下必须实砌两皮砖6. 1. 4砖砌体的以下部位不得留置脚手眼。
