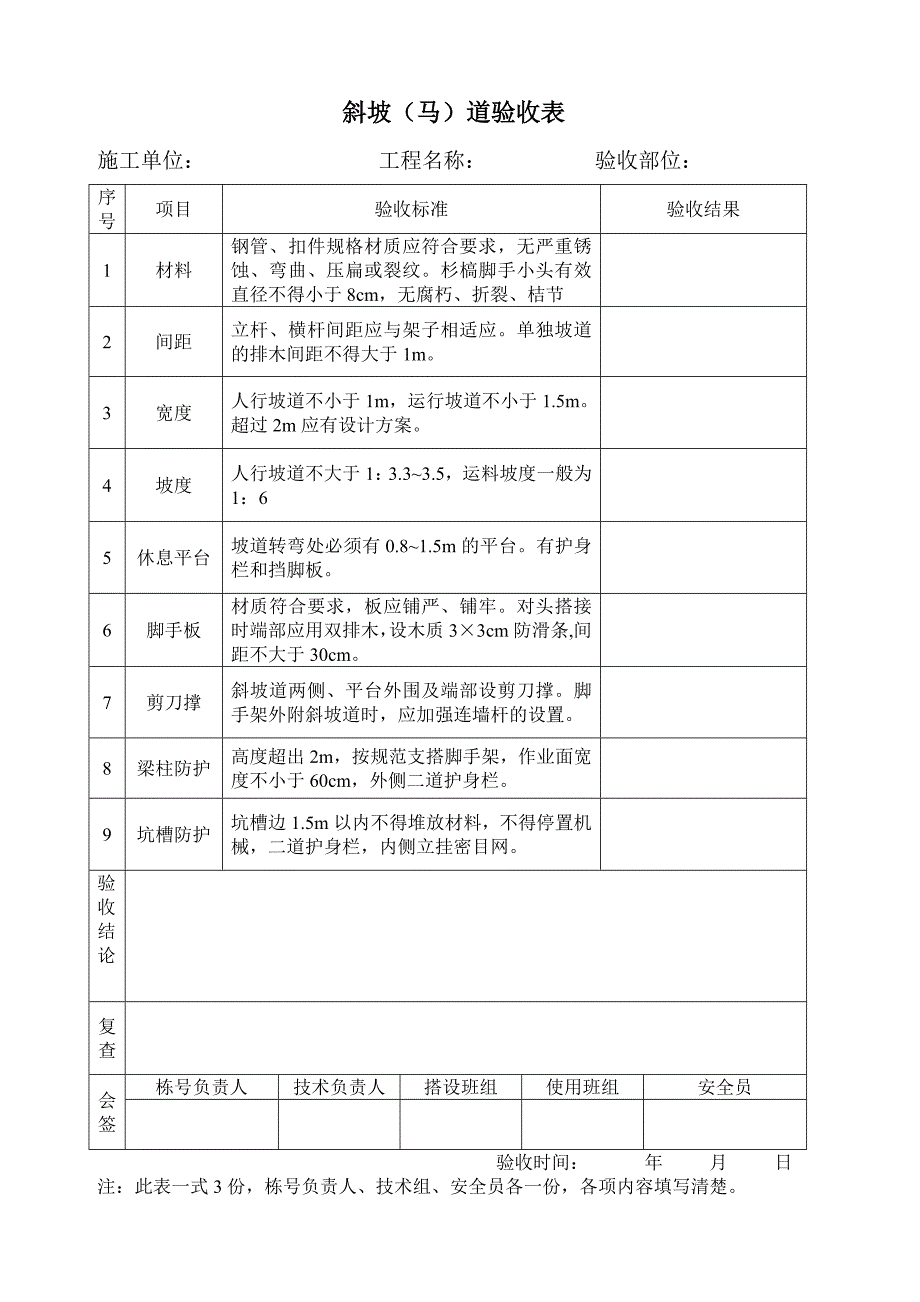

斜坡(马)道验收表施工单位: 工程名称: 验收部位:序号项目验收标准验收结果1材料钢管、扣件规格材质应符合要求,无严重锈蚀、弯曲、压扁或裂纹杉槁脚手小头有效直径不得小于8cm,无腐朽、折裂、桔节2间距立杆、横杆间距应与架子相适应单独坡道的排木间距不得大于1m3宽度人行坡道不小于1m,运行坡道不小于1.5m超过2m应有设计方案4坡度人行坡道不大于1:3.3~3.5,运料坡度一般为1:65休息平台坡道转弯处必须有0.8~1.5m的平台有护身栏和挡脚板6脚手板材质符合要求,板应铺严、铺牢对头搭接时端部应用双排木,设木质3×3cm防滑条,间距不大于30cm7剪刀撑斜坡道两侧、平台外围及端部设剪刀撑脚手架外附斜坡道时,应加强连墙杆的设置8梁柱防护高度超出2m,按规范支搭脚手架,作业面宽度不小于60cm,外侧二道护身栏9坑槽防护坑槽边1.5m以内不得堆放材料,不得停置机械,二道护身栏,内侧立挂密目网验收结论复查会签栋号负责人技术负责人搭设班组使用班组安全员 验收时间: 年 月 日注:此表一式3份,栋号负责人、技术组、安全员各一份,各项内容填写清楚。
扣件式一般钢管脚手架验收表施工单位工程名称搭设部位用途时间: 年 月 日序号项目验收标准验收结果1材料扣件为玛钢扣件,有出厂合格证管件无压扁、弯曲、严重锈蚀无钢木混搭等2基础平整夯实,通垫5cm厚脚手板内高外低,排水通畅3立杆有金属底托,结构与装修的间距均不大于1.5m,相邻两根立杆接头必须错开,不得在同一步架内单排架立杆离墙距离不大于1.5m4大横杆结构用间距不大于1.2m,装修用间距不大于1.8m,接头对接,同一步架内外上下相邻两根大横杆不得在同一跨内,大横杆与立杆交接处出头不大于10m5小横杆结构用间距不大于1m,装修用不大于1.5m,小横杆入墙不少于24cm6脚手板无断裂,拼铺严密,对铺时板端头15cm处有排木,探头板不得大于15cm7作业层防护栏双层脚手板或一层脚手板,脚手板下兜设一道水平网,外侧有一道不低于18cm高挡脚板,一道护身栏用密目网封严,作业层无飞跳板8十字盖沿脚手架高度连续设置宽度不大于5—7根立杆,与地面夹角不大于45°—60°,交叉点在立杆上9拉结水平距离不大于6cm,垂直距离不大于4cm拉接点处有可靠支顶,拉接材料强度不低于双股8#铅丝10外观横平竖直,立杆30cm以内不大于1/300架高,大横杆水平在每一面架内,不大于6cm。
11固定扣件螺丝紧固松紧度要符合要求12其它验收结论复查会签项目生产经理项目主任工程师支搭负责人使用单位负责人安全员注:此表一式3份,栋号负责人、技术组、安全员各一份,各项合格打√,有问题则在验收结果栏中注明扣件式高大架子钢管脚手架验收表施工单位工程名称搭设部位用途时间: 年 月 日序号项目验收标准验收结果1方案有单独脚手架设计、计算方案有上级技术负责人对高大脚手架审批意见2基础场地平整夯实,通长垫板加金属底托内高外低,不大于3‰,无积水3立杆计算高度内双立杆间距不大于方案计算要求,相邻两根立杆接头必须错开4大横杆依据计算方案要求,步距符合要求,上下内外相邻两根大横杆不得在同一步距内,大横杆与立杆拐角处出头不大于10m5材料扣件为玛钢扣件,有出厂合格证管件无压扁、弯曲、严重锈蚀等6脚手板无断裂,拼铺严密,对铺时板端头15cm处有排木,压铺时板端头应压过排木15cm以上钢木脚手板不得混铺,铺设钢脚手板有连接措施7作业层防护满铺脚手板,外侧一道18cm高挡脚板,一道护身栏,作业层无探头板,无飞跳板,作业层下方垂直距离3m处设一道脚手板或设置一道水平安全网8卸荷高度20-25m设置第一道卸荷装置,间距不大于15-18 m,每增高15-18m再设一道卸荷装置。
9倒料承重平台架有方案有计算,防护高度不低于1.5m,外侧满挂密目网,有限载重量警示牌10十字盖沿脚手架高度连续双杆设置,宽度不大于5—7根立杆,与地面夹角不大于45°—60°,交叉点在立杆上11拉结水平距离不大于4.5cm,垂直距离不大于4cm采用刚性拉接12外观架高垂直偏差不大于1/300,大横杆同步距内偏差不大于1/30013安全网使用总公司指定的供货厂家,手续齐全使用前按规定做好冲击试验14其它雷雨季节安装避雷装置,接地电阻不大于10Ω验收结论复查会签项目生产经理项目主任工程师支搭负责人使用单位负责人安全员注:此表一式3份,栋号负责人、技术组、 安全员各一份,各项合格打√,有问题则在验收结果栏中注明外挂架验收表施工单位: 工程名称: 验收部位:序号项目验收标准验收结果1方案是否有方案,设计计祘书方案是否经审批2立杆剪刀撑立杆间距依方案设计,外侧设置剪刀撑或八字戗,架子拐角处悬挑处与另一面必须平行,不得有错台3作业层防护脚手板满铺,立挂密目网,外侧一道挡脚板,一道护身栏,防护高度超出作业层1.2m4组装制作杆件不变形,不开焊,每跨步不大于2.5m。
使用勾头螺栓,墙内每根螺栓加垫板,不少于2个螺母5间距架体每跨架间距与立杆端头处不大于20cm架体最下方处兜设水平网每跨架子连接必须使用钢管6悬挂点悬挂点间距2m悬挂点处的建筑物结构强度必须满足施工要求7施工荷载1000牛顿,首次使用前进行荷载试验验收结论复查会签栋号负责人支搭负责人安全员 验收时间: 年 月 日注:此表一式3份,项目生产经理、主任工程师、安全员各一份各项合格打√,有问题则在验收结果栏中注明 吊篮架子验收表施工单位: 工程名称: 验收部位:序号项目验收标准验收结果1材料符合要求2外形尺寸长不得大于6m,宽0.8-1m,高不应超过两层,每层高度1.8-2m3间距立杆不大于2m,焊接边框的为2.5m;横杆单层三道双层五道;排木0.5-1m;钢管杆件端部伸出扣件应不小于10cm4斜戗钢管组装的大小面均打戗焊接框架长度超过3m的大面必须打戗5护身栏靠建筑物内侧距底部0.6m高处设一道护身栏吊篮两端及外侧用安全网封严,下角索死6脚手板铺平、铺严与排木固定牢,无探头板,挡脚板高不小于18cm。
7护头棚吊篮顶部铺厚5cm的挡脚板,或轻型坚固材料8吊点长度3-8m设三个吊点,3m以下设两个吊点;用Φ22mm以上一级圆钢并焊接牢固9预埋件用大于16mm的一级圆钢距支点不小于3m,埋设符合要求10挑梁承受能力不小于14#工字钢,挑梁支点以内的长度和挑出长度3:1挑梁应外高内低,锚固必须牢固可靠,四周墙里侧设护身栏,挑梁架、吊篮和吊索均需进行计算11升降工具3吨以上手板葫芦或2吨以上倒链,吊口封死12间隙吊篮之间不大于20cm13吊索钢丝绳直径不小于12.5mm,无接头,固定用卡子不少于3个,钢丝绳与金属接触部位应由有保护钢筋吊环直径不小于16mm,端头环形弯焊长度不小于8cm(双面焊)14安全装置吊篮保险绳应兜底,吊钩有防脱钩装置15固定吊篮升降就位后与建筑物拉牢16其它验收结论复查会签栋号负责人技术负责人搭设班组使用班组安全员 验收时间: 年 月 日 注:此表一式3份,项目生产经理、主任工程师、安全员各一份各项合格打√,有问题则在验收结果栏中注明满堂红架子验收表施工单位: 工程名称: 验收部位:序号项目验收标准验收结果1材料钢管、扣件规格材质符合要求,无严重锈蚀、弯曲、压扁或裂纹。
杉槁脚手小头有效直径不得小于8cm,无腐朽、折裂、枯节2基础平整夯实,排水畅通3立杆使用钢管应有底托并垫通板,结构用立杆间距应通过计算确定,一般承重用不大于1.5m,装修用不大于1.5m搭(连)接:杉槁有效搭接长度不小于1.5m,钢管用一字型卡扣对接,接头要错开4大横杆承重用间距不大于1.2m,装修用不大于1.8m,杉槁搭接长度不小于1.5m,钢管用一字型卡扣对头连接5小横杆承重用间距不大于0.75m,装修用不大于1m6斜拉戗四角必须绑抱脚戗,纵横向每四排立杆做一组十字盖,一直到顶,每高两步,横向每隔四根立杆绑一道拉杆7脚手板钢、木脚手板必须符合规定,架子高度不小于6m时可铺花板,板间距离不大于20cm并绑牢架子高度超过6cm必须满铺板8护身栏及挡脚板作业面周边两道护身栏一道挡脚板9井口与爬梯预留井口四周应绑护身栏或加盖板,上下架子应搭设爬梯10固定卡扣、螺丝或绑扣松紧度要符合要求11其它验收结论复查会签栋号负责人技术负责人搭设班组使用班组安全员 验收时间: 年 月 日注:此表一式3份,栋号负责人、技术组、安全员各一份。
各项合格打√,有问题则在验收结果栏中注明四口防护与临边防护逐层验收表施工单位: 工程名称: 验收部位:序号项目验收标准验收结果1楼梯出入口宽于出入口两侧各1m,顶棚双层脚手板铺严,长度3-6m,高度不低于3m,出入口两侧用密目网封严2电梯井口、采光井口、管道口设有可开启式固定防护门,高度不低于1.2m,下设不低于25cm的挡脚板,首层设双层水平网且随层网高度不大于10m3预留洞口及孔洞设二道不低于1.2m护身栏,满挂密目网,孔洞加盖固定,直径大于1.。
