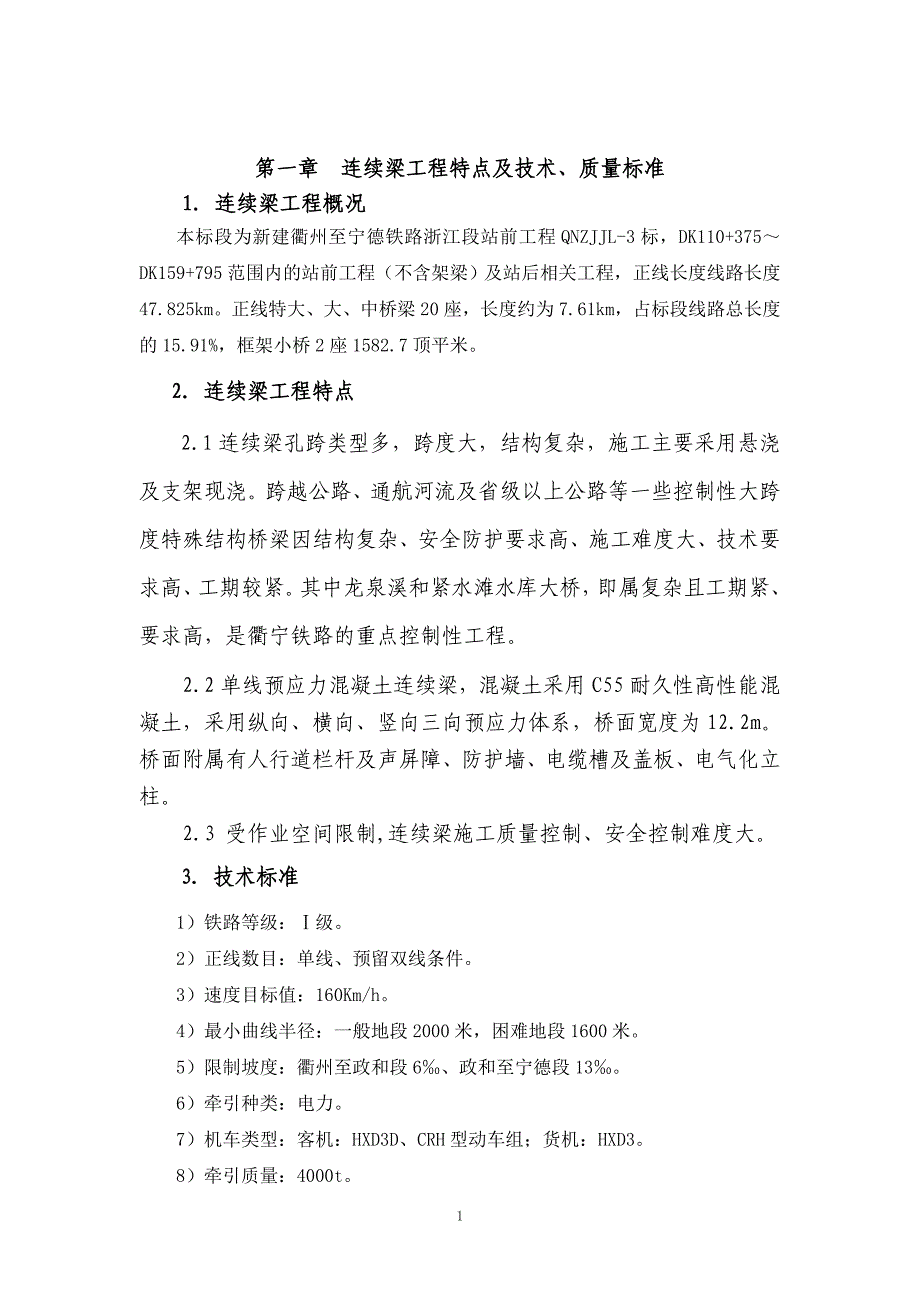

第一章 连续梁工程特点及技术、质量标准1.连续梁工程概况本标段为新建衢州至宁德铁路浙江段站前工程QNZJJL-3标,DK110+375~DK159+795范围内的站前工程(不含架梁)及站后相关工程,正线长度线路长度47.825km正线特大、大、中桥梁20座,长度约为7.61km,占标段线路总长度的15.91%,框架小桥2座1582.7顶平米2.连续梁工程特点2.1连续梁孔跨类型多,跨度大,结构复杂,施工主要采用悬浇及支架现浇跨越公路、通航河流及省级以上公路等一些控制性大跨度特殊结构桥梁因结构复杂、安全防护要求高、施工难度大、技术要求高、工期较紧其中龙泉溪和紧水滩水库大桥,即属复杂且工期紧、要求高,是衢宁铁路的重点控制性工程2.2单线预应力混凝土连续梁,混凝土采用C55耐久性高性能混凝土,采用纵向、横向、竖向三向预应力体系,桥面宽度为12.2m桥面附属有人行道栏杆及声屏障、防护墙、电缆槽及盖板、电气化立柱2.3 受作业空间限制,连续梁施工质量控制、安全控制难度大3.技术标准1)铁路等级:Ⅰ级2)正线数目:单线、预留双线条件3)速度目标值:160Km/h4)最小曲线半径:一般地段2000米,困难地段1600米。
5)限制坡度:衢州至政和段6‰、政和至宁德段13‰6)牵引种类:电力7)机车类型:客机:HXD3D、CRH型动车组;货机:HXD38)牵引质量:4000t9)到发线有效长度:850m、双机880m10)闭塞方式:自动站间闭塞11)建筑限界:电力牵引时速160Km客货共线铁路建筑限界第二章 连续梁工程监理工作范围及重点1.连续梁工程监理工作范围1.1紧水滩水库大桥 中心里程为DK136+489.503,起讫里程为DK087+192.95-DK092+603.50,桥全长264.805m桥跨结构为1-(70+110+70)连续梁,边跨0#与3#为桥台,1#桥墩高62m、2#高42m、连续梁底宽5.6米,顶宽7.2米,主墩支点梁高8.1米,跨中梁高4米1.2龙泉溪大桥桥跨结构为2-24m+1-32m简支T梁+(60+100+60)m连续梁+1-32m+2-24简支T梁连续梁3#桥墩高66.5m、4#高93m,5#高91.5m,6#高38m连续梁底宽5米,顶宽7.2米,主墩支点梁高7.4米,跨中梁高3.6米是本标段桥梁重难点工程1.2监理工作内容包括:连续梁施工准备、测量放样、0号块施工、挂蓝安装就位、悬灌段施工、边跨直线段施工、合拢段施工、挂蓝拆除、结构体系转换等全过程控制。
2.连续梁工程监理工作重点2.1 施工准备监理工作重点1)审查施工组织设计、作业指导书、技术交底;2)查验涉及铁路、公路、河道的相关施工许可;3)复核测量放样2.2 0号块施工监理工作重点1)0号段墩顶托架平台预压;2)模板位置及标高的控制;3)钢筋、预应力管道安装定位;4)混凝土浇筑及养护;浇筑过程中的线型控制;5)预应力张拉与孔道压浆2.3 悬灌段施工监理工作重点1)挂篮经过预压测试,并取得相关控制参数后,可开始进行梁体的悬臂施;2)悬臂灌注必须对称浇筑,不平衡重偏差不超过设计规定的要求,对上、下梁段的接触面应凿毛、清洗干净砼成型后,要适时覆盖,洒水养生,使砼处于湿润状态,严禁干湿交替出现3)挂篮的移动和拆除阶段,也必须保持平衡2.4 边跨直线段施工监理工作重点地基承载力必须满足设计要求2.5 合拢段施工监理工作重点1)先合拢中跨再合拢边跨;2)合拢段混凝土临时锁定;3)合拢前联测、施工荷载调整;4)合拢段混凝土浇筑过程中结构体系确保处于稳定状态第三章 监理工作流程1.连续梁工程施工准备阶段的监理工作流程 参加连续梁设计技术交底、对承包单位监理交底审查连续梁专业施工组织设计核验桥梁中线测量成果协助建设单位对连续梁专业施工图会审总监理工程师组织监理人员熟悉设计文件审查开工报告并签署意见审查分包单位资格召开工地例会2.连续梁单位工程质量控制监理工作流程组织图纸会审参加设计交底审定分包单位签认“分包单位资格审查申请表”审批施工组织设计签认“施工组织设计报审表”检验分部、分项工程质量签认各分部、分项工程质量验收单。
审定结构用原材料、设备、构件的质量,对影响使用功能和观感的材料进行质量预控签认“建筑材料报验单”参加隐蔽工程验收签认“工程验收认可书”或签认“不合格工程通知书”监理机构签认必要文件后,施工单位可进行下一道工序施工监理机构组织竣工初验 3.桥梁工程工序质量控制监理工作流程工序施工完毕返 修施工单位自检专职检初验通知专业监理工程师会同现场检查试验室检验合 格 签署验收合格意见进行下一道工序 不合格 不合格 合格 4.连续梁隐蔽工程、分部分项工程质量控制监理工作流程承包单位隐检、分项、分部验收记录签认完成分部分项工程质量验收完成 自评合格质量保证资料齐全、合格施工单位填“工程报验单”报监理单位监理工程师检查质量保证资料是否符合要求检查分部分项工程质量是否合格检查隐蔽工程、分部分项工程是否完成不合格签认“不合格工程通知” 合格签认“工程检验认可书”下一道工序 (不能进行下一道工序) 5.连续梁工程原材料、构配件及设备质量控制监理工作流程施工单位填报:“建筑材料报验单”“进场设备报验单”监理工程师检查原材料、构配件及设备的合格证、自试记录等对影响使用功能和观感的原材料、构配件及设备进行质量预控不同意:不签认:“建筑材料报验单”“进场设备报验单”同意:签认:“建筑材料报验单” “进场设备报验单”监理单位现场检验质量承包单位在指定部位使 用 第四章 监理工作控制要点、目标及监控手段1.施工准备阶段监理1.1.参与设计交底,监理工程师通过设计交底应了解的基本内容:建设单位对本工程的要求,施工现场的自然条件(地形、地貌),工程地质与水文地质条件等对基础、结构及装修施工的要求,对建材的要求,对使用新技术、新工艺、新材料的要求,以及施工中应特别注意的事项等。
设计单位对监理单位和承包单位提出的施工图纸中问题的答复1.2.审核施工组织设计(施工方案)的主要内容:承包单位的审批手续是否齐全、有效;施工总平面布置是否合理;施工部署是否合理,施工方法是否可行,安全质量保证措施是否可靠并具有针对性;工期安排是否满足建设工程施工合同要求;进度计划是否保证施工的连续性和均衡性,所需的人力、材料、设备的配置与进度计划是否协调;承包单位项目经理部的质量管理体系、技术管理体系和质量保证体系是否健全;安全技术措施、施工现场临时用电方案及工程项目应急救援抢险方案是否符合要求;季节施工方案和专项施工方案的可行性、合理性和先进性1.3.查验施工测量放线成果:监理工程师应检查承包单位的专职测量人员的岗位证书及测量设备检定证书;承包单位应将施工测量方案、红线桩的校核成果、水准点的引测成果填写《施工测量放线报验表》并附基槽验线记录报项目监理部查验;承包单位在施工场地设置平面坐标控制网(或控制导线)及高程控制网后应填写《施工测量放线报验表》并附基槽验线记录报项目监理部检查;对承包单位的报验,监理工程师进行必要的业内及外业复核,符合规定时,由监理工程师签认;监理工程师应检查承包单位对红线桩、水准点、工程的控制桩等是否采取有效保护措施。
2.模板及支架施工的监理控制2.1.支架施工过程的监理控制2.1.1支架地基处理的控制1).核查地基处理使用的方法应符合批准的施工方案2).采用试验的方法验证地基承载力符合施工方案中的设计要求,监理见证试验3).地基处理完成后的平整度应符合要求,同时须做好地面的排水处理2.1.2支加搭设的控制1).施工单位编制施工支架的施工方案,强度、刚度、稳定性、弹性变形须满足要求监理审核 2).检查进场的脚手杆,严禁使用不同直径的脚手杆,不得使用裂缝、变形、锈蚀严重的杆件、扣件监理观察检查3).每根立杆下端均设定型圆盘支座或木垫板,脚手架的步距、立杆纵距、立杆横距应符合施工方案的要求,脚手架应距地面不大于200mm处设置扫地杆,剪刀撑、横向斜撑应随竖杆、横杆同步搭设,支架结构的搭建要稳固,杆件连接要牢靠监理巡视检查,发现问题及时指出2.1.3支架的堆载预压1).支架搭设好后,铺设底模,进行预加载试压,以检查支架的承载能力、稳定性,减小和消除支架的非弹性变形和地基不均匀沉降,测出支架的弹性变形,从而确保混凝土梁线型控制加载材料应符合施工方案要求,试压的最大加载为设计荷载的1.2倍加载时按设计要求分级进行,每级持荷时间不少于10min,监理全部检查。
2).加载顺序为从支座向跨中依次进行满载后持荷时间不小于24h,分别量测各级荷载下支架的变形值然后再逐级卸载,当支架的沉降量偏差较大时,要及时对支架进行调整,监理根据施工方案进行检查2.1.4堆载预压的变形观测1).施工单位要按方案要求设置沉降变形观测点,观测点设置要均匀有代表性监理检查2).施工单位每次加载后、卸载前及按方案规定的时间频率进行观测,监理检查资料2.1.5对模板预留拱度及沉降量的调整 1).施工单。
