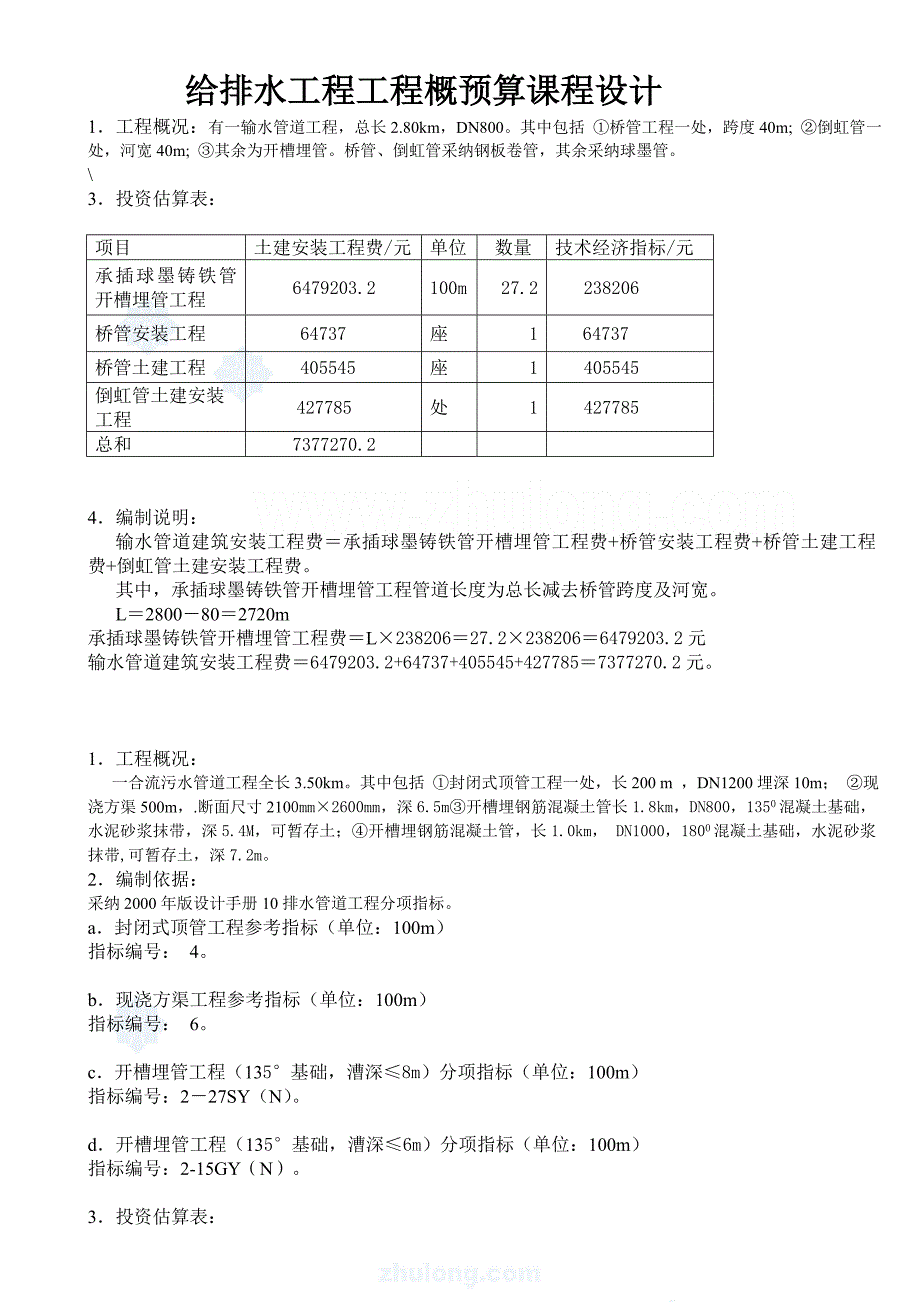

给排水工程工程概预算课程设计1.工程概况:有一输水管道工程,总长2.80km,DN800其中包括 ①桥管工程一处,跨度40m; ②倒虹管一处,河宽40m; ③其余为开槽埋管桥管、倒虹管采纳钢板卷管,其余采纳球墨管\3.投资估算表:项目土建安装工程费/元单位 数量技术经济指标/元承插球墨铸铁管开槽埋管工程6479203.2100m27.2238206桥管安装工程64737座164737桥管土建工程405545座1405545倒虹管土建安装工程 427785处1427785总和7377270.2 4.编制说明:输水管道建筑安装工程费=承插球墨铸铁管开槽埋管工程费+桥管安装工程费+桥管土建工程费+倒虹管土建安装工程费其中,承插球墨铸铁管开槽埋管工程管道长度为总长减去桥管跨度及河宽L=2800-80=2720m承插球墨铸铁管开槽埋管工程费=L×238206=27.2×238206=6479203.2元输水管道建筑安装工程费=6479203.2+64737+405545+427785=7377270.2元1. 工程概况:一合流污水管道工程全长3.50km其中包括 ①封闭式顶管工程一处,长200 m ,DN1200埋深10m; ②现浇方渠500m,.断面尺寸2100mm×2600mm ,深6.5m ③开槽埋钢筋混凝土管长1.8 km ,DN800,1350混凝土基础,水泥砂浆抹带,深5.4M,可暂存土;④开槽埋钢筋混凝土管,长1.0km, DN1000,1800混凝土基础,水泥砂浆抹带,可暂存土,深7.2m。
2.编制依据:采纳2000年版设计手册10排水管道工程分项指标a.封闭式顶管工程参考指标(单位:100m)指标编号: 4b.现浇方渠工程参考指标(单位:100m)指标编号: 6c.开槽埋管工程(135°基础,漕深≤8m)分项指标(单位:100m)指标编号:2-27SY(N)d.开槽埋管工程(135°基础,漕深≤6m)分项指标(单位:100m)指标编号:2-15GY(N)3.投资估算表:项目土建安装工程费/元单位 数量技术经济指标/元封闭式顶管工程1573292100m2786646现浇方渠工程8960880100m51792176开槽埋管工程(135°基础,漕深≤8m)5577110100m10557711开槽埋管工程(135°基础,漕深≤6m) 7007742 100m18 389319总和23119024 4.编制说明:合流污水管道建筑安装工程费=封闭式顶管工程费+现浇方渠工程费+开槽埋管工程费1+开槽埋管工程费2输水管道建筑安装工程费=786646×2+1792176×5+557711×10+389319×18=23119024元1.某市新建一座城市污水处理厂,处理实力为Q = 45000m3/d.。
处理工艺为二级生物处理主要构筑物有污水进厂提升泵站、带格栅井的曝气沉砂池、微孔曝气池、二次沉淀池、污泥浓缩池、污泥脱水车间等进出厂污水干管总长15km,,埋管地质条件较差,要多次穿越障碍,雨水干管总长5.5 km,服务面积200ha 2.编制依据:a.采纳2000年版设计手册10排水管道工程,污水处理厂,污水泵站,雨水泵站综合指标b.采纳新(1994)指标价格,现行当地价格(2005)计算调价系数3.编制说明:A.价差调整系数的计算管道、泵站、处理厂采纳同一调价系数,均采纳污水处理厂调价系数 价差调整系数计算表(污水处理厂部分)名 称单 位 数量指标价格/元 现行当地价格/元(2005)合计 老(1986)合计新(1994)合计 土建人工工日1052.94308.714.551527.75515355安装人工工日523.05158.615.77820.04623224水泥T7.18124890.323182480.44263058.68钢材T1.1772.4849.6433183649.835233875.3锯材M30.66452298.3216721103.5218561224.96机制标砖千块2.2277.94173.03231512.823561138.46砂M37.0524.29171.2440.04282.28256.91990.09碎(砾)石M317.2218.62320.6438.28712.77444.8512273.97块(片)石M36.7318.25122.8237.8254.39443.981712.07铸铁管T0.45530238.528971303.653016586.64铸铁管件T0.0781056.72900203342614.21钢管及钢管件T0.181720309.64280770.44875138.67钢筋混凝土管T1.067983.74158167.48207219.42预应力钢筋混凝土管T 290 578 724 手动闸门t0.11216023767580833.88237906.07点工工日 2.58 12.34 35.8 小计元 4222 13538 35717.54其他材料费元⒄×7.01% 295.96 948.98 2503.8施工机械费元⒄×11.77% 496.93 1593.4 4203.95设备安装费元⒄×39.13% 1652.07 5297.2 13976.27合计元⒄+⒅+⒆+⒇ 6666.96 21377 25401.56间接费及其它费元(21)*0.5 3333.48 10689 28200.78总计元(21)+(22) 10000 32066 53602.34运用相应万元实物指标计算价差调整系数为: 新指标价差调整系数=53602.34/32066=1.67; 老指标价差调整系数=53602.34/10000=5.36。
采纳新调价系数计算K=1.67B.工程造价计算a.污水管道: 采纳污水管道综合指标,水量45000 M3 /d, 投资指标:54.30元/(M3 *d*Km)总长15Km,水量45000 M3 污水管道工程费=54.3×45000×15×1.67=6120.97(万元)b.污水泵站: 提升实力45000 M3 /d ,一般指标,最大时流量为520.83L/s选用污水泵站综合指标,流量300-600 L/s,投资指标为:11000-15000元L/s取11000元L/s泵站工程费=520.83×11000×1.67=956.76(万元)c.污水处理厂:污水量45000 M3 /d,二级处理,一般标准,依据工艺流程选取二级处理综合指标(一),(Q=2-5万吨)指标:1450-1750元M3 /d取1450元污水处理厂工程费=1450×45000×1.67=10896.8(万元)d.雨水干管:服务面积200ha,总长5.5Km指标:200ha,14044.09元ha/km雨水干管工程费=5.5×200×14044.09×1.67=2579.9(万元)所以,污水处理工程总造价为:6120.97+956.76+10896.8+2579.9=20554.43(万元) (若按老调价系数和老综合指标算,k=5.36。
则污水管道工程费为5065.2万元,污水泵站为237.29万元,污水厂为5306.4万元,雨水干管为2063.6万元,总造价为12672.49万元4.投资估算表项目造价(万元)单位数量指标/元污水管道6120.97M3/d/kmQ=4.5万M3,L=1554.3污水泵站956.76L/s520.8311000污水厂10896.8M3450001450雨水干管2579.9ha/km200ha,5.5km14044.1总造价20554.43 污水处理工程总造价为:6120.97+956.76+10896.8+2579.9=20554.43(万元)1. 工程概况:有一污水处理工程,安排用地45000m2,处理实力Q = 60000m3 /d 初步设计采纳二级生物处理工艺其处理构(建)筑物及其附属设施状况如下表 序号项 目 名 称单位规 模备 注1总平面布置M245000厂区道路、围墙、管道、井、电等2污水泵房1座M31450矩形、带粗格栅、半地下式3曝气沉砂池 M335m3×2格矩形 带细格栅4贮砂池M36m3 ×2格钢筋混凝土结构5氧化沟2座M314400m3×2格钢筋混凝土结构,叶轮曝气6 幅流式二沉池M36520×2座周进周出,钢筋混凝土结构7 消毒池M3630×2格半地下式,钢筋混凝土结构8污泥泵房M3520矩形、半地下式9污泥浓缩池M3140×4座每座φ5.5m深5.8m 架空10污泥脱水间M2350单层11办公、化验、限制楼M2660三层 每层220m2 12机修车间M21180单层13仓库、车库、投药间M2220单层14变电所M278单层15鼓风机、空压机房M2150单层2.编制依据:A.运用2000年版《给排水设计手册(第10册)》第四章的排水工程投资估算指标之排水厂站及构筑物估算分项指标,部分构筑物采纳给水厂站估算分项指标。
序号项目名称指标编号1总平面布置2-1-1-22污水泵房1座4B-2-1-73曝气沉砂池4B-2-2-84贮砂池4B-2-3-15氧化沟2座4B-2-7-36辐流式二沉池4B-2-5-147消毒池4B-2-10-88。
