文档详情

雷公山煤矿污水处理站反应池沉淀池中和曝气池专项施工方案

re****.1
实名认证
店铺
DOC
65.50KB
约14页
文档ID:379069774
雷公山煤矿污水处理站反应池沉淀池中和曝气池专项施工方案_第1页
1/14

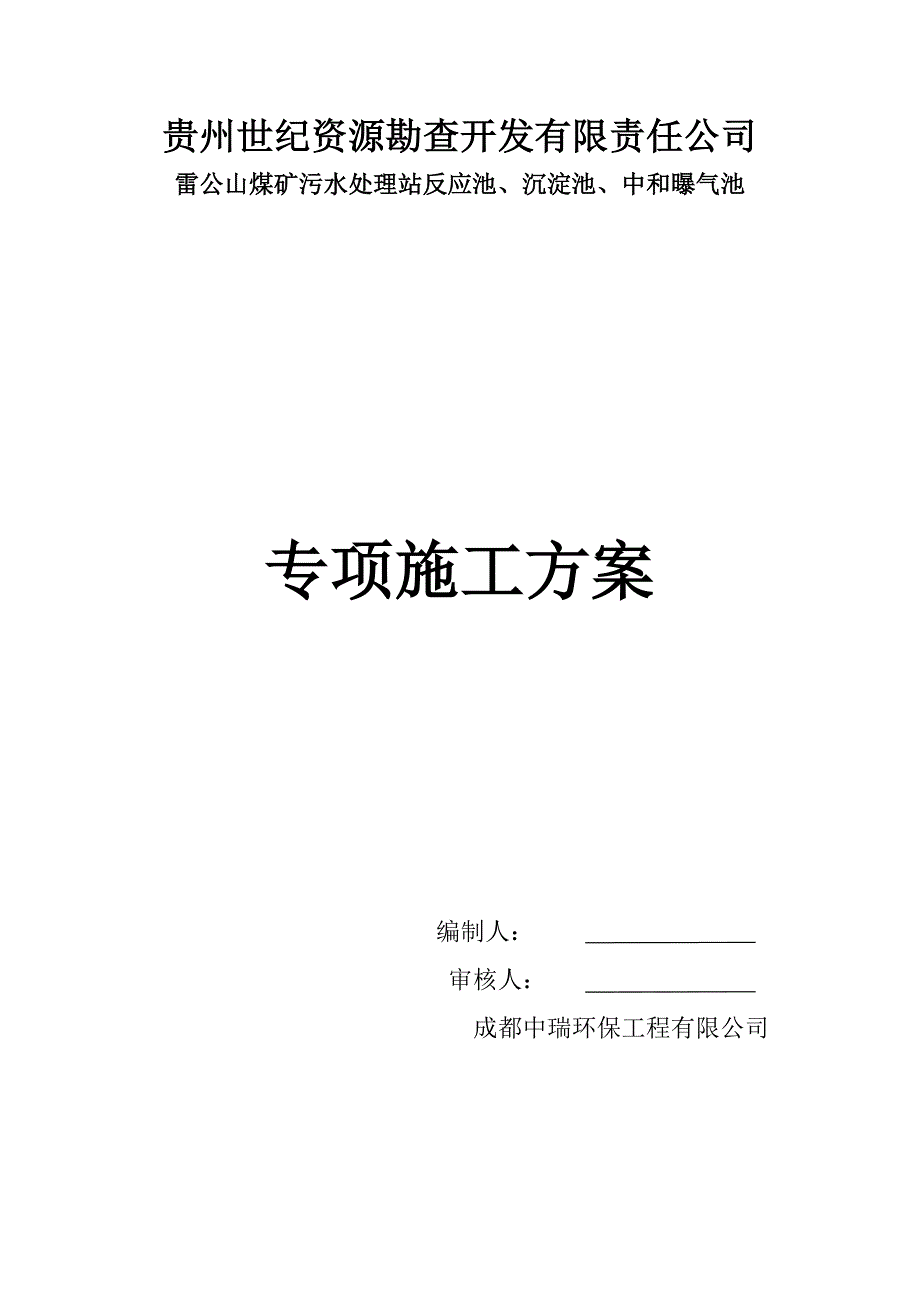

贵州世纪资源勘查开发有限责任公司雷公山煤矿污水处理站反应池、沉淀池、中和曝气池专项施工方案 编制人: 审核人: 成都中瑞环保工程有限公司 目录第一章 工程概况…………………………………………………3 1、工程属性……………………………………………… 3 2、工程主要内容………………………………………… 3第二章 项目组织机构……………………………………………3 1、组织机构准备………………………………………… 3 2、组织机构图…………………………………………… 4第三章 施工机械设备及工器具…………………………………4 1、现场准备……………………………………………… 4 2、施工机械准备………………………………………… 4 3、周转材料计划………………………………………… 5第四章 施工技术方案……………………………………………6 1、测量定位……………………………………………… 6 2、临时排水……………………………………………… 7 3、土方工程……………………………………………… 7 4、模板工程……………………………………………… 8 5、混凝土工程…………………………………………… 9 6、钢筋工程……………………………………………… 10 7、施工缝和预埋套管(件)………………………………11第五章 施工进度计划……………………………………………11 1、施工计划的实施……………………………………… 11 2、施工进度计划表……………………………………… 12第六章 质量控制及保证措施……………………………………12 1、质量管理保证………………………………………… 12 2、质量技术保证………………………………………… 13第一章 工程概况一、 工程属性项目名称:贵州世纪资源勘查开发有限责任雷公山煤矿污水处站工程地点:贵州省黔西县中建乡建设单位:贵州世纪资源勘查开发有限责任二、 本工程主要内容 根据设计方案,本工程将采取以下内容逐步施工: 1、临时排水 2、基坑挖掘 3、混凝土垫层 4、钢筋制作 5、模版制作 6、混凝土浇灌第二章 项目组织机构一、 组织机构准备项目部实行项目经理负责制,在建设全过程中,实施工程项目管理,集中统一协调。

项目经理负责实施工程的全过程,全面组织施工生产诸要素,对质量、工期、安全、文明施工、成本等实行科学、有计划、高效率的组织管理,积极主动做好对建设单位、监理单位的配合,保证施工顺利进行和施工目标的实现二、 组织机构图 项目经理(杨启国) 技术负责人 (李心武) 施工员 质检员 安全员 材料员 资料员 (韦明宽) (蒋琼) (江湖) (文杰) (杨琳)第三章 施工机械设备及工器具一、 现场准备1、三通一平进场后立即开展“三通一平”工作,从甲方提供的水源、电源接入点布置现场的用水、用电;进行现场内施工道路的铺设,并与场外的道路连接,保证材料的顺利进场;初步掌握现场的标高2、 修筑临时道路和排水设施根据现场实际情况修筑施工便道和排水设施,保证材料的出入流通,做到雨天场内不大面积积水,不出现泥坑陷车现象3、 临建搭设 依据现场的条件,搭设各加工棚、水泥库等施工材料堆放处二、 施工机械准备根据工程实际,组织机械设备进场,为施工做好准备。

施工机械准备计划如下表:机械名称 项目机械型号机械用途机械数量挖掘机神钢230挖方及回填2装载机成工501装运土石方及回填2混凝土搅拌机WJY-350基础施工2钢筋弯曲机GW40-1基础施工1手推车砼、砂浆、片石转运20砼振动器HM40基础施工3切割机J3G-400A-3基础施工1砂浆搅拌机HJ-2D0B基础施工2货车10T工地运输3电焊机BX3-500A基础施工1抽水机Ф100mm基础施工3凿岩机Y19A基础施工3J2全站仪徕卡TCR405建筑工程1三、 周转材料计划为有效和及时的进行施工,需要组织充分的周转材料进场,保证施工如期开展周转材料准备计划如下:钢管200t扣件30t模版20t竹胶板2800㎡木材10㎥第四章 施工技术方案一、 测量定位 根据所测设得基准(主轴线)进行建筑物的定位测量,定标志桩注意事项 1、施工控制网只能具有唯一的起始向施工控制网的起始坐标和其实方向,一般根据测量控制点来测定的,当测定好了的主轴线或长方向线后,往往作为施工平面控制网的起始方向,在控制网加密或建筑物定位时,不再利用测量控制点来定向,否者将会使建筑物产生不同位移和偏转,影响工程质量。

2、通过一点测定主轴线当主轴线定位不能通过三点来确定时,可只测定一点,经精测调整后,再通过该点测出主轴线的设计方向定位点的点位中误差(对五等测量控制点而言),不得大于5cm主轴线的方向要根据三个后视点来测定测角中误差不得大于正负3″,由各后视点测得的同一方向的较差不得大于正负15″.满足限差后取平均值,作为最后结果,并根据该结果将方向加以改正 3、轴线测设的精度掌握轴线网的测设精度,可以根据建筑物定位精度的不同要求灵活掌握整个轴线网甚至同一条轴线的不同地段,不强求用同一精度来测设这样有利于加快工作进度而又能满足施工定位的精度安排二、 临时排水 人工和机械修筑排水渠及积水坑再用抽水机把积水坑的水抽出三、 土方工程 1、工艺流程测量定位、设置标志桩 切线分层、放坡开挖 破桩头、排降水 整平、清理 2、基槽开挖 参考地质勘探报告,了解土质情况,结合现场实际开挖深度确定采取何种方式开挖土方拟采取机械开挖土方,机械运土开挖过程中严格控制标高,防止超挖注意做好防水工作,避免槽底积水出现异常情况,或者挖至设计标高土层不满足设计要求时,报甲方监理会同设计方共同处理。

3、堆土弃土 堆放地点由施工方提出申请,甲方、监理确认预留一定的土以备将来基础回填,多余的土外运基坑槽边不允许堆土 4、 验 槽 基槽开挖至设计标高以上的预留层,应清理槽底,会同设计监理、勘探部门进行验槽工作 5、 素土回填 基础回填土应满足设计要求,回填前清理基槽内的杂物,回填土要分层实,压实系数不小于0.93基础隐蔽须监理同意后方可进行四、 模板工程 1、配板设计 根据施工段的划分、流水段和施工工期,明确配置模版数量尽量避免使用异形模版保证构件的形态尺寸及相互位置准确,且具有足够的强度和稳定性,保证浇筑过程的顺利施工,特殊部位进行必要的计算,有防水要求的要设置对拉片或螺栓 2、施工工艺 (1)条形基础支模 条形基础模版两边侧模横向配置,模版下端外侧用通长横板连固,并加木加紧,模版内加横撑,保证条基的截面宽度 (2)单独基础支模 本工程单独基础为退台式,模版支护牢固外,应设置对角斜拉紧固件,保证基础的方正 3、拆模 拆模在混凝土强度能保证其表面及菱角不因拆模而手损坏后,方可拆除底模在混凝土强度达到75%后方可拆模。

4、注意事项 模版的拼封不应漏浆模版与混凝土的接触面应刷隔离剂,严禁隔离剂沾钢筋和混凝土接茬处模版支设好后,应及时对模版的轴线、断面尺寸和标高进行技术复核五、 混凝土工程 1、准备工作 (1)配合比设计根据设计要求的混凝土强度等级向当地的试验室提出试验配合比请求;垫层采用C15混凝土,水池采用C30混凝土. (2)材料要求水泥进场具备出厂合格证和试验报告,砂石的观感和质地由转至材料员验收 2、混凝土的运输制板混凝土水平运输采用翻斗车和手推车垂直运输利用吊车和手推车 3、混凝土浇筑 (1)准备工作浇筑前要清理模板内的杂物,安排施工班组的换班工作. (2)浇筑工艺操作按照具体的操作指导书进行混凝土的浇筑工作,按照一定的浇筑方向浇筑,混凝土倾倒上板后要迅速铺开震捣跟上,保证施工的连续性震捣要求快插慢拔,逐点移动震捣完毕后紧跟着进行抹平工作六、 钢筋工程 1、材料进场验收钢筋进场具备出厂合格证、钢材试验报告单,由专职材料员验收,标示后合理堆放 2、见证取样材料进场后,填表材料报验单,在甲方和监理人员见证的条件下取样,送至指定的试验室进行钢筋复检 3、材料复试钢筋必须做抗拉、抗压、抗弯试验,必要时检测其他化学指标,以及抗冲切试验。

4、钢筋调直 盘条钢筋需要通过调直机进行调直调直后,钢筋表面不的有擦痕,抗拉强度不低于设计要求,并且调直后的钢筋平直,无局部弯曲 5、钢筋切断 将同规格钢筋根据不同长短搭配,统筹下料断料时避免用短尺量长料,防止量料中产生累计误差,在工作台上标出尺寸刻度设置控制断料尺寸的挡板 在切断过程中,发现钢筋有断裂、缩头或者严重弯头等必须切除,如发现钢筋的硬度与该钢种有较大出入,及时向有关人员反映,查明情况 6、钢筋成型 钢筋弯曲前,用石笔划出弯曲点位置弯曲后钢筋形状准确,平面平整、不翘曲钢筋末端弯钩的净空直径不小于钢筋直径的2.5倍 7、钢筋焊接 为了节省钢材,钢筋焊接主要采用电焊,施焊后钢筋外观、拉伸试验、弯曲试验、强度试验都必须达到设计要求,符合相关标准规定和质量要求七、 施工缝和预埋套管(件) 1、混凝土地板与顶板连续浇筑,不允许留施工缝池壁的施工缝留置在底板与池壁的腋角上250mm,和池壁与顶板的腋角下面50mm浇筑前,施工缝处应先铺一层与混凝土配比相同的20厚水泥砂浆 2、预留铁件的防水做法;用加焊止水钢板的方法可获得一定的防水效果,施工比较简便。

施工时注意将预埋铁件及止水钢板周围的混凝土浇捣密室,保证质量 3、穿墙管道防水处理;在管道穿过防水混凝土结构处,预留套管,套管上加焊止水环,止水环应与套管满焊严密第五章 施工进度计划一、 施工计划的实施 1、加强计划的严肃性,积极组织均衡施工实施对计划的全方位控制,以确保工期(进度)目标的实现 2、加强计划的动态管理,按施工的实。

下载提示
相似文档
正为您匹配相似的精品文档
