文档详情

金属非金属矿山安全标准化汇编

jiups****uk12
实名认证
店铺
DOCX
127.99KB
约98页
文档ID:48181644
金属非金属矿山安全标准化汇编_第1页
1/98

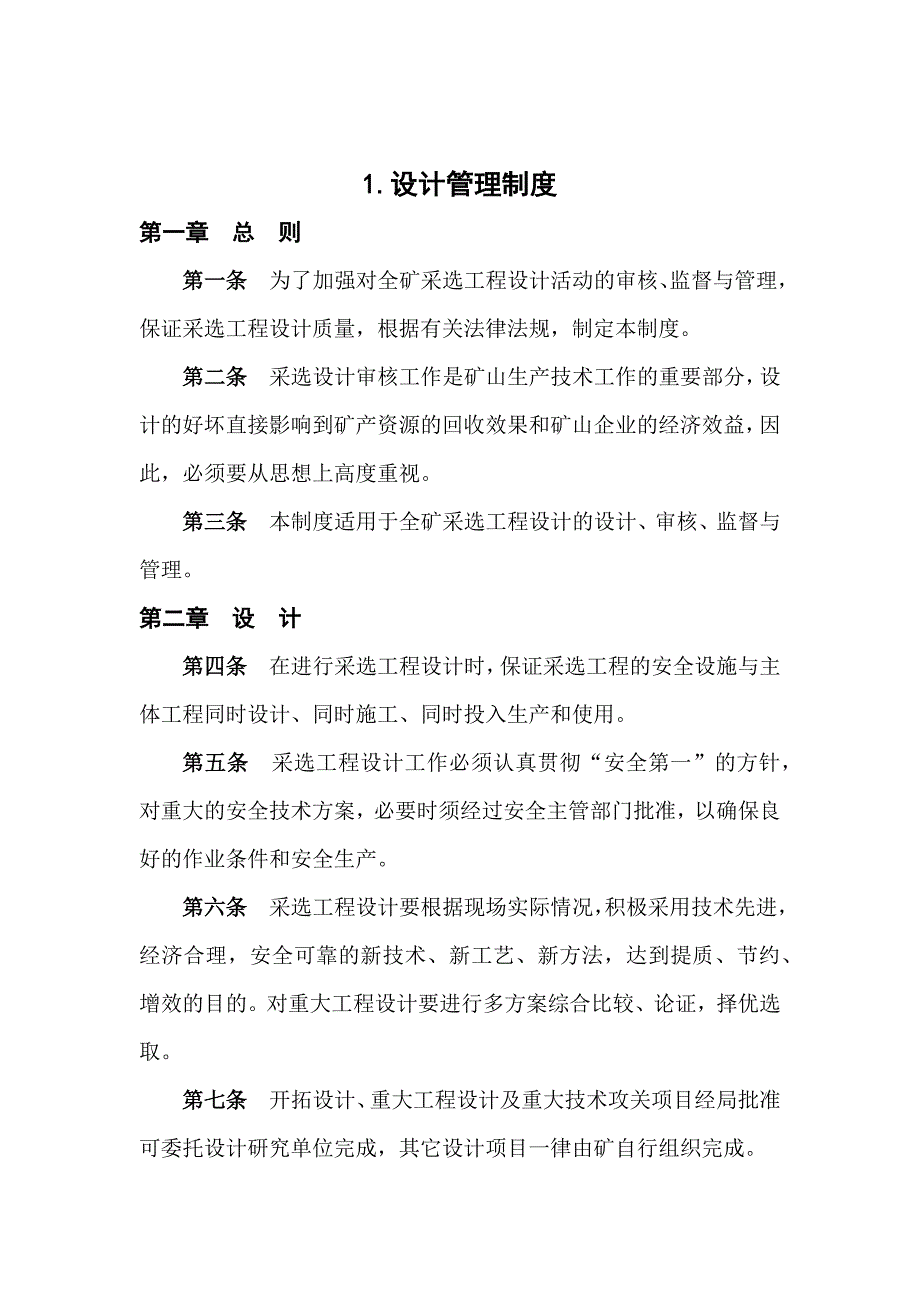

1.1.设计管理制度设计管理制度第一章第一章 总总 则则第一条第一条 为了加强对全矿采选工程设计活动的审核、监督与管理,保证采选工程设计质量,根据有关法律法规,制定本制度第二条第二条 采选设计审核工作是矿山生产技术工作的重要部分,设计的好坏直接影响到矿产资源的回收效果和矿山企业的经济效益,因此,必须要从思想上高度重视第三条第三条 本制度适用于全矿采选工程设计的设计、审核、监督与管理第二章第二章 设设 计计第四条第四条 在进行采选工程设计时,保证采选工程的安全设施与主体工程同时设计、同时施工、同时投入生产和使用第五条第五条 采选工程设计工作必须认真贯彻“安全第一”的方针,对重大的安全技术方案,必要时须经过安全主管部门批准,以确保良好的作业条件和安全生产第六条第六条 采选工程设计要根据现场实际情况,积极采用技术先进,经济合理,安全可靠的新技术、新工艺、新方法,达到提质、节约、增效的目的对重大工程设计要进行多方案综合比较、论证,择优选取第七条第七条 开拓设计、重大工程设计及重大技术攻关项目经局批准可委托设计研究单位完成,其它设计项目一律由矿自行组织完成。

一)当工程设计外委时,遵循以下规定:(1)设计应依据全矿项目及计划批文,由矿山工程牵头职能部门为该设计的管理部门,负责与有资质的设计单位的联系和沟通管理部门负责与设计单位签订设计委托协议设计委托后方可开始设计2)承担工程设计的单位,必须具备与设计工程相应的资质书3)设计单位的资质必须符合设计要求,资质不符合设计要求的,不允许其设计4)根据项目设计委托的要求,设计要达到如:功能性、安全性、适应性、经济性的要求5)设计要符合遵循设计要求的法规(如:安全、资源等)及适用生产与生活要求6)外委设计重大工程项目应组织相关专家进行会审并保存会审纪要及专家修改意见设计要按会审后建议修改后出蓝图并提交工程概算7)相关设计必须包含对其采用的工艺流程潜在的风险进行评价的内容二)当工程设计由矿自行设计时,遵循以下规定:(1)各单位根据工程施工的实际需要,各自进行采选工程的设计2)各种采选工程的设计必须由相关专业技术人员严格按照相关的技术规程、规范进行设计3)进行采选工程设计时,必须根据工程的实际情况及相关基础资料进行4)单体工程设计必须有完整的文字说明和图纸资料,并满足相应的设计规范要求5)总工程师对设计负领导责任,设计人员对设计负直接责任。

6)每项设计要明确项目负责人或专业负责人,设计人员要具备相应的专业知识和业务水平,从事专业技术工作不足一年的设计人员,不能独立进行设计7)设计所用的基础资料必须以相关专业部门审定后正式提交的资料为依据第三章第三章 审审 核核第八条第八条 生产技术计划科、地质测量科、安全管理科等有关科室的专业技术人员对设计进行会审,矿总工程师签字后生效第九条第九条 设计审批工作是一项政策性、技术性、时效性很强的工作,审批人员必须对设计进行认真分析、研究和比较,提出合理的改进和修改意见第十条第十条(一)当工程设计外委时,遵循以下规定:(1)设计的管理部门负责对设计审核的组织工作,根据设计的具体内容,按照国家相关法律法规的要求,必要时邀请有关方面专业技术人员或专家参加审核2)设计单位要在设计审核会上对其设计进行技术交底,确保有关人员对设计的正确理解设计内容要符合设计阶段的相关技术规范规定要求,内容清楚,图表齐全3)设计内容审核通过后,按照国家法律法规的要求,按程序进行备案、审批二)当工程设计矿自行设计时,遵循以下规定:(1)设计完成后应先由各单位技术负责人,组织有关专业人员进行内部审查,通过审查并签字后带底图资料到生产技术计划科进行审核。

2)生产技术计划科组织会审相关人员对各单位提交的设计进行预审,对查出的问题现场反馈给采区,并限定日期对设计进行补充完善3)设计通过预审并补充完善后,再由总工程师组织审核相关人员和采区共同进行审查,设计经过审查后经科室会签并由总工程师签字后设计即可生效审批设计要贯彻切合实际、经济合理、安全第一的方针4)设计审查必须具备完整的图纸资料和设计说明,在设计未通过审批前不允许晒制蓝图,更不允许提前施工5)会审相关科室必须要建立《设计会审记录》 ,并做好设计会审记录对查出的问题和改进意见,设计负责人负责修改和完善会审人员只能在修改完善后的图纸上签字,无签字的设计不能施工6)设计审批后,施工单位要严格按设计要求进行施工,不得随意变更如果遇到特殊情况对原设计进行重大修改时,需要设计单位带修改后的设计进行重新审批第十一条第十一条 在工程施工之前,各单位技术人员要举行该工程的技术交底会,参加人员包括:采掘车间主任、安全科科长、有关技术员及技术组长、施工队长及其它有关人员采区技术人员要对技术交底会有详细的记录并存档,记录包括时间、地点、参加人员、主要内容等第四章第四章 变变 更更第十二条第十二条 施工时实际情况与设计不符,需要进行设计变更时,设计管理部门及时与设计单位联系,做相应调整和修改。

第五章第五章 设计文件的归档设计文件的归档第十三条第十三条 设计管理部门在接到合格的设计文件(图纸及技术说明)后,要及时对其进行归档保存第十四条第十四条 所有设计文件必须上交矿档案室一份进行保存第十五条第十五条 归档文件要齐全,不能有缺项2.2.采矿工艺管理制度采矿工艺管理制度第一章第一章 总总 则则第一条第一条 为了进一步加强我矿采矿工艺管理工作,减少特殊灾害对生产的影响,保证设备设施以及生产各工序之间相互匹配,满足生产要求,特制定本制度第二条第二条 根据矿体赋存状态,工程地质情况,经济技术条件,确定矿体的回采顺序、采矿方法、工艺流程、设备要求等 采矿工艺应做到完整、统一、先进、符合实际,保证出矿品位达到设计要求第三条第三条 开采活动应在采矿证允许的范围内进行第四条第四条 采矿工艺管理制度的贯彻 采矿工艺管理制度一经批准,就成为公司的技术法规,有关单位必须严格执行,不得擅自更改或降低要求贯彻执行工艺文件,是执行工艺纪律的主要内容之一第二章第二章 细细 则则矿体的回采顺序矿体的回采顺序第五条第五条 在一般情况下,要执行自上而下、由近及远、从顶盘到底盘的开采顺序。

改变原定采掘顺序时,应在单体设计中予以说明,并在设计评审时论证大规模的改变回采顺序时,应报原采矿设计单位及矿山主管部门批准第六条第六条 一个中段平面中存在多条矿脉,且距离较远开采的互相影响程度不大时,可根据开拓工程的进展情况,由近及远回采,以尽快使中段投入生产第七条第七条 要密切配合回采顺序,搞好中段的探边扫盲工作,做到探矿超前,探清采完及时结束中段,避免回头探矿或采矿所造成的浪费采矿方法选择采矿方法选择第八条第八条 选择采矿方法要适合地质条件,考虑特殊灾害的影响目前,我矿采用的采矿方法有充填法,崩落法和全面法对有水害、采空区影响的地段有疑必探,探防结合第九条第九条 变更主要采矿方法或采用新采矿方法,都必须进行技术经济论证,经过试验、技术鉴定及报有关批准后实施第十条第十条 充填法包括倾斜分条充填采矿方法和上向进路回采充填采矿方法1)倾斜分条充填采矿方法适用条件:适用于矿岩不稳固到稳固的缓倾斜极薄矿体、薄矿体(倾角≤35º,矿厚≤6m), 顶板允许暴露面积>4m2,*****绝大部分矿体适用该方法开采2)进路回采充填采矿方法适用条件:适用于矿岩中等稳固以上的缓倾斜、倾斜薄矿体(倾角≤55º,矿厚≤5m),顶板允许暴露面积 >10m2,适合三期较厚矿体的开采。

第十一条第十一条 采用法是以长壁式崩落法采矿法为主,其适用条件:适用于矿石中等稳固,顶板围岩不稳固的薄矿体到中厚矿体(矿体厚度>1.5m),顶板围岩不稳固的边角贫矿体适合该方法开采第十二条第十二条 全面法分人工支柱全面法和留矿柱全面法,它们的适用条件: (1)人工支柱全面法适用条件:矿岩中等稳固以上的缓倾斜薄矿体(倾角≤35º,矿厚 1.4~3m),顶板允许暴露面积>10m2,*****顶板围岩较稳固的薄矿体适合该方法开采2)留矿柱全面法适用条件:矿岩中等稳固以上的缓倾斜薄矿体(≤35º,矿厚≤5m),顶板允许暴露面积>30m2,*****顶板围岩较稳固的贫矿石适合该方法开采采准切割工艺采准切割工艺第十三条第十三条 采准、切割工程的施工必须由地测人员按照采场单体设计进行测设后方许施工 第十四条第十四条 采矿、地测、安全和施工单位的管理人员要要组成服务小组,经常深入现场进行检查指导,掌握施工质量当工程地质条件发生重大变化时,各专业及时在现场共同研究处理,并修改、补充设计或下达设计变更通知书对岩石不稳固的采准、切割巷道,必须按照设计及时进行支护第十五条第十五条 采准、切割工程结束后,地测部门及时采样、描图,及时提交实测图纸和重新圈定矿体。

设备、设施之间相互匹配,并满足工序要求,各工序之间相互匹配,并满足生产要求第十六条第十六条 采准、切割巷道规格要求运输穿脉 2.2m×2.2m,脉外巷及主要运输巷 2.5m×2.5m,有排水管路的主要运输巷3.0m×2.5m,拉底巷道 1.5m×1.8m,留矿穿间柱 3~5m 长度5~10m,充填法采场出矿穿间距不大于 25m第十七条第十七条 采切工程结束后,由技术验收小组对工程全面验收,填写验收单,认为合格后,才能进行矿块的回采工作设计部门应对原采场单体设计重新进行审定,确定落矿方式和合理的凿岩爆破参数回采工艺回采工艺第十八条第十八条 分条布置与尺寸大小 沿矿体倾向布置分条,由于矿体顶板的稳固性相差较大,有的矿顶板较稳固,顶板暴露跨度可达 5~7m,这部分采场可采用较大分条尺寸开采,分条宽度可达4~6m;有的矿体顶板欠稳固,顶板暴露跨度在 3~5m,相对应的分条宽度为 2.5~4m,当矿体顶板很不稳固时,相对应的分条宽度为1.5~2m 第十九条第十九条 采场内分条回采顺序 宽度为 3 m 以上的分条间隔回采,先采单号,回采完毕之后,进行胶结充填,待胶结充填养护15 天以后,再回采双号分条。

宽度在 3m 以下的分条,采用隔 3 采1 的方式回采 第二十条第二十条 采场内分条回采 在同一采场中,可以有 2~4 个分条同时回采1.5~2m 宽的分条全断面一次掘进,宽分条分二步回采第一步以 3m×矿厚或 3m×1.6~2.5m2 断面掘进,贯通上部回风充填平巷;第二步扩刷至分条全宽当矿体厚度大于 2.5m 时,先采 2m高,待第二步扩刷时,回采护顶层凿岩设备为浅孔凿岩机,孔深2.2~2.5m 第二十一条第二十一条 采场出矿 受高中段的制约,采场一般只能通过1~2 个溜井放矿因此,采场只能通过接力耙运的方式出矿,分条内采用 15kw 电耙将矿石耙入集矿电耙道,集矿电耙道采用 25~30kw电耙将矿石耙入溜井,由溜井放入矿车,提升至地表 第二十二条第二十二条 采场通风 新鲜风流从下中段主运输平巷经人行材料井进入采场,经集矿电耙道进入分条作业面,污风从充填回风巷经充填天井进上中段回风巷,排出地表采场放炮半小时后,方可进入作业面观察,待炮烟排尽后,方可继续进行作业放炮选在交接班进行独头掘进时适当采用高压风辅助通风 第二十三条第二十三条 采场顶板管理与支护 稳固性比较好的顶板,一般不需要支护,局部不稳固地段采用锚杆支护。

欠稳固的顶板,可采用锚杆支护,锚杆网度可根据现场情况采用0.8×0.8~1.2×1.2m2不稳固的顶板采用锚网支护可采用网度为5cm×5cm~8cm×80cm、铁丝直径为 ф6mm 左右铁丝网贴面,然后打锚杆支护,锚杆网度为 0.6×0.6~0.8×0.8m2由于作业空间有限,锚杆支护只能采用 YSP-45 型凿岩机打眼和安装锚杆。

下载提示
相似文档
正为您匹配相似的精品文档
