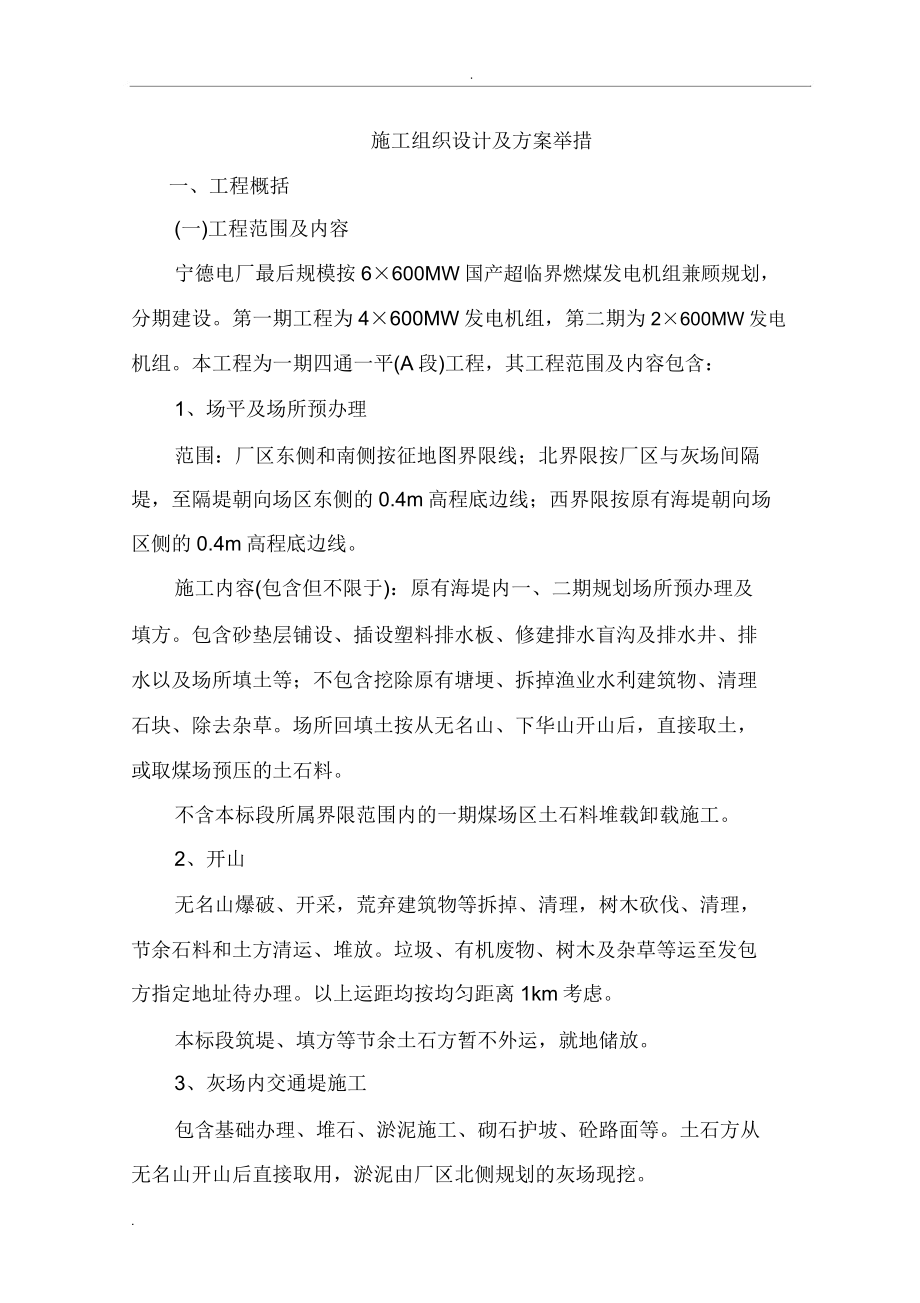

施工组织设计及方案举措一、工程概括(一)工程范围及内容宁德电厂最后规模按6×600MW国产超临界燃煤发电机组兼顾规划,分期建设第一期工程为4×600MW发电机组,第二期为2×600MW发电机组本工程为一期四通一平(A段)工程,其工程范围及内容包含:1、场平及场所预办理范围:厂区东侧和南侧按征地图界限线;北界限按厂区与灰场间隔堤,至隔堤朝向场区东侧的0.4m高程底边线;西界限按原有海堤朝向场区侧的0.4m高程底边线施工内容(包含但不限于):原有海堤内一、二期规划场所预办理及填方包含砂垫层铺设、插设塑料排水板、修建排水盲沟及排水井、排水以及场所填土等;不包含挖除原有塘埂、拆掉渔业水利建筑物、清理石块、除去杂草场所回填土按从无名山、下华山开山后,直接取土,或取煤场预压的土石料不含本标段所属界限范围内的一期煤场区土石料堆载卸载施工2、开山无名山爆破、开采,荒弃建筑物等拆掉、清理,树木砍伐、清理,节余石料和土方清运、堆放垃圾、有机废物、树木及杂草等运至发包方指定地址待办理以上运距均按均匀距离1km考虑本标段筑堤、填方等节余土石方暂不外运,就地储放3、灰场内交通堤施工包含基础办理、堆石、淤泥施工、砌石护坡、砼路面等。
土石方从无名山开山后直接取用,淤泥由厂区北侧规划的灰场现挖4、施工道路本标段施工道路仅指从半屿村至规划厂区界线外的能知足工程先期使用的暂时便道厂区内部分仅为知足土石方和桩基础施工,工程量已包含在本标段场平范围内二)主要工程数目1、场平及场所预办理(1)铺设砂垫层59.76333万m,此中:①区5.74万m、②区2.04万m、33③区26.55万m、④区25.43万m2)插塑料排水板913.5万m/43.29万根,此中:①区87.74万m/4.15万根、②区31.18万m/1.48万根、③区405.84万m/19.23万根、④区388.74万m/18.43万根3)33修建排水盲沟24614m/7704m,此中:①区2364m/740m、②区333840m/263m、③区10935m/3423m、④区10475m/3278m场所四周挖排水沟5.2km4)场所回填土(塘渣)120.0433万m,此中:①区13.20万m、②区本33次不含、③区61.07万m、④区45.77万m2、开山:无名山开山3142万m(自然方)3、灰场内交通堤灰场内交通堤顶宽8m,标高6.5m,长约809m;主要工程量为:填筑32砂垫层2.08m、插塑料排水板66.6万m/2.80万根、铺设土工布71280m、填筑堆石体7.2333万m、填筑闭气土8.95万m、碎石垫层3.1万m、干砌323块石1.29万m、砼路面6470m/1294m。
4、进场道路..暂时进场道路约长3968m,主要工程量为:挖方换填38150m、填土石333方5.62万m、垫层3408m、面层7730m三)自然条件1、气象条件厂址地区地处东南沿海,属亚热带海洋性季民风候,具山地天气、盆谷地天气等多种天气特色,雨水充足,海洋性季民风候明显,均匀每年影响区内的台风有4次左右气象资料以下:(1) 降雨量:多年均匀雨量2006.1mm、历年最大雨量2848.4mm、历年年最毛毛雨量941.5mm、历年日最大雨量252.9mm2) 气温:多年均匀19.2℃、历年极端最高气温39.4℃、历年极端最低气温-2.4℃、历年均匀最高气温23.0℃、历年均匀最低气温16.3℃3) 气压:多年年均匀气压1011.8hPa4) 湿度:历年均匀水气压19.5hPa、历年最大水气压40.7hPa、历年最小水气压1.4hPa、历年均匀相对湿度80%、历年最小相对湿度7%5) 风速及风向:多年年均匀风速1.1m/s、历年年最狂风速15.0m/s、历年主导风向SE(1991-2002年资料)6) 蒸发量:最大蒸发量1397.2mm7) 日照:历年均匀日照百分率37%、历年均匀日照时数1614.6h。
8) 其余气象因素:历年均匀狂风日数3.2天、历年均匀雷暴日数50.2天、多年均匀降水日数129.6天、多年均匀雾日数11.1天、历年最大积雪深度6cm、地面均匀温度22.3℃、地面最高温度35.9℃、地面最低温度 15.2℃2、工程地质条件厂区东部为山陵低丘,山脚与海洋滩涂相接,滩涂上宽泛散布5.0~..25.0m厚的淤泥,部分地区淤泥层下有10m左右的淤泥质黏土,再下为碎石土和基岩场区自然地面均匀标高为0.2m工程地质深度范围内自上而下可分为:①素填土:黏土为主,主要散布在鱼塘堤埂处,凑近防洪堤周边局部为中粗砂,并有许多压坝的石块②淤泥:上部2~3m为灰黄色,之下为灰色、灰黑色,流塑,底部局部为软塑,土质均匀,未见层理和夹层,土质细腻,厚度4.2~24.8m,向海洋方向变厚③淤泥混砂:灰色、灰黑色,流塑~软塑,主要散布于软土较厚的区域,呈透镜体散布,淤泥与粉砂呈团块状相混,含砂量约25~40%,不均质,层厚2.9~8.3m④淤泥质黏土:灰色、灰黑色,流塑~软塑,含少许腐植质及贝壳碎片,层厚3.1~19.8m靠东部丘陵周边该层缺失⑤ 1黏土:灰黄色、灰绿色,可塑~硬塑,含铁锰质结核,呈透镜体状局部散布,主要散布于场所北侧。
⑤ 2碎石土:灰白、灰褐色,中密、饱和碎石粒径4~10cm,个别大于 10cm,碎石含量50~70%,碎石间充满淤泥和中粗砂,未胶结碎石呈棱角状,碎石成分为凝灰熔岩,层顶埋深19.1~42.9m,层厚1.2~20.0m,在场所西北角变厚,靠山脚处变薄⑥1强风化凝灰熔岩:灰白色、灰褐色,岩心呈碎块状,岩石构造面基本可见,手捏易碎,锤击易碎,靠山丘处局部散布⑥2中风化凝灰岩:灰白色、浅肉红色、青灰色,岩石坚硬,节剪发育,岩芯呈短柱状和碎块状,饱和抗压强度标准值77MPa层顶埋深15~48m,局部掩埋的岛礁处为12m,暗沟处大于50m东侧山麓处基岩埋深小,..向海洋处变深3、场所水文及水文地质历年均匀潮差5.35m,涨潮均匀流速0.24m/s,落潮均匀流速0.71m/s,厂址海疆外来沙量小第四第孔隙潜水主要赋存于海积地层和坡残积地层中,厂区浅部为淤泥,浸透系数1.6E-7cm/sec,水量不大;因位于滩涂,与海洋有直接水力联系,地下水埋深约0.5m;地下水对砼有弱腐化性,对钢构造有中等腐化性四)有关技术标准及规范DL5024-1993《火力发电厂地基办理技术规定》、JTJ001-97《公路工程技术标准》、GBJ201-83《土方与爆破工程施工及查收规范》、GBJ50202-2002《地基与基础工程施工及查收规范》、国电电源[2002]849号《火力发电工程施工组织设计导则》、GBJ301-88《建筑安装工程质量检验评定一致标准》、GBJ300-88《建筑工程质量检验评定标准》、GBJG79-2002《建筑地基办理技术规范》、JTJ/T256-96《塑料排水板施工规程》、GB5007-2002《建筑地基基础设计规程》、JTJ298-98《防波堤设计与施工规范》、《福建省围垦施工技术规定1998》、SL260-98《谨防工程施工规范》及有关资料质量标准与管理规程,有关建筑资料试验规程、规范和评定标准,主管部门对有关规程、规范的增补规定和解说说明及其余有关标准。
以上标准如有新的标准则执行新标准,代替原有标准五)工期要求、质量标准工期要求:动工日期2004年1月18日,完工日期为2004年4月30日质量标准:国家、建设部及原电力部、国家电力公司颁发的标准六)工程特色1、工程量大、工期紧,日均强度高2、吹填海砂和插塑料排水板技术要求高、专业性强,须严格按规范及工艺标准施工3、回填渣石要求粒径为15cm,须合理规划塘渣料与堆坝料的开采,并优化爆破方案,控制爆破粒径4、电厂工程工艺、技术复杂,后序工程专业施工队多,交错施工,须加大协调力度,与友邻施工单位共同建好本工程二、施工现场组织机构(一)组织机构框图见下页《组织机构框图》二)施工队伍部署及任务区分依照本工程特色安排6个专业队负责施工,投入1180人施工,队伍安排及任务区分为:吹填队:砂垫层吹填;120人(含交通堤吹填砂)插板队:塑料排水板插设;240人;(含交通堤插板)排水工程队:排水盲沟、集水井、排沟渠、排水钻爆队:无名山钻爆开挖;150人土石方机施队:厂区回填土、石方清运,300人路堤工程队:灰场交通堤,半屿至规划厂区界线外暂时道路;300人(不含交通堤吹砂、塑料排水板)三、施工场所平面部署图(一)施工便道厂内部分为知足土石方和桩基施工,随吹砂、插板工程进展修建环形施工作业干道,双车道、宽7m,总长约5.5km,与厂外暂时通道订交。
灰场交通堤、半屿至规划厂区界线外施工道路的暂时便道利用既有路二)施工供电、供水系统供电系统:在隔堤北侧设500kVA变(配)电间,电源从业主供给的接口接引;场内施作埋地电缆约4.3km,以知足厂区施工照明要求供水系统:生活区及集中部署的生产设备用水从业主提拱的接口接引,设水表井安表计量现场工点动向用水利用处内排水井的水三)项目部、工地办公室及生活营区项目部、工地办设于蛇岗新村,租用民房;各队生活营区设在业主2给定施工生活区内,占地面积10000m四)各种场所设备、房子部署砼搅拌站、停机泊车场及设于场内的料具库、机修间等设在隔堤北、2交通堤内侧,占地5000m火工用品库设在原海堤南端山脚下,占地45。
