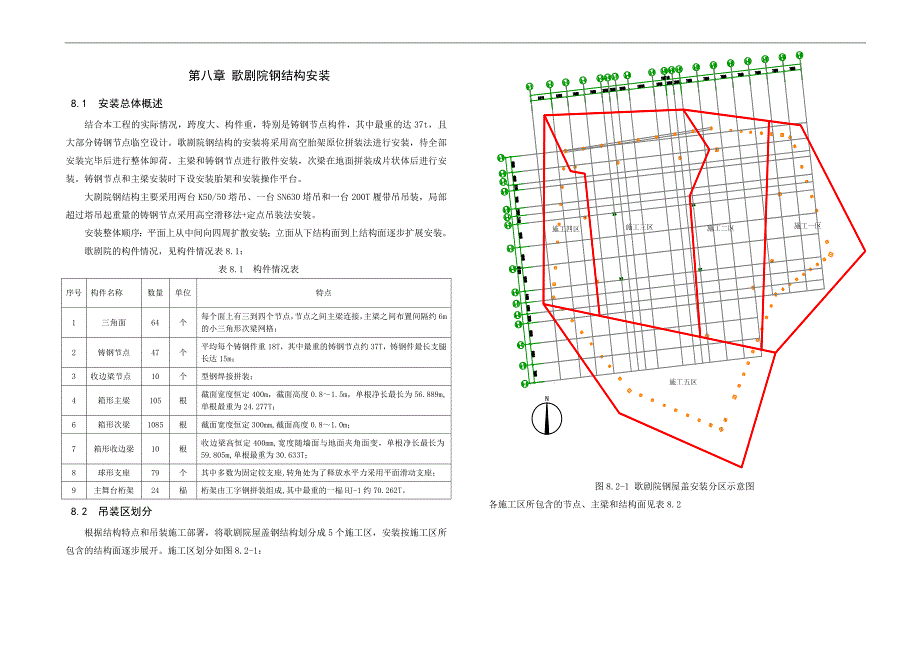

第八章 歌剧院钢结构安装8.1 安装总体概述结合本工程的实际情况,跨度大、构件重,特别是铸钢节点构件,其中最重的达37t,且大部分铸钢节点临空设计歌剧院钢结构的安装将采用高空胎架原位拼装法进行安装,待全部安装完毕后进行整体卸荷主梁和铸钢节点进行散件安装,次梁在地面拼装成片状体后进行安装铸钢节点和主梁安装时下设安装胎架和安装操作平台大剧院钢结构主要采用两台K50/50塔吊、一台SN630塔吊和一台200T履带吊吊装,局部超过塔吊起重量的铸钢节点采用高空滑移法+定点吊装法安装安装整体顺序:平面上从中间向四周扩散安装;立面从下结构面到上结构面逐步扩展安装歌剧院的构件情况,见构件情况表8.1:表8.1 构件情况表序号构件名称数量单位特点1三角面64个每个面上有三到四个节点,节点之间主梁连接,主梁之间布置间隔约6m的小三角形次梁网格;2铸钢节点47个平均每个铸钢件重18T,其中最重的铸钢节点约37T,铸钢件最长支腿长达15m;3收边梁节点10个型钢焊接拼装;4箱形主梁105根截面宽度恒定400m,截面高度0.8~1.5m,单根净长最长为56.889m,单根最重为24.277T;6箱形次梁1085根截面宽度恒定300mm,截面高度0.8~1.0m;7箱形收边梁10根收边梁高恒定400mm,宽度随墙面与地面夹角面变,单根净长最长为59.805m,单根最重为30.633T;8球形支座79个其中多数为固定铰支座,转角处为了释放水平力采用平面滑动支座;9主舞台桁架24榀桁架由工字钢拼装组成,其中最重的一榀HJ-1约70.262T。

8.2 吊装区划分根据结构特点和吊装施工部署,将歌剧院屋盖钢结构划分成5个施工区,安装按施工区所包含的结构面逐步展开施工区划分如图8.2-1:图8.2-1 歌剧院钢屋盖安装分区示意图各施工区所包含的节点、主梁和结构面见表8.2施工区结构面铸钢件主梁一区M-45、 M-46、 M-40、 M-42、 M-41、 M-43、 M-38、 M-39、 M-22、 M-63、 M-60、 M-61、 M-62、 M-54DJD-13、15、16、17、18、19、20、21、22、23、24、25、26、27、57 共15个DZL-49、50、51、54、55、56、57、58、59、60、61、62、63、64、65、66、67、68、69、70、71、72、73、74、75、76、77、78、79 共29根二区M-50、 M-51、 M-49、 M-52、 M-18、 M-47、 M-24、 M-25、 M-48、 M-17、 M-15、 M-16、 M-14、 M-23、M-31DJD-1、2、3、4、12、34、35、36、37、38、39、40共12个DZL-1、2、3、4、5、6、7、8、9、10、11、12、13、16、18、19、47、48、94、95、96、97、98、99、100、101、102、103、104、105 共30根三区M-3、 M-4、 M-2、 M-1、 M-56、 M-28、 M-26、 M-19、 M-20、 M-32、 M-27、 M-59、 M-33、 M-58DJD-5、6、7、8、9、10、11、14、56共9个DZL-14、15、20、21、24、25、26、28、29、30、32、33、36、37、38、40、41、45、46、52、53共21根四区M-53、 M-57、 M-44无DZL-82、84、85五区M-12、 M-13、 M-11、 M-34、 M-7、 M-5、 M-6、 M-37、 M-8、 M-10、 M-9、 M-37、 M-29、 M-64、 M-30、 M-35、 M-21 、M-55DJD-28、29、30、31、32、33、35、52、53、54、55共11个DZL-17、22、23、27、31、34、35、39、42、43、44、80、81、83共22根表8.2 节点、主梁和结构面分布情况表8.3 安装顺序与流程8.3.1整体安装顺序整个屋盖钢结构安装顺序为:平面上从中间向四周扩散安装;立面从下结构面到上结构面逐步扩展安装。

图8.3-1歌剧院屋盖安装顺序示意图8.3.2歌剧院钢结构安装施工总流程:二、安装胎架的搭设与一区铸钢节点安装一、塔吊安装四、施工三区和五区立面结构面安装三、施工一区立面结构面的安装六、立面结构面安装完成五、施工三区两侧结构面安装八、施工一、三、五区平面结构面安装及主舞台桁架安装七、完成整个结构安装。

下载提示
相似文档
正为您匹配相似的精品文档
