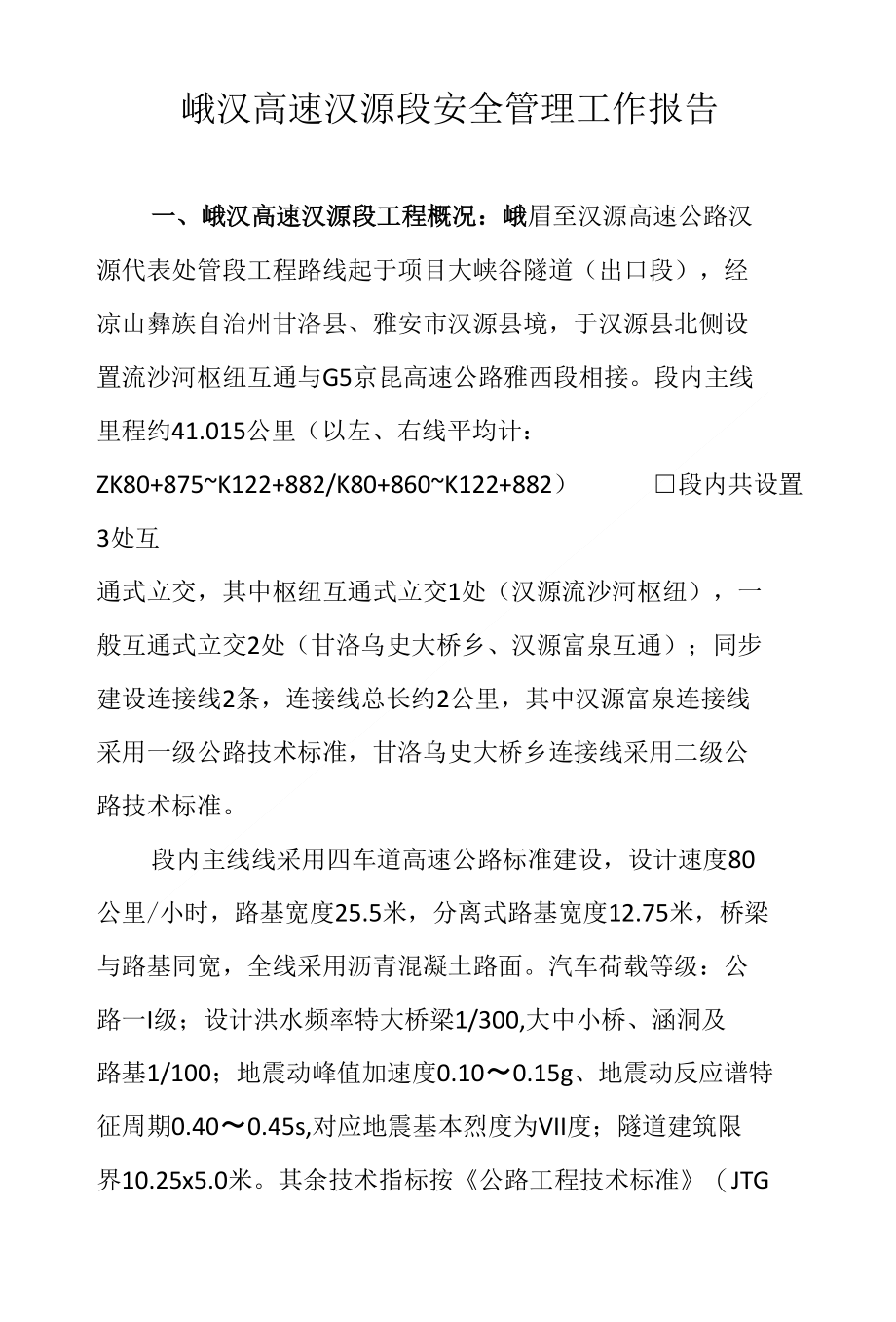

峨汉高速汉源段安全管理工作报告一、峨汉高速汉源段工程概况:峨眉至汉源高速公路汉 源代表处管段工程路线起于项目大峡谷隧道(出口段),经 凉山彝族自治州甘洛县、雅安市汉源县境,于汉源县北侧设 置流沙河枢纽互通与G5京昆高速公路雅西段相接段内主线 里程约41.015公里(以左、右线平均计: ZK80+875~K122+882/K80+860~K122+882) □段内共设置 3处互 通式立交,其中枢纽互通式立交1处(汉源流沙河枢纽),一 般互通式立交2处(甘洛乌史大桥乡、汉源富泉互通);同步 建设连接线2条,连接线总长约2公里,其中汉源富泉连接线 采用一级公路技术标准,甘洛乌史大桥乡连接线采用二级公 路技术标准段内主线线采用四车道高速公路标准建设,设计速度80 公里/小时,路基宽度25.5米,分离式路基宽度12.75米,桥梁 与路基同宽,全线采用沥青混凝土路面汽车荷载等级:公 路一I级;设计洪水频率特大桥梁1/300,大中小桥、涵洞及 路基1/100;地震动峰值加速度0.10〜0.15g、地震动反应谱特 征周期0.40〜0.45s,对应地震基本烈度为VII度;隧道建筑限 界10.25x5.0米。

其余技术指标按《公路工程技术标准》(JTG B01-2014)的规定执行本项目主线共设置桥梁6015.081米/16座(长度以左、右 线平均长度计),其中特大桥2139.75米/I座,大桥3769.331 米/13座,中桥106米/2座;设置隧道34368.5米/10座,其中 特长隧道28229.5米/5座,长隧道5069.5米/3座,中、短隧道 1069.5米/2座,通风斜井3898米/4座,施工横洞110米/I座; 主线桥隧比约98.5%,隧道占比83.8%;连接线共设置桥梁 1556.5米/3座,其中特大桥1340米/I座,大桥178.5米/I座, 中桥38米/I座设置管理处1处(汉源富泉),隧道管理站2处(甘洛 乌史大桥乡、汉源富泉),停车区1处(汉源富泉),养护工 区1处(汉源富泉);新建收费站2处(乌史大桥乡、汉源 富泉)段内施工图预算总额约80.566亿元,其中建安费约为 63.196 亿元二、峨汉高速汉源段工程形象进度:临建设施(参建单 位驻地、拌合站、施工便道等)已基本完成,主体工程进度:%1 2-7分部:大峡谷隧道右洞掘进23m,左洞掘进5m;%1 2-9-1分部:乌斯河隧道左洞掘进22m;%1 2-10-1分部:四宝山隧道排烟斜井洞身掘进72m;%1 2-11分部:王店子隧道出口端右洞掘进105m,左洞掘进52m;%1 2-12分部:大岩隧道出口端通风横洞掘进96m;%1 2.13分部:鹦哥嘴大桥完成桩基40根,承台5个;中海村隧道右洞掘进75m,左洞掘进35m;%1 2.14分部:富泉停车区路基挖土石方累计元成15.4万m3,健全村隧道左洞掘进66.3m,右洞掘进18.3m;%1 2.15分部:流沙河互通桩基完成4根。

截止2018年3月,雅安市2018年年度投资42010万元占年度投资计划120132万元的34.97%,开工累计完成投资150086万元占总投资预算612752万元的24.5%凉山州2018年年度投资3671万完,占年度投资计划31135万元的11.79%, 开工累计完成投资24058万元,占总投资预算192908万元 的 12.47%三、安全风险控制要点:峨汉高速公路汉源段桥隧比高、地质条件复杂、结构形式多样、不确定因素多、安全风险高其中特长隧道五座(大峡谷隧道、乌斯河隧道、四宝山隧道、 王店子隧道,大岩隧道),长隧道三座(中海村隧道、建全 村隧道、鸣鹿2号隧道),中隧道1座(文坪子隧道),短隧 道1座(鸣鹿1号隧道),隧道施工中普片存在岩溶、岩爆、 突水突泥,由于汉源境内地质较差在隧道施工中极易发生滑 坡、坍塌等事故,而且大岩隧道(疑似)、中海村隧道(疑 似)、文坪子隧道(疑似)、建全村隧道还存在瓦斯桥梁施工中存在高墩施工(其中最高墩身为74.8m).涉 水施工(乌史河大桥跨大渡河、鹦哥嘴大桥跨白岩河、流沙河大桥跨流沙河、兰家湾大桥横跨汉源湖)、跨线施工(乌 史河特大桥跨S306、成昆铁路,鹦哥嘴大桥、富泉互通桥、 流沙河大桥跨S306、)、不良地质,施工中存在地质灾害、高 空坠落、溺水、交通事故等安全风险。

四、管控措施:隧道施工要求施工单位严格按照设计图纸以及施工方案进行施工,并组织专业的检测单位对隧道施 工开展超前地质预报,对每个隧道口设置沉降观测点,观测 山体沉降情况,及时采取有效的控制措施;针对瓦斯隧道要 求施工单位加强施工通风,配备瓦斯及有毒有害气体检测仪, 并定时对隧道瓦斯进行检测,发现异常立即撤离作业人员;公司拟对每个隧道安装视频监控系统以及人员定位系统,时 时监控隧道施工情况,杜绝违规作业桥梁施工要求施工单位严格按照设计图纸以及施工方案进行施工,加强现场管理,规范作业人员防护用品佩戴, 跨线施工设置有效管棚,派专人指挥交通,加强边坡监测汉源代表处对管段开展定期与不定期的安全检查汉源代表处根据公司《综合应急预案》要求施工单位编制应急预案与事故处置方案,并开展应急演练五、存在问题:1、分部安全意识不高,尤其是作业人员;2、分部安全管理人员不足,现场管理混乱;3、部分分部未严格按照设计与施工方案进行施工作业。
