梁柱墙不同混凝土强度节点施工组织设计

壹****1
实名认证
店铺
DOC
48KB
约6页
文档ID:516500497
梁柱墙不同混凝土强度节点施工组织设计_第1页
1/6

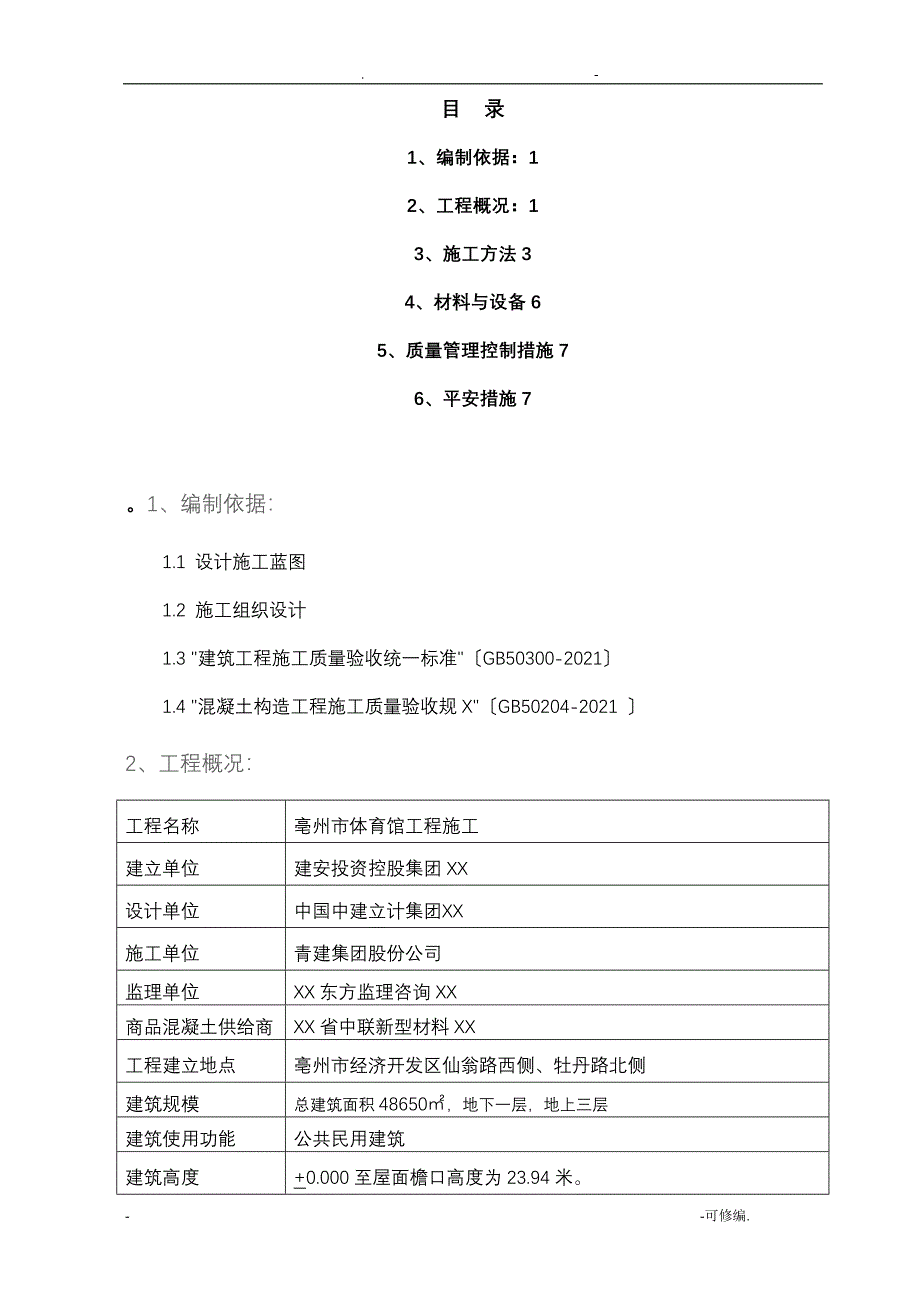

目 录1、编制依据:12、工程概况:13、施工方法34、材料与设备65、质量管理控制措施76、平安措施71、编制依据:1.1 设计施工蓝图1.2 施工组织设计1.3 "建筑工程施工质量验收统一标准"〔GB50300-2021〕1.4 "混凝土构造工程施工质量验收规X"〔GB50204-2021 〕2、工程概况:工程名称亳州市体育馆工程施工建立单位建安投资控股集团XX设计单位中国中建立计集团XX施工单位青建集团股份公司监理单位XX东方监理咨询XX商品混凝土供给商XX省中联新型材料XX工程建立地点亳州市经济开发区仙翁路西侧、牡丹路北侧建筑规模总建筑面积48650㎡,地下一层,地上三层建筑使用功能公共民用建筑建筑高度+0.000至屋面檐口高度为23.94米构造类型框架构造地基根底筏板根底各部位混凝土设计强度等级构造部位混凝土强度等级根底垫层C15根底筏板C40 P8地下室外墙C30 P8地下室顶板及梁C30 P6地下室临空墙C30框架柱及剪力墙C40一层至顶层梁板C30楼梯C30二次构造C202.1建筑构造特征 梁板混凝土为C30,框架柱混凝土为C40.由于设计图中框架柱与梁板混凝土强度等级不一样。

且框架柱混凝土强度高于梁板及挡土墙混凝土两个强度等级,节点混凝土处理上采用强柱弱梁的原那么为了确保梁板柱节点处混凝土强度等级满足设计要求,制订本方案2.2在本工程施工时拟采用以下方法施工:应先浇筑柱的高等级混凝土,然后再浇筑梁的低等级混凝土也可同时浇筑,但应特别注意,不应使低等级混凝土扩散到高等级的混凝土的构造部位中去,以确保高强度混凝土构造质量3、施工方法3.1作业准备〔1〕浇筑区域的钢丝网安装完毕,经检查符合要求〔2〕模板内已经清理干净,并用空压机进展吹风;〔3〕浇筑砼前,搭设好浇筑砼用的架子及马道,并经检查合格;振捣棒等工具经检验合格〔4〕浇筑混凝土时现场必须有工程、技术、材料人员留守监视、检查、指导施工,由各部主任负责组织分派工作施工队必须全程有技术、施工队长现场组织指导工人施工作业3.2不同强度等级的框架柱及梁板砼施工工艺3.2.1在距柱边500mm处的梁上,采用密目钢丝网加方木进展拦截,如下列图示:3.2.2梁板混凝土浇筑到梁柱节点处,采用塔吊吊装先将梁柱节点处高强度等级的混凝土先浇筑振捣密实,在混凝土初凝前,撤除拦截用的方木,后随之泵送浇筑楼面梁板的混凝土采用这种方法浇捣楼层柱、墙、梁、板混凝土时,应重点控制上下强度等级混凝土的邻接面不能形成冷缝,故宜在柱顶梁底处留设施工缝,以缩小节点核心区高强度等级混凝土浇捣时间,防止上下强度等级混凝土的邻接面形成冷缝。

3.2.3工艺流程图3.1.1 梁板柱节点不同强度等级混凝土施工工艺流程支梁底模绑扎梁钢筋安装永久埋入式模板〔密目钢丝网〕,距高强度混凝土柱500mm梁部位支梁侧模、板底模绑扎板钢筋塔吊料斗吊运浇筑柱核心部位高强度等级混凝土混凝土养护安装永久埋入式模板〔密目钢丝网〕,距高强度混凝土柱500mm板部位混凝土输送泵输送浇筑梁板混凝土3.3考前须知3.3.1施工前做好一切准备,保证砼的连续浇筑,施工缝严格按交底留设3.3.2 浇筑砼时一定要在下层砼初凝前浇注上层砼浇筑时派专人观察钢筋,模板,插筋,加筋,拉筋有无位移变形现象,发现问题及时向技术人员汇报并及时处理3.3.3 因本工程地下局部混凝土标号较多,需要工程及施工队人员跟班作业,做好协调配合工作现场跟班作业人员要自带便携图纸,并在图纸中标识好每道墙体混凝土标号,以指导现场浇注3.3.4混凝土到场后要做好混凝土标号及塌落度检验,与前台作业人员协调确定好混凝土标号前方可进展浇注,前台作业应根据自带图纸确定好该车混凝土浇筑部位前方可开泵浇筑浇注前如泵管内混凝土为低标号混凝土,浇注高标号混凝土前应将甭管内残存的低标号混凝土〔约0.5方〕浇筑至低标号墙体中再浇筑柱混凝土。

施工中务必采用对讲机等措施做好沟通,确保柱墙混凝土标号浇筑准确无误3.3.5混凝土浇筑12小时后即进展养护,保持混凝土外表湿润,养护时间不少于14天3.3.6不同强度等级混凝土所采用的水泥应一样,所掺掺合料及外加剂一致,使上下强度等级混凝土初、终凝时间根本保持同步3.3.7混凝土试块制作:混凝土试块制作按"混凝土构造工程施工质量验收规X"〔GB50204〕7.4.1条有关规定制作,并根据需要留足同条件指导施工用试块4材料与设备钢筋分项工程、模板分项工程、混凝土分项工程主要机具设备需用量,根据施工组织设计和工程量配备一般情况下,梁板柱不同强度等级混凝土浇筑;至少满足以下配备序号设备名称数量单位备注1塔吊1台具体规格型号根据施工组织设计2混凝土泵1台3混凝土布料机1台4混凝土振捣棒6根5平板振动器1台5质量管理控制措施5.1执行国家行业规X标准、规程:"混凝土构造工程施工规X"〔GB50666-2021〕5.2施工前技术负责人对工程部相关施工人员进展技术交底,施工过程中,管理人员要现场指导施工5.3栏设完毕,经过主管工长及质量平安员自检通过,报技术负责人验收合格,方可进展下步施工5.4混凝土浇筑前,工程部管理人员要对施工作业人员进展梁柱节点施工的技术交底,实施签字手续。

5.5混凝土浇筑过程中,工程部管理人员要求全过程旁站监视指导,防止将低强度等级的混凝土浇筑到梁柱节点处6平安措施严格遵守"中华人民XX国平安生产法",执行"建立工程平安生产管理条例"、"施工现场临时用电平安技术规X"〔JGJ46〕,严格按建筑平安技术操作规程施工6.1工人进场前必须经过平安教育,操作前进展平安技术交底6.2施工现场必须正确使用平安“三宝〞6.3夜间施工必须用足够的照明,并有电工跟班作业6.4施工现场临时用电的配置,合理布置电源、电线,做到“三级配电,二级漏保〞,“一机、一箱、一闸、一漏、一保〞6.5施工现场机械设备必须定机定人定岗位,机械使用专人操作,并经考核后持证上岗,机械设备定期维护、保养,做好运转记录6.6必须用满足施工要求的操作脚手架,四口五临边必须有满足要求的平安防护设施,墙、附墙柱不同强度等级混凝土的永久埋入式模板〔密目钢丝网〕拦设时,应在平安防护脚手架上进展,不得攀爬墙体钢筋 v。
