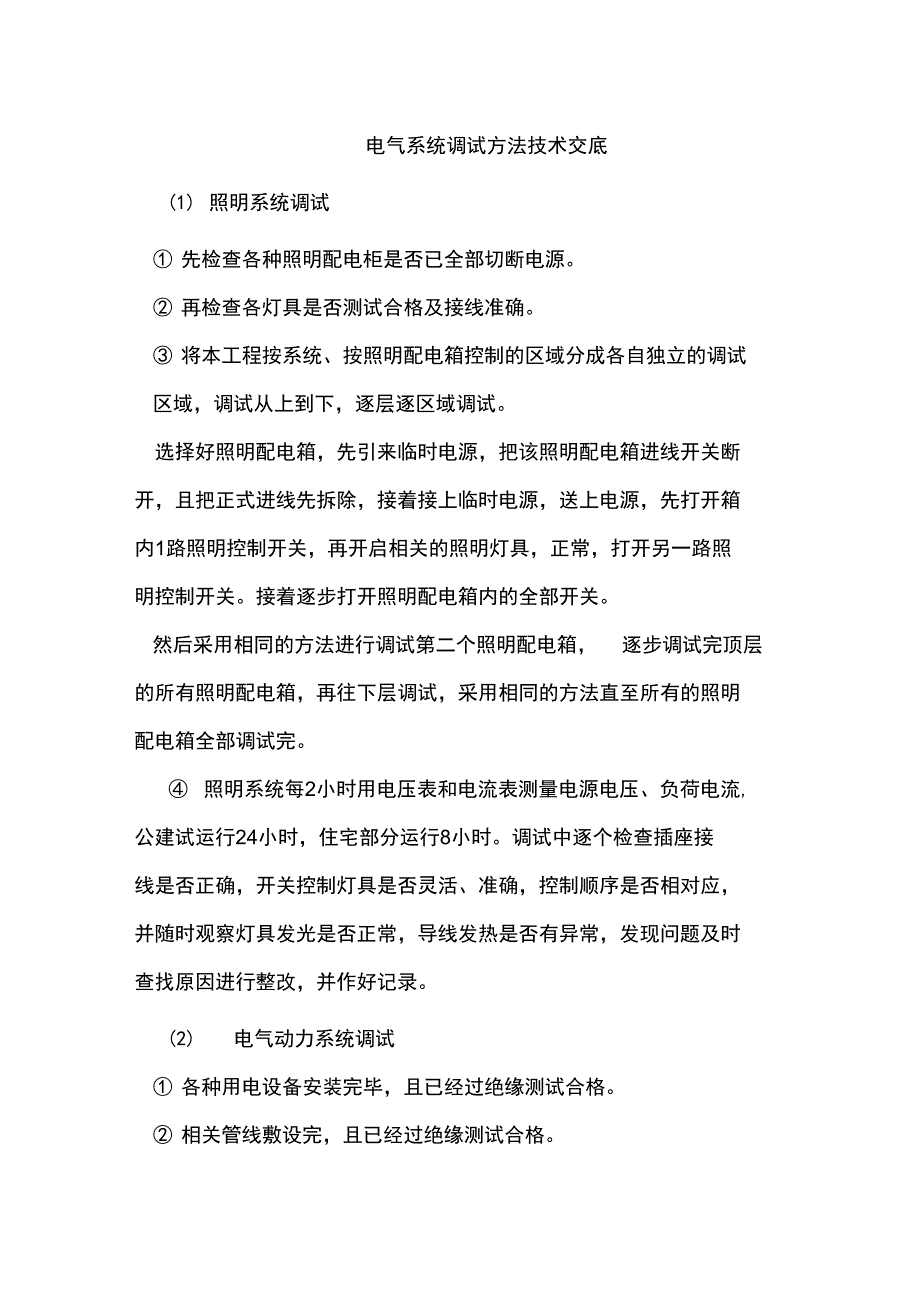

电气系统调试方法技术交底(1) 照明系统调试① 先检查各种照明配电柜是否已全部切断电源② 再检查各灯具是否测试合格及接线准确③ 将本工程按系统、按照明配电箱控制的区域分成各自独立的调试区域,调试从上到下,逐层逐区域调试选择好照明配电箱,先引来临时电源,把该照明配电箱进线开关断 开,且把正式进线先拆除,接着接上临时电源,送上电源,先打开箱 内1路照明控制开关,再开启相关的照明灯具,正常,打开另一路照 明控制开关接着逐步打开照明配电箱内的全部开关然后采用相同的方法进行调试第二个照明配电箱, 逐步调试完顶层的所有照明配电箱,再往下层调试,采用相同的方法直至所有的照明 配电箱全部调试完④ 照明系统每2小时用电压表和电流表测量电源电压、负荷电流, 公建试运行24小时,住宅部分运行8小时调试中逐个检查插座接 线是否正确,开关控制灯具是否灵活、准确,控制顺序是否相对应, 并随时观察灯具发光是否正常,导线发热是否有异常,发现问题及时 查找原因进行整改,并作好记录2) 电气动力系统调试① 各种用电设备安装完毕,且已经过绝缘测试合格② 相关管线敷设完,且已经过绝缘测试合格③ 配电控制箱已经安装完,且已通过绝缘测试。
④ 桥架、电缆敷设完毕,电缆绝缘测试合格① 母线敷设完毕,绝缘测试合格⑥ 配电箱、柜安装完毕,绝缘测试合格⑦ 各种高低压配电柜安装完毕,测试合格⑵调试方法① 先检查各种动力配电柜是否已全部切断电源② 再检查各动力配件组成部分如:母线、电缆、电动机等,是否测 试合格及接线准确③ 将本工程按系统、按配电箱控制的区域分成各自独立的调试区 域,调试从上到下,逐层逐区域调试选择好动力配电箱,先引来临时电源,把配电箱进线开关断开,且把 正式进线先拆除, 接着接上临时电源, 送上电源, 先打开箱内 1 路动 力控制开关,再开启相关的动力设备,正常,打开另一路动力控制开 关接着逐步打开动力配电箱内的全部开关然后采用相同的方法进行调试第二个动力配电箱, 逐步调试完顶层 的所有动力配电箱, 再往下层调试, 采用相同的方法直至所有的动力 配电箱全部调试完3 电机系统调试⑴电机调试运行步骤:单机检查校验 f 线路绝缘摇测 f 控制回路接线 T电机性能检查、接线 f 设备调整 f供电回路电源电压测量、电机接线情况检 查T单机无荷载启动 f单机带荷载启动f数据记录⑵电机空载运行 2 小时,每隔 1 小时测量一次电源电压、 空载电源 直至 2 小时。
⑶电机试运行接通电源后, 如发现电机不能启动和启动时转速很低 或声音不正常等现象,应立即切断电源检查原因⑷电机试运行中需检查:电机的旋转方向、声音、气味是否正常; 换向器、滑环及电刷的工作情况是否正常;电机的温度是否过热;轴 承的温升是否正常;电机的振动是否符合要求⑸交流电机带负荷启动次数应尽量减少, 如产品无规定时按在冷态 时可连续起动 2 次,在热态时,可连续起动 1 次。
