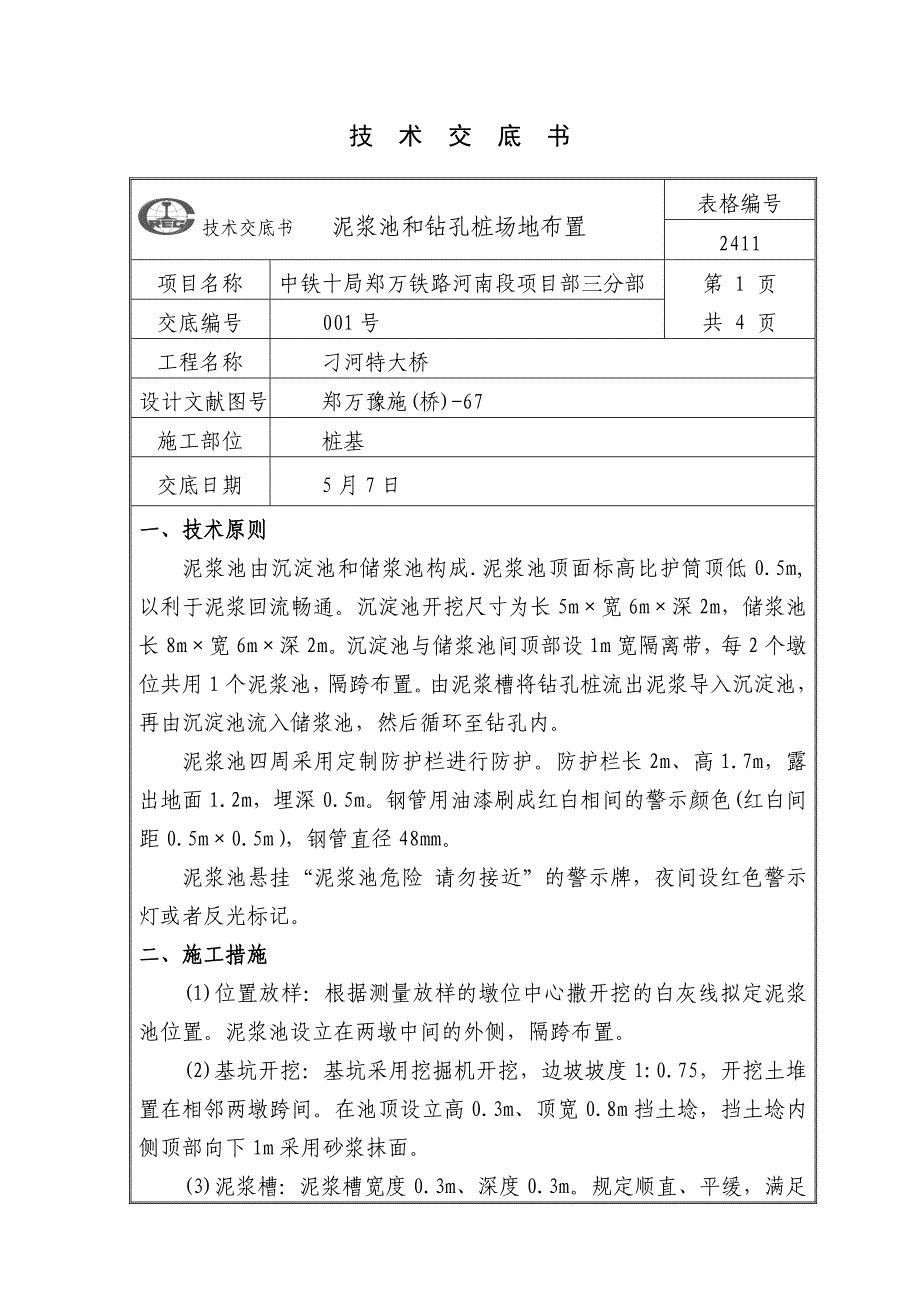

技 术 交 底 书 技术交底书 泥浆池和钻孔桩场地布置表格编号2411项目名称中铁十局郑万铁路河南段项目部三分部第 1 页共 4 页交底编号001号工程名称刁河特大桥设计文献图号郑万豫施(桥)-67施工部位桩基交底日期5月7日一、技术原则泥浆池由沉淀池和储浆池构成.泥浆池顶面标高比护筒顶低0.5m,以利于泥浆回流畅通沉淀池开挖尺寸为长5m×宽6m×深2m,储浆池长8m×宽6m×深2m沉淀池与储浆池间顶部设1m宽隔离带,每2个墩位共用1个泥浆池,隔跨布置由泥浆槽将钻孔桩流出泥浆导入沉淀池,再由沉淀池流入储浆池,然后循环至钻孔内泥浆池四周采用定制防护栏进行防护防护栏长2m、高1.7m,露出地面1.2m,埋深0.5m钢管用油漆刷成红白相间的警示颜色(红白间距0.5m×0.5m),钢管直径48mm泥浆池悬挂“泥浆池危险 请勿接近”的警示牌,夜间设红色警示灯或者反光标记二、施工措施(1)位置放样:根据测量放样的墩位中心撒开挖的白灰线拟定泥浆池位置泥浆池设立在两墩中间的外侧,隔跨布置2)基坑开挖:基坑采用挖掘机开挖,边坡坡度1:0.75,开挖土堆置在相邻两墩跨间在池顶设立高0.3m、顶宽0.8m挡土埝,挡土埝内侧顶部向下1m采用砂浆抹面。
3)泥浆槽:泥浆槽宽度0.3m、深度0.3m规定顺直、平缓,满足流浆顺畅4)防护栏安装:防护栏安装在挡土埝顶部,埋深0.5m、外露1.2m防护栏距离基坑边沿不不不小于0.5m,上挂警示牌防护栏为封闭式,预留2m宽进出活动门5)泥浆泵安装:泥浆泵采用钢管架设在储浆池顶部外侧设三级配电箱6)机械作业区和钢筋笼临时场地平整,填铺一层20cm厚的砂石土并压实临时弃碴场地碴土规定平整堆放,及时运走,不得乱堆弃,并在周边开挖排水沟三、示意图(1)钻孔桩场地布置图(2)泥浆池布置图(3)护栏及泥浆池开挖图 (4)现场布置效果图四、施工注意事项(1)设立泥浆池时要考虑施工便道及作业场地,靠外侧布置,为钢筋笼临时寄存预留场地2)施工用电需检查漏电保护措施:临时电力线采用支架挂设,由绝缘塑料卡固定 (3)泥浆池规定边角线整洁,大面平整4)开挖土集中堆放,修整平齐,保持现场整洁5)非施工人员不得进入施工场地6)机械施工时注意周边构造物和高空电力线,以及提前探测地下管线,采用有效保护措施7)不得超过征地界污染农田做好农田保护以及引排水的维护交底人: 复核/审核人: 签收人: 技术交底签收登记表交底名称交底单位交底人复核/审核人泥浆池和钻孔桩场地布置中铁十局郑万铁路河南段项目部三分部签收记录姓名(签字)单位/班组工种签收日期备注收交底 份收交底 份收交底 份收交底 份收交底 份收交底 份收交底 份收交底 份收交底 份收交底 份收交底 份收交底 份收交底 份收交底 份收交底 份收交底 份收交底 份收交底 份。
