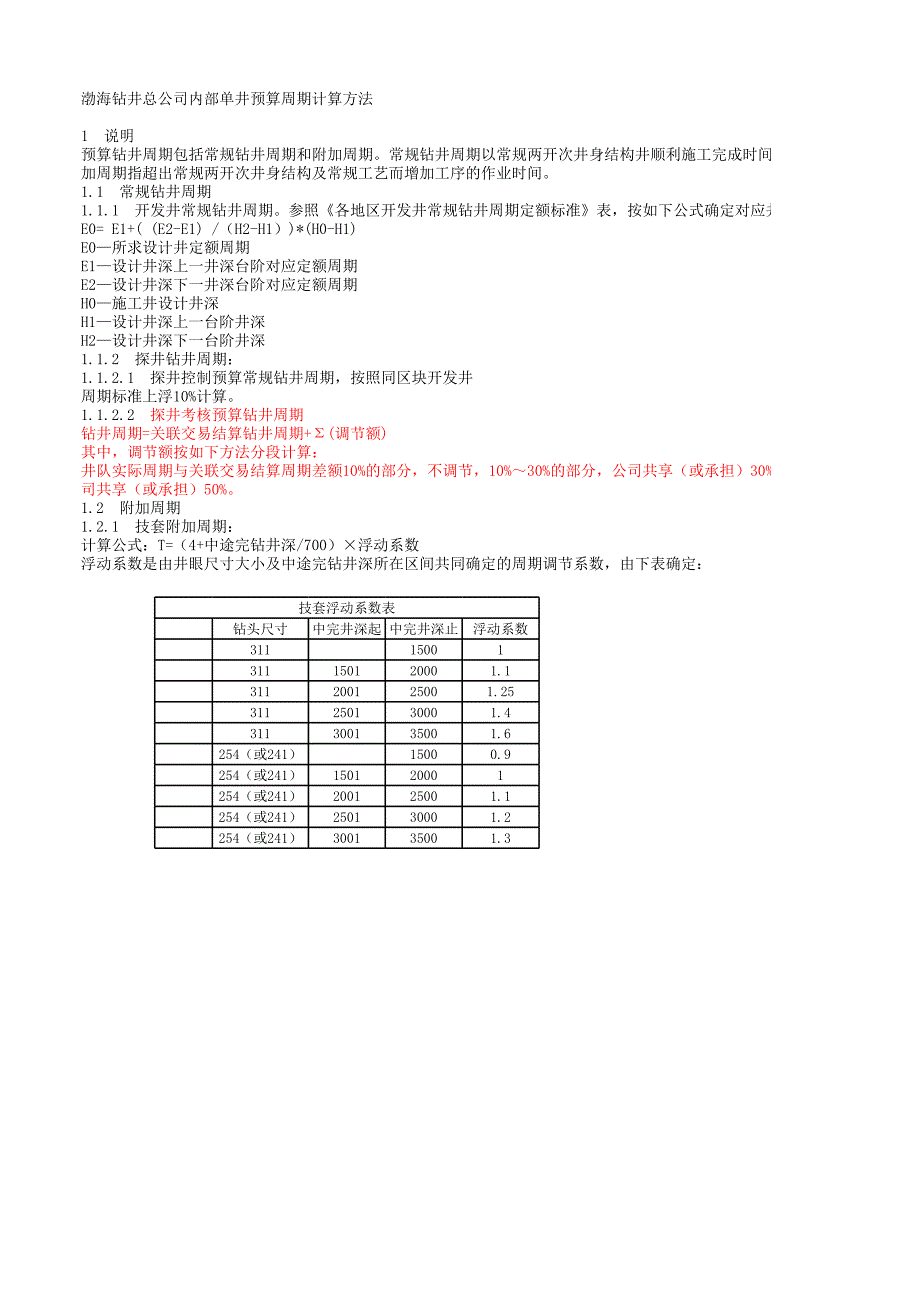

钻头尺寸 中完井深起 中完井深止 浮动系数311 1500 1311 1501 2000 1.1311 2001 2500 1.25311 2501 3000 1.4311 3001 3500 1.6254(或241) 1500 0.9254(或241) 1501 2000 1254(或241) 2001 2500 1.1254(或241) 2501 3000 1.2254(或241) 3001 3500 1.3渤海钻井总公司内部单井预算周期计算方法1 说明预算钻井周期包括常规钻井周期和附加周期常规钻井周期以常规两开次井身结构井顺利施工完成时间为基础进行编制附加周期指超出常规两开次井身结构及常规工艺而增加工序的作业时间1.1 常规钻井周期1.1.1 开发井常规钻周期参照《各地区开定额标准》表,按如下公式确对应深的:E0= E1+( (E2-E1) /(H2-H1))*(H0-H1)E0—所求设计井定额周期E1—设计井深上一井深台阶对应定额周期E2—设计井深下一井深台阶对应定额周期H0—施工井设计井深H1—设计井深上一台阶井深H2—设计井深下一台阶井深1.1.2 探井钻周期:1.1.2.1 探井控制预算常规钻周期,按照同区块开发周期标准上浮10%计算。
1.1.2.2 探井考核预算钻井周期钻井周期=关联交易结算钻井周期+ Σ (调节额)其中,调节额按如下方法分段计算:井队实际周期与关联交易结算周期差额10%的部分,不调节,10%~30%的部分,公司共享(或承担)30%;30%以上的部分,公司共享(或承担)50%1.2 附加周期1.2.1 技套附加周期:计算公式:T=(4+中途完钻井深/700)×浮动系数浮动系数是由井眼尺寸大小及中途完钻井深所在区间共同确定的周期调节系数,由下表确定:技套浮动系数表序号 油区 区块 井别 井深点 定向井 水平井 直井1 胜利 滨南 开发井 1000 4.66 4.272 胜利 滨南 开发井 1050 4.85 4.463 胜利 滨南 开发井 1100 5.04 4.664 胜利 滨南 开发井 1150 5.24 4.855 胜利 滨南 开发井 1200 5.43 5.046 胜利 滨南 开发井 1250 5.63 5.247 胜利 滨南 开发井 1300 5.82 9.51 5.438 胜利 滨南 开发井 1350 6.01 9.89 5.639 胜利 滨南 开发井 1400 6.21 10.28 5.8210 胜利 滨南 开发井 1450 6.4 6.0111 胜利 滨南 开发井 1500 6.69 6.3112 胜利 滨南 开发井 1550 6.98 6.613 胜利 滨南 开发井 1600 7.28 6.8914 胜利 滨南 开发井 1650 7.57 7.1815 胜利 滨南 开发井 1700 7.86 7.4716 胜利 滨南 开发井 1750 8.25 7.7617 胜利 滨南 开发井 1800 8.63 8.0518 胜利 滨南 开发井 1850 9.02 8.3419 胜利 滨南 开发井 1900 9.41 8.6320 胜利 滨南 开发井 1950 9.8 9.02序号 油区 区块 井别 井深点 定向井 水平井 直井21 胜利 滨南 开发井 2000 10.19 14.26 9.4122 胜利 滨南 开发井 2050 10.57 14.74 9.823 胜利 滨南 开发井 2100 11.06 15.23 10.1924 胜利 滨南 开发井 2150 11.54 15.71 10.571.2.2 对于油层作业采用尾管完井的,深H≤2500米的增加作业时间2天; 2500<H≤3500米的增加作业时间3天;3500<H≤4500米的增加作业时间4天;1.2.3 常规取芯增加时间按如下计算:T=2+∑(取芯进尺÷5×取芯井深÷2500)全井取芯进尺不足5米时按5米计算。
1.2.4 多目标定向井(靶点数≥2)、五段式井眼按3个靶点数,在普通定向井(单)基础上按以下标准增加天T =(目标数-1)×1 (井深≤2000米)T =(目标数-1)×1+1 (井深 >2000米)1.2.5 大位移定向井周期:垂比X: 0.61的,在相应井别的普通定向井基础上增加15%1.2.6 裸眼完井的,井深0~2000m,标准施工周期减1天;2001~3000m,标准施工周期减2天;大于3000m,标准施工周期减3天1.2.7 钻头尺寸为 Φ152mm(或 Φ165mm)的小井眼气井在同地区、同井型的普通开发井基础上增加周期1天1.2.8 打导管的井,100米内增加1天,100米以深增加1.5天1.2.9 表层深度H表 :260≤H表≤331米的增加0.5天周期;3312000米)1.2.5 大位移定向井周期:垂比X: 0.61的,在相应井别的普通定向井基础上增加15%1.2.6 裸眼完井的,井深0~2000m,标准施工周期减1天;2001~3000m,标准施工周期减2天;大于3000m,标准施工周期减3天1.2.7 钻头尺寸为 Φ152mm(或 Φ165mm)的小井眼气井在同地区、同井型的普通开发井基础上增加周期1天。
1.2.8 打导管的井,100米内增加1天,100米以深增加1.5天1.2.9 表层深度H表 :260≤H表≤331米的增加0.5天周期;3311的,在相应井别的普通定向井基础上增加15%井号 导管深度牟D1 30长宁1 30KF1 0井号 表层深度牟D1 401长宁1 400KF1 401井号 井深牟D1 3300长宁1 4500KF1338.72112.44免钻塞附加时间T8筛管附加周期测算表钻塞附加时间2.443.150.009、筛管完井作业按如下计算公式增加作业时间:钻 塞:T=井深/1700 + 0.5免钻塞:T=井深/1700108、表层深度附加周期 260≤H表≤331米的增加0.5天周期;3311的,在相应井别的普通定向井基础上增加15%22.31 60 46.567.51 6.71 9.233 4 438.72 0 11 61 12.44 13.5免钻塞附加时间T89、筛管完井作业按如下计算公式增加作业时间:钻 塞:T=井深/1700 + 0.5免钻塞:T=井深/1700探井周期(1.3)。
