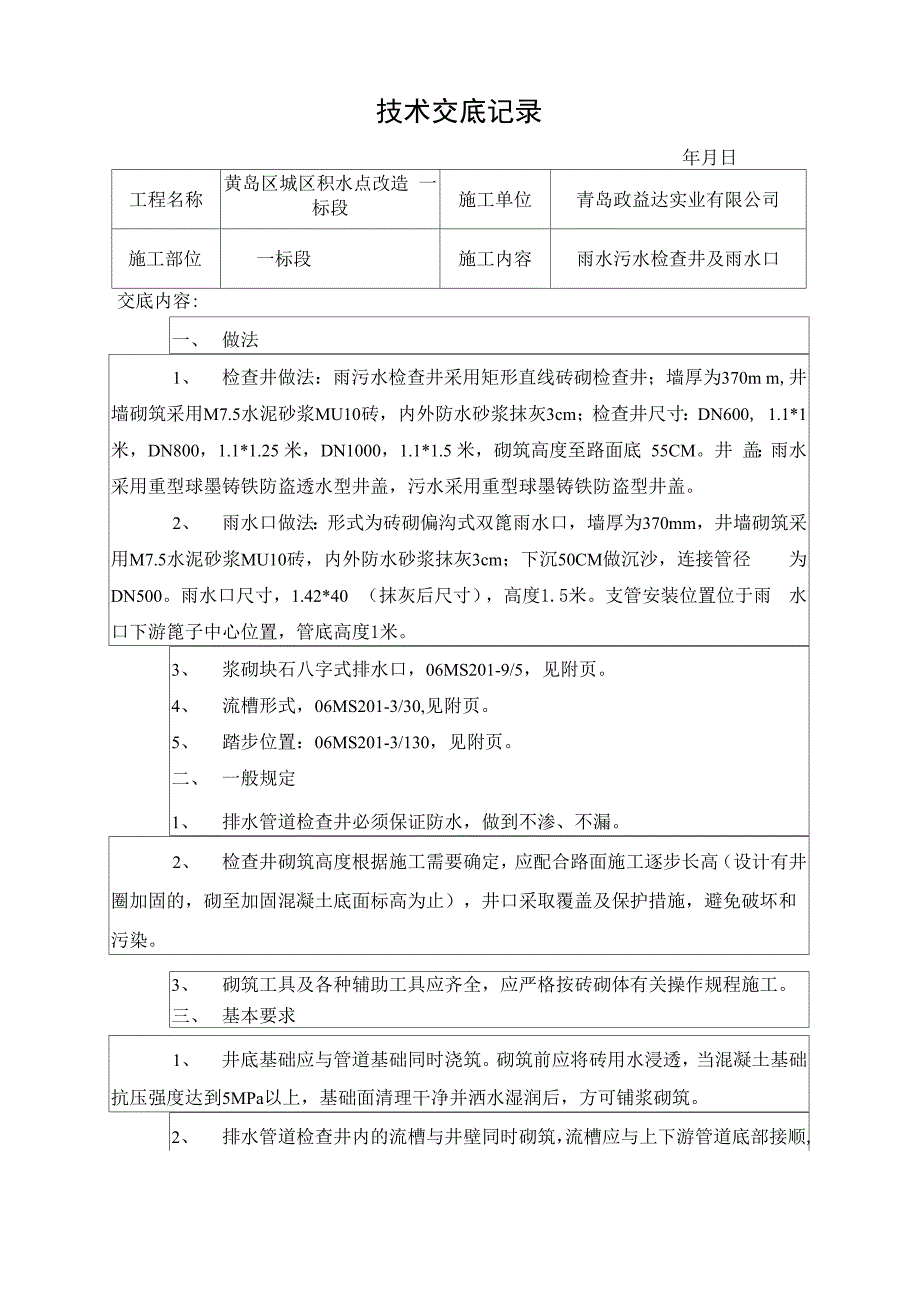

技术交底记录年月日工程名称黄岛区城区积水点改造 一标段施工单位青岛政益达实业有限公司施工部位一标段施工内容雨水污水检查井及雨水口交底内容:一、 做法1、 检查井做法:雨污水检查井采用矩形直线砖砌检查井;墙厚为370m m,井 墙砌筑采用M7.5水泥砂浆MU10砖,内外防水砂浆抹灰3cm;检查井尺寸:DN600, 1.1*1 米,DN800,1.1*1.25 米,DN1000,1.1*1.5 米,砌筑高度至路面底 55CM井 盖:雨水采用重型球墨铸铁防盗透水型井盖,污水采用重型球墨铸铁防盗型井盖2、 雨水口做法:形式为砖砌偏沟式双篦雨水口,墙厚为370mm,井墙砌筑采 用M7.5水泥砂浆MU10砖,内外防水砂浆抹灰3cm;下沉50CM做沉沙,连接管径 为DN500雨水口尺寸,1.42*40 (抹灰后尺寸),高度1.5米支管安装位置位于雨 水口下游篦子中心位置,管底高度1米3、 浆砌块石八字式排水口,06MS201-9/5,见附页4、 流槽形式,06MS201-3/30,见附页5、 踏步位置:06MS201-3/130,见附页二、 一般规定1、 排水管道检查井必须保证防水,做到不渗、不漏2、 检查井砌筑高度根据施工需要确定,应配合路面施工逐步长高(设计有井 圈加固的,砌至加固混凝土底面标高为止),井口采取覆盖及保护措施,避免破坏和 污染。

3、 砌筑工具及各种辅助工具应齐全,应严格按砖砌体有关操作规程施工三、 基本要求1、 井底基础应与管道基础同时浇筑砌筑前应将砖用水浸透,当混凝土基础 抗压强度达到5MPa以上,基础面清理干净并洒水湿润后,方可铺浆砌筑2、 排水管道检查井内的流槽与井壁同时砌筑,流槽应与上下游管道底部接顺, 表面压实抹光,井底坡度与管道坡度一致;沉淀井深度应符合设计要求,砌筑沉淀部 分时,应同时将井周围回填(可采用碎砖灌砂浆或低标号混凝土浇筑)密实3、 井室砌筑时,应同时安装踏步(不能直接安装在水平缝内,应保证连接处 砂浆饱满),位置应准确,踏步安装后,在砌筑砂浆或混凝土未达到规定抗压强度前 不得踩踏混凝土井壁的踏步在预制或现浇时安装4、 在砌筑检查井时应同时安装预留支管,预留支管的管径、方向、高程应符 合设计要求,管与井壁衔接处应严密,预留支管管口采用低强度等级砂浆砌筑封口抹 平四、 外观要求1、 矩形井,井壁必须互相垂直;圆形井,井壁必须垂直,收口段应顺滑、美 观2、 砖砌体必须保证灰浆饱满,灰缝平整,无通缝3、 抹面压光,不得有空鼓、裂缝等现象;分段抹灰面的接茬应平整、顺接、4、 井内溜槽应平顺、圆滑,踏步应安装牢固,位置准确。

5、 井内各部位不得有污染,不得有建筑物垃圾等杂物五、 实测项目检查井砌筑允许偏差应符合下表的规定检查井砌筑允许偏差序号项目允许偏差检验频率检验方法范围点数1A砂浆强度符合设计要求每台班1必须符合附录的规定2井身方井长、宽土 15每座2用尺量,长、宽各1点尺寸圆井直径±10每座2用尺量,井室、井口各1点3井底DWIOOOmm±10每座1用水准仪测量高程D〉1000mm土 15每座1技术负责人接方负责人其他接收人 签名。

下载提示
相似文档
正为您匹配相似的精品文档
