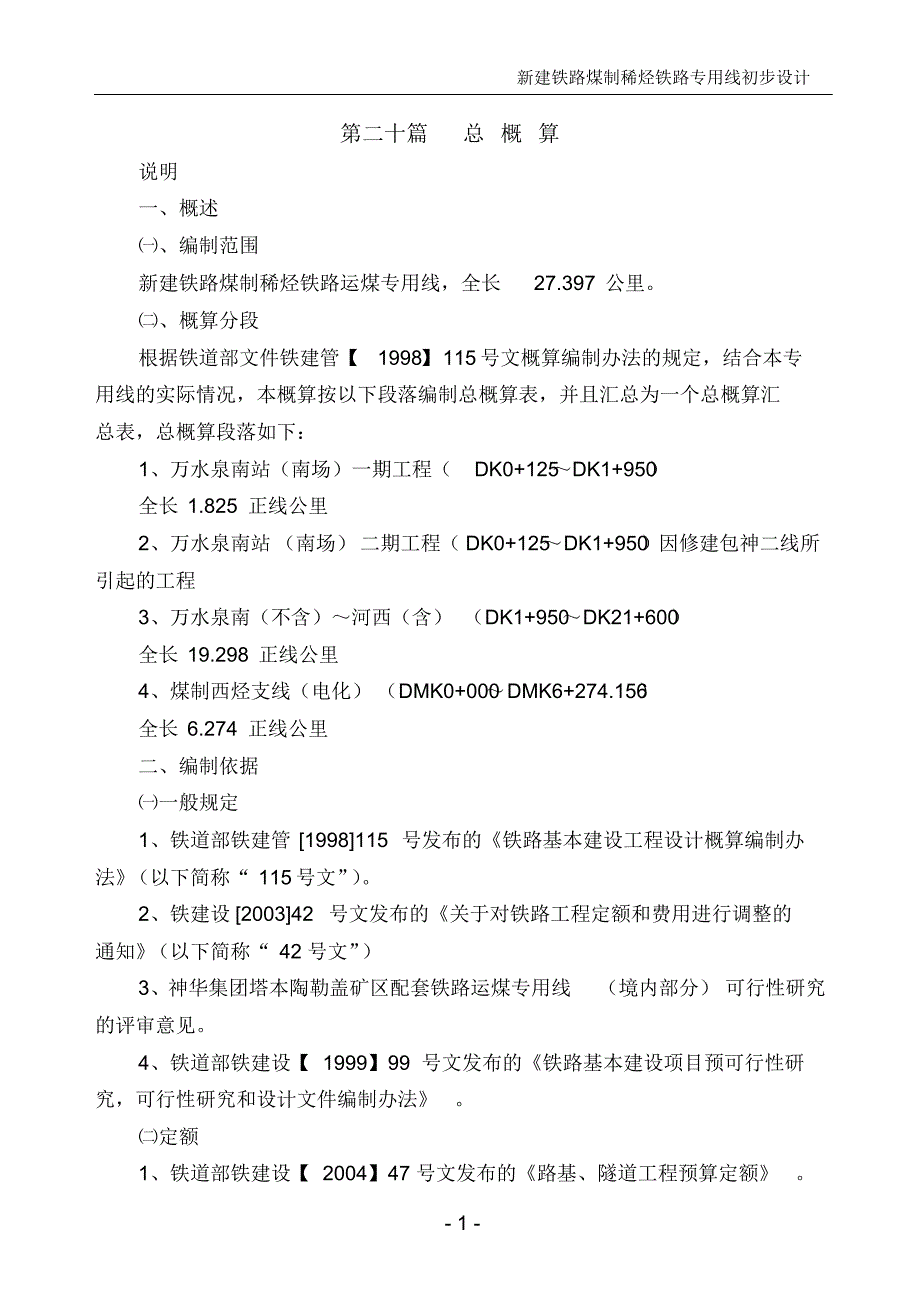

新建铁路煤制稀烃铁路专用线初步设计- 1 - 第二十篇总 概 算说明一、概述㈠、编制范围新建铁路煤制稀烃铁路运煤专用线,全长27.397 公里㈡、概算分段根据铁道部文件铁建管【1998】115号文概算编制办法的规定,结合本专用线的实际情况,本概算按以下段落编制总概算表,并且汇总为一个总概算汇总表,总概算段落如下:1、万水泉南站(南场)一期工程(DK0+125 ~DK1+950 )全长 1.825 正线公里2、万水泉南站 (南场)二期工程( DK0+125 ~DK1+950 )因修建包神二线所引起的工程3、万水泉南(不含)~河西(含) (DK1+950 ~DK21+600 )全长 19.298 正线公里4、煤制西烃支线(电化) (DMK0+000 ~DMK6+274.156 )全长 6.274 正线公里二、编制依据㈠一般规定1、铁道部铁建管 [1998]115 号发布的《铁路基本建设工程设计概算编制办法》 (以下简称“ 115号文” ) 2、铁建设 [2003]42 号文发布的《关于对铁路工程定额和费用进行调整的通知》 (以下简称“ 42 号文” )3、神华集团塔本陶勒盖矿区配套铁路运煤专用线(境内部分) 可行性研究的评审意见。

4、铁道部铁建设【 1999】99 号文发布的《铁路基本建设项目预可行性研究,可行性研究和设计文件编制办法》㈡定额1、铁道部铁建设【 2004】47 号文发布的《路基、隧道工程预算定额》新建铁路煤制稀烃铁路专用线初步设计- 2 - 2、铁道部铁建【 2005】15 号文发布的《桥涵工程预算定额》 3、铁道部铁建【 2003】34 号文发布的《铁路通信工程概算定额》4、 铁道部铁建 [1998]42 号文发布的《房屋建筑工程概算指标》 , 并依据“42号文” , 将房屋建筑工程概算定额两个分册中的人工和机械台班消耗量分别乘以0.9 的系数5、铁道部铁建 [1993]145 号文发布的《给排水工程概(预)算定额》 、 《站场设备工程概(预)算定额》 6、铁道部铁建【 1994】78 号文发布的《轨道工程概(预)算定额》7、铁道部铁建 [1995]138 号文发布的《信号工程概预算定额》 、 《电力工程概预算定额》、 《电力牵引供电工程概预算定额》 、 《机械设备安装工程概预算定额》 ,并依据“42 号文” ,电力、电力牵引供电、机械设备安装工程概算定额共三个分册的人工和机械台班消耗量分别乘以0.9 的系数。

㈢工资及津贴根据铁道部铁建管 [1998]115 号文规定,煤制稀烃专用线工资区为4.5 区基期综合工资单价如下:基 期 综 合 工 资 标 准工程类别单位基期路基小桥涵、房屋、临时工程元/ 工日18.66 其他工程元/ 工日23.33 ㈣材料单价1、材料价格基期材料费执行铁建 【2001】 28 号文发布的《铁路工程建设材料预算价格》 ,并依据“ 42 号文”中的规定,材料的业务提成费用按“28 号文”的 50%计列28 号文”中的缺项材料应采用2000 年价格水平2、工程用水、电单价根据铁道部铁建管 [1998]115 号文规定,基期工程用水、电综合单价如下:水:0.38 元/ 立方米;电: 0.55 元/ 千瓦·时3、油燃料价格新建铁路煤制稀烃铁路专用线初步设计- 3 - 基期价格执行铁建设( 2001)28 号文标准,编制期燃料价格执行铁道部铁建函[2005]35 号文《关于发布铁路工程建设2004 年度材料价差系数的通知》公布的标准㈤机械台班单价1、根据铁道部铁建【 1997】55 号文发布的《铁路工程施工机械台班费用定额》分析,其中人工费和燃料动力费价格如下:名称人工费汽油柴油煤水电单位元/ 工日元/Kg 元/Kg 元/ 吨元/m3 元/ 度全线23.33 3.01 2.70 197.3 0.38 0.55 2、机车台班单价按《概算编制办法》规定的内燃二班制分析。

㈥运杂费1、站前专业建筑安装工程运杂费见附件⑴汽车运价:执行“ 42 号文”和内蒙古自治区内交财发(1993)第 49 号文《关于随燃料价格上涨确定汽车运价上涨的通知》的有关规定,全线平均公路运价为 0.45 元/ 吨.公里采用便道运输时运价为0.54 元/ 吨. 公里⑵火车运价:执行《概算编制办法》中的有关规定及⑶装卸费:执行《概算编制办法》中的有关规定,具体见下表:段落名称单位一般材料机械设备或 1 吨以上的构件全线元/ 吨3.44 8.73 注:其中装占 60%,卸占 40%2、站后专业运杂费⑴通信、信号工程按材料费的2%计列;⑵电缆工程按材料费的2%计列;⑶电气化工程(不含电杆)按材料费的4.5 %计列;⑷电力和其他工程按材料费的4%计列;⑸其他站后专业按工经专业分析的运杂费计列;三、个别概算编制单元、费用及深度㈠个别概算编制单元㈡编制深度新建铁路煤制稀烃铁路专用线初步设计- 4 - 四、各项工程静态投资概算及费用的编制㈠施工准备1、大临工程根据施工组织设计方案意见确定的项目、规模与数量,采用预算定额类似指标编制大临工程概算2、过渡工程在本线引入万水泉南站时,为保证既有线的行车安全和不间断运输,并保证新线的施工进度,考虑采用临时通信、信号等过渡工程。

采用概算或预算定额类似指标编制工程概算㈡正式工程1、编制单元根据总概算的编制范围,按不同工程类别分别编制其中特大桥、技术复杂大中桥、高桥(墩高50m以上) ,大型房屋,按工点分别编制个别概算2、编制深度根据“ 115 号文”及“ 42 号文”初步设计概算编制深度的规定编制,个别章节根据目前定额的深度做相应的调整,具体如下表:序号工程类别编制深度1 拆迁工程按详细工程细目,采用类似指标或分析指标编制 2 路基土石方根据设计土石方调配的数量,采用预算定额编制 3 路基附属工程路基加固及防护等根据设计数量,采用预算定额编制; 4 桥涵采用预算算定额编制; 5 隧道及明洞采用预算算定额编制; 6 轨道铺轨、铺岔、铺碴根据设计算数量,采用预算算定额编制;7 房屋房屋根据设计算数量,采用概算指标编制;附属工程采用 统计百分数计列;房屋设备根据设计数量采用概算指标或 类似指标编制8 通信、 信号、 电力、 电力牵引供电根据设计确定的制式、标准和数量,采用概算定额编制9 其它站后工程根据设计的规模、结构类型、设备能力,采用概算定额编 制10 大型临时设施根据施工组织设计方案意见确定的项目、规模与数量,采 用预算定额或分析指标编制11 过渡工程根据施工过渡设计方案的工程数量,采用预算定额或类似 指标编制3、其他直接费新建铁路煤制稀烃铁路专用线初步设计- 5 - ⑴冬季施工增加费以各类工程的工料机费为基数,按不同工程类别,内蒙古境内采用《概算编制办法》表 10 中冬三区所列费率计算。

⑵雨季施工增加费根据《概算编制办法》规定不计列⑶夜间施工增加费本项费用按不同工程类别的工料机费为计算基数乘以表14 所列费率计算⑷风沙地区施工增加费本项费用按受风沙影响的室外建筑安装工程的定额工天增加12% 计列⑸行车干扰施工增加费万水泉南站相关工程受干扰的部分按13% 计列,其余工程不计列⑹生产用工具、用具及仪器、仪表等三项费用按各类工程工料机费用的1.0%计列㈢、现场经费1、临时房屋及小型临时设施费以基期工料机费加其它直接费为计算基数,按不同工程类别,在内蒙古境内采用“ 115 号文”表 21 中Ⅰ类地区所列费率计算2、现场管理费以基期工料机费加其它直接费为计算基数,按“115 号文”表 22 中所列费率乘以 0.9 的系数计算㈣、间接费1、企业管理费以基期工料机费加其它直接费为计算基数,按“115 号文”表 22 中所列费率乘以 0.5 的系数计算2、劳动保险基金以基期工料机费加其它直接费为计算基数,按“115 号文”表 23 中所列费率计算3、财务费用新建铁路煤制稀烃铁路专用线初步设计- 6 - 根据“ 42 号文”规定不计列㈤、价差1、人工费差价工程类别差价(元 / 工日)其他工程4.03 路基、小桥、涵洞、房屋和临时工程3.22 2、材料差价⑴外来料执行铁道部铁建设函【 2005】35 号文《关于公布铁路工程建设2004 年度材料价差系数的通知》II区系数。

⑵当地料根据 2005年6月份现场外业调查资料综合分析单价与基期价之间的差额及统计的材料数量计算材料名称单位28 号文调查价价差片石元/m3 15.03 20.00 4.97 块石元/m3 24.49 29.00 4.51 碎石元/m3 30.3 33.00 2.7 道碴元/m3 26.00 40.00 14.00 卵石元/m3 16.82 25.00 8.18 砾石元/m3 16.00 20.00 4.00 中粗砂元/m3 16.51 19.00 2.49 石灰元/ 吨80.00 90.00 10.00 粘土元/m3 19.27 30.00 10.73 ⑶水电价差水:1.12 元/ 立方米电:不计价差3、施工机械使用费差价⑴司机工费价差按上述相关人工费差价计列;新建铁路煤制稀烃铁路专用线初步设计- 7 - ⑵油燃料价差:汽油: 0.60 元/ 公斤柴油: 0.63 元/ 公斤4、运杂费差价火车运价直接算至编制期水平,不按差价处理汽车运价差不计5、设备费价差基期至编制期设备原价的差额,按价差处理,不计取综合业务费提成和运杂费㈥计划利润以直接工程费(不含运杂费和临时房屋及小型临时设施费)和间接费之和为计算基数,按不同工程类别,采用“115 号文”表 24 中所列费率乘以 0.7 的系数计算。

㈦税金以直接工程费、间接费、价差、计划利润之和的3.35 %计列㈧设备及工器具购置费1. 设备购置费:设备购置费应包括设备原价、业务费提成和运杂费⑴根据铁建函【 1998】14 号文发布的《铁路工程建设设备预算价格》并扣除 6.2 %的综合业务提成, 作为基期设备原价 (1995 年度) 编制期设备原价由设计单位根据调查资料确定编制期与基期设备原价的差额按价差处理,直接列入设备购置费中缺项设备由设计单位进行补充综合业务提成按“115号文”所列费率乘以0.5 的系数计算⑵设备运杂费按设计原价与业务提成之和的3% 计列2. 工器具及生产家具购置费根据估列的定员数量,电气化铁路工程按1200 元/ 人计算;其余铁路(包括枢纽)工程按600 元/ 人计算㈨其它费1、土地征用及拆迁补偿费根据设计提出的建设征地面积,按工程所在地的省(市、自治区)政府颁发的有关规定和标准计算土地补偿费、征用土地安置补助费征地单价表新建铁路煤制稀烃铁路专用线初步设计- 8 - 用地种类单位征地单价用地种类单位征地单价水浇地亩60000.00 普通林亩60000.00 旱地亩15000.00 草牧场亩2000.00 菜地亩32000.00 草库仑亩3000.00 经济林亩12000.00 荒地亩2000.00 临时用地补偿暂按2000 元/ 亩计列。

2、拆迁补偿标准按调查价计列拆迁补偿标准单价表项目名称单位单价项目名称单位单价砖混结构平方米400 坟墓座300 砖木结构平方米300 水井口2000 土木结构平方米200 水管米420 温棚平方米40 变压房处3000 砖围墙米90 石灰窑处5000 土围墙米25 铁丝网米5 大门樘300 3、建设管理费⑴建设单位管理费按《概算编制办法》的规定计算⑵土地征用、拆迁建筑物手续费按土地补偿费与征用土地安置补助费之和的0.4%计列,列入一章土地征用及拆迁补偿费项下⑶工程监理费以第二至第九章建安工程费为计算基数,按费率0.4 %计算4、生产职工培训费本项费用按设计定员的比例,非电气化新建铁路工程为70% ,电气化铁路工程为 80% 计算每人培训费用,电气化铁路工程为1000 元,其余铁路工程为900 元新建铁路煤制稀烃铁路专用线初步设计- 9 - 5、办公和生活家具购置费按初期设计定员人数,每一定员500 元计列6、勘察设计费按国家主管部门颁布的。
