文档详情

通信建设工程核心网项目割接注意事项

s9****2
实名认证
店铺
DOCX
7.39KB
约1页
文档ID:454227119
通信建设工程核心网项目割接注意事项_第1页
1/1

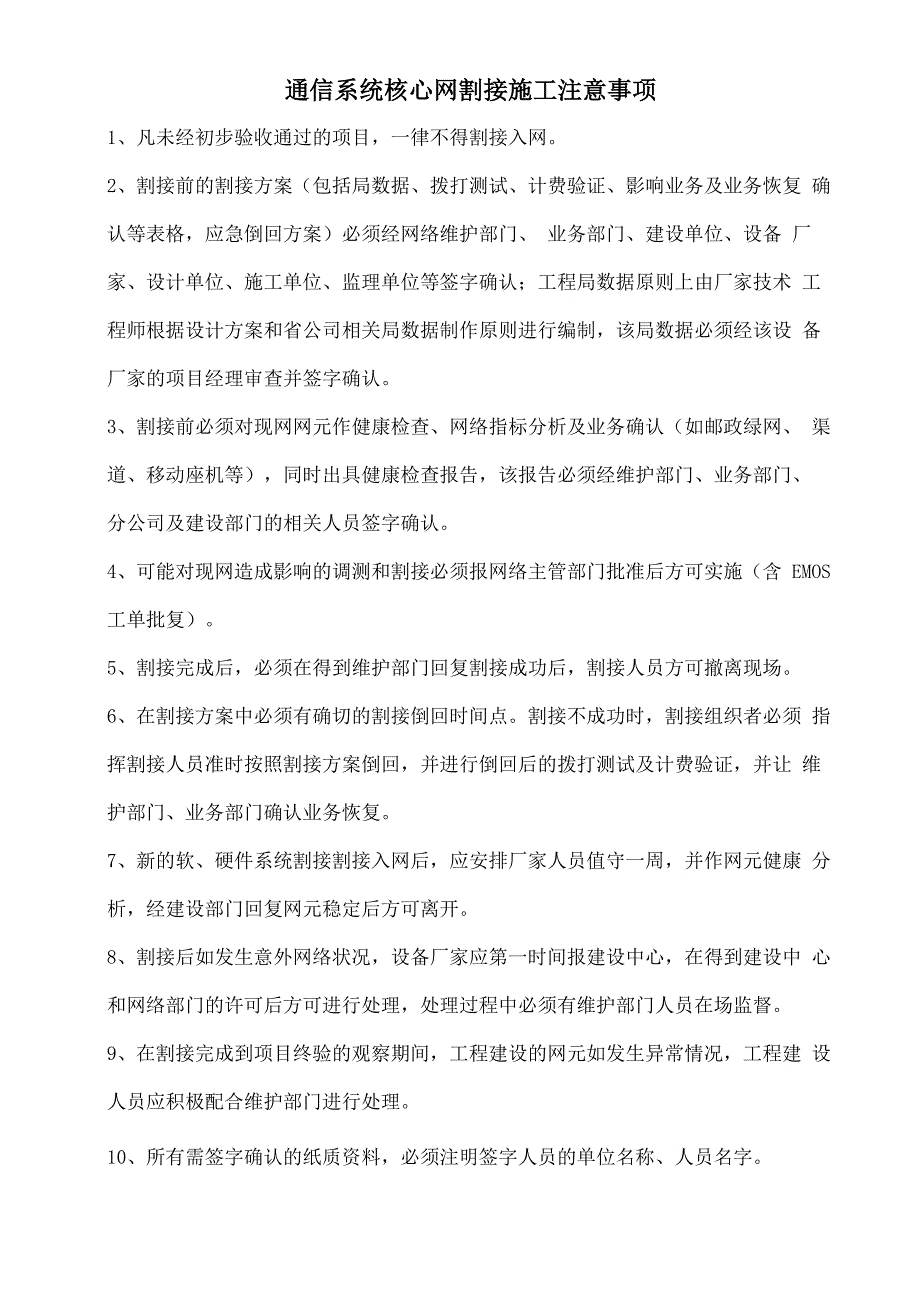

通信系统核心网割接施工注意事项1、凡未经初步验收通过的项目,一律不得割接入网2、割接前的割接方案(包括局数据、拨打测试、计费验证、影响业务及业务恢复 确认等表格,应急倒回方案)必须经网络维护部门、 业务部门、建设单位、设备 厂家、设计单位、施工单位、监理单位等签字确认;工程局数据原则上由厂家技术 工程师根据设计方案和省公司相关局数据制作原则进行编制,该局数据必须经该设 备厂家的项目经理审查并签字确认3、割接前必须对现网网元作健康检查、网络指标分析及业务确认(如邮政绿网、 渠道、移动座机等),同时出具健康检查报告,该报告必须经维护部门、业务部门、 分公司及建设部门的相关人员签字确认4、可能对现网造成影响的调测和割接必须报网络主管部门批准后方可实施(含 EMOS 工单批复)5、割接完成后,必须在得到维护部门回复割接成功后,割接人员方可撤离现场6、在割接方案中必须有确切的割接倒回时间点割接不成功时,割接组织者必须 指挥割接人员准时按照割接方案倒回,并进行倒回后的拨打测试及计费验证,并让 维护部门、业务部门确认业务恢复7、新的软、硬件系统割接割接入网后,应安排厂家人员值守一周,并作网元健康 分析,经建设部门回复网元稳定后方可离开。

8、割接后如发生意外网络状况,设备厂家应第一时间报建设中心,在得到建设中 心和网络部门的许可后方可进行处理,处理过程中必须有维护部门人员在场监督9、在割接完成到项目终验的观察期间,工程建设的网元如发生异常情况,工程建 设人员应积极配合维护部门进行处理10、所有需签字确认的纸质资料,必须注明签字人员的单位名称、人员名字。

下载提示
相似文档
正为您匹配相似的精品文档
