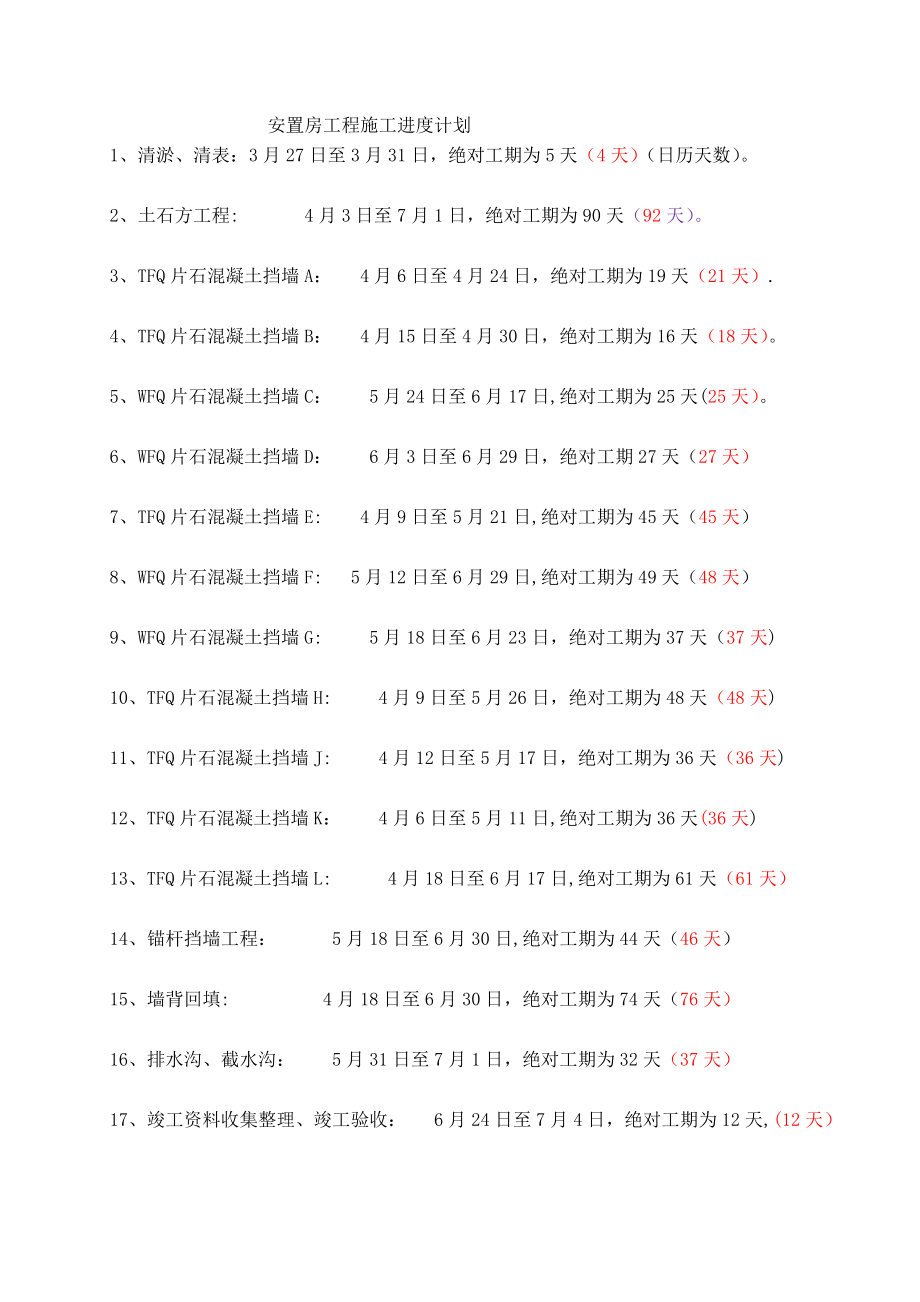

安置房工程施工进度计划1、清淤、清表:3月27日至3月31日,绝对工期为5天(4天)(日历天数)2、土石方工程: 4月3日至7月1日,绝对工期为90天(92天)3、TFQ片石混凝土挡墙A: 4月6日至4月24日,绝对工期为19天(21天).4、TFQ片石混凝土挡墙B: 4月15日至4月30日,绝对工期为16天(18天)5、WFQ片石混凝土挡墙C: 5月24日至6月17日,绝对工期为25天(25天)6、WFQ片石混凝土挡墙D: 6月3日至6月29日,绝对工期27天(27天)7、TFQ片石混凝土挡墙E: 4月9日至5月21日,绝对工期为45天(45天)8、WFQ片石混凝土挡墙F: 5月12日至6月29日,绝对工期为49天(48天)9、WFQ片石混凝土挡墙G: 5月18日至6月23日,绝对工期为37天(37天)10、TFQ片石混凝土挡墙H: 4月9日至5月26日,绝对工期为48天(48天)11、TFQ片石混凝土挡墙J: 4月12日至5月17日,绝对工期为36天(36天)12、TFQ片石混凝土挡墙K: 4月6日至5月11日,绝对工期为36天(36天)13、TFQ片石混凝土挡墙L: 4月18日至6月17日,绝对工期为61天(61天)14、锚杆挡墙工程: 5月18日至6月30日,绝对工期为44天(46天)15、墙背回填: 4月18日至6月30日,绝对工期为74天(76天)16、排水沟、截水沟: 5月31日至7月1日,绝对工期为32天(37天)17、竣工资料收集整理、竣工验收: 6月24日至7月4日,绝对工期为12天,(12天)说明:1、本计划按总工期100天编制;2、片石挡墙A、B、E、H、J、K、L段为填方区挡墙,开工时间及施工周期严格按此计划执行。
3、片石挡墙C、D、F、G位于挖方区域内,开工时间依据土石方进度而适时调整,总工期不变.4、锚杆挡墙Y、H2—H3a开工时间依据土石方进度而适时调整,总工期不变WFQ: 挖方区域; TFQ:填方区域。
