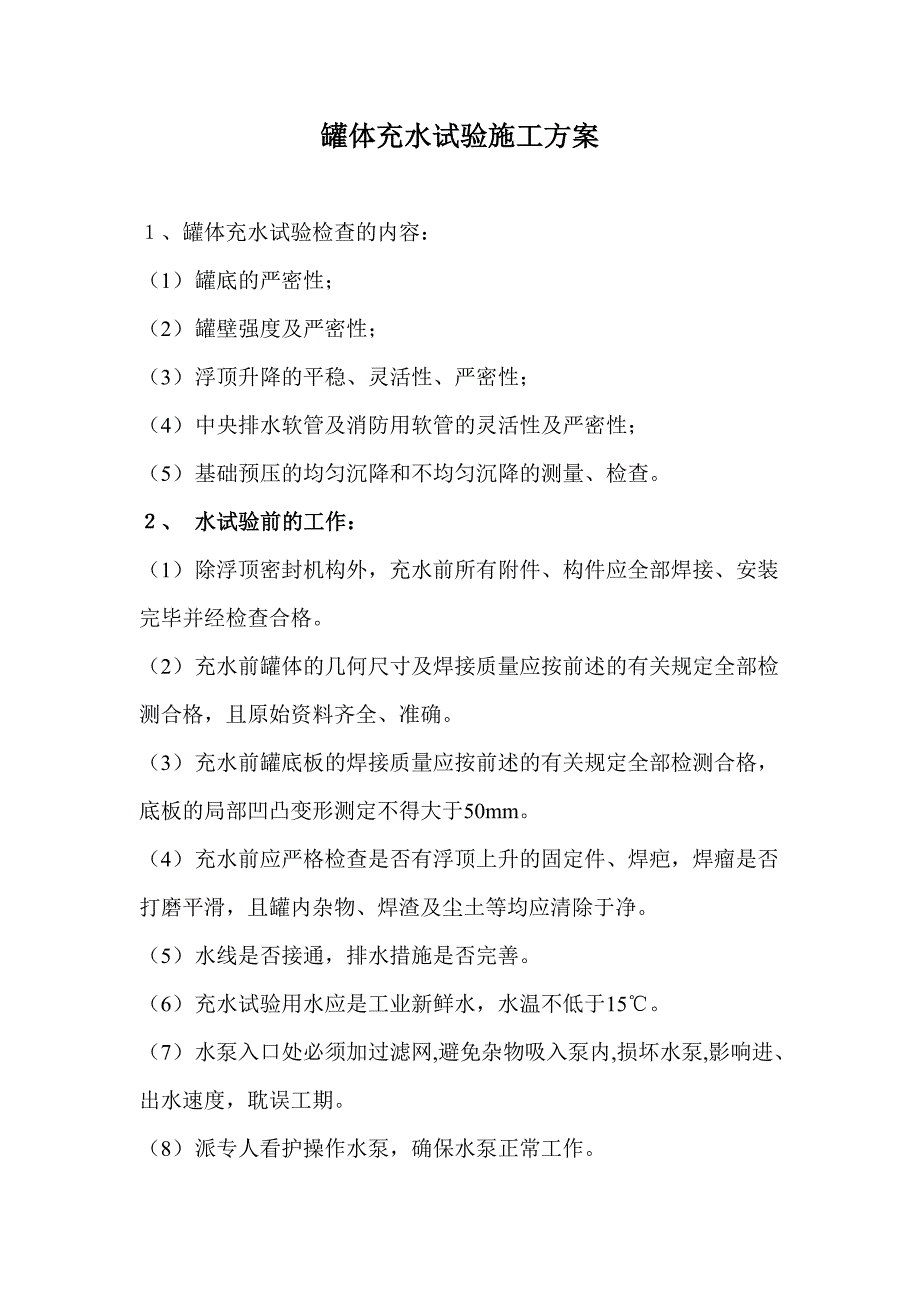

罐体充水试验施工方案罐体充水试验施工方案1、罐体充水试验检查的内容:(1)罐底的严密性;(2)罐壁强度及严密性;(3)浮顶升降的平稳、灵活性、严密性;(4)中央排水软管及消防用软管的灵活性及严密性;(5)基础预压的均匀沉降和不均匀沉降的测量、检查2、2、 水试验前的工作:水试验前的工作:(1)除浮顶密封机构外,充水前所有附件、构件应全部焊接、安装完毕并经检查合格2)充水前罐体的几何尺寸及焊接质量应按前述的有关规定全部检测合格,且原始资料齐全、准确3)充水前罐底板的焊接质量应按前述的有关规定全部检测合格,底板的局部凹凸变形测定不得大于50mm4)充水前应严格检查是否有浮顶上升的固定件、焊疤,焊瘤是否打磨平滑,且罐内杂物、焊渣及尘土等均应清除于净5)水线是否接通,排水措施是否完善6)充水试验用水应是工业新鲜水,水温不低于15℃7)水泵入口处必须加过滤网,避免杂物吸入泵内,损坏水泵,影响进、出水速度,耽误工期8)派专人看护操作水泵,确保水泵正常工作3、3、 水时间控制水时间控制罐内充水试验时,充水和放水时间应严格控下图进行水试验过程中应进行下列检查水试验过程中应进行下列检查(1)充水试验用进水泵,每小时进水量为1500m3/h左右。
2)充水试验的充水时间、放置时间应按图样规定进行3)充水时应检查罐底的严密性,以基础排水点无水、大角焊缝处及底板与基础之间无渗漏为合格4)罐壁的强度和严密性检查,当水充到最高液位20.4m时,保持48小时后,罐壁无渗漏、无异常变形为合格5)浮顶的升降试验和严密性检查,浮顶应以升降平稳、导向机构和密封机构无卡涩现象、无变形、浮梯转动灵活、浮顶与液面接触部分无渗漏为合格6)中央排水软管和消防软管升降自如,运动轨迹正常,软管无缠绕等异常现象7)基础预压沉降观测①按图纸在罐壁下部设24个等分观测点,在充水前分别测各点的标高②当充水到5.3m、11m、16m时分别停止上水,进行沉降量的观测,当基础沉降停止时,才开始下一次上水③当充水到设计最高液位20.4m时,放置10天预压基础,并在保持48小时后,观测每天的沉降量小于前天沉降量的1/10,直到沉降稳定,达到放置期限后,方可开始放水放水速度≤2m/日,注意地基回弹④在充水过程中,如地基发生不允许的均匀沉降量(均匀沉降量大于250mm)或不均匀沉降(在罐壁圆周方向上,每10m圆弧长度内的沉降差大于25mm时,在任意直径方向上的沉降差大于120mm时)应立即停止上水,待处理后方可继续上水。
⑤当充水试验到达放置期限后,放水之前,在罐壁的各等分观测点分别测量罐壁的垂直度,其允许偏差不大于50m⑥以上观测结果应认真做好记录4、4、 放水后的检查放水后的检查i.放水时应设永久的或临时的排水沟,罐基础周围不允许有积水存在ii.罐内的残水应彻底排出,污泥、杂物应清除干净iii.罐底边缘板与罐壁板的角度测定,放水后应为90º土0.2ºiv.罐底板的局部凹凸变形测定,放水后不得大于50mmv.罐底焊缝及大角焊缝按前述规定要求进行磁粉探伤。
