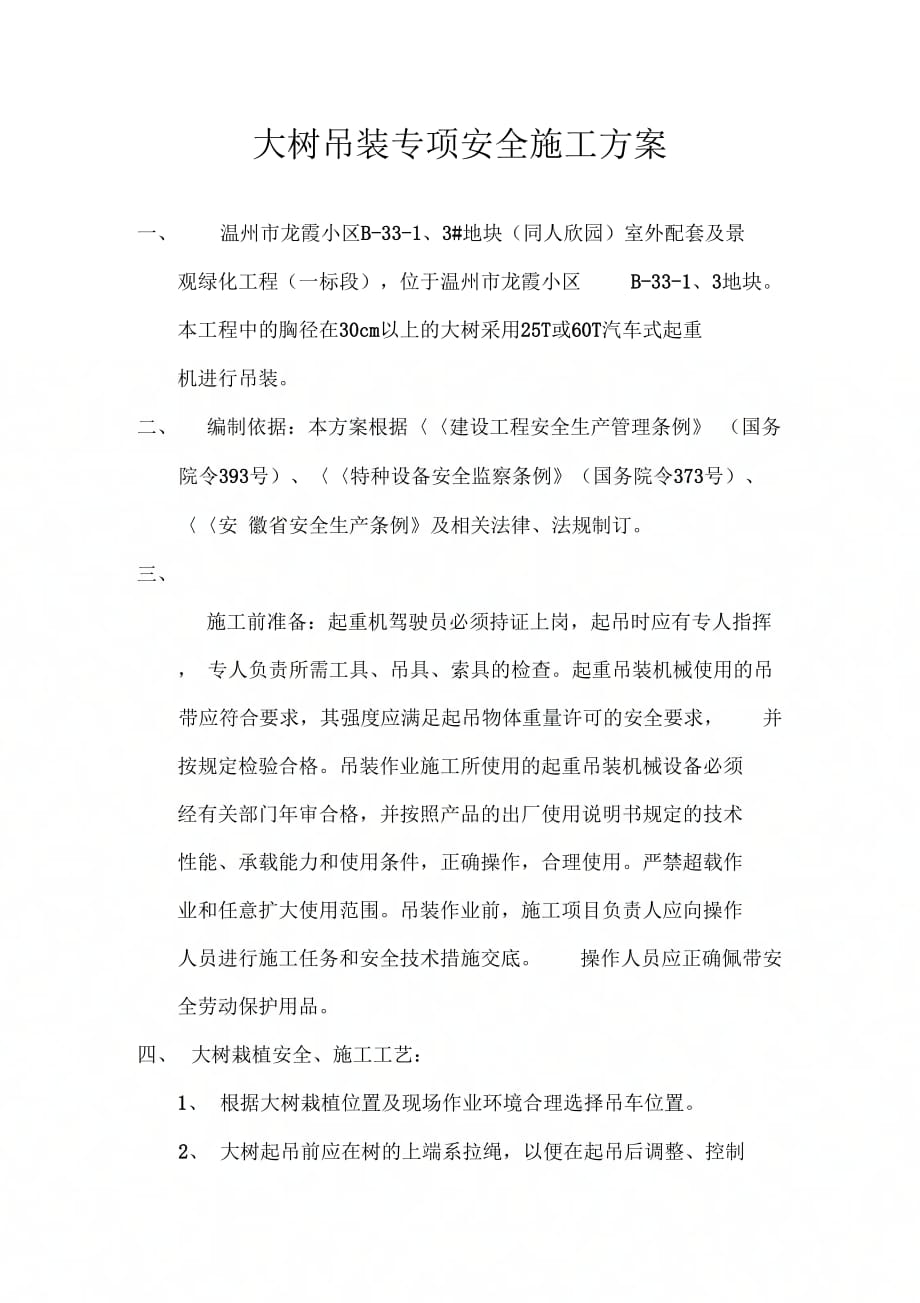

大树吊装专项安全施工方案一、 温州市龙霞小区B-33-1、3#地块(同人欣园)室外配套及景 观绿化工程(一标段),位于温州市龙霞小区 B-33-1、3地块 本工程中的胸径在30cm以上的大树采用25T或60T汽车式起重 机进行吊装二、 编制依据:本方案根据〈〈建设工程安全生产管理条例》 (国务院令393号)、〈〈特种设备安全监察条例》(国务院令373号)、〈〈安 徽省安全生产条例》及相关法律、法规制订三、 施工前准备:起重机驾驶员必须持证上岗,起吊时应有专人指挥, 专人负责所需工具、吊具、索具的检查起重吊装机械使用的吊带应符合要求,其强度应满足起吊物体重量许可的安全要求, 并 按规定检验合格吊装作业施工所使用的起重吊装机械设备必须 经有关部门年审合格,并按照产品的出厂使用说明书规定的技术 性能、承载能力和使用条件,正确操作,合理使用严禁超载作 业和任意扩大使用范围吊装作业前,施工项目负责人应向操作 人员进行施工任务和安全技术措施交底 操作人员应正确佩带安 全劳动保护用品四、 大树栽植安全、施工工艺:1、 根据大树栽植位置及现场作业环境合理选择吊车位置2、 大树起吊前应在树的上端系拉绳,以便在起吊后调整、控制 树形姿态及朝向,防止晃动。
正式吊装前应进行试吊3、 在吊装大树时,对大树吊点位置进行保护,具体做法为在 大树上用草绳缠绕2圈,外面再用多个竹片进行包裹,起吊时采 用吊带进行捆绑吊装,防止损坏大树表皮吊点位置选择在平衡 点捎上位置,使得大树在完全起吊后能够竖直4、 操作人员应熟悉作业环境和施工条件,听从专人指挥,遵守起重机械安全使用技术规程和现场安全规章制度 有权拒绝执行冒险作业和违章作业的命令和要求 严禁在基坑底或树穴内指 挥就位吊装物和大树各施工操作人员严禁站在起重臂下及吊车 回转半径内5、吊装未作可靠固定、大树未回填种植固定之前,起重机应保 持悬挂工作状态,严禁提前卸除起吊索具大树回填种植土后应 及时打四角桩进行支撑或拉揽风绳固定五、吊装安全、施工工艺:1、 吊装、运输前组织全体作业人员进行吊装技术交底和吊装、运输人安全技术交底,使全体作业人员都熟悉吊装运输的施工 方案,知悉吊装运输施工顺序、安全预案、施工主要措施2、 专人负责所需工具、吊具、索具检查 专人指挥,严禁在 基坑底指挥就位吊装各施工操作人员严禁站在起重臂下及吊车回转半径内3、 指导项目人员及机械清除吊装区域的障碍物, 现场道路平整, 以便汽车吊及运输车辆进场。
4、采用吊带吊装;吊装运置时要注意树木的方位方向5、 采用25T的汽吊进行试吊;吊装就位前,必须先检查捆绑是否牢固6、 试吊成功后,正式吊装前,要严格检查吊具运行是否正常完好,吊点和吊具的各个节点是否牢靠坚固, 经确认能保证安全可 靠后,方可进行正式吊装宁波市花木有限公司2013年10月22日5771001803090012095 5790368228596330825771001803090012386 5761373997357606965771001803090013594 5780775799025155125771001803090012387 5771649826018180515771001803090012138 5721311921589183265771001803090012359 5790368223610760535771001803090012356 5761352861437917425771001803090012355 57508786970469327917088100343355274 10122994432583337917088100343355275 10186673293883200817088100343356107 10158115250150052217088100343356108 10100018005987173217088100343354295 10107419414268701717088100343356184 10187866086962880217088100343356185 10177583117408667417088100343356109 10108601437357284617088100343356110 10115220721601491617088100343355237 10102704160570270917088100343355238 10122936486142541417088100343356169 10186220440263571817088100343354928 101760654089788804。
