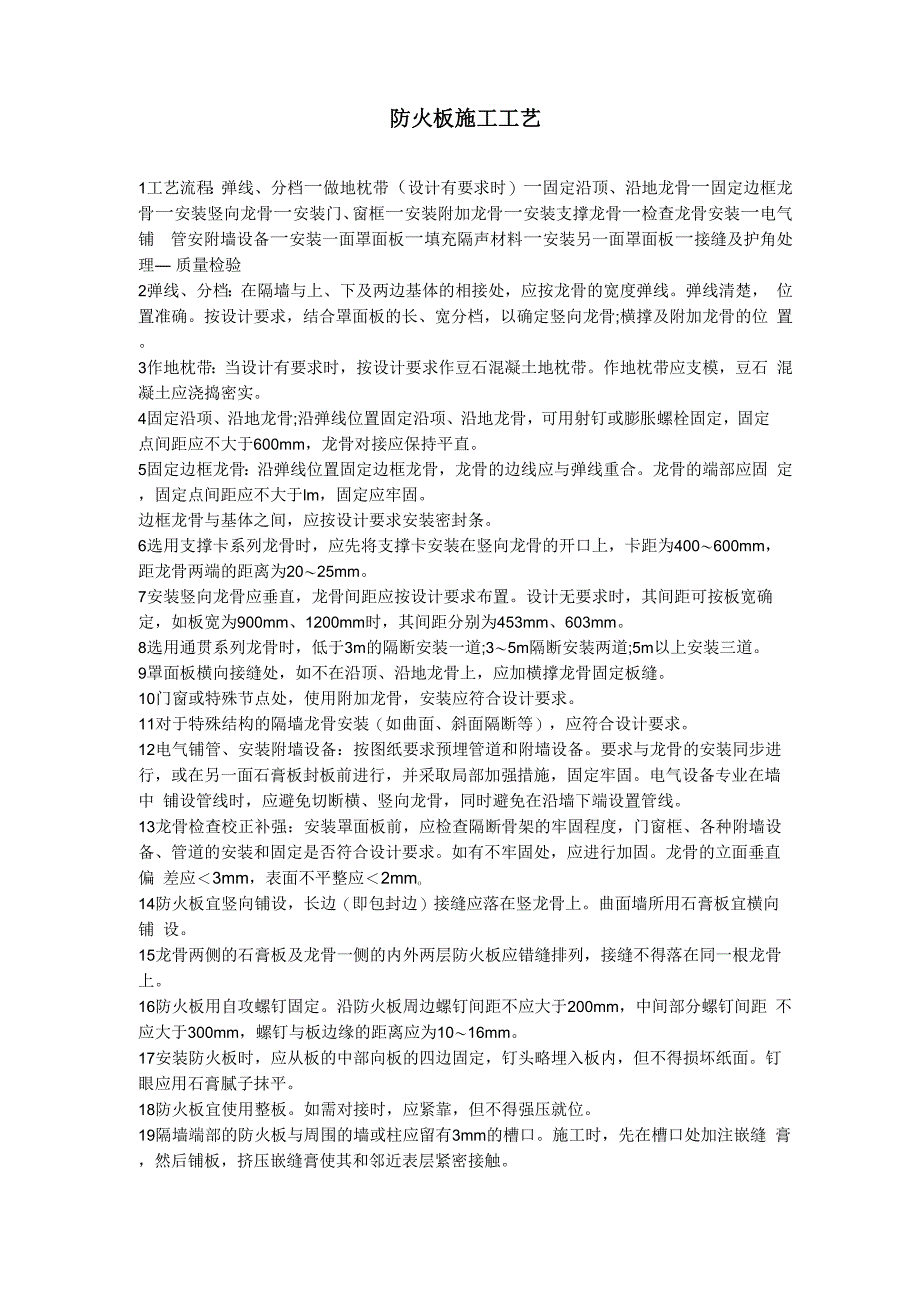

防火板施工工艺1工艺流程:弹线、分档一做地枕带(设计有要求时)一固定沿顶、沿地龙骨一固定边框龙 骨一安装竖向龙骨一安装门、窗框一安装附加龙骨一安装支撑龙骨一检查龙骨安装一电气铺 管安附墙设备一安装一面罩面板一填充隔声材料一安装另一面罩面板一接缝及护角处理― 质量检验2弹线、分档:在隔墙与上、下及两边基体的相接处,应按龙骨的宽度弹线弹线清楚, 位置准确按设计要求,结合罩面板的长、宽分档,以确定竖向龙骨;横撑及附加龙骨的位 置3作地枕带:当设计有要求时,按设计要求作豆石混凝土地枕带作地枕带应支模,豆石 混凝土应浇捣密实4固定沿项、沿地龙骨;沿弹线位置固定沿项、沿地龙骨,可用射钉或膨胀螺栓固定,固定 点间距应不大于600mm,龙骨对接应保持平直5固定边框龙骨:沿弹线位置固定边框龙骨,龙骨的边线应与弹线重合龙骨的端部应固 定,固定点间距应不大于lm,固定应牢固边框龙骨与基体之间,应按设计要求安装密封条6选用支撑卡系列龙骨时,应先将支撑卡安装在竖向龙骨的开口上,卡距为400〜600mm, 距龙骨两端的距离为20〜25mm7安装竖向龙骨应垂直,龙骨间距应按设计要求布置设计无要求时,其间距可按板宽确 定,如板宽为900mm、1200mm时,其间距分别为453mm、603mm。

8选用通贯系列龙骨时,低于3m的隔断安装一道;3〜5m隔断安装两道;5m以上安装三道9罩面板横向接缝处,如不在沿顶、沿地龙骨上,应加横撑龙骨固定板缝10门窗或特殊节点处,使用附加龙骨,安装应符合设计要求11对于特殊结构的隔墙龙骨安装(如曲面、斜面隔断等),应符合设计要求12电气铺管、安装附墙设备:按图纸要求预埋管道和附墙设备要求与龙骨的安装同步进 行,或在另一面石膏板封板前进行,并采取局部加强措施,固定牢固电气设备专业在墙中 铺设管线时,应避免切断横、竖向龙骨,同时避免在沿墙下端设置管线13龙骨检查校正补强:安装罩面板前,应检查隔断骨架的牢固程度,门窗框、各种附墙设 备、管道的安装和固定是否符合设计要求如有不牢固处,应进行加固龙骨的立面垂直偏 差应<3mm,表面不平整应<2mmo14防火板宜竖向铺设,长边(即包封边)接缝应落在竖龙骨上曲面墙所用石膏板宜横向铺 设15龙骨两侧的石膏板及龙骨一侧的内外两层防火板应错缝排列,接缝不得落在同一根龙骨 上16防火板用自攻螺钉固定沿防火板周边螺钉间距不应大于200mm,中间部分螺钉间距 不应大于300mm,螺钉与板边缘的距离应为10〜16mm17安装防火板时,应从板的中部向板的四边固定,钉头略埋入板内,但不得损坏纸面。

钉 眼应用石膏腻子抹平18防火板宜使用整板如需对接时,应紧靠,但不得强压就位19隔墙端部的防火板与周围的墙或柱应留有3mm的槽口施工时,先在槽口处加注嵌缝 膏,然后铺板,挤压嵌缝膏使其和邻近表层紧密接触20安装防火墙时,防火板不得固定在沿顶、沿地龙骨上,应另设横撑龙骨加以固定。

下载提示
相似文档
正为您匹配相似的精品文档
